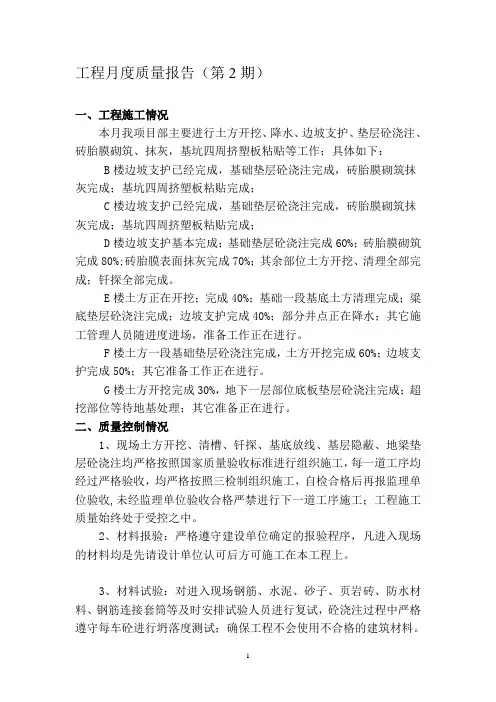

旺达富春城项目 2012年4月2日~4月8日 施

工 周 报 施工单位:福州市第三建筑工程公司 监理单位:福建省京闽工程顾问有限公司 建设单位:旺达恒润实业(福建)有限责任公司 2012年4月8日 工程名称:旺达富春城 上 周 完 成 进 度 情 况

1、截止4月8日1#桩机静压管桩70根桩;2#桩机静压管桩42根桩;3#桩机静压管桩97根桩;本周共完成209根桩,总计:压桩771根。

本 周 进 度 计 划

1、本周计划每台桩机完成77根桩,共计231根。

施 工 中 存 在 的 问 题

1、请尽快出基坑支护图纸。 上 次 例 会 提 出 问 题 的 反 馈

1、关于桩机电缆泡在水中,已移到没水的地方。 2、基坑支护图纸还未出,请尽快出图。 3、“施工重地闲人免进”警示牌仅工地大门口留一块,其它已全部拆除。 4、各项施工方案在本周内上报。 图纸会审签到表 工程名称:旺达富春城 参 加 单 位 到 场 人 员

建设单位:旺达恒润实业(福建)有限责任公司

监理单位:福建省京闽工程顾问有限公司 设计单位:福建省九龙建筑设计有限公司 勘察单位:福建省水文地质工程地质勘察研究院 施工单位:福州市第三建筑工程公司 监督站 福州市第三建筑工程公司 2012年 4 月 10 日 材料申请购物单 工程名称:旺达富春城 序号 到工地时间 审核人

审批人: 申请人 : 年 月 日 材料申请购物单 工程名称:旺达富春城 序号 到工地时间 审核人

审批人: 申请人 : 年 月 日 静压预制桩施工汇总表 序号 日期 桩号 配桩长度(m) 入土深度(m) 送桩长度(m) 压桩力(KN) 1 3.15 1256# 13+13 25.2 -0.8砍 5374 2 1253# 9+12 24.7 3.7 5232 3 1252# 10+11 25.8 4.8 5232 4 3.21 1247# 9+13 25.5 3.5 5090 5 1246# 9+13 25.7 3.7 5090 6 静载 1241# 11+14 26.5 1.5 5090 7 1240# 9+14 26.3 3.3 5090 8 1237# 12+10 24.3 2.3 5090 9 1236# 12+10 24.9 2.9 5090 10 1234# 12+9 25.2 4.2 5090 11 1235# 12+9 24.5 3.5 5090 12 1238# 11+9 24.3 4.3 5090 13 3.22 1239# 10+12 25.5 3.5 5090 14 1242# 13+9 25.7 3.7 5090 15 1829# 12+9 26.3 5.3 5090 16 1245# 10+12 24.5 2.5 5090 17 1248# 11+10 24.8 3.8 5090 18 3.23 218# 13+11 23.9 砍0.1 5090 19 215# 13+9 23.7 1.7 5090 20 214# 11+10 23.9 2.9 5090 21 210# 11+20 24.7 3.7 5090 22 207# 11+10 24.7 3.7 5090 23 211# 11+10 23.3 2.3 5090 24 208# 10+11 23.6 2.6 5090 25 3.24 205# 11+10 24.6 3.6 5090 26 204# 12+9 24.2 3.2 5090 27 201# 12+9 24.5 3.5 5090 合计 静压预制桩施工汇总表 序号 日期 桩号 配桩长度(m) 入土深度(m) 送桩长度(m) 压桩力(KN) 1 3.24 200# 12+9 24.7 3.7 5090 2 197# 12+9 23.7 2.7 5090 3 237# 12+10 21.7 砍0.3 5090 4 238# 9+13 25.5 3.5 5090 5 235# 10+10 23.2 3.2 5090 6 234# 11+14 22.7 2.7 5090 7 229# 10+10 230.7 3.7 5090 8 228# 12+9 23.4 2.4 5090 9 225# 12+9 24.8 3.8 5090 10 3.25 224# 12+10 23.7 1.7 5090 11 221# 12+10 23 1 5090 12 220# 12+9 23.7 2.7 5090 13 222# 12+9 23 2 5090 14 223# 10+10 23.7 3.7 5090 15 226# 12+9 24.7 3.7 5090 16 227# 12+9 25.6 4.6 5090 17 静载 230# 12+13 24 砍1米 5090 18 233# 12+9 23.9 2.9 5090 19 236# 10+11 23 2 5090 20 232# 10+11 24.4 3.4 5090 21 231# 11+10 24.7 3.7 5090 22 198# 11+10 24.6 3.6 5090 23 199# 12+9 24.7 3.7 5090 24 3.26 202# 12+9 24.5 3.5 5090 25 203# 12+9 24.5 3.5 5090 26 206# 12+9 24.5 3.5 5090 27 209# 12+9 24.5 3.5 5090 合计 静压预制桩施工汇总表 序号 日期 桩号 配桩长度(m) 入土深度(m) 送桩长度(m) 压桩力(KN) 1 3.26 212# 12+9 23.8 2.8 5090 2 213# 12+9 24.1 3.1 5090 3 160# 12+9 24.6 3.6 5090 4 172# 12+9 25 4 5090 5 173# 12+10 26.4 4.4 5090 6 3.27 194# 12+11 27.2 4.2 5090 7 185# 12+13 27.7 2.7 5090 8 184# 13+12 25.3 0.3 5090 9 174# 12+12 27.5 3.5 5090 10 171# 12+12 26 2 5090 11 异常桩 161# 12+11 26.2 3.2 5090 12 159# 12+11 24.7 1.7 5090 13 148# 12+10 24.7 2.7 5090 14 3.28 193# 12+12 28.5 4.5 5090 15 186# 13+12 28.9 3.9 5090 16 183# 13+13 28.3 2.3 5090 17 175# 13+12 27.7 2.7 5090 18 170# 12+12 27 3 5090 19 162# 12+11 26.5 3.5 5090 20 158# 12+11 26.5 3.5 5090 21 150# 11+12 26.7 3.7 5090 22 157# 12+12 26.7 2.7 5090 23 163# 13+11 26 2 5090 24 182# 13+12 28.7 3.7 5090 25 187# 13+13 29.7 3.7 5090 26 3.29 192# 9+9+9 30.8 3.8 5090 27 191# 13+13 31.8 5.8 5090 合计 静压预制桩施工汇总表 序号 日期 桩号 配桩长度(m) 入土深度(m) 送桩长度(m) 压桩力(KN) 1 3.29 电 188# 13+13 31.6 5.6 5090 2 电 181# 9+9+9 29.5 2.5 5090 3 电 176# 13+12 28.6 3.6 5090 4 169# 12+12 28 4 5090 5 164# 13+10 27 4 5090 6 156# 11+12 26.4 3.4 5090 7 151# 12+11 25.7 2.7 5090 8 152# 12+11 26.5 3.5 5090 9 155# 12+12 26.8 2.8 5090 10 165# 12+12 27.7 3.7 5090 11 168# 12+12 29.8 5.8 5090 12 177# 13+12 29.6 4.6 5090 13 180# 13+12 30.6 5.6 5090 14 3.30 189# 13+13 31.8 5.8 5090 15 190# 13+13 31.7 5.7 5090 16 179# 13+13 31.8 5.8 5090 17 178# 13+13 30.7 4.7 5090 18 167# 13+12 30.7 5.7 5090 19 166# 13+12 28.7 3.7 5090 20 154# 14+10 27.3 3.3 5090 21 153# 14+10 27.4 3.4 5090 22 110# 14+13 30.5 3.5 5090 23 109# 14+14 30 2 5090 24 108# 10+9+9 30.5 2.5 5090 25 107# 14+14 31.4 3.4 5090 26 106# 11+9+9 31 2 5090 27 105# 11+9+9 32 3 5090 合计
