珠海市工程监理有限公司
会议纪要
编号:HQ(BT)FSF—(14)032
会议议题横琴新区市政基础设施BT项目非示范
段一期工程NB-25主干道14工程段下
穿地道高压旋喷桩试桩专题会议
主持王庆雄
时间2011-9-5 16:00 地点十四工程段大临项目部会议
室
参会单位详见签到表
2011年9月5日,项目总监代表王庆雄组织珠海大横琴投资有限公司、珠海中冶基础设施建设投资有限公司、中国市政工程西南设计研究总院、中国二十冶集团有限公司(天津公司)、中冶集团武汉勘察研究院有限公司、中国建设银行股份有限公司广东分行、珠海市建设工程质量监督检测站(未到场)各方现场负责人召开了横琴新区市政基础设施BT项目非示范段主、次干路市政道路工程(一期工程)十四工程段NB-25下穿地道支护工程高压旋喷桩试桩会议。
现场高压旋喷桩桩机已进场两台并已调试合格,施工现场基本满足试桩条件。

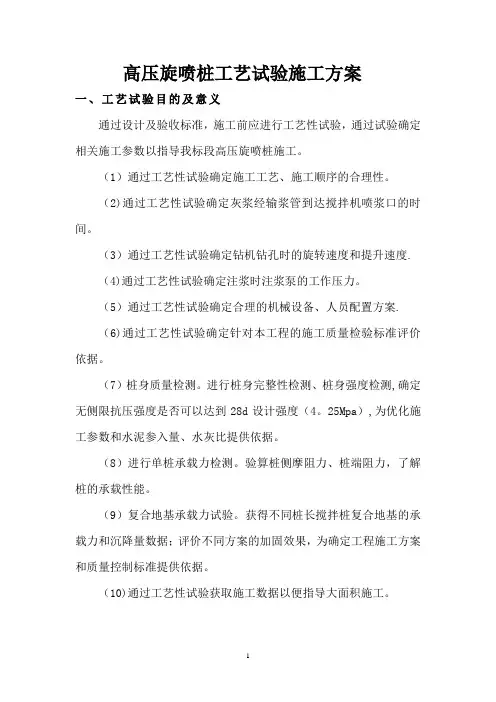

下穿地道的图纸已组织设计交底和图纸会审。
本次试桩计划试桩3根桩,桩号分别为Y309#(支护灌注桩Y262#附近)、Y334#(支护灌注桩Y286#附近)、Z420#(支护灌注桩Z372#附近),桩位放样已复核,桩机已就位,各方现场负责人到现场参加试桩。
试桩过程如下:先选取桩号Y309#和Y316#进行试桩,钻头钻到4米左右深度后无法继续下钻;后两台旋喷桩机往基坑内侧移1.5M后重新试桩,钻到3米左右深度后无法继续下钻。
【本次试桩范围K2+255~K2+400,根据地质报告该段以杂填土(一般粒径4~8CM不等)和冲填土为主】,各方意见整理形成会议纪要如下:
1、EPC单位和施工单位:地下有不明障碍物,试桩无法完成,无法提供施工参数。
2、勘察单位:NB-25主干道地质详勘频度按规范要求进行。
3、设计单位:基坑支护根据地勘资料来设计,若需更改,需提供依据。
4、建设单位:地下有不明障碍物,试桩无法完成,EPC单位和施工单位提交处理建议,书面形式上报珠海中冶基础设施建设投资有限公司。
5、监理单位:根据试桩情况,地下普遍存在不明障碍物
6、造价单位:各方研究解决方案后,造价单位可以做投资分析。
7、大横琴:勘察提供的地质报告未能准确反映该地段的地质状态;对于地下有不明障碍物的问题,勘察单位收集整理资料,进行土层分析后与设计单位协商,提出合理化建议。
相关各方尽快提交可行方案和处理意见。
记录整理李剑签发王庆雄印发单位:
珠海大横琴投资有限公司
珠海中冶基础设施建设投资有限公司
珠海市工程监理有限公司横琴市政基础设施BT项目监理部
中国二十冶集团有限公司横琴BT项目部(天津公司)
中国市政工程西南设计研究总院
中国建设银行股份有限公司广东分行
中冶集团武汉勘察研究院有限公司。
