消防水池环氧树脂内防水(玻璃钢)施工方案-初版

  • 格式:docx
  • 大小:3.60 MB
  • 文档页数:17

第 1 页 共 17 页 目录

1 编制说明 ............................................................ 3

1.1 编制依据 ....................................................... 3

1.2 编制原则 ....................................................... 3

2 工程概况 ............................................................ 3

2.1 项目基本情况 ................................................... 3

2.2 场地概况 ....................................................... 3

2.3 工程重点、难点 ................................................. 4

3 施工安排 ............................................................ 4

3.1 管理目标 ....................................................... 4

3.2 施工任务划分 ................................................... 4

3.3 工期要求 ....................................................... 4

3.4 劳动力组织 ..................................................... 4

3.5 施工准备 ....................................................... 5

3.5.1 技术准备 ................................................. 5

3.5.2 机具准备 ................................................. 5

3.5.3 材料准备及介绍 .......................... 错误!未定义书签。

4 主要施工方法及工艺要求 .............................................. 6

4.1 施工流水段划分 ................................................. 6

4.2 工艺流程 ....................................................... 6

4.3 施工方法 ....................................................... 6

4.3.1 基层处理 ................................................. 6

4.3.2 基层修补处理 ............................................. 6

4.3.3 铺贴玻璃丝布 ............................................. 7

4.3.4 涂刷环氧树脂涂料施工 ..................................... 7

4.4 质量要求 ....................................................... 7

4.4.1 验收程序 ................................................. 7

4.4.2 施工质量标准 ............................................. 8

5 安全生产保证措施 .................................................... 8

6 消防安全管理措施 ................................................... 10

6.1 绿色施工管理措施 .............................................. 11 东北亚(长春)国际机械城会展中心消防水池防水施工方案

第 2 页 共 17 页 6.2 文明工地管理措施 .............................................. 14

7 质量保证措施 ....................................................... 14

7.1 质量目标、创优计划 ............................................ 14

7.2 质量管理组织机构 .............................................. 14

7.3 质量管理方法 .................................................. 15

7.3.1 质量检查验收方法 ........................................ 15

7.3.2 生产会议和质量会议制度 .................................. 15

7.3.3 持证上岗考核制度 ........................................ 15

7.3.4 坚持样板先行 ............................................ 15

7.4 保证质量的资源投入控制 ........................................ 16

7.4.1 引进专业施工作业人员 .................................... 16

7.4.2 把好材料检验关 .......................................... 16

7.4.3 做好材料的保管和使用控制 ................................ 16

7.5 保证质量的技术实施措施 ........................................ 17

7.5.1 施工前的质量控制 ........................................ 17

7.5.2 施工过程中的质量控制 .................................... 17

东北亚(长春)国际机械城会展中心消防水池防水施工方案

第 3 页 共 17 页 1 编制说明

1.1 编制依据

1、施工现场条件和实地勘察资料;

2、《建筑防腐蚀工程施工及验收规范》(GB50121-2002);

3、《建筑工程质量检验评定标准》(GBJ301-88);

4、建筑行业现行国家及地方的各种规范及标准等技术规定。

5、《项目施工图纸》

1.2 编制原则

(1)认真贯彻国家工程建设的法律、法规、规程、方针和政策。

(2)严格执行工程建设程序,坚持合理的施工程序、施工顺序和施工工艺。

(3)采用现代建筑管理原理、流水施工方法和网络计划技术,组织有节奏、均衡和连续地施工。

(4)优先选用先进施工技术,科学确定施工方案;认真编制各项实施计划,严格控制工程质量、工程进度、工程成本和安全施工。

(5)充分利用施工机械和设备,提高施工机械化、自动化程度,改善劳动条件,提高生产率。

(6)坚持“安全第一,预防为主”原则,确保安全生产和文明施工。

(7)认真做好生态环境的保护,严防噪声、粉尘和垃圾污染。

(8)优化现场物资储存量,合理确定物资储存方式,尽可能减少物资损耗。

2 工程概况

2.1 项目基本情况

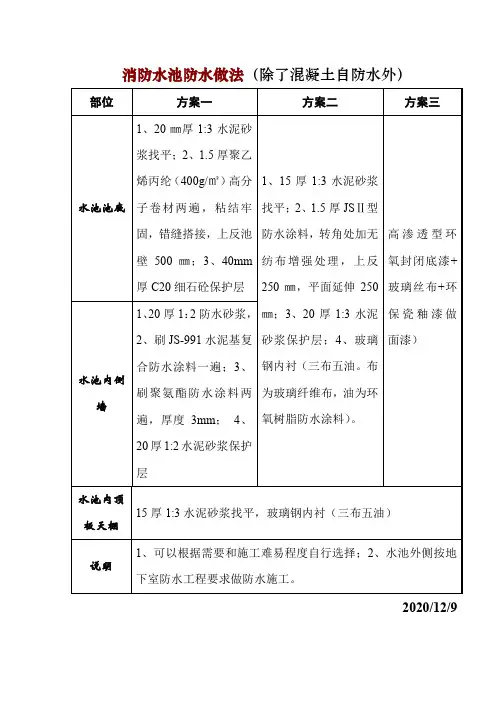

本工程消防水池采用环氧树脂防水(暂定为:四布五涂),施工部位位于地下一层消防水池内,环氧树脂是指分子中含有两个或多个环氧基团的树脂的总称。它性能优越,机械强度高,粘结力大,收缩率小(约2%),对酸碱等化学介质具有一定的稳定性,不透水性能优良。并且常温下性能稳定,环保性能优良。使用时涂刷在内壁,干固后形成完整的强度很高的膜状物质,从而起到防水防腐目的。

2.2 场地概况

工程目前主体结构部分已经施工完毕,消防水池内部基层清理等均已到位,具备东北亚(长春)国际机械城会展中心消防水池防水施工方案

第 4 页 共 17 页 防水施工条件。

2.3 工程重点、难点

本工程消防水池位于地下一层,临近配电室、π接室、楼梯间,消防水池常态存水3米,防水要求高,重点控制及严加重视防水材料的原材复试和现场过程检验。

3 施工安排

3.1 管理目标

3.1.1质量目标

确保本工程质量达到《建筑工程施工质量验收统一标准》(GB50300-2013)规定的合格标准,满足《地下防水工程质量验收规范》GB50208-2011中的验收要求。

3.1.2工期目标

本项目分包工程计划开工日期:我公司将严格按照进度计划进行施工,积极配合各个专业工程进度要求,确保按时、按质、按量完工,保证完成工程进度。

3.1.3安全文明施工目标

贯彻“安全第一、预防为主”的方针,强化安全管理,确保安全生产。杜绝任何安全事故。

3.2 施工任务划分

根据施工图纸要求进行施工任务划分。

3.3 工期要求

工程消防水池体量较小,均为大面施工,不涉及与门窗土建等工序及交叉,工期较短,本工程历时约15日历天。

3.4 劳动力组织

施工人员均持证上岗,保证所有施工人员都能按有关操作规程,规范及有关工艺要求施工。该项目工程人员安排状况如下表:

序号 工 种 人数 主要工作内容

1 技术人员 6 编制方案、制定措施、整理资料、技术交底

2 采购人员 4 材料供应及时通知检验
