国网市供电公司电力扶贫2018年工作总结(参考版)一、年中目标完成情况2018年,国网&&供电公司按照“统一规划、适度超前、因地制宜、分步实施”原则,通过加强主网建设、城网改造、农改升级、集中消除用电安全隐患等方式,优化网络结构,重点解决-区、-区两个摘帽贫困县区、215个退出贫困村和9.53万脱贫人口供电设施老旧、供电能力薄弱等问题。
电网建设计划总投资77152万元,实际完成35685.01万元,占全年计划46.25%,超额完成计划任务11866.01万元。
二、重点工作推进情况(一)电网建设。
1.完善优化巴中主网。
完成主网投资1540万元,其中220kV巴中城西站新建工程已做好施工前期准备,临设搭建即将完成,计划7月初开工;110kV通江周家坝输变电新建工程已正式开工,正开展基础施工;35kV通江洪口、巴州顶山变电站扩建工程已完成电气安装,正验收消缺;35kV佛楼变电站扩建工程完成线路基础浇铸,组塔完成90%,准备放线;110kV杨家坝变电站扩建工程开展验收消缺工作,即日投运。
2.城网建设。
完成城网投资1064.6万元,城网项目初步设计方案已批复,设计、监理已签订合同,施工谈判已完成,正在进行开工前的准备工作。
3.农改升级实施。
2016年井井通电和第三批中心村29个项目全部完工,完成投资计划的100%,现场施工任务完成100%。
2017年农网中心村、村村通动力电、农网结余资金项目完成总投资金额33080.41万元,完成率58.72%;三个批次项目全面开工,现场形象进度达20%;完成项目物资提报并分配,已陆续到货。
4.脱贫攻坚农网项目前期。
为保证巴州、恩阳两个贫困县区及15个贫困村能如期摘帽、脱贫,国网巴中供电公司积极主动向国网省电力公司争取约4250万元脱贫攻坚农网项目资金,项目实施后能解决45个行政村贫困户基本用电、安全用电问题,满足脱贫要求。
(二)9.53万脱贫人口生活用电。

目录编制依据 (1)第一章工程概况与工程实施条件分析 (3)一、工程概述 (3)二、工程性质及特点分析 (3)三、工程规模 (3)四、工期要求 (4)五、布置形式 (4)六、工程涉及的主要单位 (4)七、电气施工依据及内容 (4)八、线路部分 (7)第二章项目施工管理组织机构 (11)一、施工项目组织机构 (11)二、施工项目组织原则 (11)三、人员及部门职责 (11)第三章施工项目平面布置 (16)一、施工项目总体平面布置 (16)二、施工项目临时用电、临时用水总体布置 (17)三、施工项目消防总体布置 (17)第四章施工方案 (18)一、施工技术和资料准备 (18)二、施工力量配置计划 (18)三、主要施工机具选择、施工机具需求计划 (19)四、主要工序和特殊工序的施工方法 (19)五、材料准备 (47)六、施工成本的控制措施 (48)第五章工期及施工进度计划 (55)一、施工进度计划网络图 (55)二、工程综合进度保证措施 (55)三、主要施工设备及材料供应计划 (55)四、设计图纸需求计划 (56)第六章物资管理 (57)一、物资的交接 (57)二、开箱检查工作 (57)三、物资入库管理 (58)第七章质量管理 (59)一、质量目标、管理组织机构及职责 (59)二、质量管理措施 (61)三、质量体系及管理方针 (65)四、质量管理及检验的标准 (67)五、质量保修承诺 (69)六、质量保证技术措施 (69)第八章安全管理 (72)一、安全目标承诺、安全管理组织机构 (72)二、安全管理主要职责、安全管理制度 (72)三、安全组织技术措施、实施方案、考核办法、管理方法 (75)四、重要施工方案及特殊施工工序的安全过程控制 (76)第九章环境保护与文明施工 (78)一、安全文明施工及环境保护目标 (78)二、环境因素分析及控制措施 (78)三、安全文明施工标准化措施 (79)第十章工程分包管理 (80)第十一章标准工艺应用 (84)一、变电部分 (84)二、线路部分 (88)第十二章计划、统计与信息管理 (90)一、计划、统计报表的编制与传递 (90)二、信息管理 (91)三、资料管理 (92)第十三章施工科技创新 (95)一、采用新机具、新材料 (95)二、新施工工艺 (95)第十四章工程协调 (96)一、沟通、交流图 (96)二、与各方的协调、沟通、交流 (96)三、技术偏离表 (98)四、施工组织设计附件 (99)附件1 拟投入本标段的主要施工设备表 (99)附件2 拟配备本标段的试验和检测仪器设备表 (104)附件3 劳动力计划表 (105)附件4 计划开、竣工日期和施工进度网络图 (106)附件5 施工总平面图 (107)附件6 临时用地表 (108)附件7 项目管理机构 (109)附件8 拟分包项目情况表 (110)编制依据1编制依据1.1昌都二站110kV输变电工程工程合同。
工程名称: 10kV电力线路改迁工程三大措施编制:审核:批准:编制单位:有限公司二0一八年九月四日安全技术组织措施一、工程项目概况工程名称:G204烟上线日照绕城段10kV电力线路改迁工程主要工作内容:立杆、导线架设、设备安装、电缆敷设二、组织措施(一)为确保工业线施工能保质保量地顺利进行,现对参加施工得人员作如下分工:1、项目经理:2、现场施工技术负责人:3、现场工作安全员:4、工作班成员: 。
5、施工前对全体人员进行“安全规范”、质量规范、技术培训得教育,对习惯性违章作业,应严格考核,并指定安全员进行检查。
从思想上达到提高每个人员得“安全”意识观念。
6、施工前应根据施工图纸进行现场得技术交底,使全体人员全面了解本工程工作量,停电范围,应停电线路名称,特殊环境或地形得情况,以及应采取得技术措施。
明确各岗位得工作职责及应注意得事项,为安全生产,质量保证奠下良好基础。
7、安监质检人员应在现场认真承担各自得工作职责,及时反映施工中出现得问题。
对其施工中出现违反“安规”得现象,质量问题应当场提出,并及时纠正。
不听众者有权令其停止施工,并汇报部门领导。
8、工作负责人、监护人在工作期间应承当其工作职责,认真负责执行。
不得私自擅离开现场,因事暂时离开时,应指定专人临时负责,并通知工作班成员。
9、停电范围范围,工作票得办理(含安全施工作业票),接地线得安装、拆除、验电、复电等应指定专人负责,做好操作有人监护、有人检查、有人核实。
10、弛度观察,应指定专人负责,防止导线超牵引,使牵引力超极限而造成事故。
沿线各路段应组织人员巡视,避免导、地线被障碍物挂住、碰磨,产生导、地线外表损伤,扭曲等现象。
整个施工过程应保持良好得通讯联络,保证施工顺利进行。
11、现场应指定专人负责,做到统一指挥,服从安排,紧密配合,安全生产。
杆塔组立、作业过程中,各主要岗位(总牵引制动,临时拉线,抱杆根部,制动操作等)应由技术熟练得操作人员专人负责。

目次前言 (Ⅱ)1 范围 (1)2 规范性引用文件 (1)3 术语和符号 (1)4 总则 (4)5 路径 (4)6 气象条件 (5)7 导线和地线 (6)8 绝缘子和金具 (9)9 绝缘配合、防雷和接地 (10)10 导线布置 (13)11 杆塔型式 (15)12 杆塔荷载及材料 (15)13 杆塔结构设计基本规定 (21)14 基础设计 (24)15 对地距离及交叉跨越 (25)16 环境保护 (30)17 劳动安全和工业卫生 (30)18 附属设施 (30)附录A 典型气象区 (31)附录B 高压架空线路污秽分级标准 (32)附录C 各种绝缘子的m1参考值 (33)附录D 使用悬垂绝缘子串的杆塔,水平线间距离与档距的关系 (35)附录E 基础上拔土计算容重和上拔角 (36)附录F 弱电线路等级 (37)附录G 公路等级 (38)附录H 用词和用语说明 (39)参考文献 (40)条文说明 (41)前言随着我国国民经济和电网建设的不断发展,我国的高压交流输电技术得到了迅速发展,目前,我国电网的最高运行电压等级从500kV发展到750kV。
电网建设以科学发展观为指导,充分利用高新技术和先进设备,在加强现有电网技术改造和升级方面取得了较大的成果。
许多新技术、新工艺和新材料正在得到广泛运用和大力推广,成为电网设计和建设中的重要组成部分。
为了规范设计,统一标准,确保工程安全和工程造价合理,编制本规定。
本规定编制的指导思想是:贯彻电力建设基本方针,依靠科技进步和技术创新,认真落实安全可靠、先进适用、经济合理、环境友好的原则,体现设计方案的经济性、合理性。
本规定编制的技术原则:遵照DL/T 5092—1999《110~500kV架空送电线路设计技术规程》和参照Q/GDW 102—2003《750kV架空送电线路设计暂行技术规定》中的原则,并充分吸收规程颁发以来电力行业标准化、信息化研究推广应用的成果,在总结和分析的基础上编制而成。
(电力行业)电力设备检修规程目录1 范围 (1)2 规范性引用文件 (1)3 术语和定义 (5)4 总则 (7)5 电力变压器及电抗器 (8)6 瓷柱式断路器及罐式断路器 (29)7 瓷柱式隔离开关 (37)8 GIS(含HGIS) (44)9 高压开关柜 (51)10 互感器 (54)11 避雷器 (60)12 电容器 (61)13 电力电缆线路 (63)14 35KV以上的架空电力线路 (67)15 接地装置 (69)16 蓄电池 (72)17 直流设备 (74)18 串补装置 (100)19 发电设备 (104)20 附录(规范性附录、资料性附录) (116)电力设备检修规程1 范围本规程规定了发输变电设备的检修维护项目、周期及要求,用于指导运维检修人员开展设备的维护检修工作。
本规程适用于中国南方电网有限责任公司所辖电厂,35kV及以上交直流变电站和35kV及以上交直流输电线路。
2 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准;凡是不注日期的引用文件,其最新版本适用于本标准。
GB 311.1-2012 绝缘配合第1部分:定义、原则和规则GB/T 772—2005 高压绝缘子瓷件技术条件GB 1094.1—2013 电力变压器第1部分总则GB 1094.2—2013 电力变压器第2部分温升GB 1094.3—2003 电力变压器第3部分绝缘水平、绝缘试验和外绝缘空气间隙GB/T 1094.4-2005 电力变压器第4部分电力变压器和电抗器的雷电冲击波和操作冲击波试验导则GB 1094.5—2008 电力变压器第5部分承受短路的能力GB/T 1094.6—2011 电力变压器第6部分:电抗器GB/T 1094.7—2008 油浸式电力变压器负载导则GB/T 1094.10-2003 电力变压器第10部分声级测定GB 1094.11-2007 干式电力变压器GB 1207—2006 电磁式电压互感器GB 1208-2006 电流互感器GB 1984—2003 交流高压断路器GB 1985-2004 高压交流隔离开关和接地开关GB 2536-2011 电工流体变压器和开关用的未使用过的矿物绝缘油GB 2900.12—2008 电工名词术语避雷器、低压电涌保护器及元件GB/T 2900.19—1994 电工名词术语高电压试验技术和绝缘配合GB/T 2900.20—1994 电工术语高压开关设备GB/T 4109-2008 交流电压高于1000V的绝缘套管GB 4208—2008 外壳防护等级(IP代码)GB/T 4703—2007 电容式电压互感器GB 4705—1992 耦合电容器及电容分压器GB 5273—1885 变压器、高压电器和套管的接线端子GB/T6451—2008 三相油浸式电力变压器技术参数和要求GB/T 7252-2001 变压器油中溶解气体分析和判断导则GB/T 7354-2003 局部放电测量GB/T 7595-2008 运行中变压器油质量标准GB 7674-2008 额定电压72.5kV及以上气体绝缘金属封闭开关设备GB/T 7894-2009 水轮发电机基本技术条件GB/T 8287.1—2008 标称电压高于1000V系统用户内和户外支柱绝缘子第1部分:瓷或玻璃绝缘子的试验GB/T 8287.2—2008 标称电压高于1000V系统用户内和户外支柱绝缘子第2部分:尺寸与特性GB/T 8564-2003 水轮发电机组安装技术规范GB/T 8905—2008 六氟化硫电气设备中气体管理和检验导则GB 10230.1-2007 分接开关第1部分:性能要求和试验方法GB 11022—2011 高压开关设备和控制设备标准的共用技术要求GB 11023—1989 高压开关设备六氟化硫气体密封试验方法GB 11025—1983 并联电容器用内部熔丝和内部过压力隔离器GB 11032—2010 交流无间隙金属氧化物避雷器GB 11120-2011 涡轮机油GB 11604—1989 高压电气设备无线电干扰测试方法GB 12022—2006 工业六氟化硫GB/T 13384—2008 机电产品包装通用技术条件GB/T 13499-2002 电力变压器应用导则GB/T 13540—2009 高压开关设备抗地震性能试验GB/T 13729—2002 远动终端设备GB 15116.5—1994 交流高压熔断器并联电容器外保护用熔断器GB 15164-1994 油浸式电力变压器负载导则GB/T 15972.10-2008 光纤试验方法规范第10部分:测量方法和试验程序总则GB/T 16847-1997 保护用电流互感器暂态特性要求GB/T 16927.1—2011 高电压试验技术第1 部分一般试验要求GB/T 16927.3—2010 高电压试验技术第3部分:现场试验的定义及要求GB/T 17443—1998 500kV电流互感器技术参数和要求GB/T 17468-2008 电力变压器选用导则GB/T 17626—2006 电磁兼容试验和测量技术GB/T 18482-2010 可逆式抽水蓄能机组启动试运行规程GB/T 19749—2005 耦合电容器及电容分压器GB/T 19826-2005 电力工程直流电源设备通用技术条件及安全要求GB/T 20990.1-2007 高压直流输电晶闸管阀第1部分:电气试验GB/T 20992-2007 高压直流输电用普通晶闸管的一般要求GB/T 21420-2008 高压直流输电用光控晶闸管的一般要求GB/T 26218.2-2010 污秽条件下使用的高压绝缘子的选择和尺寸确定第2部分:交流系统用瓷和玻璃绝缘GB 26860—2011 电力安全工作规程发电厂和变电站电气部分GB 26861—2011 电力安全工作规程高压试验室部分GB 50147-2010 电气装置安装工程高压电器施工及验收规范GB 50150-2006 电气装置安装工程电气设备交接试验标准GB 50168—2006 电气装置安装工程电缆线路施工及验收规范GB 50169-2006 电气装置安装工程接地装置施工及验收规范GB 50171—2012 电气装置安装工程盘、柜及二次回路接线施工及验收规范GB 50172-2012 电气装置安装工程蓄电池施工及验收规范GB 50227—2008 并联电容器装置设计规范DL/T 288 架空输电线路直升机巡视技术导则DL/T 335—2010 滤波器及并联电容器装置检修导则DL/T 364-2010 光纤通道传输保护信息通用技术条件DL/T 376-2010 复合绝缘子用硅橡胶绝缘材料通用技术条件DL/T 393 输变电设备状态检修试验规程DL/T 405-1996 进口252(242)~550kV交流高压断路器和隔离开关技术规范DL/T 417—2006 电力设备局部放电现场测量导则DL 442—1991 高压并联电容器单台保护用熔断器订货技术条件DL/T 444-1991 反击式水轮机气蚀损坏评定标准DL 462—1992 高压并联电容器用串联电抗器订货技术条件DL/T 486-2010 交流高压隔离开关和接地开关订货技术条件DL/T 507-2002 水轮发电机组启动试验规程DL/T 538—2006 高压带电显示装置技术条件DL/T 540—2013 气体继电器校验规程DL/T 547-2010 电力系统光纤通信运行管理规程DL/T 572-2010 电力变压器运行规程DL/T 573-2010 电力变压器检修导则DL/T 574-2010 变压器分接开关运行维修导则DL/T 586—2008 电力设备用户监造技术导则DL/T 593-2006 高压开关设备和控制设备标准的共用技术要求DL/T 595—2006 六氟化硫电气设备气体监督细则DL/T 596-2005 电力设备预防性试验规程DL/T 604—2009 高压并联电容器装置订货技术条件DL/T 617—2010 气体绝缘金属封闭开关设备技术条件DL/T 620—1997 交流电气装置的过电压保护和绝缘配合DL/T 621—1997 交流电气装置的接地DL/T 626 劣化盘形悬式绝缘子检测规程DL/T 628—1997 集合式高压并联电容器订货技术条件DL/T 639—1997 六氟化硫电气设备运行、试验及检修人员安全防护细则DL/T 653—2009 高压并联电容器用放电线圈订货技术条件DL/T 664—2008 带电设备红外诊断应用规范DL/T 722—2000 变压器油中溶解气体分析和判断导则DL/T 741 架空输电线路运行规程DL/T 724-2000 电力系统用蓄电池直流电源装置运行与维护技术规程DL/T 727—2013 互感器运行检修导则DL/T 782-2001 110kV及以上送变电工程启动及竣工验收规程DL/T 804—2002 交流电力系统金属氧化物避雷器使用导则DL/T 810-2012 ±500kV及以上电压等级直流棒形悬式复合绝缘子技术条件DL/T 815—2012 交流输电线路用复合外套金属氧化物避雷器DL/T 817-2014 立式水轮发电机检修技术规程DL/T 838-2003 发电企业设备检修导则DL/T 840—2003 高压并联电容器使用技术条件DL/T 887 杆塔工频接地电阻测量DL/T 1057—2007 自动跟踪补偿消弧线圈成套装置技术条件DL/T 1249 架空输电线路运行状态评估技术导则DL/T 1253 电力电缆线路运行规程DLT 1278 海底电力电缆运行规程DL 5009.3—2013 电力建设安全工作规程第3部分:变电站DL/T 5161.2—2002 电气装置安装工程质量检验及评定规程DL/T 5222—2005 导体和电器选择设计技术规定JB/T 4730-2005 承压设备无损检测JB/T 7068—2002 互感器用金属膨胀器JB/T 8751—1998 500kV油浸式并联电抗器技术参数和要求JB/T 8958—1999 自愈式高电压并联电容器JB/T 9694—2008 高压交流六氟化硫断路器JB/T 10492-2011 金属氧化物避雷器用监测装置IEC 61378-2—2001 变流变压器HVDC应用的换流变压器IEC TR2 61639—1996 大功率变压器与额定电压大于72.5 kV的气体绝缘金属封闭开关设备的直接连接IEC 62199—2004 直流套管Q/CSG 1 0001-2004 变电站安健环设施标准Q/CSG 1 0004—2004 电气工作票技术规范(发电、变电部分)Q/CSG 1 0007-2004 电力设备预防性试验规程Q/CSG 2 0001-2004 变电运行管理标准Q/CSG 114002-2011 南方电网公司电力设备预防性试验规程Q/CSG 1203003-2013 变电站直流电源系统技术规范Q/CSG 123005.2-20112 220kV交流高压隔离开关和接地开关技术规范南方电网变电站充电机、蓄电池维护检修手册(试行)南方电网直流电源系统运行维护管理办法(暂行)南方电网公司架空输电线路直升机巡视技术导则3 术语和定义3.1检修(A、B、C):检修是指为保障设备的健康运行,对其进行检查、检测、维护和修理的工作,设备的检修分为A,B,C三类。

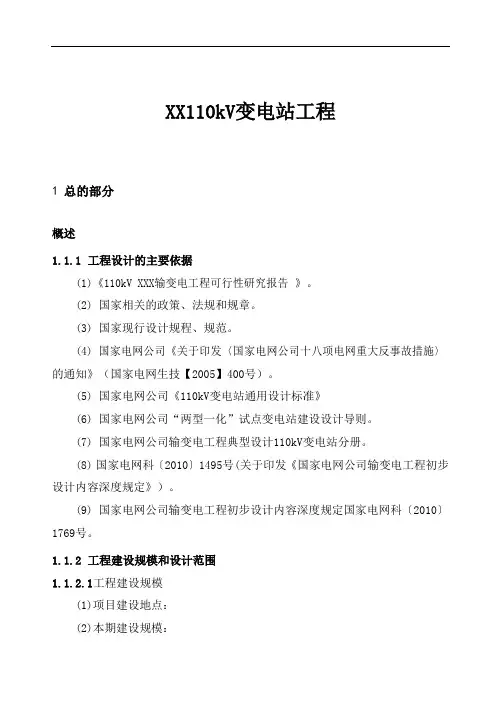

XX110kV变电站工程1总的部分概述1.1.1工程设计的主要依据(1)《110kV XXX输变电工程可行性研究报告》。
(2) 国家相关的政策、法规和规章。
(3) 国家现行设计规程、规范。
(4) 国家电网公司《关于印发〈国家电网公司十八项电网重大反事故措施〉的通知》(国家电网生技【2005】400号)。
(5) 国家电网公司《110kV变电站通用设计标准》(6) 国家电网公司“两型一化”试点变电站建设设计导则。
(7) 国家电网公司输变电工程典型设计110kV变电站分册。
(8) 国家电网科〔2010〕1495号(关于印发《国家电网公司输变电工程初步设计内容深度规定》)。
(9) 国家电网公司输变电工程初步设计内容深度规定国家电网科〔2010〕1769号。
1.1.2工程建设规模和设计范围1.1.2.1工程建设规模(1)项目建设地点:(2)本期建设规模:表1.1.2.1-1 XX110kV变电站建设规模1.1.2.1 设计范围及分工1.1.2.1.1 设计范围本工程设计范围为变电站围墙以内的全部生产及辅助生产设施、附属设施的工艺和建(构)筑物的设计,具体项目如下:(1)站内各级电压配电装置和主变压器、无功补偿装置的一、二次接线,过电压保护和接地,电缆敷设和站用照明的设计等;(2)站内通信;(3)站区总平面布置设计和进站道路;(4)站内主控室及附属设施的工艺和构筑物的土建设计及暖通设计;(5)站内、外给排水设施和站内消防设计;(6)编制主要设备和材料清册及工程概算书;(7)环境保护和水土保持;(8)变电站的劳动安全卫生措施;(9)变电站施工及站用备用电源;(10)大件运输方案。
1.1.2.1.2 设计分工:(1)各级电压配电装置以出线门型架内侧绝缘子串或出线套管、出线电缆头,包括电缆头为界,但不包括线路阻波器、线路电压互感器或耦合电容器及其连接金具、引下线。
(2)不包括载波通信以外的其它通信设计。
(3)站区外的生活福利建筑由业主另行委托设计。

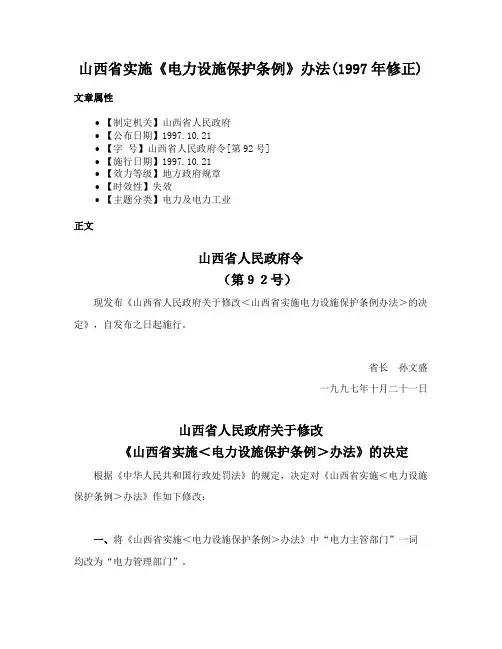

山西省实施《电力设施保护条例》办法(1997年修正) 文章属性•【制定机关】山西省人民政府•【公布日期】1997.10.21•【字号】山西省人民政府令[第92号]•【施行日期】1997.10.21•【效力等级】地方政府规章•【时效性】失效•【主题分类】电力及电力工业正文山西省人民政府令(第92号)现发布《山西省人民政府关于修改<山西省实施电力设施保护条例办法>的决定》,自发布之日起施行。
省长孙文盛一九九七年十月二十一日山西省人民政府关于修改《山西省实施<电力设施保护条例>办法》的决定根据《中华人民共和国行政处罚法》的规定,决定对《山西省实施<电力设施保护条例>办法》作如下修改:一、将《山西省实施<电力设施保护条例>办法》中“电力主管部门”一词均改为“电力管理部门”。
二、将第十四条修改为:“违反《条例》和本办法有关规定的,由电力管理部门按下列规定处罚:(一)危害电力设施安全,尚未损坏电力设施的,责令写出书面检查,并通知其所在单位批评教育;(二)损坏电力设施或造成事故的,责令肇事者赔偿直接经济损失,并处以100元以上1000元以下的罚款;(三)严重损坏电力设施或造成重大事故的,除责令肇事者赔偿直接经济损失外,处以500元以上1000元以下的罚款。
因电力设施被破坏,而造成的人身伤亡和财产损失,由肇事者所在单位承担责任并赔偿损失。
本条第一款(二)、(三)项对公民的罚款不得超过500元。
罚款一律上缴财政。
”本决定自公布之日起执行。
《山西省实施<电力设施保护条例>办法》根据本决定作相应的修正,在《山西政报》上重新发布。
山西省实施《电力设施保护条例》办法第一条为实施国务院发布的《电力设施保护条例》(以下简称条例),结合本省实际情况,制定本办法。
第二条本办法所称电力设施,是指本省境内已建或在建的发电、输电、变电、配电设施及其附属设施。
本办法所称架空电力线路保护区,是指《条例》第十条所规定的保护区域。
县级电力管理部门应根据《条例》第十条的规定,公布本地区架空电力线路保护区的范围和界限。
生产项目准入及预算标准第七册试验检验项目准入及预算标准中国南方电网有限责任公司二零一三年六月总说明一、《生产项目准入及预算标准》共分十三册,包括:第一册主网技改项目准入及预算标准第二册配网技改项目准入及预算标准第三册其他技改项目准入及预算标准第四册主网修理项目准入及预算标准第五册配网修理项目准入及预算标准第六册其他修理项目准入及预算标准第七册试验检验项目准入及预算标准第八册委托运行维护项目准入及预算标准第九册其他材料准入及预算标准第十册生产低值易耗品准入及预算标准第十一册 A类技改项目可行性研究规范第十二册 A类大修项目可行性研究规范第十三册项目优选评分模型、细则二、《生产项目准入及预算标准》包括项目命名规范、项目准入和工作实施内容、预算标准、A类技改大修可行性研究规范和项目优选评分模型,是生产项目命名、准入、项目优选、A类技改大修可行性研究报告、预算编制和审查的依据。
三、《生产项目准入及预算标准》是按照国家、行业以及中国南方电网公司现行的有关标准、规程规范并结合生产壹运行情况而制定的,适用于10~500kV输、变、配技改修理,其他技改修理,委托运行维护,其他材料和低值易耗品项目管理。
四、关于项目命名规范:1、项目命名规范以满足并推动加强生产项目标准化、信息化管理为基本原则,充分考虑电网公司项目管理、投资控制等工作的需要,遵循“统一、清晰、明确”的原则确定。
2、项目命名一般依序项目所在站、线名称,项目范围(或项目涉及主要设备)和项目性质及内容等三大命名要素组成,具体可参考册说明示例,并可根据实际情况适当调整。
五、关于项目准入:1、项目准入根据国家行业正式发布的规程规范和中国南方电网公司现行技术导则等编制。
2、技改准入适用于指导各单位技改规划、项目立项申报和审查,可作为设备技改的立项基本依据,满足相应条款的要求后仍需经状态评价及风险评估证实其不满足生产运行要求。
3、修理准入适用于指导各单位修理规划、项目立项申报和审查,各条件中,只要符合其中的一种情况,即可申报相应修理。
XXX站全站失压故障情况分析发表时间:2018-11-13T17:29:25.097Z 来源:《电力设备》2018年第20期作者:廖艳萍陈姜石娜梁玉华[导读](国网山西省电力公司运城供电公司山西运城 044000)XX年X月X日X时X分,XXX站10kV IV段出线某开关爆炸,线路保护装置未动作,同时XXX站4#主变低后备保护装置动作掉闸,但是故障并未切除,引起上级变电站110kV线路111开关、112开关距离III段动作掉闸,造成XXX站全站失压,现将检查结果及故障情况分析如下:一.故障前运行方式及一次系统图:110kV系统:电厂通过1085开关电厂Ⅰ回、1088开关电厂Ⅱ回、双回并网,北站供南站;北站内:1#、2#主变运行分别供10kVⅠ、Ⅱ段,3#、4#主变并列运行供10kVⅢ、Ⅳ段,5#变运行供35kV系统。
二.现场运行记录:XX年X月X日X时X分,10kV III、IV段报接地信号(B相接地),现场在拉路选线检查过程中,当拉10kV IV段出线某开关时,此开关柜体发生爆炸,随后全站失压。
信号屏报4#主变后备保护动作,直流屏微机直流控制系统装置显示直流接地报警持续时间17秒后恢复正常。
事故发生后1033、1034、1001、1002、1031、1032、1036、1037等开关均在合闸位置,控制屏运行红灯亮。
三.现场检查情况:1、一次设备故障情况检查:10kV IV段出线某开关真空包爆炸,故障点在CT与3刀之间。
2、检查各保护装置显示情况:(1)3#主变保护无任何启动及动作信息。
(2)4#主变低压侧后备保护装置显示情况:过流Ⅰ段动作,时间1345ms;故障电流22a(二次电流),TA灯亮。
3、保护装置试验情况:(1)3#变运行未检查(全站失压,先恢复部分供电)。
(2)4#变高低压侧后备保护检查情况:从电流电压端子加入模拟故障量,保护动作正确,跳闸逻辑正确。
(3)定值检查情况:定值与定值单相符。
1000kV特高压长治站串补装置控保系统缺陷分析及对策研究发表时间:2018-07-05T16:48:29.383Z 来源:《电力设备》2018年第6期作者:李平伟樊宏宇白龙生[导读] 摘要:固定式串联补偿装置(以下简称“串补装置”)是利用串接于输电线路中电容器的容抗来补偿输电线路的部分感抗,以缩短线路的等值电气距离,减少功率输送引起的电压降和功角差,从而提高线路输送容量,增强系统稳定性。
1000kV特高压长治站串补装置首次应用于特高压交流输电线路。
(国网山西省电力检修分公司山西太原 030024)摘要:固定式串联补偿装置(以下简称“串补装置”)是利用串接于输电线路中电容器的容抗来补偿输电线路的部分感抗,以缩短线路的等值电气距离,减少功率输送引起的电压降和功角差,从而提高线路输送容量,增强系统稳定性。
1000kV特高压长治站串补装置首次应用于特高压交流输电线路。
本文通过对长治站串补装置的控制与保护系统(以下简称“串补控保”)的简介、配置、原理、保护整定及实际运行过程中出现的问题介绍和分析,更进一步的对目前特高压交流输电中串补控制保护中易出现的问题进行分析解决,并提出相关整改措施及方案,使长治站更加平稳运行,确保特高压电网的安全、可靠和经济运行。
关键词:特高压;串补装置;控制与保护;串补控保0 引言随着近年来特高压交流输电技术的发展,我国从最初的1000kV特高压长治站的试验工程到现在的浙江到福建特高压工程的投入使用,其中固定式串联补偿装置(以下简称“串补装置”)起到了重要作用,从而对串补装置的控制与保护系统的研究也是必不可少的。
1000kV特高压长治站是我国首条座特高压试验变电站,为增加线路容量提高线路的输送能力,在1000kV特高压长治站二期扩建工程中增加串联补偿装置以满足线路容量要求。
在实际运用过程中,对运行中的串补装置进行维护,发现串补装置控保系统出现一些问题,为保证其线路平稳运行,从而进行改进或增加措施等,以保证串补控保装置的稳定性和准确性。
内蒙古自治区发展和改革委员会关于2018年蒙东地区农网改造升级10千伏及以下工程可行性研究报告的批复文章属性•【制定机关】内蒙古自治区发展和改革委员会•【公布日期】2018.03.21•【字号】内发改能源字〔2018〕203号•【施行日期】2018.03.21•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】电力及电力工业正文内蒙古自治区发展和改革委员会关于2018年蒙东地区农网改造升级10千伏及以下工程可行性研究报告的批复国网内蒙古东部电力有限公司:你公司《关于2018年10千伏及以下农网改造升级工程可行性研究报告的请示》(蒙东电发策【2018】88号)收悉,经研究,现批复如下:一、根据国家发展和改革委员会办公厅《关于印发新一轮农村电网改造升级项目管理办法的通知》(发改办能源[2016]671号)有关要求,为保障蒙东地区经济社会发展需要,改善蒙东地区供电质量,改善蒙东地区农业生产条件,我委同意由国网内蒙古东部电力有限公司建设2018年蒙东地区农网改造升级10千伏及以下工程。
二、工程建设规模为10千伏线路6633.99公里、低压线路6257.16公里,配电变压器4234台、配变总容量573350千伏安,户表131430户,涉及项目数量85个。
内蒙古自治区投资项目在线审批系统中项目编码为:2018-150502-44-01-002893、2018-150402-44-01-002895、2018-152201-44-01-002898和2018-150702-44-01-002899。
三、工程计划总投资225537万元,其中:资本金45107万元,占总投资的20%,由中央预算内投资和业主自筹资金构成,其余资金申请银行贷款。
贷款的还本付息利用国网内蒙古东部电力有限公司销售电价中的农网建设改造还贷资金收入偿还。
四、请据此批复,并按照国家有关要求,国网内蒙古东部电力有限公司要严格落实投资计划执行和项目建设的主体责任,做好各项前期工作,落实有关建设条件,工程建设所需的设备材料,要按照《招投标法》及国家农网改造升级的有关要求进行招标采购。
110kV代县—峪口双回供电线路工程(110kV代北线改造部分)停电施工方案山西省忻州市电力建设公司二零一一年十月二十一日一、改造线路简况:线路工程由代县220kV变电站东起第一、二间隔以双回路向北出线,向东北经下田村南到达下田村东,左转向北与代县至北关110kV线路交叉时将110kV代北线断开,将代北线小号侧部分作为峪口II回线与新建线路接续,大号侧仍为代北线与新建第一间隔出线线路接续。
完成代县220kV变电站110kV出线间隔的调整,理顺线路关系。
二、现场组织机构:现场总负责人:乔国伟安全负责任:王变仙质检负责人:张培明技术负责人:边建堂线路施工负责人:于文平三、施工措施:1.12月23日接到停电通知后,用110kV验电器验明线路确无电压后在代北线12#-13#两侧挂合格接地线。
2.将原代北线12#过线大号侧,13#过线小号侧的导地线用线夹锚固。
3.在原代北线12#-13#中间剪断。
4.组立G13#、G15#单回路耐张转角铁塔,复紧螺栓并组织验收。
(12月23日-12月26日)5.铁塔组立完成后,将原代北线12#大号侧导地线紧线至新建G13#单回路耐张转角铁塔;将原代北线13#小号侧导地线紧线至新建G15#单回路耐张转角铁塔。
(12月26日-12月28日)6.以上工作完成后,将原代北线12#大号侧,13#小号侧的导地线锚固线夹取掉,拆除代北线12#-13#两侧接地线,清理现场。
(12月28日)同时为配合代北线改造及峪口双回路线路和北关线路的贯通,在代县220KV变电站将进行峪口II回和北关间隔的倒换,待28日施工完毕后,恢复代北线送电。
7.施工方法:①组塔采用小铁抱杆分解组塔。
②放线采用人力放线,紧线采用机械紧线。
铁塔组立采用小抱杆分解组立铁塔。
质量要点(1)、严格执行《110KV及以下线路施工及验收规范》中的有关标准。
(2)、铁塔各构件组装应牢固,交叉处有间隙者应加装垫片,但不应多于2个。
国网山西省电力公司2018年110千伏及以下输变电设施及附属设施技术改造及维护检修工程(0512-300000497-00001 )招标文件(技术规范专用部分)目录1. 项目概况 (3)2.技术投标(应答)文件编制内容与要求 (4)3. 项目实施内容 (9)4. 项目实施要求(需求) (21)5. 项目实施结果 (31)6. 其它相关说明 (32)1.项目概况110千伏及以下变电设施技术改造及维护检修包括各电压等级变电站(含开关站,下同)内的110kV及以下电压等级的变压器、断路器、组合电器、开关柜、隔离开关、互感器、避雷器、电容器、电抗器、消弧线圈、电缆、母线等电气一次设备及站内相关电气二次设备、土建部分安装、更换、改造;110kV及以下电压等级的变压器、断路器、组合电器、隔离开关、高压配电柜、互感器、避雷器、电容器、电抗器、母线、电缆等一次设备检修;设备基础、架构检修;站用交直流系统、防误闭锁系统、计量测量装置检修;耦合电容器、消弧线圈;设备除锈防腐、瓷瓶加装伞裙、二次设备带电清扫等;各类电气设备检测试验等。
110kV及以下输电线路技术改造及维护检修包括110kV及以下电压等级输电线路的导、地线(绝缘导线)及光缆展放,杆塔组立,线路参数测试,杆塔基础制作,青赔,绝缘子及各种金具安装,线路避雷器等设备安装、试验,电缆敷设,电缆附件制作、安装,电缆试验,各种架空、电缆在线监测装置安装,甲供材以外设备、材料供应以及上述工程内容的拆除和附属设施的改造;导、地线(OPGW光缆)断股、散股修补加强,导、地线(OPGW光缆)弧垂调整;铁塔主材、辅材维修、增补,倾斜调整,螺栓点焊、紧固;拉线、拉棒更换、调整,增补;线路绝缘子及各种金具的更换、调整,增补;电缆线路本体、电缆附件维护检修等。
110千伏及以下输电线路附属设施维护检修包括:线路标识牌(杆号牌,警示牌,相序牌,航巡牌等)加装、更换;线路防雷装置(避雷器等)加装、更换;碗头护套、绝缘护套的加装、更换;在线监测装置维修;杆塔涂刷色标处理等。
2.技术投标(应答)文件编制内容与要求2.1、投标人资格审查资料1、投标人概况表投标人基本情况表2.2、项目管理机构(一)项目管理机构组成表(二)主要人员简历表“主要人员简历表”中的项目经理应附项目经理证、身份证、职称证、学历证、养老保险影印件,管理过的项目业绩须附合同协议书影印件;技术负责人应附身份证、职称证、学历证、养老保险影印件,管理过的项目业绩须附证明其所任技术职务的企业文件或用户证明;特殊作业人员资格证、身份证、养老保险影印件;其他主要人员应附职称证(执业证或上岗证书)、养老保险影印件。
2.3、服务大纲、服务方案及服务承诺工作(服务)大纲、工作(服务)方案及服务承诺应根据招标人对项目的要求、评标标准的要求及项目本身的特点编写,包括但不限于以下内容:1、对招标项目的理解:包括项目的所有分解目标理解,项目重点、难点等。
2、投标人承担项目优势:包括投标人与招标项目有关的专题研究、科技成果或产品开发情况,投标人拥有的专利或专有技术等。
3、项目实施组织形式和管理措施。
4、投标人的硬件、软件实力。
5、项目质量保障体系及措施。
6、项目安全控制措施。
7、工作(服务)方案的先进性、创新性,技术、经济、质量指标,风险分析等8、对招标文件技术标准与要求的应答。
9、除采用文字表述外可附下列图表,图表及格式要求附后。
附表一拟投入的主要施工设备表附表二拟配备的试验和检测仪器设备表附表一:拟投入主要施工设备表2.5、投标人需说明的其它问题如有,格式自定。
3.项目实施内容3.1 110kV及以下变电设施技术改造3.1.1 变压器改造1)变压器整体更换2)设备引连线及线夹更换3)变压器套管、分接开关及冷却装置等附件更换4)主变风控箱、端子箱、检修电源箱、中性点成套设备、套管、绝缘子等附属设备更换;5)控制保护及自动化系统改造安装6)表盘装置插件更换安装7)相应二次回路完善改造8)基础制作完善9)铁构件拆除、制作安装,二次喷漆10)变压器调试11)设备小运及退运物资返库运输12)设备卸货及保管3.1.2 断路器更换1)断路器整体更换2)设备引连线及线夹更换3)端子箱、检修电源箱、套管、绝缘子等附属设备更换;4)控制保护及自动化系统改造安装5)表盘装置插件更换安装6)在线监测装置及系统安装7)相应二次回路完善改造8)基础制作完善9)铁构件拆除、制作安装,二次喷漆10)断路器调试11)设备小运及退运物资返库运输12)设备卸货及保管3.1.3 组合电器更换1)组合电器整体更换2)设备引连线及线夹更换3)端子箱、检修电源箱、套管、绝缘子等附属设备更换;4)控制保护及自动化系统改造安装5)表盘装置插件更换安装6)在线监测装置及系统安装7)相应二次回路完善改造8)基础制作完善9)铁构件拆除、制作安装,二次喷漆10)组合电器调试11)设备小运及退运物资返库运输12)设备卸货及保管3.1.4 开关柜更换1)开关柜整体更换2)设备引连线及线夹更换3)端子箱、检修电源箱、套管、绝缘子等附属设备更换;4)控制保护及自动化系统改造安装5)表盘装置插件更换安装6)在线监测装置及系统安装7)相应二次回路完善改造8)基础制作完善9)铁构件拆除、制作安装,二次喷漆10)开关柜调试11)设备小运及退运物资返库运输12)设备卸货及保管3.1.5 隔离开关更换1)隔离开关整体更换2)设备引连线及线夹更换3)端子箱、检修电源箱、套管、绝缘子等附属设备更换;4)控制保护及自动化系统改造安装5)表盘装置插件更换安装6)在线监测装置及系统安装7)相应二次回路完善改造8)基础制作完善9)铁构件拆除、制作安装,二次喷漆10)隔离开关调试11)设备小运及退运物资返库运输12)设备卸货及保管3.1.6 互感器更换1)互感器整体更换2)设备引连线及线夹更换3)端子箱、检修电源箱、套管、绝缘子等附属设备更换;4)控制保护及自动化系统改造安装5)表盘装置插件更换安装6)在线监测装置及系统安装7)相应二次回路完善改造8)基础制作完善9)铁构件拆除、制作安装,二次喷漆10)互感器调试11)设备小运及退运物资返库运输12)设备卸货及保管3.1.7 避雷器更换1)避雷器整体更换2)设备引连线及线夹更换3)端子箱、检修电源箱、套管、绝缘子等附属设备更换;4)控制保护及自动化系统改造安装5)表盘装置插件更换安装6)在线监测装置及系统安装7)相应二次回路完善改造8)基础制作完善9)铁构件拆除、制作安装,二次喷漆10)避雷器调试11)设备小运及退运物资返库运输12)设备卸货及保管3.1.8 电容器更换1)电容器整体更换2)设备引连线及线夹更换3)端子箱、检修电源箱、套管、绝缘子等附属设备更换;4)控制保护及自动化系统改造安装5)表盘装置插件更换安装6)在线监测装置及系统安装7)相应二次回路完善改造8)基础制作完善9)铁构件拆除、制作安装,二次喷漆10)电容器调试11)设备小运及退运物资返库运输12)设备卸货及保管3.1.9 电抗器更换1)电抗器整体更换2)设备引连线及线夹更换3)端子箱、检修电源箱、套管、绝缘子等附属设备更换;4)控制保护及自动化系统改造安装5)表盘装置插件更换安装6)在线监测装置及系统安装7)相应二次回路完善改造8)基础制作完善9)铁构件拆除、制作安装,二次喷漆10)电抗器调试11)设备小运及退运物资返库运输12)设备卸货及保管3.1.10 消弧线圈更换1)消弧线圈整体更换2)设备引连线及线夹更换3)端子箱、检修电源箱、套管、绝缘子等附属设备更换;4)控制保护及自动化系统改造安装5)表盘装置插件更换安装6)在线监测装置及系统安装7)相应二次回路完善改造8)基础制作完善9)铁构件拆除、制作安装,二次喷漆10)电消弧线圈调试11)设备小运及退运物资返库运输12)设备卸货及保管3.1.11 电缆更换1)电缆整体更换2)电缆头整体更换3)电缆调试4)电缆头调试5)电缆卸货及保管6)电缆小运及退运物资返库运输3.1.12 母线更换1)母线整体更换2)引线及线夹更换3)绝缘子、伸缩节等附属材料更换4)母线卸货及保管5)母线及其附件小运及退运物资返库运输3.1.13 二次及其他部分1)110kV及以下变电站监控系统改造;2)110kV及以下保护及自动装置等设备更换;3)交直流系统(含蓄电池)更换;4)微机五防更换;5)计量装置更换;6)视频、安防及火灾报警系统更换;7)事故照明更换;8)其他3.1.14 土建部分包括变电站内设备基础拆除重建;各类架构、支架拆除重建;地网改造;电缆隧(沟)道改造;站内照明;地基处理;地面硬化;道路铺设;围墙改造;大门更换;主控室及各电压等级配电室改造及给排水、消防、采暖、通风、照明等相应附属内容。
3.2 110kV及以下变电设施维护检修3.2.1变压器检修变压器常规检修、解体检修;有载、无载分接开关及其操作机构解体检修;变压器套管、套管CT、储油柜、冷却风机、油泵、散热器、压力释放装置、气体继电器、净油器、吸温器及有关表计、冷控装置等检修、更换;变压器干燥,变压器油过滤、更换;变压器自动灭火装置检修;变压器局放、色谱等各类在线监测装置检修等。
3.2.2断路器检修SF6、少油、真空等各类断路器常规检修、解体检修;液压、弹簧、电磁、气动等各类操动机构检修;机构箱、端子箱、密度计、三通阀、温控装置等相关附件检修;更换断路器缺陷或故障元件;断路器在线监测装置检修等。
3.2.3组合电器检修组合电器常规检修、解体检修;组合电器内部断路器、隔离开关;组合电器内部母线、互感器、避雷器等检修;机构箱、汇控柜、密度计、三通阀、温控装置等相关附件检修;更换组合电器缺陷或故障元件;组合电器气体过滤、更换;组合电器在线监测装置检修等。
3.2.4隔离开关检修户内、户外隔离开关常规检修、解体检修;隔离开关导电回路、自动或手动操动机构、传动部件、绝缘部件检修、更换等。
3.2.5高压配电柜检修对配电柜柜体检修、更换、内部隔离改造、压力释放通道改造、观察及测温窗口改造等;对配电柜内部设备常规、解体检修,更换缺陷或故障元件等;对配电柜内在线监测装置维修、更换等。
3.2.6互感器检修对电流互感器、电压互感器检修;对油浸式、SF6互感器检修,更换缺陷或故障元件;互感器在线监测装置检修等。
3.2.7避雷器检修对避雷器进行检修,更换缺陷或故障元件;避雷器瓷瓶加装伞裙;避雷器在线监测装置检修等。
3.2.8电容器检修对框架电容器、集合电容器检修;对放电线圈等附属设备检修;更换缺陷或故障元件等。
3.2.9电抗器检修油浸式电抗器检修,更换缺陷或故障元件;干式电抗器线圈喷刷防护漆、支持瓷瓶更换等。
