【精编完整版】建筑项目施工方案_考试试卷及答案

  • 格式:doc
  • 大小:101.50 KB
  • 文档页数:13

(此文档为word格式,下载后您可任意编辑修改!)

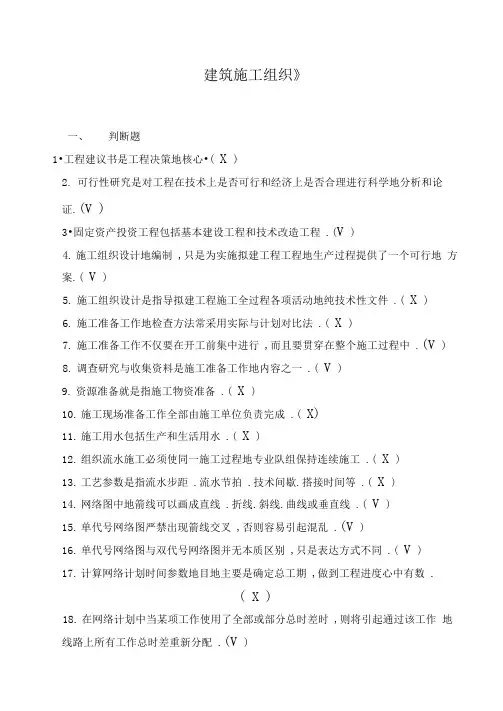

《施工组织与计划》复习试题答案

一、单项选择题:

1、 施工组织设计是用以指导施工项目进行施工准备和正常施工的基本( B )文件。

A、施工技术管理 B、技术经济 C、施工生产 D、生产经营

2、 施工组织设计是用以指导施工项目进行( D )的基本技术经济文件。

A、施工准备 B、正常施工 C、投标报价 D、施工准备和正常施工

3、 施工过程的连续性是指施工过程各阶段、各工序之间在( A )具有紧密衔接的特性。

A、在时间上 B、空间上 C、工序上 D、阶段上

4、 施工组织设计是( A )的一项重要内容。

A、施工准备工作 B、施工过程 C、试车阶段 D竣工验收

5、 工程项目施工总成本由直接成本和间接成本两部分组成,随着工期的缩短,会引起( B )。

A、 直接成本和间接成本同时增加 B、直接成本增加和间接成本减少

C、直接成本和间接成本同时减 D、间接成本增加和直接成本减少

6、 在双代号或单代号网络计划中,判别关键工作的条件是该工作( D )最小

A、 自由时差 B、与其紧后工作之间的时间间隔 C、持续时间

D、总时差

7、 在双代号网络图中工作i—j中i和j的大小关系是( C )

A、 i=j B、i>j C、i

8、 在工程网络计划中,关键线路是指( B )的线路

A、 双代号网络计划中没有虚箭线 B、时标网络计划中没有波形线

C、双代号网络计划中由关键节点组成 D、单代号网络计划中由关键工作组成

9、 工程网络计划执行过程中,如果某项工程的实际进度拖延的时间等于总时差,则该工作( A )

A、 不会影响其紧后工作的最迟开始 B、不会影响其后续工作的正常进行

C、必定影响其紧后工作的最早开始 D、必定影响其后续工作的最早开始

10、 工程网络计划执行过程中,如果某项工程的实际进度拖延的时间等于总时差,则该工作( A )

A、 不会影响其紧后工作的最迟开始 B、不会影响其后续工作的正常进行

C、必定影响其紧后工作的最早开始 D、必定影响其后续工作的最早开始

11、 在工程网络计划中,如果某项工作拖延时间超过自由时差,则( A )

A必定影响其紧后工作的最早开始时间 B、必定影响总工期

C、该项工作必定变为关键工作 D、对其后续工作及工程总工期无影响

12、 在网络计划中,如果工作的自由时差正好被利用完,则会影响( A )

A、 本工作的最早完成时间 B、其紧后工作的最早开始时间

C、平行工作的最早完成时间 D、其后续工作的最早完成时间

13、 在工程网络计划执行过程中,如果某工作进度拖后,必影响的工作是该工作的( B )

A、先行工作 B、后续工作 C、平行工作 D、紧前工作

14、 在工程网络计划中,自由时差是不影响( A )的前提下,该工作可以利用的机动时间

A、紧后工作的最早开始 B、后续工作的最早开始 C、紧后工作的最迟开始

D、本工作的最早完成

15、 在工程网络计划中,工作的总时差是指在不影响( B )前提下,该工作可以利用的机动时间

A、紧后工作最早开始 B、后续工作最迟开始 C、紧后工作的最迟开始 D、

紧后工作的最早完成

16、 工程网络计划的计划工期( C )

A、等于要求工期 B、等于计算工期 C、不超过要求工期 D、不超过计算工期

17、 已知某工程网络计划中工作M的自由时差为3天,总时差为5天,现实际进度影响总工期1天,在其他工作均正常的前提下,工作M的实际进度比计划进度拖延了( D )天

A、3天 B、4天 C、5天 D、6天

18、 工期优化以( D )为目标,使其满足规定

A费用最低 B资源均衡 C、最低成本 D综短工期

19、 网络计划的工期优化的目的是缩短( B )

A、计划工期B、计算工期C、要求工期D、合同工期

20、 工程项目最有效的科学组织方法是( C )

A、 平行施工B顺序施工C、流水施工D、依次施工

21、 最基本、最原始的施工组织方式是( B )

A、 平行施工B顺序施工C、流水施工D、依次施工

22、 在拟建工程任务十分紧迫、工作面允许以及资源保证供应的条件下,可以组织( A )。

A、 平行施工B顺序施工C、流水施工D、依次施工

23、 工程项目流水作业是由固定组织的工人,在若干个( A )的施工区域中依次连续工作的一种施工组织方法

A、 工作性质相同B、工作性质不同C、工作时间相同D、工作时间不同

24、 在组织流水施工时,用来表达流水施工时间参数通常保括( B )

A、 施工过程和施工段B、流水节拍和流水步距C、流水过程和流水强度D、流水过程

和流水步距

25、 考虑到建设工程的施工特点、工艺流程、资源利用、平面或空间布置等要求,可以采用不同的施工组织方式。其中有利于资源供应的施工组织方式是( C )

A、 顺序施工和平行施工B、平行施工和流水施工C、顺序施工和流水施工D、平行施工和搭接施工

26、 在下列施工组织方式中,不能实现工作队专业化施工的组织方式是( A )

A、顺序施工和平行施工B、平行施工和流水施工C、顺序施工和流水施工D、平行施工和搭接施工

27、 组织建设工程顺序施工时,其特点包括( B )

A、 每个专业队在各段依次连续施工B、每个专业队无法按施工顺序要求连续施工

C、各施工段同时开展相同专业施工D、同一时间段内各施工段均能充分利用工作面

28、 建设工程组织流水施工时,其特点之一是( C )

A、由一个专业队在各施工段上依次施工B、同一时间段只能有一个专业队投入流水施工C、各专业按施工顺序应连续、均衡组织施工D、施工现场组织管理简单,工期最短

29、 建设工程组织流水施工时,必须全部列入施工进度计划的施工过程是( A )

A、建造类B、物资供应类C、运输类D、制备类

30、 组织流水施工时,划分施工段的最根本目的是( D )

A、 由于施工工艺的要求B、可增加更多的专业工作队

C、提供工艺或组织间歇时间D、使各专业队在不同施工段进行流水施工

31、 在组织流水施工时,用来表达流水施工在施工工艺方面进展状态的参数通常包括( C )

A、施工段B、流水节拍和流水步距C、流水过程和流水强度D、流水过程和流水步距

32、 在组织流水施工时,用来表达流水施工空间参数通常保括( A )

A、施工段B、流水节拍和流水步距C、流水过程和流水强度D、流水过程和流水步距

33、 流水施工中,划分施工过程主要按( A )划分

A、 建造类B、运输类C、制备类

34、 如果施工段不变,若流水步距越大,则工期( C )

A、 越小B、不变C、越大D、不能确定

35、 如果施工段不变,若流水节拍越大,则流水步距( C )

A、 越小B、不变C、越大D、不能确定

36、 施工组织总设计是以一个( E )为编制对象,用以指导其施工全过程的各项施工活动的综合技术经济性文件

A、 单位工程B、分项工程D、分部工程E、工程项目

37、 单位工程施工组织设计是以一个( A )为编制对象,用以指导其施工全过程的各项施工活动的综合技术经济性文件

A、 单位工程B、分项工程D、分部工程E、工程项目

38、 分部分项工程施工组织设计以( B )为编制对象

A、 单位工程B、分部(分项)工程D、专业工程E、工程项目

39、 由施工单位负责编制的各类施工组织设计应经过( C )审批后实施。

A、施工企业总经理 B、建设单位或监理工程师 C、上级主管的总工或主任工程师D、项目技术负责人

40、 施工组织总设计是由( B )主持编制

A分包单位负责人B总包单位总工程师C施工技术人员D总包单位负责人

二、多项选择题:

1、 施工过程的均衡性是指工程项目的施工单位及其各施工环节,具有在相等的时段内( BC )的特性

A、 产入相等 B产出相等 C、稳定递增 D稳定递减

2、 施工过程的协调性是指施工过程各阶段、各环节、各工序之间在( ABC )上

保持适当的比例关系的特性。

A、施工机具B、劳动力的配备C、工作面积的占用D、材料

3、 当施工方案制定后根据投入资源安排的施工进度计划满足不了合同工期时,在不增加资源的情况下,可以通过( AB )以满足合同工期的要求。

A改善作业形式B、将非关键的资源调到关键线路

C、将非关键线路的工作时间缩短D、将关键线路的资源调到非关键线路

4、 横道图进度计划的特点( BDE )

A、 能明确那些为关键工作B、作业进度清淅C、便于实际进度与计划进度的比较D、编制简单、方便、直观

5、 网络图计划的特点( BCDE )

A、 编制简单、方便、直观、便于进行计划与实际完成情况的比较

B、 能把施工过程相关工作组成有机整体C能明确表达顺序和制约、1依赖关系

D、能进行各种时间参数和计算E、能找出关键线路

6、 已知网络计划中的M工作有两项紧后工作,这两项紧后工作的最早开始分别为第15天和第18天,工作M的最早开始时间和最迟开始时间分别为第6天和第9天,如果M工作的持续时间为9天,则工作M( AB )

A、总时差为3天B、自由时差为0天C、总时差为2天D、自由时差为2天

7、 在网络计划工期优化中,选择优先压缩的关键工作时,必须是( BCD )

A、持续时间最长B、缩短时间费用最少C、缩短时间对安全质量影响不大D、有充足资源

8、 施工组织设计中施工资源需用量计划一般包括( ABD )等

A、劳动力 B、主要材料C、特殊工种作业人员D、施工机具及测量检测设备

9、 资源优化主要有( AD )

A、 资源有限,工期最短优化B、总成本最低的工期安排C、按要求工期寻找最低成本
