水库除险加固工程施工分析论文
- 格式:doc
- 大小:24.50 KB
- 文档页数:5

水库除险加固工程的防渗墙施工技术研究摘要:随着近年来我国经济建设步伐加快,农田水利建设已经逐渐被国家重视。
在广大农村农田水利建设中,水库建设工程是农田水利建设的重要方面。
水库在农业生产方面发挥着重要作用,它的防洪、灌溉、养殖都是重要功能,给农村经济发展带来巨大的经济效益。
随着时间的推移,水利工程的需要越来越多的养护,安全隐患也越来越多。
在排除安全隐患时,面对众多隐患,水库除险加固就显得更加重要。
本文将从水库除险加固工程的防渗透墙的施工技术为主,作如下阐述。
关键词:适用性;水泥浆液;混泥土;工艺流程但是在众多的水库中,已经有很多都是以前的老水库,使用时间已经很长,又加上年老失修,水库的安全令人堪忧。
而水库的出现加固工程就显得十分重要,目前防渗墙施工技术已经在水库除险加固工程中广泛运用。
一、防渗墙施工技术的优点1.适用性广防渗墙施工技术适用于不同的工程和坝体结构。
首先在防渗墙施工技术集合用于水库坝体,也适合于河堤性质的坝体。
对这两者防渗墙施工技术没有严格的限制和区别的工艺流程,两者可以兼顾。
其次是防渗墙技术对于坝体没有严格的要求,对不同的坝体都与自己的区别使用方法与之适应。
可使用不同的地理环境,不管是砂壤土、砂土、粉土以及卵砾石上层等都可以进行防渗墙技术施工。
2.实用性较强防渗墙施工技术广泛用于水库除险加固工程、河堤除险加固工程、工业民用建筑、市政建设等3.施工条件要求不高防渗墙地下施工时噪音低、震动小,可在复杂条件下施工,可昼夜施工,加快施工速度;由于防渗墙施工技术对不同的土层结构有不同的处置办法,所以它对施工条件要求没有太多的限制;比较安全、可靠:防渗墙施工技术是很小的施工场地进行对主体进行微创修补和维护,不会有大规模的施工操作,其接头的连接性好,渗透系数可达10—7m/s以下。
4.节约资金防渗墙施工技术,是用钻孔把水泥浆输入坝体内,然后均匀搅拌后凝结成防渗墙的施工工艺。
在这一施工过程中,动用的施工机械少,不需要大量的施工材料,更不需要很大的施工场地,施工量的减少、施工机械减少、施工场地不需要大规模平整,这无疑节约了施工成本,减少了经费开支。
水库除险加固施工中存在的问题及对策摘要:水库的除险加固工程作为我国非常重要的民生工程,对于社会经济的发展有很大的影响。
水库不但可以起到防洪作用,还可以作为国民经济发展的重要指标。
基于此,本文以某水库工程实例为基础,通过实际调研和勘测综合分析该水库存在的风险和问题,然后采取合理的除险加固施工技术和具体措施,希望能够给有关人员可供参考之处。
关键词:除险加固;施工技术;具体措施1.引言对于水库除险加固工程施工技术来说,必须要结合实际的水库情况来使用,根据水库的实际容量和所在区域的降水量,选择合理的加固技术进行施工。
水库的功能包括蓄水、防旱和排涝等,这些都是与社会发展以及人们的生活息息相关。
例如在夏天雨季较多的情况,水位升高,河流冲刷现象非常严重,这时水库就会发挥作用及时的将大量的雨水储存起来,等到旱季在加以利用。
2.水库风险问题分析某水库随着运行时间的增长,工程日渐老化,问题逐渐增多,如不及时处理,将严重影响大坝安全,给下游人民群众的生命财产安全带来严重威胁。
通过对该水库进行地质勘探和土工试验等工作,综合分析总结,主要存在以下主要问题:(1)坝顶高程不达标,大坝现有坝顶高程为63.00m,较按规范计算校核洪水位时已漫坝,不满足挡洪防浪要求。
(2)大坝存在坝体渗漏、坝基渗漏问题。
坝体填筑料及填筑质量均不满足有关规范要求。
大坝清基至基岩面,未进行深挖,且上部填土与基岩面接触部位未经过处理,导致坝体与坝基接触带部位接触不紧密,渗透系数较大,存在坝基渗漏。
(3)大坝上游坡护坡不满足规范要求,大坝上游坡于2006年已采用2m×2m 的现浇砼护坡,经过多年风吹浪打,现浇砼多处出现裂缝,沥青杉板伸缩缝破坏严重,有杂草长出,且护坡顶高程为正常蓄水位,不满足规范要求。
(4)大坝下游坡极不规整,下游坝脚干砌石挡墙局部垮塌。
(5)溢洪道不能安全泄洪,溢洪道进口控制段为矩形明渠,现状进口控制宽度为2.5m,进口底板高程62.00m,位于大坝右岸山体上,无闸门控制,控制段和泄槽段均未衬砌,水毁严重;溢洪道无消力池,泄洪时水流直冲坝脚,影响大坝安全。

《河南水利与南水北调》2023年第10期工程建设与管理某水库除险加固工程建设及管理措施分析符乔丹(铜仁市万山区水务局,贵州铜仁554300)摘要:水库除险加固工程建设及管理对策分析对保障水库除险加固工程建设质量与运行管理效率具有重要的工程意义。
为此,结合吊井水库除险加固工程建设及管理对策实践案例展开分析。
结果表明,认识吊井水库工程概况,首先就工程运行管理现状、水库存在主要问题及处理措施完成工程运行管理现状分析;同时重点围绕管理机构、水库调度运行方案、运行管理方案、运行建议(主要包括管理工作主要内容、加强工程观测和监测、管理人员应全面系统了解水库基本情况和工程监测与管理运用等方面)及资金与建设管理等五个方面展开工程建设及运行管理对策研究。
可为类似水库除险加固工程建设及管理对策提供借鉴参考。
关键词:水库;除险加固;工程建设;运行管理;对策分析中图分类号:TV697.3;TV512文献标识码:A文章编号:1673-8853(2023)10-0091-02Analysis on the Construction and Management Countermeasures of a ReservoirReinforcement ProjectFU Qiaodan(Wanshan District Water Resources Bureau of Tongren City,Tongren554300,China)Abstract:The analysis of the construction and management countermeasures of the reservoir reinforcement project has important engineering significance to ensure the construction quality and operation management efficiency of the reservoir reinforcement project. Therefore,practical cases are analyzed combined with the construction and management countermeasures.To understand the general situation of hanging well reservoir project,firstly,the current situation of project operation management,the main problems existing in reservoir and the treatment measures are analyzed.At the same time,it focuses on the research of project construction and operation management from five aspects:management organization,reservoir dispatching operation plan,operation management plan,operation proposal,funds and construction management.Among them,the operation suggestions mainly include the main contents of management work,strengthening engineering observation and monitoring,management personnel should comprehensively and systematically understand the basic situation of the reservoir and engineering monitoring and management application.It can provide reference for the construction of reinforcement projects and management countermeasures of similar reservoirs.Key words:reservoir;reinforcement;project construction;operation management;countermeasure analysis1工程概况吊井水库位于铜仁市万山区鱼塘乡吊井村,距铜仁市30 km,距鱼塘乡政府所在地6km,从茶店有通村公路通往水库。

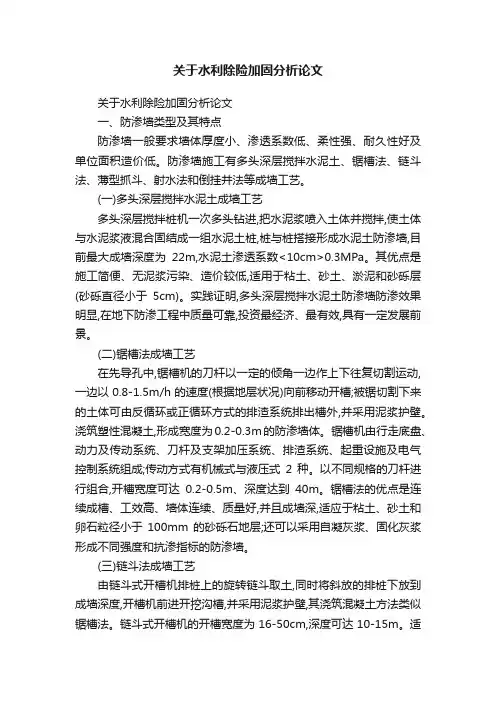

关于水利除险加固分析论文关于水利除险加固分析论文一、防渗墙类型及其特点防渗墙一般要求墙体厚度小、渗透系数低、柔性强、耐久性好及单位面积造价低。
防渗墙施工有多头深层搅拌水泥土、锯槽法、链斗法、薄型抓斗、射水法和倒挂井法等成墙工艺。
(一)多头深层搅拌水泥土成墙工艺多头深层搅拌桩机一次多头钻进,把水泥浆喷入土体并搅拌,使土体与水泥浆液混合固结成一组水泥土桩,桩与桩搭接形成水泥土防渗墙,目前最大成墙深度为22m,水泥土渗透系数<10cm>0.3MPa。
其优点是施工简便、无泥浆污染、造价较低,适用于粘土、砂土、淤泥和砂砾层(砂砾直径小于5cm)。
实践证明,多头深层搅拌水泥土防渗墙防渗效果明显,在地下防渗工程中质量可靠,投资最经济、最有效,具有一定发展前景。
(二)锯槽法成墙工艺在先导孔中,锯槽机的刀杆以一定的倾角一边作上下往复切割运动,一边以0.8-1.5m/h的速度(根据地层状况)向前移动开槽;被锯切割下来的土体可由反循环或正循环方式的排渣系统排出槽外,并采用泥浆护壁。
浇筑塑性混凝土,形成宽度为0.2-0.3m的防渗墙体。
锯槽机由行走底盘、动力及传动系统、刀杆及支架加压系统、排渣系统、起重设施及电气控制系统组成;传动方式有机械式与液压式2种。
以不同规格的刀杆进行组合,开槽宽度可达0.2-0.5m、深度达到40m。
锯槽法的优点是连续成槽、工效高、墙体连续、质量好,并且成墙深,适应于粘土、砂土和卵石粒径小于100mm的砂砾石地层;还可以采用自凝灰浆、固化灰浆形成不同强度和抗渗指标的防渗墙。
(三)链斗法成墙工艺由链斗式开槽机排桩上的旋转链斗取土,同时将斜放的排桩下放到成墙深度,开槽机前进开挖沟槽,并采用泥浆护壁,其浇筑混凝土方法类似锯槽法。
链斗式开槽机的开槽宽度为16-50cm,深度可达10-15m。
适应于粘土、砂土和粒径小于槽厚的、含量小于30%的砂砾石地层。
(四)薄型抓斗成墙工艺采用斗宽为0.3m的薄型抓斗挖土开槽,泥浆护壁,浇筑塑性混凝土或用自凝灰浆形成薄壁防渗墙,最大成墙深度可达40m。
水库除险加固施工管理常见问题与解决策略-水利工程管理论文-水利论文——文章均为WORD文档,下载后可直接编辑使用亦可打印——水库管理论文第六篇:水库除险加固施工管理常见问题与解决策略摘要:水利工程的建设和维护属于事关国计民生的大事,对于广泛分布于农村的小型水库来说,除险加固直接影响其实际使用性能。
基于此,本文将简单分析小型水库除险加固工程施工管理常见问题,并深入探讨施工管理策略选择,希望研究内容能够为相关从业人员带来一定启发。
关键词:小型水库; 除险加固; 施工管理;现阶段,缺乏维护的小型水库在我国各地极为常见,这类小型水库对除险加固存在较高需求,为更好满足这种需求,正是本文围绕小型水库除险加固工程的施工管理开展具体研究的原因所在。
1. 小型水库除险加固工程施工管理常见问题现阶段受资金有限等因素影响,小型水库除险加固工程很容易存在勘察设计不达标、建设标准低的问题,参建各单位也可能因投资量少、施工队伍经验缺乏、没有按技术要求导致出现加固过程中无法取得预期效果。
此外,小型水库除险加固工程施工管理问题还可能出现于材料不达标、工期滞后、施工不按技术要求施工等方面,这类问题多与工程造价、前期的准备工作、任务完成时限紧密联系,工期和质量因此受到的影响必须得到重视。
2. 小型水库除险加固工程施工管理策略选择2.1 前期规划策略2.1.1 统一组织统一组织指的是小型水库管理部门需结合除险加固工程实际,针对性建设除险加固工程领导小组,全面负责工程的资金筹集、迁移、拆迁、征占地等工作,工程的项目法人也需要由此明确责任,落实到人。
2.1.2 夯实基础夯实基础需围绕小型水库安全鉴定、除险加固初步设计规范展开。
小型水库安全鉴定工作需由专门成立的安全鉴定工作小组负责,选决有资质的水利工程专业队伍,通过收集建设资料、现场检查水库建筑物及运行管理现状,即可完成综合评价工作。
除险加固初步设计规范需科学编制除险加固设计文件,贯彻综合治理与除险加固相结合,工程管理与项目实施相匹配的原则,以此保证设计的合理性,确保施工质量,相关水利部门也需要派出专家对设计进行审查,针对性提出审查意见。

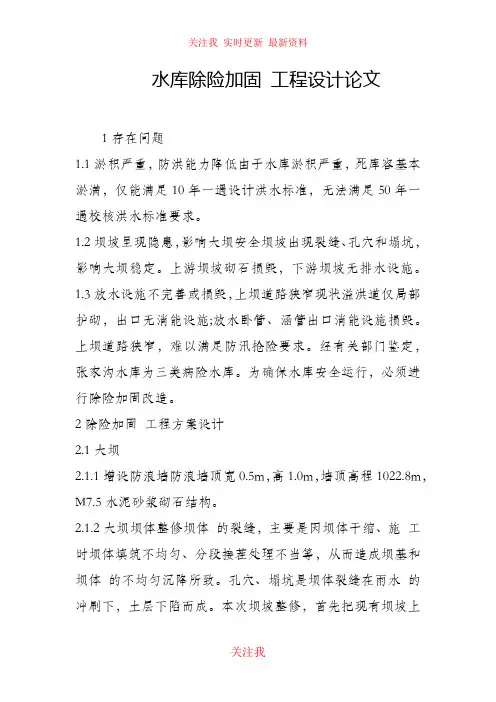

水库除险加固工程设计论文1存在问题1.1淤积严重,防洪能力降低由于水库淤积严重,死库容基本淤满,仅能满足10年一遇设计洪水标准,无法满足50年一遇校核洪水标准要求。
1.2坝坡呈现隐患,影响大坝安全坝坡出现裂缝、孔穴和塌坑,影响大坝稳定。
上游坝坡砌石损毁,下游坝坡无排水设施。
1.3放水设施不完善或损毁,上坝道路狭窄现状溢洪道仅局部护砌,出口无消能设施;放水卧管、涵管出口消能设施损毁。
上坝道路狭窄,难以满足防汛抢险要求。
经有关部门鉴定,张家沟水库为三类病险水库。
为确保水库安全运行,必须进行除险加固改造。
2除险加固工程方案设计2.1大坝2.1.1增设防浪墙防浪墙顶宽0.5m,高1.0m,墙顶高程1022.8m,M7.5水泥砂浆砌石结构。
2.1.2大坝坝体整修坝体的裂缝,主要是因坝体干缩、施工时坝体填筑不均匀、分段接茬处理不当等,从而造成坝基和坝体的不均匀沉降所致。
孔穴、塌坑是坝体裂缝在雨水的冲刷下,土层下陷而成。
本次坝坡整修,首先把现有坝坡上的杂草、灌木及腐殖土清除干净,清除厚度0.5m;然后对坝坡按设计断面进行适当补填及削坡。
同时,对坝体上的孔穴、塌坑及裂缝,全断面彻底挖除并重新回填黏土夯实,压实度不低于96%。
大面积土方回填和夯实采用74kW推土机摊土,8-12t羊脚碾碾压,边角处采用2.8kW蛙式打夯机夯实。
小面积土方回填采用人工平土,2.8kW蛙式打夯机夯实。
坝体经过整修,将上游坝坡恢复至1∶2.0,下游坝坡恢复至1∶2.5。
2.1.3坝坡护砌根据实际情况和防洪要求,拟对大坝上游坝坡清坡整平后铺设40cm厚的干砌石,下设厚20cm砂砾料垫层及15cm厚的粗砂垫层。
护坡坡脚伸入淤积层以下1.0m。
大坝下游坝坡采用草皮护坡。
2.1.4贴坡排水坝下游坡脚现无反滤体,本次新增贴坡排水。
贴坡顶面高程1013.0m,顶宽2.41m,从外到内依次为干砌块石、碎石、砂砾料和粗砂,砌筑石块要求排砌嵌紧。
2.1.5坝坡排水为了防止暴雨冲刷坝肩和下游坝坡,将水流送至坝脚以外,在下游坝坡与岸坡结合处布设横向排水沟3条,在下游坡脚设一纵向排水沟,并与坝坡横向排水沟相连。
水库除险加固的工程施工分析
【摘要】水库除险加固工程施工中,保障施工进度尤为重要,
本文就保证施工进度的控制、保证措施进行分析,对当前大量开展
的病险水库除险加固工程建设有一定的借鉴和指导意义。
【关键词】除险加固;工程进度;主要措施
水库除险加固工程项目内容多,施工交叉及相互干扰多,施工
关系复杂,工期短,时间紧,任务重,要求高。要完成工程建设任
务的目标,工程进度经不起半点折腾,来不得丝毫放松。因此,我
们采取超常规和特事特办的办法,狠抓进度控制不放松,并狠下功
夫,主要通过采取以下几项主要措施进行保证进度。
1.施工中组织与管理措施
1.1设立专门的机构和人员,负责进度控制工作
水库施工中,需要设立专门的机构和人员,负责进度控制工作,
编制工作流程,落实进度计划的执行。经过咨询了解后,需要组织
人员精心编制了一份科学、可行的施工组织设计。施工组织设计突
出做好主体工程施工安排,重点确定主要建筑物,例如坝体、心墙
或防渗墙、隧洞工程和钢筋砼工程等几项影响全局的关键项目的施
工关系,解决它们的施工交叉干扰和相互影响问题,提出它们具体
的开工、完工时间和控制性进度目标,并严格按此执行。
1.2加强进度管理,及时采取措施纠偏
工程施工时,应及时发现各主要工作环节进度方面存在的主要
问题,并分析比较,提出进度纠偏措施。例如在施工中检查发现,
打压机夯实机械不能满足大坝防渗斜墙控制性进度目标要求,需要
马上再增加一台打压机夯实机械,直到满足施工进度要求。
根据此项及时措施纠偏,可以使原来认为很难按时完成的大坝
防渗斜墙工程最后按期完工。隧洞工程施工进度往往较为迟缓,需
要及时检查,及时分析,根据具体情况制定更科学、更有效的施工
方案,也可以多个施工方案进行比选,选择最优进行施工,并提前
规划出特殊情况预案。这样就可以及时为后续项目施工提供了工作
面和工作便利。通过采取纠偏等管理措施,进度落后的情况可以得
到及时纠正。
1.3加强施工保障工作
及早落实完成了现场办公、供电、通路、占地、仓储和后勤等
施工保障工作。工程一开工,即应解决了施工变压器安装和专线供
电方案,保证工地施工无特殊情况不停电,及时修通了主要临时施
工道路,确保施工交通需要。
2.施工技术保障
2.1优化设计,确定适用的加固设计方案
在设计过程中,根据水库大坝安全技术认定综合评价报告,同
时需聘请水利资深专家到现场召开 工程设计优化与施工技术研讨
咨询会,重点对主要建筑物,例如防渗墙、坝基防渗、坝下涵管和
输水隧洞等提出工程设计优化咨询意见。通过设计优化,采纳专家
意见,优化设计方案。
通过优化设计,确定了较为适用的加固设计方案,一般来说,
可以较好地解决原设计方案中存在的阻碍施工进度保证的重要技
术难题,施工进度也更有了保证。
2.2精心施工,采用实用合理的施工技术方案
精心安排施工作业,狠抓重点关键项目施工进度。需要根据工
程特点和料场情况,认真分析,确定并采用实用合理的主要施工技
术方案,以笔者曾施工的某水库为例,主要的施工技术方案如下:
堆石坝体施工:堆石坝体堆石要求相对密度≥0.7,压实孔隙率
≤30%,设计容重23kn/m3。堆石料采用质地坚硬,大中小块径级配
比大致为6:3:1。碎石采用质地坚硬、级配良好,碎石垫层粒径
为2~4cm,自然的厚度,含泥量小于5%,碎石垫层以随铺随砌为
原则,垫层材料不得从坝顶向下倾倒,以避免精细颗粒分离。
坝体粘土斜墙施工:坝体粘土斜墙填凹、置换部位采用粘土回
填,回填前应拆除原上游块石护面,同时须将原坝坡表层松软、溃
烂或龟裂土料清除,置换为新鲜、夯实粘土料,回填采用薄层轮加
法,每层加20cm,打夯机夯实。压实度≥0.95,渗透系数≤1×10
-5cm/s。
隧洞工程施工:进水口开挖应自上而下进行,采用薄层劈坡法。
土方用人工开挖,石方用风钻造孔,炸药爆破,人工装双胶轮车运。
因进水口高程较低,因而在汛期密切注意天气预报,及时做好防汛
措施。
洞身石方均采用全断面开挖,采用手风钻造孔,炸药爆破,人
工装碴,双胶轮车出碴。
钢筋砼工程:
(1)水泥:所用水泥选用32.5级(425#)综合水泥,水泥每批
须有出厂合格证及抽量试验合格证,严禁采用不合格或未经有资质
测试单位测试的水泥,同一工程结构必须采用同一品牌水泥。
(2)砂砾石:砂砾石用二级配,砂砾石要求石质坚硬、清洁、
含泥量小于1%,针片状含量不大于10%,超径小于5%,逊径小于
10%。
(3)砂:砂采用中砂,含泥量小于3%(细度模数1.6~3.0)。
(4)钢材:所用的钢筋种类、钢号、直径等符合设计文件的规
定,钢筋的机械能符合gb1499《钢筋砼用热轧带肋钢筋》的要求。
钢筋有出厂质量保证书,使用前按规定作拉力、延伸、冷弯试验。
焊接的钢筋,作焊接工艺试验。
(5)砼:砼浇筑随浇、随平、随振,砼施工时配合比满足设计
强度要求。隧洞砼衬由内向外分段实施,底拱、边拱与顶拱采用木
模,由拖式压砼泵入仓浇筑。
此外,其它各项工程施工,也根据实际情况,采取一些措施对
工艺进行改进、调整,也有力促进了进度加快。通过采用实用合理
而成熟的施工技术方案,精心组织施工,重点确保了几项主要关键
项目的施工进度,为顺利施工和按期完工起到了关键作用。
3.经济及其它措施
(1)资金优先保障。为了加快施工进度,必然加大施工资源投
入及资金投入。在资金供应方面,优先予以保障,做到特事特办,
急事急办。
(2)通过签署“施工进度控制责任书”和制定“主要建设项目
施工质量、进度目标实行奖罚的办法”,对质量、进度目标实行责
任制和考核奖惩激励机制,也有效促进了施工进度的加快。
(3)妥善处理好进度与质量的关系。尽管进度问题是本工程成
败的关键,但我们始终坚持工程质量第一、确保质量优良和进度服
从质量的原则不变。对于因保质量而影响进度的,坚决要求采取赶
工或其它措施解决,把耽误的进度赶上来,决不因为抢进度而放松
质量或影响质量。妥善处理好进度与质量的关系,做到进度较快、
质量优良。
4.结束语
水库除险加固工程建设往往受到省、市、县各级领导的关注,
因此,工程的进度保证尤为重要,全体参加者需不懈努力拼搏,攻
坚克难,采取各种控制措施,使工程按时顺利完成,且工程建设质
量保证优良。做到了让群众满意,让领导放心。 [科]
