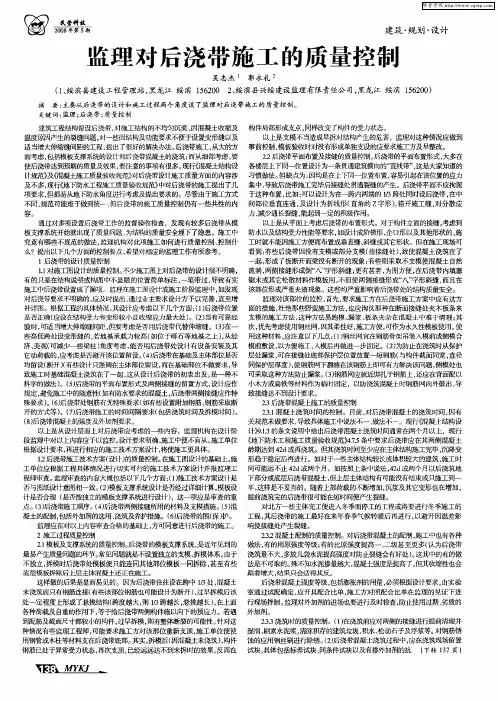

浅谈监理对后浇带质量控制要点
随着高层建筑向大型化和结构功能多样化方向发展,超长结
构、主楼群房式结构或不规则结构不断出现,特别是对地下防水
有要求的建筑物,要求结构不留变形缝,常采用施工后浇缝(即
后浇带)来取代它,对长度较长、面积较大带地下室的高层板式
楼宇等建筑物,以及独立的地下建筑物都根据设计规范要求设置
有沉降或伸缩候浇带。本人结合工程施工监理经验谈谈对后浇带
施工阶段监理对质量控制的要点。
1 事前控制
1.1做好监理人员内部学习和交底工作
依据设计文件以及本工程所涉及的国家、行业和地方性标准
和规范,制定针对性地单位工程监理规划和分部工程监理实施细
则,在监理规划中监理旁站方案须对后浇带混泥土浇筑旁站范
围、内容、程序和方式有针对性描述;在分部工程监理实施细则
中,监理工作的控制要点及目标值和监理工作的方法及措施也应
对后浇带进行针对性编制。以上内容在后浇带工程施工前由总监
理工程师组织全体监理人员进行内部学习和交底。
1.2向施工单位进行专题技术交底
监理在后浇带施工前,应召集施工单位班组长以上人员就后
浇带施工质量控制进行交底,交底主要内容有:后浇带模板支撑、
钢筋处理、两侧接缝收口处理、混凝土浇筑、半成品和成品保护、
防水施工和防渗漏措施等,交底工作完成后应形成书面记录予以
保存归档。
1.3通过设计技术交底消除设计和施工相关疑问
在设计技术交底时,监理应与建设单位、施工单位一起就采
用后浇带存在疑问与设计单位进行探讨,以期选择合适本工程的
施工后浇带接缝形式、后浇带两侧混凝土接缝收口形式、钢筋处
理方式、地下室底板、墙板与两侧混泥土接缝防水做法,同时需
设计明确后浇带宽度、间距、混泥土浇筑时间、养护时间等问题。
1.4审查施工组织设计中是否有对后浇带的施工技术方案进行详
细的针对性地编制
监理应着重审查:①针对本工程采用的后浇带施工工艺编制
的主要技术措施是否具有针对性、是否安全有效;②施工材料是
否合理采用;③施工顺序是否合理;④后浇带施工防渗漏措施是
否科学合理;⑤后浇带两侧混凝土接缝收口形式是否明确;⑥后
浇带半成品和成品保护措施是否可行等。根据 GB50204-2002
《混凝土结构工程施工质量验收规范》4.3.3 条和 7.4.6 条相关
规定,由于施工方式的不同,后浇带模板的拆除及支顶方法也各
有不同,但都应能保证结构的安全和质量。由于后浇带较易出现
安全和质量问题。故施工技术方案应对此作出明确的规定。后浇
带位置应按设计要求留置,后浇带混凝土的浇筑时间、处理方法
等应事先在施工技术方案中确定。施工组织设计经监理审查批准
后,应严格执行。
1.5审查后浇带工程使用材料
监理应重点审查混凝土配合比报告单中掺加微膨胀剂HEA
的含量、其他外加剂掺量是否符合设计要求;选择的后浇带施工
工艺采用的钢板止水带、橡胶止水带或遇水膨胀止水条是否符合
设计文件及施工组织设计要求。对止水带(条)和接缝密封材料,
监理应检查出厂合格证、质量检验报告和进场抽样试验报告,全
部符合要求后才同意使用。
2 事中控制
2.1钢筋控制
监理应检查后浇带内钢筋的规格、形状、尺寸、数量、间距、
搭接长度和接头位置是否符合设计要求和施工规范规定,尤其是
后浇带内钢筋如果断开,则要求绑扎搭接接头面积的百分率不超
过 25%,焊接接头不超过 50%.后浇带内钢筋由于暴露时间较
长,钢筋锈蚀在所难免,故混凝土浇筑前,应要求对钢筋表面颗
粒状或片状老锈进行除锈处理。若有钢筋被踩弯或压弯现象,在
混凝土浇筑前应要求及时进行矫正。
2.2模板支撑体系控制
监理应要求其模板支模架子一次性安装成型,待后浇带混凝土浇
筑好以后再进行拆除,确保板底平整。在后浇带混凝土浇筑前,
在后浇带跨内的梁板两侧结构长期处于悬臂受力状态,因此,监
理要求在施工期间本跨内的模板和支撑不能拆除,否则可能引起
各部分结构的承载能力和稳定问题。这部分模板支撑体系必须待
后浇带混凝土强度达到设计强度后,按由上向下顺序拆除。
2.3两侧接缝收口控制
如采用钢丝网时,制作的单层钢丝网片必须绷紧,并且钢丝
网片与钢筋支架绑扎必须结实、牢固;钢丝网片板与钢丝网片板
之间的接口及下口 50mm 保护层的接口必须封闭,50mm保护
层露口下方遇底板纵向钢筋处可采用将下翻网片剪开;浇筑混凝
土过程中振捣棒宜离钢丝网片应控制在 300mm 左右,避免强振
及贴边振捣,并且严格控制振点间距在 400mm 左右。如采用快
易收口网时,混凝土振捣宜控制在距快易收口网 450mm 左右,
振捣时聚集到混凝土表面的泌水应尽快排除,要保证快易收口网
后面没有空隙产生,也不可让混凝土浆沿网下流;在地下室底板
施工时监理应要求快易收口网的上、下边界距底板上下表面各
50mm,以免快易收口网形成贯穿底板通缝,为渗水提供通道。
2.4混凝土浇筑控制
监理对混凝土浇筑进行全过程旁站监督,并留下记录。在浇
筑后浇带两侧混凝土的过程中,应采取对称浇筑的方法,保证后
浇带模板不会位移;后浇带混凝土浇筑前清理干净后浇带中杂
物,将两侧混凝土的松散石子凿除,表面清洗干净,保持湿润,
并刷水泥浆;后浇带混凝土浇筑时的温度应尽量低于两侧混凝土
浇筑时的温度,且宜选择在温度较低的季节施工;后浇带应在其
两侧混凝土干缩变形基本稳定后施工,一般在两侧混凝土龄期达
到 42d 后再施工,但高层建筑的后浇带应在结构顶板浇筑混凝
土 14d 后进行;为防止混凝土中水泥浆流失,提高混凝土密实
度,从而提高混凝土的抗裂性能,振捣时间应适当延长,待 1~2h
后再抹平压光数遍,减少表面裂缝产生。
2.5防渗漏措施
采用适合工程特点的后浇带接缝形式和其与两侧混凝土接缝
防水做法是做好防渗漏措施的关键,通常应采取企口缝或阶梯
缝,并选择接缝中部设置止水条或止水带的组合做法;如采用钢
板止水片防水,则钢板止水片接头必须为搭接焊接,搭接长度应
≥50mm,焊接必须 4 个方向焊接,焊接中必须饱满,无夹渣、
咬肉、气泡;在内墙、顶棚后浇带接缝处用柔性弹性腻子涂刷两
遍,可避免在结构的沉降及伸缩过程中产生细小裂缝;后浇带需
超前止水时,后浇带部位混凝土应局部加厚,并增设外贴式或中
埋式止水带;后浇带应采用补偿收缩的微膨胀混凝土,强度等级
应提高一级。
2.6半成品保护措施
为了地下室底板后浇带混凝土浇筑之前的清理方便,后浇带
的沟槽向两侧做泛水,并在后浇带排水端头部位砌筑集水井,用
来清理后浇带中的垃圾及积水。两侧集水井应及时抽水,保持后
浇带处于无积水状态,降低钢筋锈蚀程度;为了便于地下室大底
板后浇带内部清理及止水条的安装,需将后浇带处的底板上层钢
筋在适当位置切断,留出人孔,待后浇带封闭时,将切断钢筋焊
接补齐;在两侧混凝土浇筑完毕初凝前,用高压水枪及时清理后
浇带内的浮浆,水枪清理不动的浮浆及时用长钎捣碎,这样即使
有一些松散、松动的积沉物,以后清理起来也比较容易;在后浇
带混凝土未浇筑之前,后浇带的两侧应采用砖砌档墙以及上口采
用木盖板进行全封闭保护,防止混凝土、砂浆结块污染及建筑杂
物大量堆积,防止损坏外贴式止水带,防止工程施工中钢筋污染,
保证钢筋不被踩踏
2.7成品保护措施
混凝土强度达到 1.2N/mm2 前,不得在其上踩踏或进行施工
作业;在后浇带混凝土初凝后,应在 12h 内进行养护,养护期
间应保持混凝土表面湿润,其养护时间不得少于 28d.养护措施
可采取喷洒混凝土养护剂的方法,此法可有效保持混凝土内水份
不蒸发,在不影响后续工序施工的情况下使混凝土得到有效养
护,强度不断增长,且有可能避免表面裂缝的产生。
3事后控制
后浇带施工完成后监理应按照 GB50208-2002《地下防水
工程质量验收规范》进行质量验收,并及时收集整理下列文件和
记录:设计变更文件;原材料出厂合格证、质量检验报告和进场
抽样试验报告;混凝土配合比报告单;混凝土工程施工记录;隐
蔽工程验收记录;监理巡视、旁站记录;监理工程师通知单及回
复单;监理工作联系单;施工音像资料;其他必要的文件和记录。
后浇带施工质量的好坏,直接影响整个建筑物的整体结构质
量和使用功能、经济效益,影响后续工程的施工,所以要认识其
结构的特点,合理的设置后浇带,精心的组织施工,才能确保工
程质量,达到预期效果。
