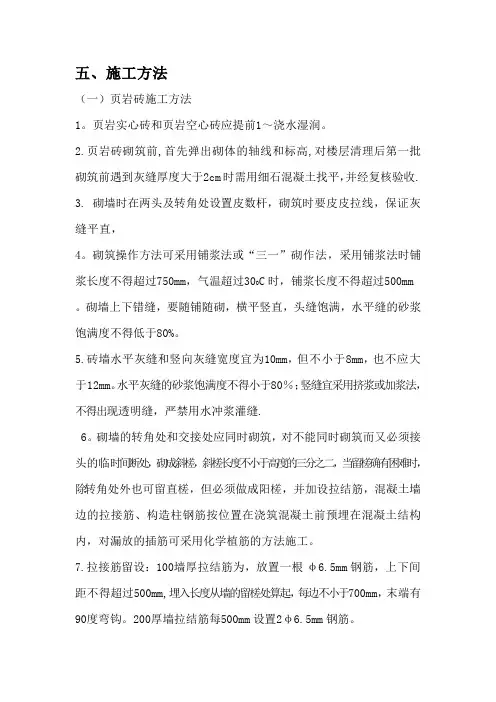

五、施工方法
(一)页岩砖施工方法
1。页岩实心砖和页岩空心砖应提前1~浇水湿润。
2.页岩砖砌筑前,首先弹出砌体的轴线和标高,对楼层清理后第一批砌筑前遇到灰缝厚度大于2cm时需用细石混凝土找平,并经复核验收.
3. 砌墙时在两头及转角处设置皮数杆,砌筑时要皮皮拉线,保证灰缝平直,
4。砌筑操作方法可采用铺浆法或“三一”砌作法,采用铺浆法时铺浆长度不得超过750mm,气温超过300C时,铺浆长度不得超过500mm
。砌墙上下错缝,要随铺随砌,横平竖直,头缝饱满,水平缝的砂浆饱满度不得低于80%。
5.砖墙水平灰缝和竖向灰缝宽度宜为10mm,但不小于8mm,也不应大于12mm。水平灰缝的砂浆饱满度不得小于80%;竖缝宜采用挤浆或加浆法,不得出现透明缝,严禁用水冲浆灌缝.
6。砌墙的转角处和交接处应同时砌筑,对不能同时砌筑而又必须接头的临时间断处,砌成斜槎,斜槎长度不小于高度的三分之二,当留槎确有困难时,除转角处外也可留直槎,但必须做成阳槎,并加设拉结筋,混凝土墙边的拉接筋、构造柱钢筋按位置在浇筑混凝土前预埋在混凝土结构内,对漏放的插筋可采用化学植筋的方法施工。
7.拉接筋留设:100墙厚拉结筋为,放置一根φ6.5mm钢筋,上下间距不得超过500mm,埋入长度从墙的留槎处算起,每边不小于700mm,末端有90度弯钩。200厚墙拉结筋每500mm设置2φ6.5mm钢筋。 8.填充墙的每层墙顶面与梁底结构接触处必须在墙体砌筑完成后,宜间隔7d以上,用页岩食实心砖塞实挤紧。
9。 过梁必须按照设计及规范要求留置,对于门洞等过梁设置搁置长度不得小于250mm,对一侧为混凝土墙时则采用现浇过梁,过梁钢筋伸入砼时用化学植筋的方法进行操作施工.
10。窗台应设置不小于60厚细石砼压顶,放2φ6.5钢筋,二端应锚入砖墙不小于60mm,并向外轻斜30mm.
11.卫生间四周先进行弹线,在墙底部浇筑120mm高的C20素砼导墙,
1

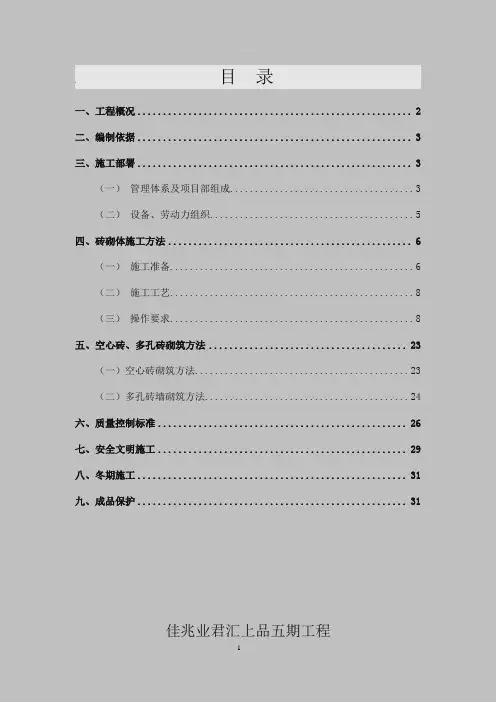

目 录
1.编制依据 ..................................................... 2
2.工程概况 ..................................................... 3
2.1工程基本情况 ......................................................................................... 3
2.2分部分项工程概况 ................................................................................. 3
3.施工安排 ..................................................... 4
3.1施工进度计划 ......................................................................................... 4
3.2劳动组织 ................................................................................................. 4
4.施工准备 ..................................................... 6
4.1技术准备 ................................................................................................. 6
4.2机具准备 ................................................................................................. 6
建筑工程砖砌筑挡土墙做法
(建议性简易技术方案和技术参数)
1、墙高H≤1.0m:采用MU150实心页岩砖δ=240,M7.5水泥砂浆砌筑;每隔500cm设置2Ф6通长拉筋(由下口第3皮砖上开始设置,墙顶第2皮砖下设置),基底素土夯实(≥0.94),C15素砼垫层,每边宽出墙面60cm,垫层δ≧50cm。
2、墙高H≤2.0m:采用MU150实心页岩砖δ=240,M7.5水泥砂浆砌筑;每隔500cm设置2Ф6通长拉筋,基底素土夯实(≥0.94);C15素砼垫层,每边宽出墙面60cm,垫层厚δ≧80cm。
3、墙高H≤3.0m:采用MU150实心页岩砖δ=370,M10水泥砂浆砌筑;每隔500cm设置2Ф6通长拉筋,基底素土夯实(≥0.94);C20,砼垫层,每边宽出墙面100cm,垫层厚δ=100cm。
4、墙高H≤4.0m:采用MU150实心页岩砖δ=500,M15水泥砂浆砌筑;每隔500cm设置2Ф6通长拉筋,基底素土夯实(≥0.94);墙下设C25钢筋砼地梁,梁断面600*300,内配主筋8Ф14,Ф6@150四肢箍,梁底C15砼垫层,每边宽出梁50cm,垫层δ=100。
5、转角处、自由端,及墙长大于4m的中部,设C25钢筋砼柱,配筋为:
240墙,主筋4Ф10,箍筋6@200,下端500加密;
370墙,主筋4Ф12,箍筋6@200,下端500加密;
500墙,主筋8Ф12,箍筋6@150,下端500加密; 700墙,主筋10Ф12,箍筋6@130四肢箍,下端500加密;
以上墙体通长拉筋锚入砼柱内。
6、以上可按H高度分台砌筑,砌体与砼柱交接处留马牙槎,每日砌筑高度不得超过1.8m。
7、不同厚度砼柱的构造做法,参照构造柱做法。
8、墙高超过3.6m,在中部设C25钢筋砼梁,宽度同墙砌体,高度200cm,主筋4Ф12,箍筋Ф6@200。
9、墙体需留置泄水孔,孔断面为100*100cm,上下错置,水平设置间距不大于5000cm,从地面上300cm开始留置,每水平留置间距不大于1000cm;反滤层或泄水囊、填土要求同条石挡土墙做法相同,其直径不小于200cm;墙长每12m设伸缩缝或沉降缝,缝两边视为自由端(即应设钢筋砼柱),缝宽30~50cm,留缝垂直,不得扭曲或搭接现象。
砌砖施工方案
1.引言
2.砖砌体施工组织设计的重要性
3.砖砌体施工组织设计的基本原则
4.砖砌体施工组织设计的具体步骤
5.结论
引言
砖砌体施工组织设计是建筑施工中的重要环节之一,它直接关系到施工的效率和质量。因此,合理的砖砌体施工组织设计对于保证施工质量、提高施工效率具有重要的意义。
砖砌体施工组织设计的重要性
砖砌体施工组织设计是砖砌体施工中的重要环节之一,它直接关系到施工的效率和质量。因此,在进行砖砌体施工时,必须要进行合理的组织设计,以保证施工质量和提高施工效率。
砖砌体施工组织设计的基本原则
砖砌体施工组织设计的基本原则是在保证施工质量和提高施工效率的前提下,尽可能减少施工成本。因此,在进行砖砌体施工组织设计时,必须要充分考虑施工的效率和质量,同时也要注意控制施工成本。
砖砌体施工组织设计的具体步骤
砖砌体施工组织设计的具体步骤包括以下几个方面:
1.确定施工的时间和进度计划,制定详细的施工计划;
2.根据施工计划,确定施工所需的人员和材料,并进行采购和配送;
3.制定施工现场的安全生产计划,确保施工过程中的安全;
4.确定施工现场的布置和设备摆放,合理利用现有的空间和设备资源;
5.制定施工的质量控制计划,确保施工质量符合要求;
6.安排好施工人员的工作任务和工作时间,确保施工进度和质量。
结论
砖砌体施工组织设计是建筑施工中的重要环节之一,它直接关系到施工的效率和质量。因此,在进行砖砌体施工时,必须要进行合理的组织设计,以保证施工质量和提高施工效率。在实际的施工过程中,必须要根据具体情况制定详细的施工计划和质量控制计划,并注意控制施工成本,以达到最优的施工效果。
工程概况:
本工程为建设一个住宅小区,总建筑面积为XXXX平方米,包括X栋X层住宅楼和X栋X层商业楼。本工程采用的是灰砂砖、加气砼砌块和页岩砖体砌体施工。
材料要求:
所有材料必须符合国家标准,并具有相应的质量证明。在施工过程中,必须严格控制材料的质量,确保其符合要求。
