承重架、模板支撑搭设安全交底

  • 格式:docx
  • 大小:20.39 KB
  • 文档页数:2

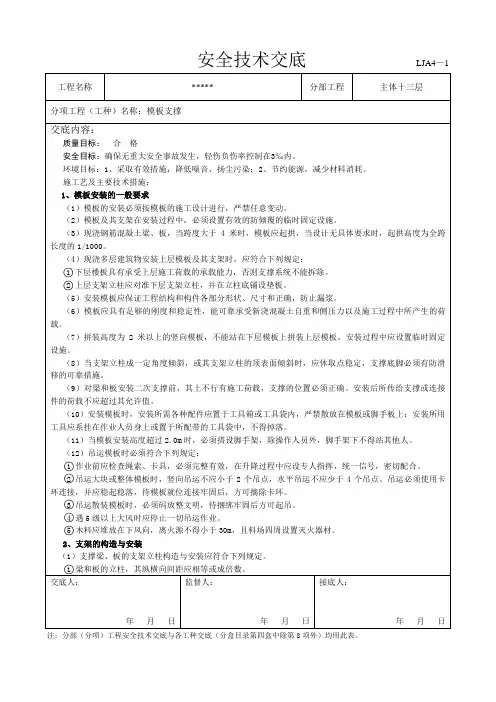

模板支撑作业安全交底
施工单位名称
交底时间
年 月 日
单位工程名称
交底类别
模板支撑、承重架搭设、架子搭设、拆除
1.进入现场,必须戴好安全帽,扣好帽带,并正确使用个人劳动防护用具。
2.支撑搭设作业人员须经专业部门培训,作业时必须持证(架子工操作证)上岗。
3.作业前必须接受公司、项目部的有关教育、交底、考核等符合要求后方可进行作业。
9.所有立杆支撑应在底垫木和梁底模板的中心,并应与底部垫木和顶部梁底模板紧密接触,且不得承受偏心荷载。
10.当立杆底部不在同一高度时,高处的纵向扫地杆应向低处延长不少于2跨,高低差不得大于lm。立杆距边坡上方边缘不得小于0.5m。
11.立杆接长严禁搭接,必须采用对接扣件连接。相邻两立杆的对接接头不得在同步内,且对接接头沿竖向错开的距离不宜小于500mm。各接头中心距主节点不宜大于步距的l/3。
交底人:年 月 日
被交底人:
12.严禁将上段的钢管立杆与下段钢管立杆错开固定在水平拉杆上。
13.立杆之间的间距及步距要符合方案要求,必须设扫地杆,扫地杆、水平拉杆采用对接,高度必须符合规范要求。
14.立杆必须双向设置扫地杆,梁、板底水平横杆与立杆连接需采用双扣件。
15.扫地杆:在立杆底部距地面200mm高处,沿纵横水平方向按纵下横上的程序设扫地杆。
16.剪刀差必须按照规范要求设置,连接杆的连接扣件不少于3个。
17.在支撑架体中间纵、横向每隔10m左右设由下至上的竖向连续式剪刀撑,其宽度宜为4~5m。
18.在剪刀撑部位的顶部、底部扫地杆处设置水平剪刀撑
19.在整体支撑架体的四个角部增设竖向垂直剪刀撑桶。
20.剪刀撑杆件的底端与地面顶紧。与水平夹角为45度~60度。
28.悬空作业所用的索具、脚手板、吊篮、吊笼、平台等设备,均需经过技术鉴定或检证方可使用。
29.作业人员禁止吸烟。
30.使用的操作平台及脚手板必须符合要求,脚手板两头需绑扎固定。
31.钢支撑上禁止站人及行走。
32.材料吊运过程中要注意,基坑下作业人员要及时避让吊物。
33.严格按照搭拆顺序施工。
34.搭设的支撑上禁止集中堆放重物。
24.设置梁、板底斜撑杆件区域的各步水平杆件必须采用搭接连接(搭接长度0.5M)设置三扣件。
25.扣件螺栓拧紧力矩控制在40N.m-65N.m之间,浇筑前必须进行复拧检查工作。
26.每搭设完成不要对架体进行检查纠正,确保偏差度及各项符合要求。
27.悬空作业处应有牢靠的立足处,并必须视具体情况,配置防护网、栏杆或其他安全设施。
4.作业人员严格遵守公司、项目部制定的规章制度、操作规程等。
5.高处作业时必须使用安全带及有效的个人安全防护用品。
6.模板支撑施工必须严格按照施工方案施工。
7.模板承重架搭设使用的钢管扣件材料要符合要求,禁止使用严重锈蚀、裂纹、变形等不合格材料。
8.立杆下垫板采用长度不少于3跨、厚度不小于50㎜的木板。
1)支模应按规定的作业程序进行,模板未固定前不得进行下一道工序。严禁在连接件和支撑件上攀登上下,并严禁在上下同一垂直面上装、拆模板。结构复杂的模板,装、拆应严格按照施工组织设计的措施进行。
2)支设高度在2m以上的柱模板,四周应设斜撑,并应设立操作平台。低于2m的可使用马凳操作。
3)支设悬挑形式的模板时应有稳固的立足点。支设临空构筑物模板时,应搭设支架或脚手架。模板上有预留洞时,应在安装后将洞盖没。混凝土板上拆模后形成的临边或洞口,应按本规范有关章节进行防护。
35.搭设好的承重架需经有关人员验收合格后方可进行下一道工序施工。
36.作业人员之间禁止上下立体同时作业。
37.搭设人员工完后必须对现场进行检查,架体上禁止存留材料、杂物等。
38.做好文明施工及落手清工作,材料堆放整齐,发现临边堆放、悬空的材料立即处理。
39.模板支撑和拆卸时的悬空作业,必须遵守下列规定:
21.支架高度超过8米,还应在纵横向相邻的两竖向连续式剪刀撑之间增加之字斜撑。在有水平
剪刀撑的部位,在每个剪刀撑中间处增加一道水平剪刀撑。
22.剪刀撑采用搭接,搭接长度不得ห้องสมุดไป่ตู้于1米,并采用3个旋转扣件分别在离杆端不小于100mm
处进行固定。
23.在每一步距处纵横向应各设一道水平拉杆。水平杆宜采用搭接,不宜使用对接扣件。
