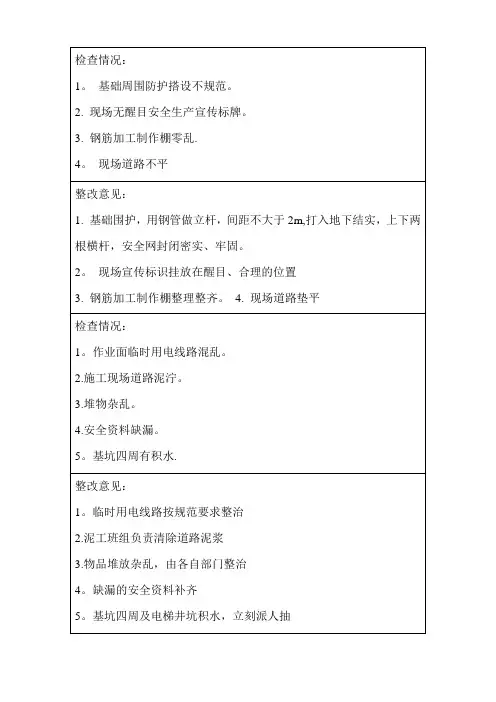

安全检查与整改记录
- 格式:doc
- 大小:2.99 MB
- 文档页数:13
检查情况:
1. 基础周围防护搭设不规范。
2. 现场无醒目安全生产宣传标牌。
3. 钢筋加工制作棚零乱。
4. 现场道路不平
整改意见:
1. 基础围护,用钢管做立杆,间距不大于 2m,打入地下结实,上下
两根横杆,安全网封闭密实、牢固。
2. 现场宣传标识挂放在醒目、合理的位置
3. 钢筋加工制作棚整理整齐。 4. 现场道路垫平
检查情况:
1.作业面临时用电线路混乱。
2.施工现场道路泥泞。
3.堆物杂乱。
4.安全资料缺漏。
5.基坑四周有积水。
整改意见:
1.临时用电线路按规范要求整治
2.泥工班组负责清除道路泥浆
3.物品堆放杂乱,由各自部门整治
4.缺漏的安全资料补齐
5.基坑四周及电梯井坑积水,立刻派人抽检查情况:
5. 现场堆物杂乱。钢管、钢筋堆场未设标志牌,未架空或上架。
6. 生活区用电电线乱拖,未按规定架设。
7. 木工机械旁木花堆积,消防设施缺漏
整改意见:
4. 由钢筋班组负责清理现场钢管、钢筋的堆放,设立标志牌,起重
工做好配合工作。
5. 生活区必须规范架设电线,拆除宿舍内乱拖的电线,没收违章家
电,由电工班组落实整治。
6. 木工棚清理干净,补齐消防设施
检查情况:
6. 钢筋切断机旁废钢筋太多。
7. 电焊机出线松动,地面潮湿。
8. 围护安全立网部分有缺口、搭口松开
整改意见:
6. 钢筋加工现场废钢筋清理干净,分类归堆,由钢筋加工组负责。
7. 对电焊设备全面检查,发现隐患及时消除
8. 围护网由架子班负责,一天内修好
检查情况:
1.现场环境较乱。
2.部分电箱门不关,防雨措施不到位。
3.钢筋加工棚搭设不规范整改意见:
8.清理施工现场,有普工班组负责
9.电工每天加强巡视检查,固定电箱门必须关上,移动电箱下班必须
收回专人保管
10.钢筋加工棚拆除,重新按标化工地要求搭设,并做好标色
检查情况:
7. 施工道路不畅,钢管随意乱堆。
8. 电焊机搭铁用钢筋乱拖。
9. 附着脚手架正在安装,各工种要协调配合。
10. 钢筋加工场物料杂乱
整改意见:
9.清理道路杂物,钢管堆放整齐、就位。
10. 通知焊工,今后禁止用钢筋作搭铁,应按操作规程作业。
11. 附着脚手架安装过程,项目部应派安全员专职巡察,确保安全,
做好各工种协调工作。
12. 工期紧,钢筋、物料场派人清理堆放齐整检查情况:
11.氧气、乙炔储存、堆放不规范;有两人未扣安全帽带。
12. 木工间刨花、木梢等成堆,圆盘锯无开关箱。
13. 对焊机开关柄坏了、切断机漏油、砂轮开关损坏。
14. 塔吊旁挂箱电源直接从瓷插接出。
15. 油库无灭火机。
16. 安全资料缺漏
整改意见:
11.氧气、乙炔存放位置必须大于 10m 间距,两人不扣安全帽扣,应在
周安全活动时间进行安全教育。
12. 木工间必须在一天内清理干净,分类堆放。
13. 所有电气设备由修理部电工组负责全面检查保养。
14. 安全资料应按施工现场安全生产保证体系管理资料规定制作、收
集、整理、排序、记录,向规范化靠拢
检查情况:
13. 切断机刀片松动,漏油严重。
14. 天气渐热,注意防暑。
15. 脚手架上杂物太多,部分安全网有漏洞整改意见:
17. 机修工紧固切断机刀片,调换油封,维修保养。
18.食堂及宿舍周围设置蚊蝇笼子。
19. 脚手架上杂物立刻清理,通知木工组不准在脚手架上堆放材料等
物,安全网洞口必须封好
检查情况:
15. 施工用电有三处未做到“一机一闸、一漏电开关” 。电线架设未采
用绝缘子。
16.少量临边洞口未设防护。
17.塔吊钢丝绳钢丝绳过小、起毛。 。。。
整改意见:
16. 三处施工用电整改为“一机、一闸、一漏电开关、一插座” ,电线
架设用绝缘子固定。
17. 由施工机械服务公司负责对塔吊进行保修,除紧固串墙螺栓,加
润滑油外,安全控制系统应进行检查,立即更换钢丝绳。
18. 对所有临边洞口作检查,全部安装上防护栏杆、防护盖及安全平
网,由架子班组负责
检查情况:
9.三人未扣安全帽带。
10.绑扎钢筋的 操作脚手架、板搭设不规范
11.切断机防护不到位。
12.钢管未清除污染即上了油漆整改意见:
20. 不扣安全帽带每人罚 50 元,并进行安全自身保护教育。
21. 绑扎钢筋的 操作脚手架、板搭设规范、牢固,由钢筋班组、架子
班组负责
22. 此切断机已不使用,拆除该切断机,保养后送入库房。
23. 钢管油漆不符合要求,返工重漆不计工时
检查情况:
18. 三层外围脚手架底排缺少隔离。
19. 脚手架斜道缺少灭火机。
20. 两人安全帽带未扣好。
21. 二层电箱照明插座已坏,漏电开关失灵。
22. 木工平刨已不用,维修保养后送入仓库。
23. 加强施工现场打扫工作,干干净净迎国庆
整改意见:
19.脚手架底排缺少隔离,斜道缺少灭火机,应立即整改到位。
20.职工安全帽带未扣处罚款 50 元,班前进行安全教育。
21.二层电箱修理更换,材料由仓库领取。
22.木工平刨已不用,由机修工拆除保养送入库存(半天完成) 。
检查情况:
13. 钢筋弯曲作业现场围护栏杆不齐,有人跨越区。
14. 起吊钢筋时,接应人员过早靠近。 3. 圆盘锯电线插头损坏。整改意见:
24. 立刻停止作业,加固围护栏杆,竖起禁止通行警示牌,由钢筋班
组半天完成,复查合格后方可复工。
25. 起吊钢筋骨架,下方禁止站人,必须待骨架降到距模板1 m 以下,
才准靠近,立刻按规范要求执行。
26.立即更换圆盘锯的插座
检查情况:
24. 楼层移动电箱门未关上,插头损坏,用导线直接插入。
25.五层楼面现浇作业,临边防护栏杆、防护立网高度不足。
26. 插入式振动器电线在钢筋上乱拉硬拖。
27. 在无可靠防护时操作人员未带安全帽,未扣安全结
整改意见:
23. 楼层移动电箱门未关上,插头损坏,维修电工立刻作全面检查,
换上新的插头,半天内完成。
24. 五层楼面现浇作业的临边防护栏杆及立网应立刻加固加高(由架
子工半天内完成),未完成前,要派专人监护。
25. 振动作业人员应注意,电线不得硬拖,必要时派辅助人员。
26. 在无可靠防护时,操作人员要带好安全帽,扣好安全结,并在每
天早上上班前作安全教育检查情况:
27. 柱子钢筋绑扎无可靠立足处,临边洞口防护栏杆间距太大,横杆
应设三道,密目立网高度不足。
28. 起吊钢筋用平台四周应设防护。
29. 钢筋工有三人没带工具袋。
30.钢筋切断机电线破坏。
31.施工现场钢管、扣件、木方杂论堆放
整改意见:
28. 木工操作立足平台,临边洞口防护栏杆加密加高,底部扎牢,由
架子班组负责半天完成。 2. 起吊钢筋平台四周设防护栏杆密目网,
由架子班组负责,半天内完成。
27. 三个没有带工具袋的操作工停工回去取了工具袋再来上班。
28. 立即更换切断机的电线,由电工负责,合格后方可使用。
29.由普工班组负责,将施工现场的钢管、扣件及木方堆放整齐
检查情况:
15.钢筋加工场地的钢筋头堆放杂论,切断机电线外皮破损。
16.安装模板的操作平台搭设不规范。
17.七层外围防护架上的竹排未锁牢。
18.安全网挂设不规范。
19.少数人员未带安全帽进入施工现场整改意见:
32. 由钢筋班组人员负责,将钢筋头整理,堆放整齐,督促电工立即
更换切断机电线。
33.木工安装模板操作立足平台, 由架子班组负责半天完成, 搭设牢固。
34.架子班组安排人员将防护架上的竹排固定牢固,安全网挂设规范。
35.未带安全帽的人员罚款 50 元,并进行安全教育
检查情况:
29.施工现场凌乱,钢管、扣件及木方杂论堆放
30.施工现场留有未拆除的悬空模板
31.九层外围防护架立柱底部无垫板,作业面楼梯洞口防护不到位
32.脚手架搭设不规范,剪刀撑没有满设,在房子的转角脚手架应加固
33.文明施工,施工垃圾没有日产日清。
34.安全通道应有照明
整改意见:
30.安排普工人员将钢管、扣件及木方堆放整齐,清理施工现场
31.立即安排人员拆除悬空的模板,由模板班组负责
32.架子工安排人员检查九层外架防护的稳定性,整治楼梯洞口不到位
的防护。
33.检查脚手架的搭设,剪刀撑满铺,房子转角的脚手架加固搭设。
34.施工垃圾及时清运。
35.检查安全通道,设置照明设施检查情况:
36.钢筋加工现场钢筋堆放凌乱,弯曲机旁无警告牌
37.模板拆除区域未设置警戒线切无监护人员
38.塔吊钢丝绳起毛
39.垂直作业上下隔离防护不规范。
40.楼梯照明灯插座损坏
整改意见:
35.将钢筋头堆放整齐,弯曲机旁挂设警告牌,由钢筋班组负责。
36.模板拆除时,派相关人员监护,并设置警戒线,由模板班组负责。
37.督促立即更换塔吊钢丝绳。
38.对所有临边洞口、垂直作业层进行检查,全部安装上防护栏杆、防
护盖及安全平网,由架子班组负责
39.更换楼梯照明灯上午插座
检查情况:
36.宿舍床底下有电炉、电炒锅等大功率家用电器,要收交,由仓库管
理员保管
37.脚手架顶排密目网未封好,架子上钢管、扣件较多。十三层防护架
不严。
38.施工人员未佩戴安全帽就进入施工现场。
39.配电箱门未锁,闸具损坏
