6、钢结构施工规范(GB50755-2012)
- 格式:ppt
- 大小:1.66 MB
- 文档页数:43

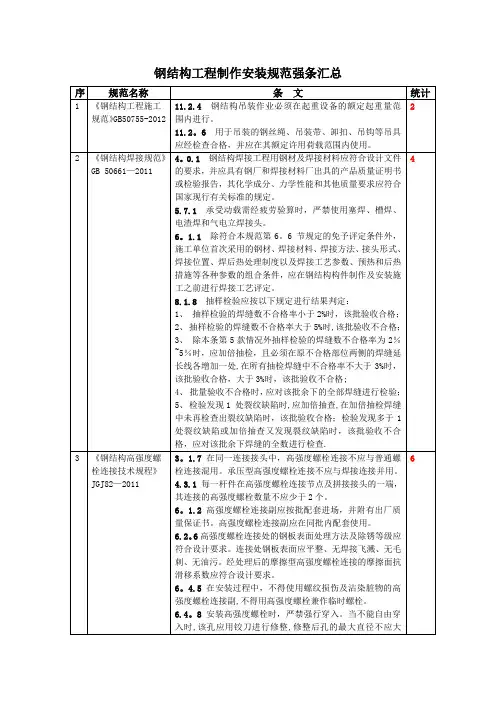

钢结构拼接相关规范要求一、《钢结构工程施工质量验收规范》GB50205-20018.2.1焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距不应小于200mm。
翼缘板拼接长度不应小于2倍板宽,腹板拼接宽度不应小于300mm,长度不应小于600mm。
二、《钢结构工程施工规范》GB50755-20129.2.1焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距,不宜小于200mm。
翼缘板拼接长度不应小于600mm;腹板拼接宽度不应小于300mm,长度不应小于600mm。
9.2.2箱型构件的侧板拼接长度不应小于600mm,相邻两侧板拼接缝的间距不宜小于200mm,侧板在宽度方向不宜拼接,当宽度超过2400mm确需拼接时,最小拼接宽度不宜小于板宽的1/4。
9.2.3设计无特殊要求时,用于次要构件的热轧型钢可采用直口全熔透焊接拼接,其拼接长度不应小于600mm。
9.2.4钢管接长时每个节间宜为一个接头,最短接长长度应符合下列规定:1.当钢管直径d≤500mm时,不应小于500mm;2.当钢管直径500mm<d≤1000mm时,不应小于直径d;3.当钢管直径>1000mm时,不应小于1000mm;4.当钢管采用卷制方式加工成型时,可有若干个接头,但最短接长长度应符合第1~3款的要求。
9.2.5钢管接长时,相邻管节或管段的纵向焊缝应错开,错开的最小距离(沿弧长方向)不应小于钢管壁厚的5倍,且不应小于200mm。
9.2.6部件拼接焊缝应符合设计文件的要求,当设计无要求时,应采用全熔透等强对接焊缝。
三、《钢结构焊接规范》GB50661-20115.1.5焊缝质量等级应根据钢结构的重要性、荷载特性、焊缝形式、工作环境以及应力状态等情况,按下列原则选用:1.在承受动荷载且需要进行疲劳验算的构件中,凡要求与母材等强连接的焊缝应焊透,其质量等级应符合下列规定:1)作用力垂直于焊缝长度方向的横向对接焊缝或T形对接与角接组合焊缝,受拉时应为一级,受压时不应低于二级。
钢结构拼接相关规范要求一、《钢结构工程施工质量验收规范》GB50205-20018.2.1焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距不应小于200mm。
翼缘板拼接长度不应小于2倍板宽,腹板拼接宽度不应小于300mm,长度不应小于600mm。
二、《钢结构工程施工规范》GB50755-20129.2.1焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距,不宜小于200mm。
翼缘板拼接长度不应小于600mm;腹板拼接宽度不应小于300mm,长度不应小于600mm。
9.2.2箱型构件的侧板拼接长度不应小于600mm,相邻两侧板拼接缝的间距不宜小于200mm,侧板在宽度方向不宜拼接,当宽度超过2400mm确需拼接时,最小拼接宽度不宜小于板宽的1/4。
9.2.3设计无特殊要求时,用于次要构件的热轧型钢可采用直口全熔透焊接拼接,其拼接长度不应小于600mm。
9.2.4钢管接长时每个节间宜为一个接头,最短接长长度应符合下列规定:1.当钢管直径d≤500mm时,不应小于500mm;2.当钢管直径500mm<d≤1000mm时,不应小于直径d;3.当钢管直径>1000mm时,不应小于1000mm;4.当钢管采用卷制方式加工成型时,可有若干个接头,但最短接长长度应符合第1~3款的要求。
9.2.5钢管接长时,相邻管节或管段的纵向焊缝应错开,错开的最小距离(沿弧长方向)不应小于钢管壁厚的5倍,且不应小于200mm。
9.2.6部件拼接焊缝应符合设计文件的要求,当设计无要求时,应采用全熔透等强对接焊缝。
三、《钢结构焊接规范》GB50661-20115.1.5焊缝质量等级应根据钢结构的重要性、荷载特性、焊缝形式、工作环境以及应力状态等情况,按下列原则选用:1.在承受动荷载且需要进行疲劳验算的构件中,凡要求与母材等强连接的焊缝应焊透,其质量等级应符合下列规定:1)作用力垂直于焊缝长度方向的横向对接焊缝或T形对接与角接组合焊缝,受拉时应为一级,受压时不应低于二级。

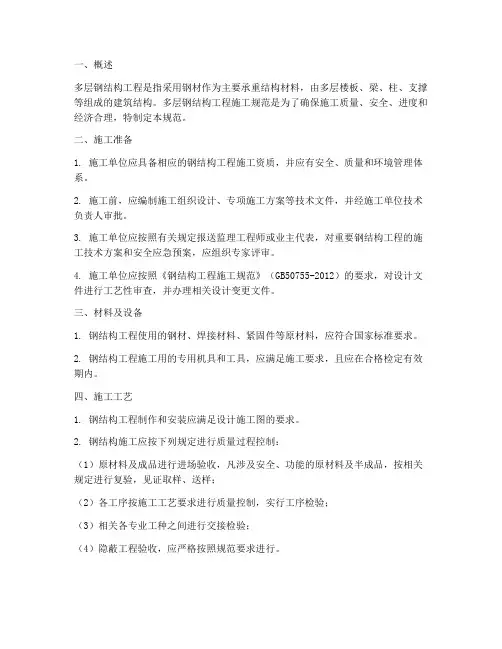

一、概述多层钢结构工程是指采用钢材作为主要承重结构材料,由多层楼板、梁、柱、支撑等组成的建筑结构。
多层钢结构工程施工规范是为了确保施工质量、安全、进度和经济合理,特制定本规范。
二、施工准备1. 施工单位应具备相应的钢结构工程施工资质,并应有安全、质量和环境管理体系。
2. 施工前,应编制施工组织设计、专项施工方案等技术文件,并经施工单位技术负责人审批。
3. 施工单位应按照有关规定报送监理工程师或业主代表,对重要钢结构工程的施工技术方案和安全应急预案,应组织专家评审。
4. 施工单位应按照《钢结构工程施工规范》(GB50755-2012)的要求,对设计文件进行工艺性审查,并办理相关设计变更文件。
三、材料及设备1. 钢结构工程使用的钢材、焊接材料、紧固件等原材料,应符合国家标准要求。
2. 钢结构工程施工用的专用机具和工具,应满足施工要求,且应在合格检定有效期内。
四、施工工艺1. 钢结构工程制作和安装应满足设计施工图的要求。
2. 钢结构施工应按下列规定进行质量过程控制:(1)原材料及成品进行进场验收,凡涉及安全、功能的原材料及半成品,按相关规定进行复验,见证取样、送样;(2)各工序按施工工艺要求进行质量控制,实行工序检验;(3)相关各专业工种之间进行交接检验;(4)隐蔽工程验收,应严格按照规范要求进行。
3. 钢结构焊接应符合《钢结构工程施工规范》(GB50755-2012)的要求,确保焊接质量。
4. 钢结构安装应严格按照设计施工图进行,确保安装精度。
五、施工安全1. 施工单位应建立健全安全管理制度,确保施工安全。
2. 施工现场应设置安全警示标志,防止安全事故发生。
3. 施工人员应佩戴安全防护用品,严格按照操作规程进行施工。
六、质量验收1. 钢结构工程施工质量验收应按照《钢结构工程施工质量验收规范》(GB50205-2020)的要求进行。
2. 施工单位应按照规范要求,对施工过程进行质量检验,确保工程质量。
3. 验收合格后,方可进行下一道工序施工。
