钢板混凝土剪力墙施工工法
- 格式:doc
- 大小:8.67 MB
- 文档页数:47
预制剪力墙施工工艺
预制剪力墙施工工艺
预制剪力墙是一种安装简单、施工时间短、重量轻、抗震性能好的建筑结构。
它由剪力墙板、钢筋网、混凝土组成,预先制作好后现场装配施工。
以下是预制剪力墙的施工工艺:
1. 板材预处理:将对应大小的钢板放在大型剪板机上切割成预制剪力墙板。
根据设计要求,板材需要经过镀锌、涂漆、热轧等预处理工艺。
2. 钢筋加工:根据施工设计要求的钢筋数量和长度,在加工厂中对钢筋进行加工。
加工好的钢筋与板材配合后,在加工场内焊接成网格,确保各个拼接处有足够的焊接接合强度。
3. 混凝土浇筑:现场需要依据设计方案的标高及位置进行基础预埋工作。
确定好预埋件的位置后,就可以将预制好的剪力墙板和钢筋网一起安装放置在基础中。
在安装过程中保证剪力墙的垂直度、水平度,并在中间加入墙体水平交错筋。
4. 钢筋绑扎:在每一排板材上,在板材与外加钢筋交点处固定墙梁纵向钢筋,确保预制剪力墙与其他结构的无缝衔接,并加强整个结构的抗震性能。
5. 预埋件安装:在混凝土中预埋完毕的螺栓和其他附件要直接连接到预制剪力墙上。
然后,在墙体内部浇入混凝土,使钢筋网、预埋件和钢筋组成一体,确保整个结构的强度和刚度。
6. 后期处理:在预制剪力墙板拼接完成后,需要进行清理、涂装等后期处理工作。
最后,通过检测,验收合格后,才能投入使用。
以上就是预制剪力墙的施工工艺,严格按照操作规程进行施工操作可以保证工程质量。
剪力墙结构混凝土施工组织方案剪力墙是建筑结构中常见的一种结构形式,具有较好的抗震性能和刚度,因此在许多建筑项目中得到广泛应用。
在进行剪力墙结构混凝土施工时,必须制定合理的组织方案,以确保施工的质量和效率。
下面是一个1200字以上的剪力墙结构混凝土施工组织方案。
一、施工前准备工作1.建立项目施工组织机构,明确各个岗位的职责和权限。
2.按照设计要求进行材料采购,包括混凝土、钢筋、模板等。
3.编制施工图纸和施工技术交底书,并组织工人进行技术交底。
4.根据施工进度制定施工计划,明确各个施工阶段的工作内容和时间节点。
5.搭建施工场地,包括临时构筑物和设备安装等。
二、基坑开挖和地基处理1.根据设计要求进行基坑开挖,并及时清理基坑底部的杂物。
2.进行地基处理,包括填土和压实等工作,以提高地基的承载力和稳定性。
三、支模搭设和混凝土浇筑1.根据设计要求搭设支模,并进行强度和稳定性检查。
2.安装钢筋骨架,确保其位置准确,并进行焊接和连接。
3.进行预埋件安装,包括螺栓、插座等。
4.混凝土配比设计,按照要求进行材料搅拌和运输。
5.将混凝土倒入模板中,采用适当的振捣方式进行浇筑,以确保混凝土的密实性和均匀性。
6.控制浇筑的速度和厚度,以避免温度差引起的裂缝和变形。
四、模板拆除和收尾工作1.在混凝土达到设计强度后,进行模板拆除,注意保护混凝土表面,以防止损坏。
2.进行剪力墙结构的验收,包括尺寸、平整度、强度等。
3.进行剪力墙结构的防水处理,包括涂层施工和防水层铺设。
4.进行剪力墙结构的防腐处理,包括防腐涂料施工和防腐材料封堵。
5.进行剪力墙结构的防火处理,包括防火涂料施工和防火材料安装。
6.进行剪力墙结构的检查和清理,包括检查裂缝和清除杂物等。
五、安全措施和质量控制1.在施工现场设置安全警示标志和安全设施,包括防护网、安全带等。
2.对施工人员进行安全教育和培训,确保其掌握相关的安全操作规程。
3.进行施工现场的定期巡查和安全检查,发现问题及时处理。
康乐家园(上官路西)1#楼地下室及主体钢筋砼剪力墙及顶板砼浇筑施工方案编制人: ______________________________复核人: ______________________________审批人:_______________________________日期:_______________________________三门峡水利水电技术开发公司钢筋砼剪力墙及顶板砼浇筑施工方案一、工程概况三门峡市康乐家园(上官路西)1#楼总建筑面积为12379.6m2,地下室建筑面积为689.7 m2。
剪力墙结构,基础形式为筏板基础,地上十六层,地下一层。
筏板基础混凝土强度等级C30,筏板厚度1200mm,整个基础筏板按设计伸缩缝分为两段。
砼标号:地下室至三层柱、剪力墙、梁、板、梯为C30。
四层至顶层柱、剪力墙、梁、板、梯为C25。
二、施工准备1、技术准备1)钢筋的隐检工作已完成,并已核查预埋线管、预埋孔洞的位置、数量及固定情况。
2)模板的预检工作已经完成,模板的标高、位置、尺寸准备符合设计图纸要求。
3)浇注砼用架子及工作平台有足够的强度、刚度、稳定性并安全可靠。
4)砼浇注前应清除模板内的杂物,并提前洒水湿润模板。
2、工具、机械准备1)软轴振动棒9台,铁锹、铁抹子、木抹子、刮杠等能满足正常施工的需要。
2)混凝土浇筑前,应对振动棒进行试运转,振动器操作人员应穿绝缘靴、戴绝缘手套,振动棒不能挂在钢筋上,湿手不能接触电源开关。
3、材料:1)采用商品混凝土。
要有资质证明及合法手续,资料齐全并有保证措施。
2)采用自设拌站和泵送砼,要提前对砼输送泵及拌和系统试运行,使计量配料,拌和时间,输送时间满足规范要求。
4、管理与劳动力安排1)全面负责:侯大伟2)扶振捣器(两个班组):鲁小广杨守峰张强彪杨继斌寇长力3)收面(两个班组):杨太平杨俊杨喜生赵俊寿徐文建4)管理人员3人(每班队长一人,施工员一人,质检员一人)跟班指挥工人作业并负责质量控制等。

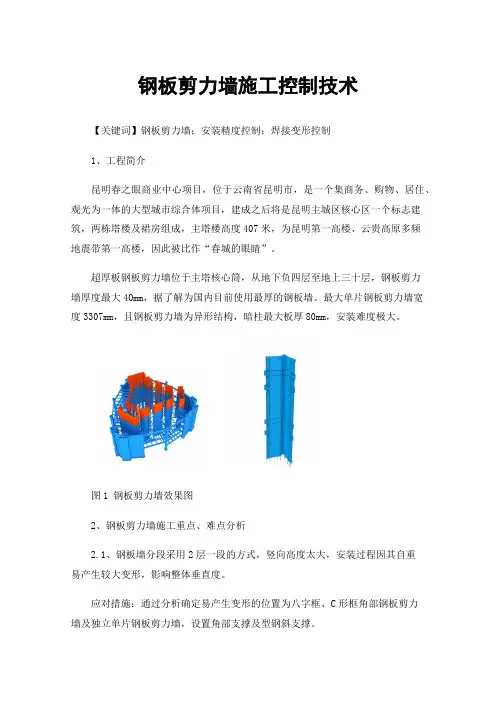

钢板剪力墙施工控制技术【关键词】钢板剪力墙;安装精度控制;焊接变形控制1、工程简介昆明春之眼商业中心项目,位于云南省昆明市,是一个集商务、购物、居住、观光为一体的大型城市综合体项目,建成之后将是昆明主城区核心区一个标志建筑,两栋塔楼及裙房组成,主塔楼高度407米,为昆明第一高楼、云贵高原多频地震带第一高楼,因此被比作“春城的眼睛”。
超厚板钢板剪力墙位于主塔核心筒,从地下负四层至地上三十层,钢板剪力墙厚度最大40mm,据了解为国内目前使用最厚的钢板墙。
最大单片钢板剪力墙宽度3307mm,且钢板剪力墙为异形结构,暗柱最大板厚80mm,安装难度极大。
图1 钢板剪力墙效果图2、钢板剪力墙施工重点、难点分析2.1、钢板墙分段采用2层一段的方式,竖向高度太大,安装过程因其自重易产生较大变形,影响整体垂直度。
应对措施:通过分析确定易产生变形的位置为八字框、C形框角部钢板剪力墙及独立单片钢板剪力墙,设置角部支撑及型钢斜支撑。
2.2、不规则暗柱角度多,板厚大,对于制作安装的难度大,每节钢板剪力墙暗柱对接位置纠偏困难。
应对措施:控制暗柱加工精度,进行出厂检查,确保暗柱加工尺寸误差≤1㎜,板与板角度角度误差≤1度。
现场安装优先安装带有暗柱的钢板剪力墙,以高精度测量仪器进行校正,确保暗柱的安装无偏差。
2.2、宽度方向分段,存在板与板的现场拼接长立焊缝,此处焊接变形大。
应对措施:沿钢板对接焊缝通长布置均匀分布的定位板,起到一个刚性约束作用,从焊接工艺方面控制变形,进行焊接工艺评定,确保坡口形式以及焊接电流、焊接速度、焊接温度等参数最优化。
2.3、超厚板多,暗柱板厚80mm,钢板墙板厚40mm应对措施:焊前预热防止焊接过程中产生裂纹;焊接热量输入控制防止钢材韧性及塑性受到破坏;焊后保温防止急剧冷却产生较大变形。
1.2.施工方案3.1施工工艺流程钢板墙采用两层一段的分段方式,根据运输条件对钢板剪力墙进行分片设计,通过Tekla整体建模分析得出安装最优方案,采用高精度的测量仪器进行测量校正,校正完成后加设型钢斜支撑和水平角撑,焊接前设置刚性约束板,优化焊接工艺控制焊接变形,焊接过程实时监测变形,及时进行纠偏调整。
(1)剪力墙砼浇筑:1)如柱、墙的砼强度等级相同时,可以同时浇筑,反之宜先浇筑柱砼预埋剪力墙锚固筋,待拆柱模后,再绑剪力墙钢筋、支模、浇筑砼。
2)剪力墙浇筑砼前,先在底部均匀浇筑5cm厚与墙体砼成分相同的水泥砂浆,并用铁锹入模,不应用料斗直接灌入模内。
3)浇筑墙体砼应连续进行,间隔时间不应超过2h,每层浇筑厚度控制在60cm左右,在此必须预先安排好砼下料点位置和振捣器操作人员数量。
4)振捣棒移动间距应小于50cm,每一振点的延续时间以表面呈现浮浆为度,为使上下层砼结合成整体,振捣器应插入下层砼5cm。
振捣时注意钢筋密集及洞庭湖口部位,为防止出现漏振,须在洞口两侧同时振捣,下灰高度也要大体一致。
大洞口的洞底模板应开口,并在此处浇筑振捣。
5)砼墙体浇筑完比之后,将上口甩出的钢筋加以整理,用木抹子按标高线将墙上表面砼找平。
(2)楼梯砼浇筑:1)楼梯段砼自下而上浇筑,先振实底板砼,达到踏步位置时再与砼一起浇捣,不断连续向上推进,并随时用木抹子(或塑料抹子)将踏步上表面抹平。
2)施工缝位置:楼梯砼宜连续浇筑完,多层楼梯的施工缝应留置在楼梯段三分之一的部位。
(3)养护:砼浇筑完毕后,应在12h内加以覆盖和浇水,浇水次数应能保持砼有足够的润湿状态,养护期一般不少于7昼夜。
(4)冬期施工:1)冬期浇筑的砼掺负温复合外加剂时,应根据温度情况的不同,使用不同的负温外中剂。
且在使用前必须经专门试验及有关单位技术鉴定。
2)冬期施工前应制定冬期施工方案,对原材料的加热、搅拌、运输、浇筑和养护等进行热工计算,并应据以施工。
3)砼在浇筑前,应清除模板和钢筋上的冰雪、污垢。
运输和浇筑砼用的容器应有保温措施。
4)运输浇筑过程中,温度应符合热工计算所确定的数据,如不符时,应采取措施进行调整。
采用加热养护时,砼养护前的温度不得低于2℃。
5)整体式结构加热养护时,浇筑程序和施工缝位置,应能防止发生较大的温度应力。
如加热温度超过40℃时,应征求设计单位意见后确定。
引言:防屈曲耗能钢板剪力墙是一种新型的抗震结构体系,它通过在混凝土结构中加入钢板来提高结构的抗震性能。
钢板作为一种优质的材料,在耗能和强度方面具有很高的性能,并且可以有效地减少结构的塑性变形。
本文将详细介绍防屈曲耗能钢板剪力墙的原理和应用,并分析其在抗震设计中的优势和局限性。
概述:防屈曲耗能钢板剪力墙结构具有灵活性、可靠性和经济性的特点。
它是通过将钢板嵌入混凝土墙体中来实现抗震能力的增强,这种结构体系可以在地震发生时吸收和耗散能量,从而减小结构的震动。
本文将首先介绍防屈曲耗能钢板剪力墙的原理,然后详细论述其在抗震设计中的应用和优势,接着探讨其存在的一些限制和问题,最后对其发展前景进行总结和展望。
正文内容:一、防屈曲耗能钢板剪力墙的原理1.1 混凝土和钢板的力学性能分析1.1.1 混凝土结构的强度和刚度特点1.1.2 钢板在耗能和强度方面的优势1.2 钢板在混凝土结构中的作用机理1.2.1 钢板的刚度对结构性能的影响1.2.2 钢板的耗能机制及其对结构抗震性能的提高二、防屈曲耗能钢板剪力墙的应用2.1 钢板剪力墙的构造形式与布置方式2.1.1 钢板剪力墙的截面形式及尺寸设计2.1.2 钢板剪力墙的布置与连接方式2.2 防屈曲耗能钢板剪力墙的设计方法2.2.1 剪力墙的承载力计算2.2.2 钢板在耗能设计中的应用要点2.3 防屈曲耗能钢板剪力墙的施工技术2.3.1 钢板的加工和安装要求2.3.2 钢板剪力墙的施工质量控制三、防屈曲耗能钢板剪力墙的优势3.1 抗震性能的改善3.1.1 钢板的耗能特性3.1.2 钢板剪力墙与传统剪力墙的比较3.2 结构的刚度和韧性提高3.2.1 钢板对结构刚度的影响3.2.2 防屈曲设计对韧性的改善四、防屈曲耗能钢板剪力墙的局限性和问题4.1 钢板剪力墙的构造限制4.1.1 钢板剪力墙的最大跨度限制4.1.2 钢板剪力墙的施工难度4.2 防屈曲耗能设计的局限性4.2.1 钢板耗能与结构成本的折衷4.2.2 钢板在抗震设计中的不确定性五、防屈曲耗能钢板剪力墙的发展前景5.1 技术研究和优化设计的方向5.1.1 钢板剪力墙的新材料和构造方法5.1.2 防屈曲耗能设计的新思路和方法5.2 市场需求和推广应用的前景展望5.2.1 防屈曲耗能钢板剪力墙的市场潜力5.2.2 钢板剪力墙在实际工程中的应用前景总结:防屈曲耗能钢板剪力墙是一种具有很高抗震能力的新型结构体系。
剪力墙结构混凝土浇筑在建筑工程中,剪力墙结构是一种常见且重要的结构形式,而混凝土浇筑则是构建剪力墙的关键环节之一。
这一过程的质量直接关系到建筑物的稳定性、安全性和耐久性。
首先,我们来了解一下什么是剪力墙结构。
剪力墙,顾名思义,就是能够承受风荷载或地震作用引起的水平荷载的墙体。
它通常由钢筋混凝土浇筑而成,具有较高的强度和刚度,能够有效地抵抗侧向力,保证建筑物在水平方向上的稳定性。
在进行剪力墙结构混凝土浇筑之前,需要进行一系列的准备工作。
材料的选择至关重要。
水泥应选用质量稳定、强度符合要求的品种;骨料要干净、级配良好,粗细骨料的粒径和含泥量都要严格控制;外加剂的使用要根据具体的施工条件和混凝土性能要求来确定。
同时,还需要对钢筋进行检查和验收,确保钢筋的规格、数量、位置和连接方式都符合设计要求。
模板的安装也是关键的一步,模板要具有足够的强度、刚度和稳定性,能够承受混凝土浇筑时的压力和振捣力,并且拼接严密,防止漏浆。
混凝土的搅拌和运输也需要精心安排。
搅拌时要严格按照配合比进行投料,控制搅拌时间,确保混凝土的均匀性和和易性。
运输过程中要避免混凝土发生离析、泌水等现象,保证混凝土在浇筑时的质量。
当一切准备就绪,就可以开始混凝土的浇筑了。
浇筑时要分层进行,每层的厚度不宜过大,一般控制在 300 500 毫米之间。
这样可以保证混凝土能够充分振捣密实,避免出现蜂窝、麻面等质量问题。
振捣是混凝土浇筑过程中的重要环节,要采用合适的振捣工具和振捣方法,振捣时间要适中,既不能过长也不能过短。
过长会导致混凝土离析,过短则会使混凝土振捣不密实。
振捣时要注意振捣棒的插入深度和振捣点的分布,要做到均匀振捣,不漏振、不过振。
在混凝土浇筑过程中,还需要注意一些特殊部位的处理。
比如,剪力墙的根部和顶部,这些部位容易出现质量问题,需要特别关注。
在根部,要先浇筑一层与混凝土配合比相同的水泥砂浆,以防止混凝土出现烂根现象。
在顶部,要进行二次振捣和抹压,以消除混凝土表面的裂缝。
钢筋混凝土剪力墙结构主体施工技术交底(一)工程概况某设计院高层职工住宅楼建筑面积37564.1M2,地面以上32层,无地下室,高102.3M,标准层层高3.1M。
基础采用现浇钢筋混凝土桩基,桩径为900MM、1100MM、1400MM三种。
结构形式采用现浇钢筋混凝土剪力墙体系,按8度抗震设防,首层至8层外墙厚280MM,内墙厚250MM,混凝土为C40,9层至21层外墙厚220MM,内墙厚200MM,混凝土为C35,22层以上外墙厚200MM,内墙厚160MM,混凝土为C30。
为了施工方便,楼板混凝土与剪力墙混凝土强度等级相同。
装修按一般民用住宅要求,外墙贴面砖,内墙面与顶板刮腻子喷浆,由用户自己进行精装修。
(二)施工准备1、材料(1)水泥:用32.5-42.5强度等级普通硅酸盐水泥。
(2)砂:中砂,含泥量不大于3%。
(3)石子:碎石,料径0.5-3.2CM,含泥量小于1%。
(4)钢筋:根据设计图纸要求的规格尺寸,预先加工成型钢筋。
(5)铁丝:可采用20-22号铁丝(火烧丝)或镀锌铁丝。
(6)控制混凝土保护层用的砂浆垫块、塑料卡。
(7)配套大模板:平模、角模,包括地脚螺栓及垫板,穿墙螺栓及套管,护身栏,爬梯及作业平台板等。
(8)脱模剂:BT—20长效脱剂。
2、主要机具(1)塔吊:QTZ80G塔吊一台,吊斗二个。
(2)施工电梯:SCD200/200T电梯二台。
(3)混凝土搅拌机:JG250-400L三台。
(4)小型机具:锤子、斧子、打眼电钻、活动扳子、手锯、水平尺、线坠、撬棍、钢筋钩子、钢筋扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子、吊斗、磅秤、插入式振捣棒(高频)、铁锹、铁盘、木抹子、小平锹、水勺、水桶、胶皮水管等。
(5)大模板:由公司机厂加工制作,墙体模板配置一层结构层,楼板模板配置二层结构层,大模板施工图见图16-1。
3、技术准备熟悉建筑与结构施工图,掌握施工组织设计和施工方案技术要点,克服过去质量通病。
剪力墙结构混凝土施工方案兖州市奎星苑安置房A—7住宅楼编制单位:兖州市永华建筑安装工程有限公司剪力墙结构混凝土施工方案一、工程概况:本工程结构为剪力墙结构,一层层高3。
9m、二层层高3.6m、标准层层高2。
9m、建筑面积:10453。
75㎡,高度64。
9m。
根据工程结构特点、施工组织设计要求、施工质量验收规范等,为确保工程质量、施工安全,编制本方案并执行。
二、施工准备1、材料要求及主要机具:砼采用商品砼,提前将厂家资质、原材料合格证、检验报告提交监理部进行审查,浇筑砼时将砼标号、浇筑方量提前书面通知砼公司,做好准备.2、、作业条件1)办完钢筋隐检手续,注意检查支铁、垫块,以保证保护层厚度。
核实墙内预埋件、预留孔洞、水电预埋管线、盒(槽)的位置、数量及固定情况.检查并清理模板内残留杂物,用水冲净.2)检查模板下口、洞口及角模处拼接是否严密,边角柱加固是否可靠,各种连接件是否牢固。
3)振动棒备足4个、泵车现场就位.计量器具—塌落度筒、砼试模现场备齐.4)检查电源、线路,并做好夜间施工照明的准备。
5)应具备以下质量记录:①水泥出厂质量证明。
②水泥进场试验报告。
③砂子试验报告④石子试验报告⑤混凝土配合比通知单⑥混凝土试块强度试压报告⑦混凝土强度评定记录⑧混凝土施工日志⑨申报资料⑩混凝土开盘鉴定砼运输单砼交货检验记录隐蔽工程验收,填写隐蔽验收记录并签字填发混凝土浇筑令三、工艺流程:作业准备→混凝土浇筑、振捣→拆模、养护1。
混凝土浇筑、振捣:1.1基础梁浇筑:1.1.1基础梁一次性浇筑,间歇时间不能过长,不允许出现冷缝。
混凝土浇筑顺序由一端向另一端浇筑,分层振岛密实,以使混凝土水化热尽量散失。
具体办法从下到上分层浇筑,进行5M后回头来浇筑第二层。
1。
1。
2每班安排2名振岛工,振岛工要求认真负者,以保证混凝土振岛密实。
振岛时,要快插慢拔,插入各层深度不小于350mm,振上面一层时应插入下面一层50cm。
振岛点间距450mm振岛时逐点移动,不得漏振.每一插点要掌握好振岛时间一般为20-30秒,时间过短不宜振实,过长引起离析.以混凝土表面泛浆,不大量泛气泡为宜,应尽量避免碰撞钢筋.1。
劲性剪力钢板墙施工工法李团结2013年2月20日目录1 总则 (3)2 术语 (3)3 基本规定 (4)4 材料 (4)5 应用范围 (6)6 施工工艺流程及操作要求 (6)7 质量验收标准 (20)1 总则1.0.1 本施工工法用于工业与民用建筑工程中的单层、多层及高层钢结构框架剪力墙体系施工。
1.0.2 本标准在编制过程中依据国家《钢结构工程施工质量验收统一标准》 GB50205-2001,《钢结构工程施工规范》GB50755-2012,并参照钢结构工程施工新工艺、新技术及质量验收标准、规范、设计施工图集等资料。
1.0.3 钢结构工程的施工应根据设计图纸的要求进行,所用的材料,应按照设计要求选用,并应符合现行材料标准的规定。
1.0.4 凡本工法无规定的新材料,应根据产品说明书的有关技术要求(必须通过抗拉、抗剪、抗弯及延伸率实验及化学分析实验)制作操作工艺标准。
2 术语2.0.1 零件:组成部件或构件的最小单元,如:节点板、连接板、翼缘板等2.0.2 部件:由零件组成的单元,如:H型钢、牛腿、女儿墙柱、檩托等2.0.3 构件:由零件和部件组成的钢结构基本单元,如:梁、支撑、行车梁等2.0.4 高强螺栓连接副:高强螺栓及与其配套的螺母、垫圈的总称2.0.5 抗滑移系数:高强螺栓连接中,使连接件摩擦面产生滑动时的外力与垂直于摩擦面的高强螺栓拉力之和的比值2.0.6 预拼装:为检验构件是否满足安装质量要求而进行的拼装2.0.7劲性剪力墙:钢板剪力墙指在钢框架结构基础上为提高结构刚度及抗震性能而在部分框架梁柱间内填钢板的结构。
3 基本规定3.0.1 劲性钢板剪力墙的安装是钢结构安装的一部分,施工前应按照规定编制钢梁安装专项方案并按照程序报请监理工程师或业主审批,有需要应当组织专家进行方案评审。
3.0.2钢材材质必须符合设计要求,如无出厂合格证或者怀疑时,必须进行国家标准GB50205的规定进行机械性能试验和化学分析,经证明符合标准和设计要求是方可使用。
剪力墙结构施工工艺一、施工准备1、技术准备施工前,应熟悉施工图纸,进行图纸会审,编制施工方案,并向施工人员进行技术交底。
同时,要做好测量放线工作,确定剪力墙的位置和标高。
2、材料准备根据设计要求,准备好钢筋、混凝土、模板等材料。
钢筋应符合国家标准,并有质量证明书;混凝土应根据设计强度等级进行配合比设计;模板应选用强度高、平整度好的材料。
3、施工机具准备准备好塔吊、电焊机、钢筋切断机、弯曲机、混凝土搅拌机、振捣器等施工机具,并确保其性能良好。
4、作业条件准备施工现场应做到“三通一平”,即通路、通水、通电和平整场地。
同时,要搭建好临时设施,为施工人员提供良好的工作和生活条件。
二、钢筋工程1、钢筋加工根据设计图纸,将钢筋进行调直、切断、弯曲等加工。
加工后的钢筋应分类堆放,并做好标识。
2、钢筋连接剪力墙钢筋的连接方式主要有焊接和机械连接。
焊接时,应保证焊缝质量符合规范要求;机械连接时,应采用合格的连接件,并按照操作规程进行连接。
3、钢筋绑扎在模板安装前,将加工好的钢筋按照设计要求进行绑扎。
钢筋的间距、位置、数量等应符合设计和规范要求,绑扎应牢固。
三、模板工程1、模板选型根据剪力墙的尺寸和形状,选择合适的模板类型。
一般常用的模板有组合钢模板、木模板、胶合板模板等。
2、模板安装先在基层上弹出模板的位置线,然后安装模板。
模板的安装应牢固、平整,拼缝应严密,防止漏浆。
对于高度较大的剪力墙,应设置对拉螺栓进行加固。
3、模板拆除当混凝土强度达到设计要求的拆模强度时,方可拆除模板。
拆除模板时,应注意保护混凝土表面,避免出现缺棱掉角等现象。
四、混凝土工程1、混凝土配合比设计根据设计要求的强度等级和施工条件,进行混凝土配合比设计。
混凝土的配合比应满足强度、耐久性和工作性的要求。
2、混凝土搅拌混凝土应在搅拌站集中搅拌,严格按照配合比进行配料,并控制搅拌时间。
3、混凝土运输混凝土运输应采用混凝土搅拌运输车,保证混凝土在运输过程中不发生离析、泌水等现象。
剪力墙具体做法与施工剪力墙又称抗风墙或抗震墙、结构墙。
房屋或构筑物中主要承受风荷载或地震作用引起的水平荷载的墙体。
防止结构剪切破坏,一般为钢筋混凝土造。
剪力墙分为分平面剪力墙和筒体剪力墙。
平面剪力墙用于钢筋混凝土框架结构、升板结构、无梁楼盖体系中。
为增加结构的刚度、强度及抗倒塌能力,在某些部位可现浇或预制装配钢筋混凝土剪力墙。
现浇剪力墙与周边梁、柱同时浇筑,整体性好。
筒体剪力墙用于高层建筑、高耸结构和悬吊结构中,由电梯间、楼梯间、设备及辅助用房的间隔墙围成,筒壁均为现浇钢筋混凝土墙体,其刚度和强度较平面剪力墙高可承受较大的水平荷载。
剪力墙按结构材料可以分为钢筋混凝土剪力墙、钢板剪力墙、型钢混凝土剪力墙和配筋砌块剪力墙。
结构功能特效概念和结构效能1.建筑物中的竖向承重构件主要由墙体承担时,这种墙体既承担水平构件传来的竖向荷载,同时承担风力或地震作用传来的水平地震作用。
剪力墙即由此而得名(抗震规范定名为抗震墙)。
2.剪力墙是建筑物的分隔墙和围护墙,因此墙体的布置必须同时满足建筑平面布置和结构布置的要求。
3,剪力墙结构体系,有很好的承载能力,而且有很好的整体性和空间作用,比框架结构有更好的抗侧力能力,因此,可建造较高的建筑物。
4.剪力墙结构的优点是侧向刚度大,在水平荷载作用下侧移小,其缺点是剪力墙的间距有一定限制,建筑平面布置不灵活,不适合要求大空间的公共建筑,另外结构自重也较大,灵活性就差。
一般适用住宅、公寓和旅馆。
5.剪力墙结构的楼盖结构一般采用平板,可以不设梁,所以空间利用比较好,可节约层高。
剪力墙施工方案1、钢筋绑扎:1)将预留钢筋调直理顺,并将表面砂浆等杂物清理干净。
先立2~4 根纵向筋,并划好横筋分档标志,然后于下部及齐胸处绑两根定位水平筋,并在横筋上划好分档标志,然后绑其余纵向筋,最后绑其余横筋。
如剪力墙中有暗梁、暗柱时,应先绑暗梁、暗柱再绑周围横筋。
2)剪力墙的纵向钢筋每段钢筋长度不宜超过4m(钢筋的直≤12mm 或) 6m(直径>12mm,)水平段每段长度不宜超过8m,以利绑扎。
剪力墙砼施工工艺本工艺标准适用于剪力墙结构,多层、高层大模板普通混凝土浇筑工艺。
2.1 材料要求与主要机具:2.1.1 水泥:用325~425号普通硅酸盐水泥或矿渣硅酸盐水泥。
当使用矿渣硅酸盐水泥时。
应视具体情况采取早强措施,确保墙体拆模与扣板强度。
2.1.2 砂:粗砂或中砂,当混凝土为C30以下时,含泥量不大子5%。
混凝土等于与高于C30时,含泥量不大于3%。
2.1.3 石子:卵石或碎石,粒径0.5~3.2cm,当混凝土为C30以下时,含泥量不大于2%,混凝土等于与高于C30时,含泥量不大于1%。
2.1.4 水:不含杂质的洁净水。
2.1.5 外加剂:应符合相应标准的技术要求,其掺量应根据施工要求,通过试验室确定。
2.1.6 主要机具:混凝土搅拌机、吊斗、手推车、磅秤、插入式振捣棒(高频)、铁锹、铁盘、木抹子、小平锹、水勺、水桶、胶皮水管等。
2.2 作业条件:2.2.1 办完钢筋隐检手续,注意检查支铁、垫块,以保证保护层厚度。
核实墙内预埋件、预留孔洞、水电预埋管线、盒(槽)的位置、数量与固定情况。
2.2.2 检查模板下口、洞口与角模处拼接是否严密,边角柱加固是否可靠,各种连接件是否牢固。
2.2.3 检查并清理模板内残留杂物,用水冲净。
外砖内模的砖墙与木模,常温时应浇水湿润。
2.2.4 混凝土搅拌机、振捣器、磅秤等,经检查、维修。
计量器具已定期校核。
2.2.5 检查电源、线路,并做好夜间施工照明的准备。
2.2.6 由试验室进行试配,确定混凝土配合比与外加剂用量,注意节约水泥,方便施工,满足混凝土早期强度要求,拆模后墙面平整,达到不抹灰的要求。
3 操作工艺3.1 工艺流程:作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣→拆模、养护3.2 混凝土搅拌:采用自落式搅拌机,加料顺序宜为,先加l/2用水量,然后加石子、水泥、砂搅拌lmin,再加剩余1/2用水量继续搅拌,搅拌时间不少于1.5min,掺外加剂时搅拌时间应适当延长。
剪力墙施工技巧剪力墙是建筑结构中常见的一种结构形式,用于提供抗震和抗侧推力的支撑。
在剪力墙的施工过程中,掌握一些技巧可以提高施工效率和质量。
本文将介绍一些剪力墙施工的技巧和注意事项。
一、材料准备剪力墙的施工需要准备一些基础材料,如钢筋、混凝土、模板等。
在施工前,要对材料进行质量检查,确保其符合相关标准。
模板的安装要牢固可靠,以保证剪力墙的施工质量。
二、基础处理在进行剪力墙施工之前,需要对基础进行处理。
首先要清理基础表面的杂物,并确保其平整。
接着进行基础的标高调整,以保证剪力墙的安装位置准确。
同时,还需要对基础进行防水处理,以防止水分渗透影响墙体的使用寿命。
三、剪力墙布置在对基础进行处理后,可以开始进行剪力墙的布置。
首先要按照设计要求,在墙体位置进行标线,确定墙体的起止点和尺寸。
接着,钢筋的加工和安装是关键的一步。
要根据设计要求进行钢筋的加工,确保其长度和弯曲角度符合要求。
然后,按照钢筋的安装图纸,在预留的位置进行钢筋的固定。
在钢筋安装完成后,还需进行验收,确保其质量和数量符合要求。
四、混凝土施工钢筋安装完成后,可以进行混凝土的浇筑工作。
混凝土的浇筑要注意均匀、连续,以避免出现空洞和缺陷。
同时还要确保混凝土的饱满性和密实性,以提高剪力墙的抗震性能。
在浇筑过程中,要及时进行振捣,以排除混凝土中的气泡,提高墙体的强度和稳定性。
五、墙体养护剪力墙施工完成后,要进行一定的养护工作,以确保墙体的强度和稳定性。
养护期间,要保持墙体的湿润,可以采用喷水或铺设湿布的方式。
同时,要避免外力的作用,以免影响墙体的正常养护。
养护期一般为28天左右,视具体情况而定。
六、尺寸和质量控制在剪力墙施工的过程中,要时刻关注尺寸和质量的控制。
要按照设计要求和施工图纸进行施工,确保墙体的尺寸准确。
同时,要进行验收和检测,确保剪力墙的质量符合相关标准。
七、安全注意事项在剪力墙施工的过程中,要注意安全。
施工人员要穿戴好安全防护装备,如安全帽、安全绳等。
6米高剪力墙砼浇筑方法6米高剪力墙的浇筑是建筑施工中的一项重要工作,它涉及到墙体结构的稳定性和安全性。
本文将详细介绍6米高剪力墙的浇筑方法,包括材料准备、施工工艺、质量控制等方面。
一、材料准备1. 混凝土:选择强度合适的混凝土,按照设计要求配制,并进行试块试验。
2. 钢筋:根据设计要求,选择规格、强度合适的钢筋,并进行预埋处理。
3. 模板:选择高质量的模板材料,确保模板的平整度和稳定性。
二、施工工艺1. 模板安装:根据设计要求和施工图纸,安装好剪力墙的模板,保证模板的垂直度和水平度。
2. 钢筋预埋:根据设计要求和施工图纸,在模板内预留好钢筋的位置,并进行固定,确保钢筋的准确度和稳定性。
3. 浇筑混凝土:将预先配制好的混凝土均匀地倒入模板内,采用振捣和捣打的方法,确保混凝土的致密性和品质。
4. 养护:浇筑完成后,及时进行养护,保持墙体的湿润,防止裂缝和变形的产生。
三、质量控制1. 混凝土强度:在浇筑前进行试块试验,确保混凝土的强度达到设计要求。
2. 模板检查:在模板安装完成后,进行检查,确保模板的垂直度和水平度符合要求。
3. 钢筋检查:在钢筋预埋完成后,进行检查,确保钢筋的位置和固定符合要求。
4. 浇筑控制:在浇筑过程中,进行振捣和捣打,确保混凝土的密实性和均匀性。
5. 养护管理:在养护期间,保持墙体的湿润,防止裂缝和变形的产生。
总结:通过以上的施工工艺和质量控制措施,可以保证6米高剪力墙的浇筑质量和结构的稳定性。
在施工过程中,要严格按照设计要求和施工规范进行操作,确保每个环节的准确性和合理性。
同时,要加强施工现场的管理,保证人员的安全和施工质量的稳定。
在整个施工过程中,要密切配合各个工种之间的协作,确保施工进度的合理性和质量的可控性。
最终,通过科学的施工工艺和质量控制,可以确保6米高剪力墙的浇筑质量和结构的稳定性,为建筑的安全性提供保障。
目 录
一、海南省工程建设工法申报表 .............................................................................................. 3
二、钢板混凝土剪力墙施工工法 ............................................................................................ 11
三、企业级批准文件 ................................................................................................................ 23
四、工法应用和效益证明 ........................................................................................................ 26
五、科技部门出具的科技查新报告 ....................................................................................... 30
六、反映工法实际施工的照片 ................................................................................................ 36
填 写 说 明
1.“申报单位”栏:应为工法的主要完成单位。
2.“主要完成单位”栏:完成单位不得超过2个,完成单位之间
不存在上下级或控股关系。并应当与“主要完成单位意见”栏中的签
章一致。
3.“通讯地址”及“联系人”:指申报单位的地址和联系人。
4.“主要完成人”栏:最多填写5人。
5.“重新申报项目”指该工法已批准为省级工法,有效期超过六
年,但其关键技术有所创新,仍具有先进性和较高推广应用价值的工
法。
6.“工法应用工程名称及时间”栏:最少填写3项工程,如工程
应用少于3项,应填写申报书中“工法成熟、可靠性说明”栏。
若关
键技术属填补国内空白或为创新技术的情形,提供的工程实例不
少于二项。
7.工法关键技术涉及有关专利的,应在“关键技术及保密点”栏
注明专利号。
工法名称 钢板混凝土剪力墙施工工法
主要完成单位
通讯地址
联系人
主要完成人 姓名
卢育坤
马峰
陈涛
董红
赫强
工法应用的工程名称及时间
工法关键技术
名称、组织审
定的单位和时
工法关键技
术获科技成
果奖励情况
本工法获得了2016年度全国工程建设优秀QC小组二等奖
原工法名称、
完成单位、省
级工法批准
文号及工法
编号(重新申
报项目填写
此栏)
工法内容简述:
本工法在工程实践的基础上,主要从特点、工艺原理、施工流程、操作要点、质量环保措施以
及取得效益等11个方面进行了完整的叙述。
1 工艺原理
通过钢结构深化设计时按模板加固方案预留φ25的模板加固孔,现场施工改为采用选用φ20
镀锌钢管即作为模板加固套管,同时又作为模板内支撑,能满足剪力墙内支撑刚度要求。
2 工艺流程

施工流程见图2-1。
图2-1 钢板混凝土剪力墙安装的施工流程示意图
3 操作要点
3.1 加固孔预留
根据模板方案对钢结构深化单位交底,要求其在深化时按方案要求预留φ25的螺杆加固孔,以
便模板加固施工。
3.2 加工镀锌套管
根据设计图纸剪力墙截面尺寸加工好φ20的镀锌套管,加工时需注意将切口打磨平整,尺寸偏
差需满足规范要求。
3.3 测量放线及钢板安装
工法成熟、可靠性说明(工程实例少于3项填写此栏目)
该工法中应用的¢20镀锌钢管穿过钢板即作为模板加固套管又作为剪力墙内撑,此
方法模板内撑未支撑在钢板上,解决了剪力墙模板加固时定位及垂直度偏差无法调节的
难题,施工质量有保证,同时此方法操作简单,造价低廉,节省工期。
关键技术及保密点(有专利权的,请注明专利号):
技术水平和技术难度(包括与国内外同类技术水平比较):
本工法研发的一种钢板剪力墙施工技术,主要创新为:1、在钢板墙出厂前按深化
设计图纸进行预留¢25模板加固孔洞,避免了在现场临时开孔、开孔困难以及无法保证
开孔质量等问题;2、钢板剪力墙内支撑采用¢20镀锌钢管作为加固材料,并按设计长
度现场加工制作,边口打磨平整,且实现穿孔螺栓循环利用目的。
工程应用情况及应用前景:
本工法通过该工程的应用得到了海口万达地产有限公司、海口万达广场投资有限公
司、设计院、监理以及兄弟单位的一致好评。本工法利用φ20镀锌钢管即作为模板加固
套管,同时又作为模板内支撑,
在保证安全及质量的前提下,缩短了工期,节约了成本。为以后类似的工程中应用奠定
了技术基础,特别适宜于钢板混凝土剪力墙加固施工。
