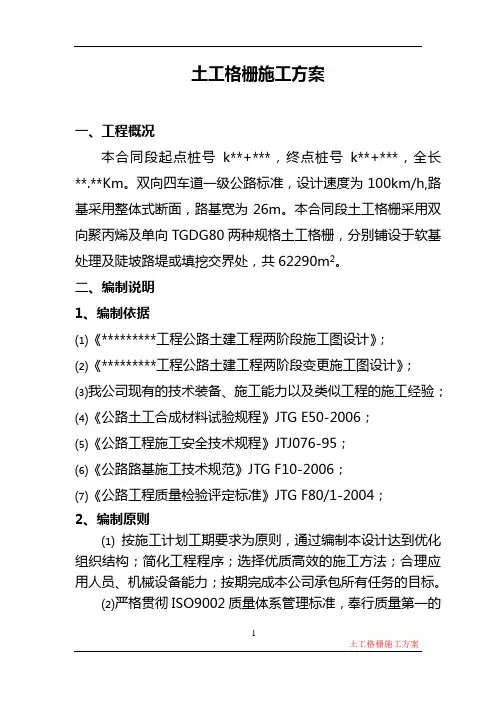

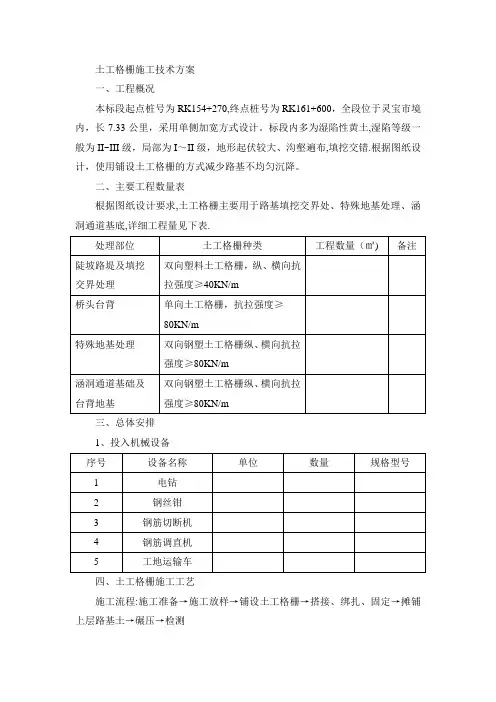

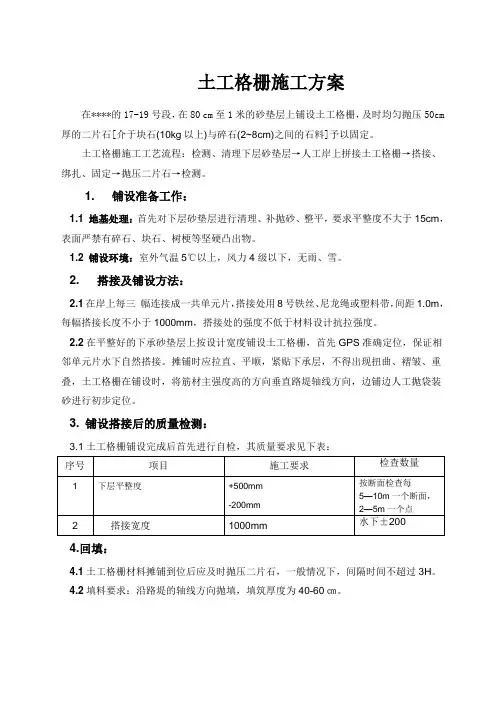

土工格栅施工方案

施工方法

(1)首先精确放出路基边坡线,为了保证路基宽度,每侧各加宽0.5m,把晾晒好的基底土进行整平后用25T振动压路机静压两遍,再用50T震压四遍,不平整的地方人工配合整平。

(2)铺垫0.3m厚的中(粗)砂,人工配合机械整平后,25T的振动压路机静压两遍。

(3)铺设土工格栅。土工格栅铺设时底面应平整、密实,一般应平铺,拉直、不得重叠,不得卷曲、扭结,相邻的两幅土工格栅需搭接0.2m,并沿路基横向对土工格栅搭接部分每隔1米用8号铁丝进行穿插连接,并在铺设的格栅上,每隔1.5-2m用U型钉固定于地面。

(4)第一层土工格栅铺好后,开始填设第二层0.2m厚的中(粗)砂,其方法:汽车运砂到工地卸于路基一侧,而后用推土机向前赶推,先把路基两侧2米范围内填筑0.1m后,把第一层土工格栅折翻上来再填上0.1米的中(粗)砂,禁止两侧向中间填筑和推进,禁止各种机械在没有填筑中(粗)砂的土工格栅上通行作业,这样能保证土工格栅平整,不起鼓,不起皱,待第二层中(粗)砂平整后,要进行水平测量,防止填筑厚度不均匀,待抄平无误后用25T振动压路机静压两遍。

(5)第二层土工格栅施工方法同第一层方法一样,最后再填筑0.3m的中(粗)砂,填筑方法同第一层一样,用25T压路机静压两遍后,这样路基基底加固就处理完毕。

(6)在第三层中(粗)砂碾压好后,沿线路纵向在边坡两侧各铺设土工格栅两幅,搭接0.16m,并用同样方法连接好,然后开始土方施工作业。铺设土工格栅进行边坡防护,必须每层测量出铺设的边线,每侧要保证边坡整修后土工格栅埋于边坡内0.10m。

(7)边坡土工格栅每填筑两层土,即厚度0.8m时就需两侧同时铺设一层土工格栅,然后以此类推,直至铺到路肩表面土下。

(8)路基填筑好后,及时进行边坡整修,并进行坡脚的干砌片石防护,对该段路基除每侧加宽0.3m外,并预留1.5%的沉落量。

玻璃纤维土工格栅(自粘型玻璃纤维土工格栅)应用指南铺设方法

1、在与未增强的沥青层厚度相同的情况下,使用该材料增强的公路的疲劳寿命的延长系数是4~7年。

2、在整个沥青混凝土公路是建在相当薄弱的下层基础上时,用一层土工格栅能节约50~100mm厚的高质量沥青混凝土。

3、能有效地控制、延缓及阻止由低温引起的开裂及由基础层裂缝引起的反射裂缝的发生。有效地用玻璃纤维土工格栅增强材料增强沥青混凝土的最小厚度是40mm。土工格栅应放在该层沥青混凝土的底部。

4、使用玻璃纤维土工格栅的沥青路面可减少车辙50%以上。

5、在维修系统中在原有严重开裂的沥青混凝土路面加铺沥青混凝土层;在刚性混凝土路面加铺沥青混凝土层;在半刚性基础层上面加铺沥青混凝土层。以上三种路面加铺层采用玻璃纤维土工格栅增强沥青混凝土,可有效地阻止及延缓反射裂缝的产生,快速地吸收和扩散由重力所引起的应力、降低工程造价,延长使用寿命,降低维护费用。

6、40mm厚玻璃纤维土工格栅增强沥青混凝土面层的强度相当于不用玻璃纤维土工格栅增强沥青混凝土面层100mm-175mm(4~7英寸)厚的强度。

1、旧沥青砼路面严重开裂,加筋增强新沥青面层,防治病害;

2、水泥砼路面改建复合式路面,抑制板块收缩缝等引起反射裂缝;

3、道路拓改工程,防治新老结合部及不均匀沉降而造成裂纹;

4、软土基加筋处理,利于软土析水固结,有效抑制沉降,均匀应力分布,增强路基整体强度;

5、新建道路半刚性基层产生收缩裂缝,加筋增强防止基层裂缝反射而引起路面裂缝。

一、目前常用的玻璃纤维土工格栅有固定型和自粘型两种

固定型玻璃纤维土工格栅增强沥青混凝土路面,通常采用锚固法,此法采用的材料及程序如下:

A、50×50×0.3mm 的固定铁皮,要求平整不翘角,周边宜倒角处理,2英寸钢钉(优质水泥钉)。

B、粘层油选用AH-70或AH-90重油热沥青,粘层油的规格及质量应符合条例《公路沥青路面施工技术规范》JTJ032-94。

C、钉子固定法铺设玻纤土工格栅时,先将一端用固定铁皮和钉子固定在已洒布粘层沥青的下层结构上,钉子可用锤击或射枪射入,再将格栅纵向拉紧并分段固定,每段长度2~5m,对于水泥混凝土路面,可按缩缝间距分段,钢钉位置设于接缝处,要求格栅拉紧时纵横向均匀处于挺直紧张状态。

D、用胶轮压路机碾压。

E、钉子固定位置如图所示,格栅搭接距离为:纵向搭接距离10~20mm,横向搭接距离10~15mm,纵向搭接应根据沥青摊铺方向将前一幅置于后一幅之上。

F、固定时不能将钉子钉于玻纤上,也不能用锤子直接敲击玻纤,固定后如发现钉子断裂或铁皮松动,则需予以重新固定。

G、为防止施工车辆的轮胎将玻纤格栅和粘层粘起来和沥青混凝土摊铺机轮打滑的现象,应在粘层油表面撒石屑,用量为3立方/1000平方~5立方/1000平方,大气温度低于10 ℃或路面潮湿不得施工。

H、玻璃纤维土工格栅铺设完毕后,严格控制运送混合料的车辆出入,在格栅层上禁止车辆急转向、急刹车和倾卸混合料脚料,以防止对格栅的损伤。有铺设格栅的同一天,必须在当天铺放所有玻璃纤维土工格栅上盖上沥青混凝土,防止来往车辆对玻璃纤维土工格栅直接造成损伤。

自粘式玻璃纤维土工格栅直铺法

A、以旧沥青混凝土路面和旧水泥混凝土路面,做20mm~30mm厚的调平层,使用真空车或洒水车保证路表面清洁干净。

B、喷洒AH-70或AH-90重油热沥青,用量宜为0.3kg~0.4kg/平方米

C、采用专用摊铺车,铺设自粘式玻纤格栅,铺设时应平顺、拉紧。

D、横向搭接长度宜为50mm~100mm,纵向搭接长度宜为150mm~200mm,搭接重叠方向与沥青混凝土摊铺机运行的方向一致。

E、使用胶轮压路机碾压(胶轮压路机需有洒水装置),量后罩面。

二、对加筋路面的要求

玻璃纤维土工格栅加筋混凝土路面,其路面应符合下列要求:

(1)纵向平整度、横向路拱的坡度与平顺性均匀符合设计标准,若达不到标准,应在加铺之前作处理。(2)加铺前对路面承载能力进行评定,若承载能力达不到标准,或水泥混凝土路面有板底脱空现象,均应作增强处理,水泥混凝土路面的接缝与裂缝应事先清理、填充。

(3)原有路面及基层表面有局部放松、坑洞及扩散型裂缝,应事先修补、填塞,以保持表面状况完好。(4)原有路面表面应冲洗干净,消除尘土、松散颗料及杂物。

三、玻纤格栅铺设工序

A、原路面平整和清洁处理

B、洒布乳化沥青粘层油(自粘型格栅,可以免除);

C、摊铺玻纤格栅;

D、分段用铁钉、铁皮固定;

E、选用胶轮压路机适度碾压;

F、摊铺机进行沥青混合料摊铺。
