人防地下室施工要点和常见问题
- 格式:docx
- 大小:16.63 KB
- 文档页数:2

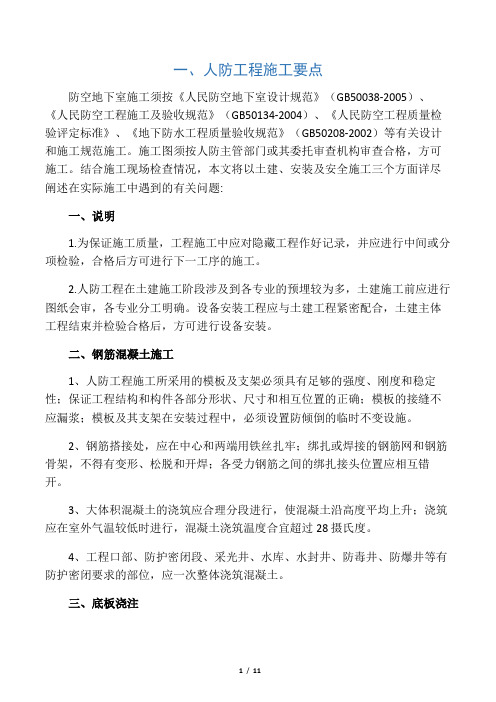

一、人防工程施工要点防空地下室施工须按《人民防空地下室设计规范》(GB50038-2005)、《人民防空工程施工及验收规范》(GB50134-2004)、《人民防空工程质量检验评定标准》、《地下防水工程质量验收规范》(GB50208-2002)等有关设计和施工规范施工。
施工图须按人防主管部门或其委托审查机构审查合格,方可施工。
结合施工现场检查情况,本文将以土建、安装及安全施工三个方面详尽阐述在实际施工中遇到的有关问题:一、说明1.为保证施工质量,工程施工中应对隐藏工程作好记录,并应进行中间或分项检验,合格后方可进行下一工序的施工。
2.人防工程在土建施工阶段涉及到各专业的预埋较为多,土建施工前应进行图纸会审,各专业分工明确。
设备安装工程应与土建工程紧密配合,土建主体工程结束并检验合格后,方可进行设备安装。
二、钢筋混凝土施工1、人防工程施工所采用的模板及支架必须具有足够的强度、刚度和稳定性;保证工程结构和构件各部分形状、尺寸和相互位置的正确;模板的接缝不应漏浆;模板及其支架在安装过程中,必须设置防倾倒的临时不变设施。
2、钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开。
3、大体积混凝土的浇筑应合理分段进行,使混凝土沿高度平均上升;浇筑应在室外气温较低时进行,混凝土浇筑温度合宜超过28摄氏度。
4、工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。
三、底板浇注1、根据底板荷载主要系由下向上承受水压力、人防等效静载等荷载,底板上层钢筋大凡从底板梁上层主筋下穿越。
底板、侧墙、顶板上、下层钢筋绑扎时须设梅花型布置的拉结筋。
(见设计规范第4.11.11条要求)2、平时使用的出入口及防护单元之间洞口如若采用构件封堵,应在钢筋绑扎阶段注意封堵框的预埋,在底板后浇面层应按设计选用的图集设置封堵凹槽。
技术交底记录2、钢筋搭接处,应在中心和两端用铁丝扎牢;绑扎或焊接的钢筋网和钢筋骨架,不得有变形、松脱和开焊;各受力钢筋之间的绑扎接头位置应相互错开。
3、大体积混凝土的浇筑应合理分段进行,使混凝土沿高度均匀上升;浇筑应在室外气温较低时进行,混凝土浇筑温度不宜超过28摄氏度。
4、工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。
三、底板浇注1、基础及底板配筋详见民用建筑设计,侧墙、顶板上、下层钢筋绑扎时须设梅花型布置的拉结筋。
(见人防设计施工图纸)2、平时使用的出入口及防护单元之间洞口如若采用构件封堵,应在钢筋绑扎阶段注意封堵框的预埋,在底板后浇面层应按设计选用的图集设置封堵凹槽。
(作法详见《07FJ02》)3、在底板钢筋绑扎阶段应注意在防护门及活门门框每角2根长度1000的16螺纹钢预埋,不得漏埋。
(作法详见《07FG04》)4、防爆地漏、呼唤铵钮及下水管预埋:战时给排水管材应为镀锌钢管;战时排水防爆地漏为丝接口;为避免地漏安装后高出地面,施工单位应注意排水管底标高应控制在300mm 以上,若无法把握防爆地漏尺寸,建议施工单位对防爆地漏一起与钢管接好预埋到设计标高后再浇筑底板砼。
(作法详见《07FS02》)5、临战封堵门、悬活门、密闭门等门槛严格按照人防设计图进行制作安装,临战门预留沟槽应按照设计要求设置。
四、侧墙浇筑1、防护密闭门门框墙为悬臂板设计时,应注意水平受力筋的直径、间距、锚固方向及锚固长度;水平受力筋应配置在外侧;且门框墙受力筋宜封闭。
同时应注意门洞四角斜向钢筋的布置;上门框设水平梁时,其方向应朝向人防区内,且应锚入两边墙内。
(作法详见人防设计图及《07FG04》)2、临空墙、门框墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。
3、人防门的安装对门框墙的垂直度要求很高,施工单位应与人防门生产厂家密切配合,在支模时注意不得使用大模板, 门框模板支好后施工单位应作复核,若有偏差则需由施工单位会同防护门安装厂家及时对门框墙垂直、水平作调正,控制在允许偏差以内后再浇筑砼。
⼈防施⼯问题解答⼀、基础知识1.1什么是⼈防⼯程?⼈民防空⼯程简称⼈防⼯程,是指为保障战时⼈员与物资掩蔽、⼈民防空指挥、医疗救护⽽单独修建的地下防护建筑,以及结合地⾯建筑修建的战时可⽤于防空的地下室。
⼈防⼯程是防备敌⼈突然袭击,有效地掩蔽⼈员和物资,保存战争潜⼒的重要设施;是坚持城镇战⽃,长期⽀持反侵略战争直⾄胜利的⼯程保障。
1.2⼈防⼯程有哪些主要战时功能?战时功能不同的⼈防⼯程,其防护要求也不相同。
正确理解常见⼈防功能对应的防护要求对于⼈防施⼯极其重要。
⼈防⼯程的主要战时功能有⼈员掩蔽⼯程、物资库⼯程、专业队⼯程(指专业队队员掩蔽部)、医疗救护⼯程、汽车库⼯程和电站⼯程。
《⼈民防空地下室设计规范》(以下简称为⼈防设计规范)是针对这⼏种常见战时功能的防空地下室编写的。
⼈防⼯程的平时功能与战时功能很多时候并不⼀致,在北京很多平时作为汽车库使⽤的⼈防⼯程战时功能却为物资库。
建设前必须了解清楚⼈防⼯程经批准的战时功能具体是什么。
1.3⼈防⼯程都能防什么?⼈防⼯程通常要对爆炸冲击波、早期核辐射、放射性沾染、化学及⽣物毒剂具有预定的防御能⼒,也要对空袭产⽣的次⽣灾害(如震动、⽕灾、建筑倒塌、出⼊⼝堵塞等)有相应的防护措施。
保证⼈防⼯程防护能⼒的关键在于使⼈防围护结构和孔⼝防护⼯程具有相应的防护能⼒。
1.4空⽓冲击波作⽤的特点有哪些?核武器爆炸后会形成空⽓冲击波,⼈防⼯程根据抗⼒级别的不同能够承受不同强度的冲击波作⽤。
冲击波对结构的作⽤与普通荷载相⽐有下⾯⼏个主要特点:第⼀,核爆冲击波荷载是动荷载既有超压⼜有负压,荷载标准值⽐⼀般民⽤建筑荷载⼤很多。
(五级⼈防顶板等效静载为100-140kN/㎡,⽽民⽤建筑楼⾯荷载⼀般为2-4 kN/㎡之间。
)因为冲击波是动荷载且既有正压也有负压,所以受冲击波作⽤的围护结构⼀般都要双⾯配筋并加强拉结筋。
第⼆,冲击波遇阻后作⽤压⼒会增⼤。
这种情况多发⽣在出⼊⼝部位的门框墙和临空墙上,核爆后冲击波沿通道传播当遇到门框墙或是临空墙阻挡时发⽣反射,使得作⽤在门框墙和临空墙上的冲击波压⼒显著增⼤。
人防工程施工要注意人防工程,即人民防空工程,是指为了防护战争、恐怖袭击等突发事件,保障人民生命安全和财产安全而建设的防护工程。
人防工程包括地下室、地道、防护门等各种形式的防护设施。
在施工过程中,要注意以下几个方面的问题:一、施工质量人防工程的施工质量是关系到人民生命安全和财产安全的大事,因此在施工过程中要严格遵守国家有关规范、规程、规定,精心设计、精心组织、精心施工。
要注重防护可靠性、坚固耐用性和平战实用性,确保人防工程在平时和战时都能发挥良好的作用。
二、结构工程在人防工程的结构工程中,要注意以下几个方面:1. 钢筋工程:底板、侧墙、顶板双层钢筋网片之间的拉结钢筋应梅花形布置,并绑扎牢固。
钢筋的排距和锚固长度应符合设计要求。
2. 模板工程:对拉螺栓的防水处理,防空地下室的外墙、临空墙、密闭墙、单元隔墙等墙体固定模板的对拉螺栓不能使用套管,应焊上方形止水钢板。
3. 混凝土工程:后浇带不能穿过三防段和人防门框,施工缝不能留在三防段处。
三防段墙体和顶板须整体浇筑混凝土,施工缝宜留成企口缝,如果留平缝则需设置水钢板。
三、防护密闭工程人防工程的防护密闭性是关键特性之一,也是人防工程区别于其他工程的重要特征。
在施工过程中,要注意以下几个方面:1. 防护密闭部位:如工程口部、防护密闭段、临空墙、采光井、水库、水封井、防毒井、防爆井等,应一次整体浇筑混凝土,不留施工缝。
2. 管道穿过防护密闭部位:凡进人防地下室的管道及其穿过的人防围护结构,均应采取防护密闭措施。
管道公称直径不宜大于150mm。
四、施工安全人防工程施工过程中,安全问题至关重要。
要建立健全安全生产责任制,加强施工现场的安全管理,严格执行安全操作规程,确保施工现场的安全。
五、环境保护在施工过程中,要注意环境保护,减少对周边环境的干扰和污染。
妥善处理施工过程中的废弃物,遵守施工现场的环保规定。
总之,人防工程施工过程中,要注重施工质量、结构工程、防护密闭工程、施工安全和环境保护等方面的问题。
人防地下室几个常见问题浅析城市进程的加快,合理利用地下空间资源促进城市可持续发展已成共识,为人防工程建设提供了良好的契机。
以平战结合为主的防空地下室已成为人防工程的主要增长点。
现就人防地下室设计中的流程及几个常见问题进行一下探讨,供人防设计人员参考,共同提高人防设计水平。
1、了解项目的概况及背景例如上部建筑的位置、层数、分类;人防工程是单建式或者是附建式;可见人防面积和应建人防面积的区别人防主管单位对于该项目应建人防面积、人防分区个数、防化等级的要求,是否设置人防物资库、人防电站等。
首先根据人防工程总体规划和当地人防部门的要求进行概念设计,确定其部位、规模、使用功能和要求,和工程项目设计各阶段同步进行。
按照平战结合的设计原则,同时考虑结构的受力特点以及经济因素,五级人防区多设置在主体结构部分,六级人防区多设置在裙房或纯地下室部分,且人防区基本上都位于地下室最下一层.2、进行人防方案设计在进行人防方案设计时,先按照一定的面积划分防护单元每个防护单元的防护设施和内部设备自成体系;相邻防护单元之间设置防护密闭隔墙。
在确定大的人防分区和防火分区后,初步考虑人防口部位置并提交其它各专业。
在实际的工程设计中,常常将一个人防单位做为一个防火分区,分隔措施可集中在一处设置,对空间使用的影响最小。
3、根据其他专业的反提要求,对人防方案进行细化根据使用功能,按照一定面积在防护单元内划分抗爆单元。
确定人防口部的做法。
口部设计中应重点强调密闭性,甚至可能牺牲一些通风和采光。
确定其他人防用房的位置,例如防化值班室等。
确定孔口的设计.孔口的设计防护包含三部分的设计内容:防护密闭门与消波系统的设计,出入口通道内临空墙、门框墙的设计,孔口其他构件,如风井、防倒塌棚架、开敞式通道、相邻单元之间的隔墙等的设计,根据使用功能能,确定与其它设备有关的战备设施的做法,包括战备生活水池和战备饮用水池的容积及位置;战时干厕位置及做法。
构造及细节处理.例如防爆地漏的位置,在钢筋混凝土墙上各种预留孔洞的位置等。
浅谈人防工程设计要点及常见问题摘要:随着我国经济的快速发展,城镇化水平不断提高,城市建设和重大基础设施建设高潮持续。
而信息化战争条件下的城市防空袭斗争,对城市人民防空和重要经济目标防护提出了更高的要求。
为了使得人防工程有较高的质量,本文基于建筑工程设计中做好人防工程设计工作的重要性出发,探讨工程防护原则工作中需要遵循的原则,采取必要的工程防护措施,对于人防工程设计中所存在的问题做进一步分析。
关键词:人防工程;设计要点;常见问题引言人防工程具备日常使用和战争时期防御的双方面功能,在和平时期人防工程的防御功能会被逐渐的弱化,这就导致部分人防工程的质量不易控制,也不能满足战争时期对防御空袭等方面的基本功能需求,为人民的生命财产安全带来危害。
近些年,随着我国城市化进程的不断加快,城市基础设施建设项目逐渐增多,其交通发达、物资资源丰富、文化繁荣、人口基数较大的城市,战略地位也愈发突显。
因此,做好城市基础设施建设,加强对人防工程施工管理工作,是城市在战争时期反空袭的基础保障,也是做好国防工程的组成部分,所以要加强对人防工程施工图设计与施工阶段管理的重视度,确保人防工程施工质量能够满足和平时期和战争时期的双重需求。
1人防工程概念人民防空工程包括为保障战时人员与物资掩蔽、人民防空指挥、医疗救护等而单独修建的地下防护建筑,以及结合地面建筑物修建的战时可用于防空的地下室。
修建人防工程的目的在于有效确保人员与物资能够在特殊情况下充分得到掩护、开展人民防空指挥、及时开展相应的医疗救助,修建具有保障性的地下建筑。
人防工程可以有效规避敌人的突然入侵,保障人员物资安全,充分留存战争实力,是系统性、保障性、完备性的工程建设。
人防工程在规划建设前期应进行人民防空相关专业可行性论证,旨在保障战时防空的准备需要,兼顾日常地区经济社会建设、城市建设以及人民生活的需要。
另外,人防工程应严格按照一定的规定程序开展建设管理,从人防工程建设的主体结构施工到人防工程的内部装修等环节,都要严格确保人防工程的质量安全。
人防工程施工过程中容易发生和验收时常见的质量问题一、给排水安装(一)底板部位安装1、规范规定“密闭门以外需要冲洗的地段及房间应设直径不小于75mm的洗消排水口”,排水口可采用铜质管堵、防爆地漏。
这里密封门以外需要冲洗的地段及房间主要指进风竖井、进风扩散室、除尘室、滤毒室、洗消间(简易洗消间)、防毒通道及防护密闭门以外的通道等。
在上述染毒区应设置收集洗消污水的排水口、排水管。
排水管引入单设的洗消污水集水井。
有的施工图中部分房间的洗消排水口漏设,应按规范要求设置到位。
2、洗消排水口标高应同地漏.平时洗消排水口应用铜质管堵将排水口封堵。
洗消排水口啲顶面应低于室内地坪5~10mm,洗消排水口铜质管堵面标高应低于土建完成面3~5mm。
室内地坪应坡向洗消排水口,排水管道应设固定支架并控制好坡度.洗消排水口应在地板钢筋绑扎阶段一次预埋到位,不得预埋木盒和塑料套管等。
3、排水地漏应采用防爆地漏(人防专用设备)。
防爆地漏施工完成后其篦子的上表面标高应比室内地面标高低5~10mm,室内地面应坡向地漏。
4、洗消排水管不应采用排水铸铁管或排水PVC管。
凡穿越有防护有防护密闭要求的墙体、板的管道的管材应采用热镀锌钢管。
镀锌钢管不应焊接,以免破坏表面镀锌层.若确需焊接应做好二次镀锌工作。
5、从染毒区进到清洁区的给排水管道在进入清洁区后应在底板中预留阀门井,并装好阀门。
(二)给排水安装工程内外墙、顶板部位安装1、由于人防工程的特殊性,不得在人防结构上随意开洞、穿管等.2、当给排水、消火栓、喷淋等设备管道穿越有防护、密闭要求的墙体、板时,必须采取防护、密闭措施,按要求预埋防护密闭套管.其中,临空墙、顶板、防护单元隔墙、相邻防护单元的楼板、防护密闭门门框墙需同时采取防护和密闭措施;外墙、密闭墙、密闭门门框墙采取密闭措施,3、穿越上述墙体、板的管道不得使用塑料管,应使用钢管。
4、在人防出入口染毒区处应设置供底板、墙、顶面冲洗用的冲洗水龙头。
人民防空工程(人防工程)施工及验收要点汇总,图片对比很重要一、板、墙未布置梅花形排列的拉结钢筋人民防空工程质量验收与评价标准》(RFJ01-2015)6.5.4 拉结钢筋设置应符合下列规定:1)拉结钢筋应呈梅花形布置,并有效拉结在两层钢筋网节点上;2)当拉结钢筋兼作受力箍筋时,其直径不小于 6mm、间距不大于500mm;3)拉结钢筋应设弯钩,弯钩直线段长度不小于 50mm;4)拉结钢筋长度应能拉住最外层受力钢筋。
二、门框门洞四角未按要求布置斜向加强筋《人民防空工程质量验收与评价标准》(RFJ01-2015)第7.2.5 节:防护门、防护密闭门门洞四角应配置2 根(当墙厚大于400mm 时为 3 根)斜向钢筋,其直径不小于 16mm,长度不应小于 1000mm。
加强筋紧贴门框转角外呈45°排列,上下各一半。
三、后浇带位置设置不当人民防空工程质量验收与评价标准》(RFJ01-2015)第6.6.16 条:1)后浇带应设在受力和变形较小的部位,间距宜为30m~60m,宽度宜为800mm~1000mm;2)后浇带应在其两侧混凝土龄期达到 42d 后再施工;3)后浇带应采用补偿收缩混凝土浇筑,其强度等级应高于两侧混凝土一个等级;4)后浇带混凝土的养护时间不得少于 28d。
a. 后浇带设置在防护门门洞处(错误做法):b.门框墙固定模板的对拉螺栓采用、混凝土预制件(错误做法):c.门框墙固定模板的对拉螺栓上不加套管(正确做法):四、临空墙、门框墙模板安装不符合规范要求《人民防空工程质量验收与评价标准》(RFJ01-2015)第6.4.2 条:外墙、临空墙、门框墙、防护密闭隔墙和密闭隔墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。
a.门框墙固定模板的对拉螺栓采用塑料套管安装(错误做法):b.门框墙固定模板的对拉螺栓采用、混凝土预制件(错误做法):五、施工缝位置设置不当1)混凝土应连续浇筑,宜少留施工缝。
人防地下室施工技术要点与常见问题小结
一、 防护密闭套管施工要点
1、 当管道(线)穿越人防区顶板或防护密闭墙时,必须预埋带有密闭翼环的密闭穿墙
(顶)套管。套管采用壁厚不小于2.5mm的热锌钢管,管中满焊3mm厚的密闭翼
环,高度≥50mm。在拆模后清理套管上的砼。
2、 电缆(电线)、给水排水密闭穿墙套管两端伸出抹灰后墙面的长度应大于50mm。
3、 穿过人防墙上所有电线、电缆预埋管不得使用PVC管,应采用壁厚不小于2.5mm的
热镀锌钢管,并且预埋管直径不得大于DN25。
常见问题:(a)穿墙(顶板)管线末预埋套管;(b)套管伸出墙面长度不足;(c)
套管管径小,管道穿过后无法做密封;
二、 消防、给排水设备安装施工要点
1、 穿过人防地下室顶板、临空墙和门框墙的管道,均应在人防内侧设置公称压力不应
小于1.0MPa不锈钢或铜芯闸阀,阀门距墙边或顶板内侧的直线距离不应大于
200mm(阀门前管道必须垂直墙面或顶板面)。
2、 当水管穿越人防地下室防护单元之间的隔墙时,在防护单元两侧均应设置防护阀门。
3、 当水管穿越人防地下室防毒通道或密闭通道时,要求在第一道门框墙(临空墙)的
内侧设置防护阀门。(穿第二道墙时,如果在密闭通道段管上有开孔,第二道墙同
样需要加装闸阀)。
4、 穿过人防围护结构的管道应采用钢塑复合管或热镀锌钢管;不得使用PVC/PPR等塑
材管。
常见问题:(a)闸阀未在直线段安装;(b)消防箱嵌墙安装;
三、 电气设备安装施工要点
1、 人防地下室内的电缆桥架(线槽)不得直接穿过临空墙、防护密闭墙、密闭隔墙。
电缆桥架(线槽)应在墙的两侧断开,电缆穿过预埋套管并做好密封处理,强电电
缆必须一个套管穿一根电缆;当多根套管预埋在一起时,相邻套管间隔要符合规定;
2、 穿过临空墙、防护密闭墙、密闭墙的同类多根弱电线路可合穿在一根套管内,当采
用明管加密闭盒方式时,钢套管管径不大于50mm。
3、 人防地下室各出入口应设置应急照明灯,人防清洁区、防毒通道、密闭通道、涉毒
室、出入口室外通道的照明应采用链(线)吊灯具。
4、 各种配电箱不得在外墙、临空墙、密闭墙上嵌墙暗装;
常见问题:(a)多根套管间距不足;(b)管线与套管管径不匹配,多线穿一管;
四、 装饰装修施工要点
1、 防毒通道、密闭通道、洗消间、滤毒室、扩散室等战时染毒区的墙面不作砂浆面层,
不平整的地方用水泥净浆抹平收光;地面做水泥砂浆面层后,表面要收浆抹光,保
证表面光滑;
2、 人防区顶板底面不允许做水泥砂浆抹灰,可用大白浆喷涂或用防霉腻子涂料刮平。
平时设置吊顶时,应采用轻质、坚固的龙骨,吊顶饰面材料应方便拆卸;
常见问题:(a)防毒通道、密闭通道等染毒部位抹腻子或贴墙砖;
五、 建筑、结构施工要点
1、 因消防需要需在人防门内套装防火门时,防火门安装不得影响人防门开启;
2、 底板、墙体、顶板在两钢筋网之间,应设梅花形布置的拉结筋;门框墙门洞四角应
设加强钢筋;
3、 人防墙体钢筋保护层控制应采用保护塑料垫块,禁止采用预制砼块;
4、 临空墙、外墙、密闭隔墙、单元隔墙、水泥壁的模板固定必须采用中间设止水片的
一次性对拉螺杆;
常见问题:(a)车道出入口人防大门开启范围内坡道用砼浇筑(应采用钢制可拆装);
(b)人防门门槛处下部砼振捣不密实
