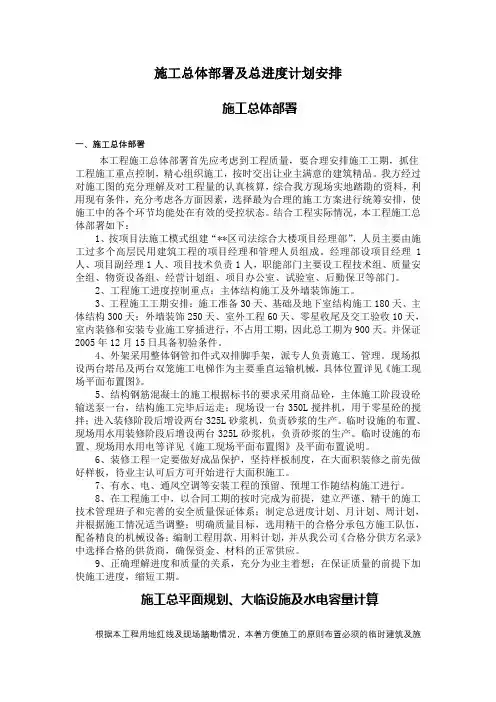

施工进度计划编制1.施工工期进度计划安排从实际出发,注意施工的连续性和均衡性;按合同规定的工期要求,做到好中求快,提高竣工率;讲求综合经济效果。
施工进度计划的编制是按流水作业原理的网络计划方法进行的。
流水作业是在分工协作和大批量生产的基础上形成的一种科学的生产组织方法。
这样既保证了各施工队组工作的连续性,又使后一道工序能提前插入施工,充分利用了空间,又争取了时间,缩短了工期,使施工能快速而稳定地进行。
利用网络计划方法编制施工进度计划则可将整个施工进程联系起来,形成一个有机的整体,反映出各项工作(工程或工序)的工艺联系和组织联系,能为管理人员提供各种有用的管理信息。
1.施工总进度计划2023年5月12日开工,竣工日期2023年12月27日,总工期230天。
2.详细节点安排障施工准备包括人员、机械进场,临建搭设,建筑定位,场地平整,工期为14天。
基础工程包括土方开挖、垫层、基础钢筋、基础模板、基础混凝土、基础梁模板、基础梁钢筋、基础梁混凝土,回填土,工期为40天。
主体结构为框架结构,分层依次进行施工,每层平面上划分三段施工段进行施工,每层24天,主体总工期76天。
屋面工程包括屋面找平、屋面保温、屋面防水、屋面刚性层,工期为16天。
装饰工程按天棚、内墙面、楼地面的顺序进行施工,外墙面穿插进行,工期为88天。
2.进度计划认真编制科学、合理的单位工程进度总计划,分部、项工程进度计划,季度、月度、周作业计划,组成一个工程施工进度计划系统,各期计划必须逐级保证,周度计划保月度计划实现,月度计划保季度计划实现,季度计划保年度计划实现,年度计划须确保工程施工总进度计划实现。
各进度计划张贴挂墙,使有关的施工管理人员明确自己分管的分项工程施工的进度要求。
根据各期计划编制各个时期的各种资源供应量计划,对于需预定加工的构配件,市场上紧销的材料和配件,应估计定贷、采购、加工、运输和进场(库)时间,须超前编制和落实各类资源供应量计划,满足施工需要,杜绝停工待料现象。
