涵洞施工日志电子版
- 格式:doc
- 大小:115.00 KB
- 文档页数:19
施工日志模板三篇施工日志模板日期:20XX年XX月XX日星期X施工部位:(填写具体位置)出勤人数:(填写具体人数)操作负责人:(填写姓名)天气情况:(填写上午、下午气温及天气状况)一、施工情况1.回填南侧污水管道2.对南侧Y168-Y170雨水井进行放线打点3.Y102-Y103雨水井进行首次闭水工作4.对Y78-Y82检查井进行钢筋绑扎及支模板安装,工人4名5.安装Y146-Y151管道,机械:挖机1台,装载机2台,工人6名6.开挖W22-W26沟槽,机械:钩机1台,挖机2台,货车3辆7.开挖W16-W22沟槽,机械:挖机1台二、测量定位情况控制Y102-Y103雨水井注水高度三、安全情况对现场机械操作人员进行安全教育,确保施工过程中注意安全操作,避免伤人与自伤四、质量情况南侧污水管道回填过程中,回填料标高普遍超过设计要求,要求劳务方立即整改,并在后续工作中严格控制五、其他1.对管道劳务分包进行罚款元处罚,原因是突破网络节点计划,且未按公司要求配备专业施工管理人员、专职安全员、资料员和质量员,罚款元2.K1+650-K2+530段到今天已延误4月26日至5月3日的短期进度计划一天,罚款2000元3.K2+530-K3+200段到今天已延误短期进度计划五天,罚款元施工日志日期:20XX年4月30日星期四施工部位:(填写具体位置)出勤人数:(填写具体人数)操作负责人:(填写姓名)天气情况:阴,气温上午XX℃,下午XX℃一、施工情况1.南侧污水井井周水稳层铺设2.Y102、Y103雨水井注水进行闭水试验3.南侧雨水管开始铺设4.Y99雨水井混凝土浇筑,混凝土标号为C25,抗渗等级P65.对Y78-Y82检查井进行砼浇筑,工人3名6.对Y146-Y151检查井进行砼垫层浇筑及接头打胶,工人5名7.开挖W22-W26沟槽,机械:钩机1台,挖机2台,货车3辆二、测量定位情况对水稳层铺设进行高程控制三、安全情况对现场工人进行安全技术培训四、材料设备情况D600涵管进场,共计2.5米五、质量情况1.对Y146-Y151接头打胶的质量进行检查2.对Y78-Y82检查井砼浇筑进行质量检查六、其他:无生产情况记录:1.水电工:4人负责厨房设备管线铺设和配电房开槽。
道路施工安全日志范文(通用18篇)第一、要弄懂填写施工日记的要求:1、施工日记应按单位工程填写。
2、记录时间:从开工到竣工验收时止。
3、逐日记载不许中断。
4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日记的连续性、完整性。
施工日记应由栋号工长记录。
第二、要清楚施工日记应记录的内容。
施工日记的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容。
1、日期、星期、气象、平均温度。
平均温度可记为XX℃—XX℃,气象按上午和下午分别记录。
2、施工部位。
施工部位应将分部、分项工程名称和轴线、楼层等写清楚。
3、出勤人数、操作负责人。
出勤人数一定要分工种记录,并记录工人的总人数,以及工人和机械的工程量。
二、工作内容:1、当日施工内容及实际完成情况。
2、施工现场有关会议的主要内容。
3、有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。
4、建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。
三、检验内容:1、隐蔽工程验收情况。
应写明隐蔽的内容、楼层、轴线、分项工程、验收人员、验收结论等。
2、试块制作情况。
应写明试块名称、楼层、轴线、试块组数。
3、材料进场、送检情况。
应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。
四、检查内容:1、质量检查情况:当日砼浇注及成型、钢筋安装及焊接、砖砌体、模板安拆、抹灰、屋面工程、楼地面工程、装饰工程等的质量检查和处理记录;砼养护记录,砂浆、砼外加剂掺用量;质量事故原因及处理方法,质量事故处理后的效果验证。
2、安全检查情况及安全隐患处理(纠正)情况。
3、其他检查情况,如文明施工及场容场貌管理情况等。
五、其他内容1、设计变更、技术核定通知及执行情况。
2、施工任务交底、技术交底、安全技术交底情况。
3、停电、停水、停工情况。
4、施工机械故障及处理情况。
5、冬雨季施工准备及措施执行情况。

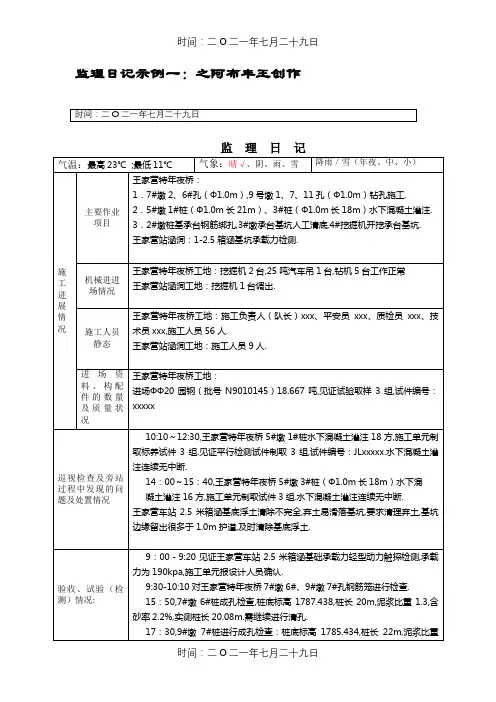

监理日记示例一:之阿布丰王创作监理日记专监/监理员:总/专监理工程师:第页日期:年月日日期:年月日监理日记示例二:监理日记编号:专监/监理员:总/专监理工程师:第页日期:年月日日期:年月日监理日记示例三:监理日记编号:专监/监理员:总/专监理工程师:第页日期:年月日日期:年月日施工日志填写示例一:施工日志单元工程名称:DK660+795王家营特年夜桥气候:(晴√、雨、阴、雪)施工单元:中铁十六局第三项目队 2009年 3 月 20 日1、施工部位、作业内容及设计简述作业内容:1)7#墩2#孔、6#孔;9号墩1#孔、7#孔、11#孔钻孔施工.2)5#墩1#桩、3#桩水下混凝土灌注.3)2#墩桩基承台钢筋绑扎,3#墩承台基坑人工清底,4#挖掘机开挖承台基坑.设计简述:1)、7#墩2#孔(Ф1.0m钻孔桩,长18m)、6#孔(Ф1.0m钻孔桩,长18m);9号墩1#孔(Ф1.0m钻孔桩,长18m)、7#孔(Ф1.0m钻孔桩,长18m)、11#孔(Ф1.0m钻孔桩,长18m).嵌岩很多于2.0m,终孔前需通知设计人员进行地质确认.2)5#墩1#桩(Ф1.0m长21m)、3#桩(Ф1.0m长18m)水下混凝土C30.2、质量检检验收情况:7#墩6#孔15:50进行成孔检查:桩底标高1787.438,桩长20m,泥浆比重1.3,含砂率2.2%,实测桩长20.08m,监理xxx验收合格.9#墩7# 17:30进行成孔检查:桩底标高1785.434,桩长22m,泥浆比重1.14,含砂率1.95%,实测桩长22.04m,监理xxx验收合格.5#墩水下C30混凝土灌注:1#桩于10:10~12:30灌注,混凝土18方,坍落度21cm,温度23℃,取试件3组.3#桩于14:00~15:40灌注,混凝土16方,坍落度20.5cm,温度23℃,取试件3组.水下混凝土灌注连续无中断,监理xxx旁站.3、平安检查情况:3#墩基坑围栏损害部份已恢复,其余平安情况正常.4、文明施工及环水保情况:4号~5号墩间路途泥泞处已铺垫,泥浆池无溢流.5、现场作业人员及施工机具进场退场情况:现场施工人员56人,挖掘机2台,25吨汽车吊1台,钻机5台工作正常.6、试件取样及试验情况:5#墩1#桩、3#桩现场制取标养试件各3组,试件编号:xxxxxx.监理见证1#桩平行检测试件3组,试件编号:JLxxxxx.进场Ф20园钢(批号N9010145)18.667吨,试验取样3组,试件编号:xxxxx7、地质核查或变动设计情况:监理xxx及设计组xx对7#墩6#孔、9#墩7#孔进行地质核对,确认地质条件符合设计要求.9号墩1孔需加深1m,桩底标高从1788.430酿成1787.430,以保证嵌入基岩很多于2m.8、施工小结:5#墩1#、3#桩完成水下混凝土灌注.7#墩6#孔、9#墩7#孔钻孔完成,7号墩2#孔钻机移位完成开始钻孔,其余钻孔进度正常.4号墩承台基坑开挖完成约30%左右.9、相关部份检查情况:项目队总工程师xxx现场检查墩位、桩位放线情况,要求技术主管、质检人员及施工员要对放线数据相互核对确认,技术主管要坚持技术交底制度.明确9号墩1孔加深1m.10、需解决的问题:11、上下道工序要求及交接情况:7#墩6#孔、9#墩7#孔正进行清孔,检测合格后及时报验,做好混凝土灌注准备.4#吨基坑已有积水,要及时安插抽水设备.12、其他施工负责人:记录人:施工日志填写示例二:施工日志工程名称:××××隧道(出口)气候(晴、雨、阴、雪)施工单元:×××工程局××× 2009年××月××日施工负责人:记录人:施工日志填写示例二:施工日志单元工程名称:xxxxxxxxxxxxxxx气候:(晴√、雨、阴、雪)施工单元:中铁十六局第三项目队 2009年 3 月 20 日1、施工部位、作业内容及设计简述1)DK10+100~DK10+300段CFG桩进行地基处置,完成××桩施工,共计×根,长螺旋钻管内泵压混凝土灌注2)DK12+100~DK12+700段进行换填处置开挖,采纳机械开外(底部30cm采纳人工开挖)、机械摊铺(人工2、质量检检验收情况:(一)、DK10+100~DK10+300段CFG桩施工质量情况:1、桩位丈量放线定位完成,经复核精度符合要求,经现场监理核检验收合格.2、原资料合格,混凝土配合比选定陈说一份经监理审查同意使用.3、完成的××根CFG桩桩长经现场丈量,桩长、桩位安插符合设计要求.施工全过程对桩身垂直度、桩位中心、4、混凝土拌制计量严格按施工配合比进行,现场对混凝土坍落度进行了×次试验检测,分别为×㎜.5、混凝土泵送量按试桩确定的数量进行了有效控制,拔管速度按试桩确定的参数进行控制,为××m/min,拔管速浆厚度小于20㎜.(二)、DK12+100~DK12+700段换填处置开挖质量情况:1、换填土层按设计要求挖除,丈量放线时底部的开挖宽度为××㎜,年夜于路堤宽度加放坡宽度.2、机械开挖至距底部30㎝时停止,下部30㎝采纳人工开挖清理,并按施工方案做好了临时防排水办法.3、采纳××t压路机对开挖底部原土进行了碾压,开挖路基底部纵横向坡度经检查符合设计要求.4、对底部换填层范围地质情况、换土范围、深度进行了核实,符合设计要求,经现场监理工程师验收合格,同3、平安检查情况:1、作业人员按要求着装,特种作业人员经检查均持证上岗,施工过程中平安员xxx全过程巡视监控.2、现场施工用电规范, 桩机移位、土方机械作业时有专人指挥,把持人员严格按把持规程作业,无违章作业现4、文明施工及环水保情况:工地进场便道洒水防尘处置,现场标识标识表记标帜按规定设置,现场CFG桩用余料按要求进行集中处置,未对5、现场作业人员及施工机具进场退场情况:施工人员:xxx组xxxx人,xxx组xxxx人,.....,带班xxxx和xxxxx,平安员xxxx进场5~31.5㎜碎石320立方米,进场HRB335φ22钢筋78.54t,进场平地机2台,型号为:×××、×××.6、试件取样及试验情况:CFG桩施工过程中对混凝土现场进行坍落度进行了×次检测,坍落度值为×㎜,符合要求.施工过程中对混凝土取进场5~31.5㎜碎石报验,监理工程师见证取样后送工地试验室,编号为:××××.进场HRB335φ22钢筋,监理工程师见证取样后送工地试验室,编号为:××××、××××.7、地质核查或变动设计情况:无变动处置.8、施工小结:完成CFG桩浇注××m3、消耗×××水泥××t、粉煤灰××t、5~31.5㎜碎石××m3、××外加剂××t.问题:部份CFG桩桩顶浇注超设计桩顶标高过年夜,造成浪费.主要是由于拔管过程中未及时进行观查及量测9、相关部份检查情况:项目部质量工程师到工地现场检查,针对DK12+100~DK12+700段铺筑工序提出以下要求:换填应严格按“三分层厚度应根据压实能力,通过现场工艺试验确定.加强换填料管理,填料发生变动应及时取样做土工试验进行鉴定,确保填料质量,严禁使用未经试验合格的填料对进场的填料质量、含水率、铺土厚度、平整度检查控制,按规定对完成的压实层进行压实指标检测试验,上道10、需解决的问题:11、上下道工序要求及交接情况:路堤换填开挖完成后由现场质检工程师组织开挖相关人员与换填铺筑相关人员进行了工序交接,由现场技术12、其他时间:二O二一年七月二十九日无施工负责人:记录人:时间:二O二一年七月二十九日。

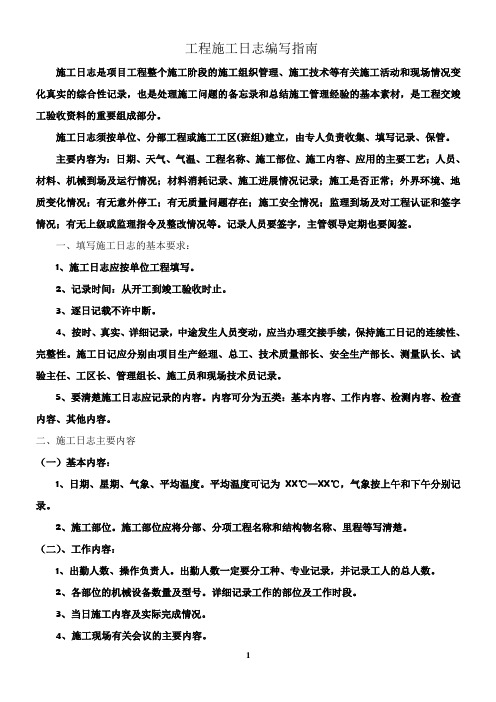

工程施工日志编写指南施工日志是项目工程整个施工阶段的施工组织管理、施工技术等有关施工活动和现场情况变化真实的综合性记录,也是处理施工问题的备忘录和总结施工管理经验的基本素材,是工程交竣工验收资料的重要组成部分。
施工日志须按单位、分部工程或施工工区(班组)建立,由专人负责收集、填写记录、保管。
主要内容为:日期、天气、气温、工程名称、施工部位、施工内容、应用的主要工艺;人员、材料、机械到场及运行情况;材料消耗记录、施工进展情况记录;施工是否正常;外界环境、地质变化情况;有无意外停工;有无质量问题存在;施工安全情况;监理到场及对工程认证和签字情况;有无上级或监理指令及整改情况等。
记录人员要签字,主管领导定期也要阅签。
一、填写施工日志的基本要求:1、施工日志应按单位工程填写。
2、记录时间:从开工到竣工验收时止。
3、逐日记载不许中断。
4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日记的连续性、完整性。
施工日记应分别由项目生产经理、总工、技术质量部长、安全生产部长、测量队长、试验主任、工区长、管理组长、施工员和现场技术员记录。
5、要清楚施工日志应记录的内容。
内容可分为五类:基本内容、工作内容、检测内容、检查内容、其他内容。
二、施工日志主要内容(一)基本内容:1、日期、星期、气象、平均温度。
平均温度可记为XX℃—XX℃,气象按上午和下午分别记录。
2、施工部位。
施工部位应将分部、分项工程名称和结构物名称、里程等写清楚。
(二)、工作内容:1、出勤人数、操作负责人。
出勤人数一定要分工种、专业记录,并记录工人的总人数。
2、各部位的机械设备数量及型号。
详细记录工作的部位及工作时段。
3、当日施工内容及实际完成情况。
4、施工现场有关会议的主要内容。
5、有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。
6、建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。

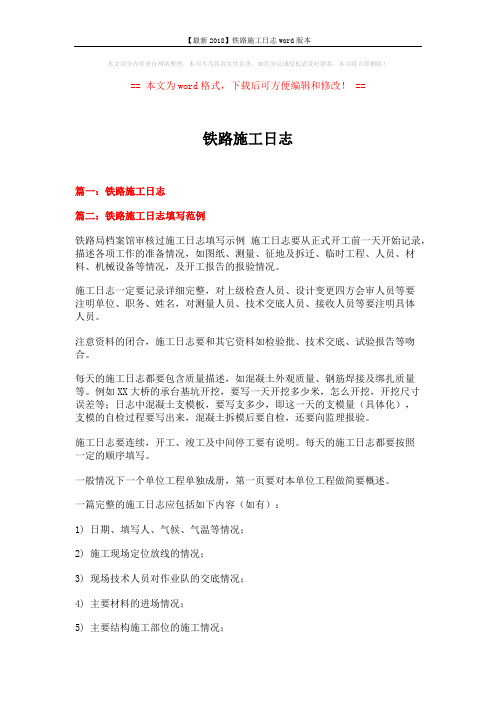

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==铁路施工日志篇一:铁路施工日志篇二:铁路施工日志填写范例铁路局档案馆审核过施工日志填写示例施工日志要从正式开工前一天开始记录,描述各项工作的准备情况,如图纸、测量、征地及拆迁、临时工程、人员、材料、机械设备等情况,及开工报告的报验情况。
施工日志一定要记录详细完整,对上级检查人员、设计变更四方会审人员等要注明单位、职务、姓名,对测量人员、技术交底人员、接收人员等要注明具体人员。
注意资料的闭合,施工日志要和其它资料如检验批、技术交底、试验报告等吻合。
每天的施工日志都要包含质量描述,如混凝土外观质量、钢筋焊接及绑扎质量等。
例如XX大桥的承台基坑开挖,要写一天开挖多少米,怎么开挖,开挖尺寸误差等;日志中混凝土支模板,要写支多少,即这一天的支模量(具体化),支模的自检过程要写出来,混凝土拆模后要自检,还要向监理报验。
施工日志要连续,开工、竣工及中间停工要有说明。
每天的施工日志都要按照一定的顺序填写。
一般情况下一个单位工程单独成册,第一页要对本单位工程做简要概述。
一篇完整的施工日志应包括如下内容(如有):1) 日期、填写人、气候、气温等情况;2) 施工现场定位放线的情况;3) 现场技术人员对作业队的交底情况;4) 主要材料的进场情况;5) 主要结构施工部位的施工情况;6) 设计单位现场解决设计问题与施工图纸修改的情况;7) 机械设备运行情况、事故的发生情况及分析处理情况;8) 施工方法或在紧急情况下采取的措施;9) 有关技术领导、质检部门对工程的生产技术、质量等各方面的决议或建议;10) 用工种类及数量;11) 工地组织的各种检查及验收情况;12) 工程进度或完成的工程量;13) 某月某日存在问题的处理结果。
工程日志(第一页)工程日志(第二页)技术负责人:工程日志(正文填写说明)技术负责人:(签字)篇三:高速铁路施工日志填写指南第一部分京沪高速铁路施工日志填写指南一、《施工日志》中填写说明的解释(一)施工日志是重要的工程施工技术履历档案,应按单位或单项工程分别单独填写,并纳入竣工文件。
施工日志范文60篇急啊!!!谢谢!!施工日志日期 3月31日气象上午晴天下午晴天温度33°C出勤人数泥工人木工人钢筋工人人人施工内容1、挖机进场,便道填筑;2、自卸车运输土方施工质量便道路线顺畅、合理,宽度满足农场实际车流量。
安全生产本日施工安全生产,无事故。
形象进度便道施工进度实际完成2/5。
1、建设单位现场处理便道施工青苗补偿相关事宜;2、机械:挖机1台自卸车:2辆。
施工日志日期4月1-6日气象上午晴天下午晴天温度32°C出勤人数泥工人木工人钢筋工人人人施工内容停工施工质量安全生产形象进度因建设单位和农户青苗补偿相关事宜未处理好,造成便道施工无法进行,我施工方有待农场继续施工的通知。
施工日志日期4月7日气象上午晴天下午晴天温度34°C出勤人数泥工 2 人木工人钢筋工人人人施工内容1、便道填筑;2、自卸车运输土方;3、排水涵管埋设施工质量因排水涵管埋设位置不合理,造成返工。
安全生产本日施工安全生产,无事故。
形象进度便道施工进度实际完成4/5。
1、排水涵管埋设4道,φ800;2、机械:挖机1台自卸车:3辆。
施工日志日期4月8日气象上午晴天下午晴天温度32°C出勤人数泥工 2 人木工人钢筋工人人人施工内容1、便道填筑;2、机械碾压路基;3、排水涵管埋设(φ500)施工质量便道已可正常通车安全生产本日施工安全生产,无事故。
形象进度便道施工基本完成。
施工质量安全生产该期间施工安全生产,无事故。
形象进度便道施工全部完成。
形象进度经多方面斡旋,总公司通知我施工方按原施工方案执行施工。
为此,项目部立即着手安排相关事宜,并进入施工实质性阶段。
施工日志日期5月20日气象上午晴天下午晴天温度36°C出勤人数泥工人木工人钢筋工人杂工2人人施工内容1、挖机拆除原旧桥砼;2、施工安全标志牌安装施工质量安全生产本日施工安全生产,无事故。
形象进度原旧桥砼全部拆除完成,施工标志牌安装就位。
云南XX至XX高速公路G11施工日志施工单位:施工单位全称合同号:TJ1.1监理单位:监理单位全称编号:记录人岗位记录时间年月日施工范围(桩号):K111+111~K111+222“项目施工桩号”天气施工项目人员“项目主要管理人员”主要施工机械大型机械等,如:挖掘机1台、装载机1台、推土机1台、吊车1台、泵车1台、架桥车1台、湿喷机2台.完成主要工程1、路基工程:填方几方,挖方几方,排水工程混凝土几方,砌筑混凝土几方,防护工程混凝土几方,涵洞通道完成情况等2、桥梁工程:桩基几根或多少米,系梁几道,墩柱几根,盖梁几个,T梁几片,防撞护栏几米,桥面铺装几联,横隔板、湿接缝几跨。
3、隧道工程:开挖几米,初支几米,仰拱几米,仰拱填充几米,二次几米,电缆沟、边沟几米,路面几米。
施工工程及施工内容:一、路基工程1、KX+XXX~KX+XXX填方1300m3。
2、KX+XXX~KX+XXX土石方开挖3300m3。
3、KX+XXX~KX+XXX挡土墙墙身砼浇筑,浇筑时间16:30~17:30。
4、KX+XXX~KX+XXX第2级边坡框格梁钢筋加工及安装。
5、KX+XXX~KX+XXX圆管涵管节安装。
二、桥梁工程(一)XXX桥1、1-1#墩桩基钢筋笼下孔,下孔前各项指标符合设计及规范要求。
2、1-4#墩承台砼浇筑,浇筑时间10:20~11:30。
3、1-6#墩墩柱钢筋笼、模板安装。
4、1#墩盖梁砼浇筑,浇筑时间10:20~11:30。
(二)XXX桥填写:“阴”“晴”“雨”“雪”云南XX 至XX 高速公路G11施工日志施工单位:施工单位全称合同号:TJ1.1监理单位:监理单位全称编号:施工工程及施工内容:三、隧道工程(一)XXX 隧道1、KX+XXX~KX+XXX 隧道洞身开挖,开挖2个循环进尺1.2m。
2、KX+XXX~KX+XXX 管棚套拱安装。
3、KX+XXX 初期支护锚杆1#~12#钻孔,设计锚杆长度4.5m,现场自检4.6~4.7cm。
施工日志工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.9.20工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.9.21工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.9.22工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.9.23工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.9.24工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.9.25工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.9.26工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.9.27工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.9.28工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.9.29工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.9.30工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.1工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.2工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.3工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.4工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.5工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.6工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.7工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.8工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.9工程名称:xxx天气:雨施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.10工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.11工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.12工程名称:xxx天气:雨施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.13工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.14工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.15工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.16工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.17工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.18工程名称:xxx天气:雨施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.19工程名称:xxx天气:雨施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.20工程名称:xxx天气:雨施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.21工程名称:xxx天气:雨施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.22工程名称:xxx天气:雨施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.23工程名称:xxx天气:雨施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.24工程名称:xxx天气:雨施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.25工程名称:xxx天气:雨施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.26-30工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.10.31工程名称:xxx天气:阴有小雨施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.11.1工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.11.2工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.11.3工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.11.4工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.11.5工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.11.6工程名称:xxx天气:阴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.11.7工程名称:xxx天气:雨施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.11.8-10工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.11.11工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.11.12工程名称:xxx天气:晴施工单位:xxx现场桩号:KO+027.21-K0+112.792日期:2020.11.13。
施工日志 日期: 天气; 星期:
记录人: 一.施工内容: 1、按照施工图纸,放出基坑的中线和两侧的开挖边线,确定基坑具体位置,根据图纸尺寸放线,长度为:21.25米,宽度为:9米,实测的地面高程为:2352.75根据高程向下挖0.74米到基础底面。基坑开挖前,在基坑两侧设置临时排水沟,保证排水系统畅通。 2.、基坑开挖,采用机械开挖自然放坡,长度,宽度,各加宽0.5米,预留0.2m人工清除。地质为砂质黄土,下设CFG桩,涵洞基础位于CFG桩上。 3、采用小型压路机对基坑压实,小型压路机碾压不到的地方,采用小夯机进行压实,平整度符合规范要求,并通知试验室,对基底采用动力触探进行基底承载力检测,现在监理见,同意后进行下道工序施工。
二.机械设备及人员配置情况 1.挖掘机1台 小夯机2台 压路机1台 自卸汽车1台 2.施工员1人 管理1人 技术员3人 机械操作人员5人 工人18人 试验员3人
三 安全.质量.环境保护及文明施工 1. 碎石类土及砂类土层基底承重面修理平整。 2. 施工场地整洁,符合文明施工要求 3. 各种技术作业,(包括特殊作业)卡片齐全,标识明了。 4. 基坑开挖前已根据设计进行了夯实处理,并进行动力触探指标检测。 施工日志 日期: 天气; 星期:
记录人: 一.施工内容: 1,技术员对平面位置及高程进行复测,复测无误进行涵洞基础模板安装,安装模板前,对模板进行打磨,清除模板锈及污渍等杂物,打磨好后对模板涂抹脱模剂; 基础模板施工:采用钢模板进行立模安装,立模前,根据测量放线进行拉线作业,保证模型顺直,模板采用拉杆和斜撑进行加固。
2、沉降缝设置:采用3cm后的沥青木板,两侧采用钢模进行卡牢,中间部位采用钢管进行定位,避免在混凝土施工过程中沉降缝板位移。
3、模板在现场拼装时,控制好相邻板面之间拼缝,两板接头处设卡子,同时在模板接缝处采用两面胶,以防漏浆。
二.机械设备及人员配置情况 1.施工员1人 管理1人 技术员3人 工人18人 试验员3人
三 安全.质量.环境保护及文明施工 1. 施工区内道路通畅,平坦,整洁,不乱堆乱放,无散落物。 2. 施工场地整洁,符合文明施工要求 3. 场地清理,随做随清。物尽其用。 4. 四周保持清洁,场地平整,不积水无散落的杂物,及散物。 施工日志 日期: 天气; 星期:
记录人: 一.施工内容: 1,DK215+270涵洞:继续立模,对整体模板进行加固。对地基局部不平整采用砂浆进行找平,避免混凝土施工时出现漏浆现象。检查沉降位置及安装是否牢固,对有松动的进行重新加固
二.机械设备及人员配置情况 1.施工员1人 管理1人 技术员3人 工人18人 试验员3人
三 安全.质量.环境保护及文明施工 1. 为保证质量,现场所有使用机械定期进行保养,按规范严格操作。 2. 施工场地整洁,符合文明施工要求。 3. 现场机械设备严格按安全技术操作规程作业,杜绝违章作业,严禁酒后操作机械设备。 4. 四周保持清洁,场地平整,不积水无散落的杂物,及散物。 5. 加强现场治安防护工作,施工现场的布置符合防火,防汛,防暴,防雷电,等安全规定要求。 施工日志 日期: 天气; 星期:
记录人: 一.施工内容: 基础立模完毕,重新检查模板结构尺寸及模板牢固,清除模板内的杂物。申请 报检,经监理工程师检查合格,同意进行下道施工工序。 基础第1.2.3.4.5.6节浇筑混凝土,开盘时间:17.15分终盘时间23:30分,混凝土到位时,. 经试验室检测,坍落度为170mm,175mm,170mm,,混凝土含气量为4.7%,4.6%,4.7%。入模温度为18°c,16°c,17°c在浇筑地点随机抽样制作3组试件,采用溜槽进行浇筑,并用插入式震动器对混凝土进行震动,混凝土采用分层施工,每层分层厚度约为30cm,混凝土施工上层时,捣固器插入下层深度为5~10cm,共浇筑混凝土96m3,整个浇筑过程顺利无意外情况发生。
二 机械设备及人员配置情况 1.混凝土罐车4台 砼输送车1台 2.施工员1人 管理员1人 技术员3人 工人25人 试验员3人
三 安全.质量.环境保护及文明施工 1. 混凝土浇筑完毕后,及时清理废弃的混凝土保持场地清洁整齐。 2. 施工场地整洁,符合文明施工要求。 3、混凝土施工后进行保温养护 施工日志 日期: 天气; 星期:
记录人: 一.施工内容: 1.DK215+270涵洞:基础开始拆模,其表面及棱角不因拆除模板而受损后方可继续拆除,拆模后,及时对混凝土暴露面进行紧密覆盖。在养护期间,加强对混凝土温度的控制,尽量减少表面混凝土的暴露时间,对已浇的部位进行洒水养护,每天1-2小时一遍,不间断。
二 机械设备及人员配置情况 1.施工员1人 管理员1人 技术员1人 工人20人 试验员3人
三 安全.质量.环境保护及文明施工 1、除模板管件堆码整齐 2、进行保温保湿养护 施工日志 日期: 天气; 星期:
记录人: 一.施工内容: 继续对混凝土基础进行保温保湿养护,养护温度为:
二 机械设备及人员配置情况 1.施工员1人
三 安全.质量.环境保护及文明施工 施工日志 日期: 天气; 星期:
记录人: 一.施工内容: 1.DK215+270涵洞:因雪停工 施工日志 日期: 天气; 星期:
记录人: 一.施工内容: 继续对混凝土基础进行保温保湿养护,养护温度为:
二 机械设备及人员配置情况 1.施工员1人
三 安全.质量.环境保护及文明施工 施工日志 日期: 天气; 星期:
记录人: 一.施工内容: 1.技术人员根据施工图纸对涵身进行放样,放样完成后进行平面尺寸复核无误后安排作业人员用墨斗弹施工线,进行钢筋安装施工。 2、首先进行底板下层钢筋安装,钢筋运至现场后,严格按下垫上盖进行堆码,按照设计图每米涵身配置八排钢筋,其排列顺序为①②③①②③①② ,每排中心距为12.5cm,钢筋的净保护层为45mm。纵向分布钢筋为20cm,在同一截面上(两焊接接头相距30d或50cm以内均视为同一截面)焊接接头不超过一根,施工时严加控制,钢筋混凝土保护层垫块采用同等级混凝土块,每平方不少于4个。
二 机械设备及人员配置情况 1.施工员1人 管理员1人 技术员1人 质检员1人 工人20人 机械操作人员1人 2.自卸汽车1台
三 安全.质量.环境保护及文明施工 1钢筋在运输、加工和堆码过程中,严格分规格型号进行分别堆码。并遵循下垫上盖钢筋没有锈蚀污染和变形,并按品种规格和检验状态分别标识存放。 2施工现场整洁,符合文明施工要求。 施工日志 日期: 天气; 星期:
记录人: 一.施工内容: 1.DK215+270涵洞:底板开始立模,立模前对模板进行打磨,清除杂物,焊粑等,根据测量中线、标高进行挂线。模板采用拉杆和斜撑法进行加固。
2,设置沉降缝,在钢筋安装时采用3cm后的沥青木板作为基础沉降缝,同沉降缝采用两块木板,中间设置橡胶止水带,宽度为30cm,橡胶止水带设置在沉降缝中部每侧15cm,橡胶止水带搭接不得少于30cm,底板上严禁搭接,沉降缝两侧采用钢模进行固定,中间部分采用定位筋进行固定。
二 机械设备及人员配置情况 1.施工员1人 管理员1人 技术员1人 质检员1人 工人20人 机械操作人员1人 2.自卸汽车1台
三 安全.质量.环境保护及文明施工 1、模板、管件堆码规范 2、橡胶止水带、沉降缝木板安装牢固 施工日志 日期: 天气; 星期:
记录人: 一.施工内容: 1,DK215+270涵洞:基础立模完毕,质检员检查模板结构尺寸,接缝严密,模板与混凝土的接触面清理干净。报检现场监理工程师,经检查合格同意进行下道施工工序 2.底板浇筑混凝土,开盘时间:13.45分终盘时间16.15分,混凝土到位时,. 经试验室检测,坍落度为175mm,180mm,180mm,混凝土含气量为4.7%,4.8%,4.8%。入模温度为15c,17c、18c在浇筑地点随机抽样制作3组试件,采用溜槽进行浇筑,并用插入式震动器对混凝土进行震动,混凝土采用分层施工,每层分层厚度约为30cm,混凝土施工上层时,捣固器插入下层深度为5~10cm,对底板倒角部位加强捣固,整个浇筑过程顺利无意外情况发生。
二 机械设备及人员配置情况 1.混凝土罐车4台 砼输送车1台 2.施工员1人 管理员1人 技术员3人 工人25人 试验员3人
三 安全.质量.环境保护及文明施工 1. 混凝土浇筑完毕后,及时清理废弃的混凝土保持场地清洁整齐。 2. 施工场地整洁,符合文明施工要求。 3、施工用电采用发电机发电,用电规范 施工日志 日期: 天气; 星期:
记录人: 一.施工内容: 1.DK215+270涵洞:基础开始拆模,其表面及棱角不因拆除模板而受损后方可继续拆除,先支的模板后拆,后支的先拆,先外模后内模,先拆外侧模板,再拆除内侧模板,拆外模板时,首先拆下穿墙螺栓,再松开地脚螺栓,使模板向后倾斜与墙体脱开。 2.DK215+270涵洞:拆模后,及时对混凝土暴露面进行紧密覆盖。在养护期间,加强对混凝土温度的控制,尽量减少表面混凝土的暴露时间,每天1-2小时一遍,不间断。
3.DK215+270涵洞:对已拆除的模板堆放整齐,
二 机械设备及人员配置情况 1.施工员1人 管理员1人 技术员1人 工人20人 试验员3人
三 安全.质量.环境保护及文明施工 1. 各种技术作业(包括特殊作业)卡片齐全,标识明了。 2. 施工场地整洁,符合文明施工要求。 3. 现场机械设备严格按安全技术操作规程作业,杜绝违章作业,严禁酒后操作机械设备。 4 拆除的模板分类妥善存放,没有混堆乱放的情况
