某住宅工程冬施方案

  • 格式:doc
  • 大小:201.50 KB
  • 文档页数:17

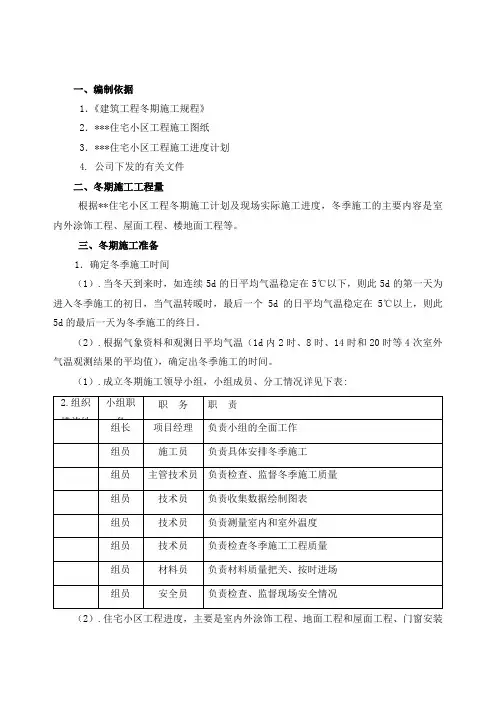

1.编制依据1.1本工程施工组织设计施组名称编号审批日期XXX职工住宅施工组织总设计XXXX 2005.1.8 1.2施工图图纸名称编号出图日期“XXX住宅A座”施工图建施1~172004.6 结施1~15“XXX住宅B座”施工图建施1~202004.6 结施1~15“XXX住宅地下车库”施工图建施1~82004.6 结施1~111.3施工规程、规范类别名称编号国家混凝土结构工程施工质量验收规范GB50204-2002 地下防水工程施工及验收规范GB50208-2002 建筑给水排水采暖工程施工质量验收规范GB50242-2002 建筑电气工程施工质量验收规范GB50303-2002地方建筑工程冬期施工规程JGJ104-971.4主要标准图集图集名称编号88J1~X1建筑构造通用图集88J1~88J12、88J1-1 混凝土结构施工图平整表示方法制图规则和构造03G101-11.5法规类别名称编号国家中华人民共和国建筑法中华人民共和国主席令第91号建筑工程施工现场管理规定建设部15号令建筑工程质量管理条例国务院令第279号地方北京市建筑安装工程施工技术资料管理规定DBJ 01-51-2003 北京市建设工程施工试验实行有见证取样和送检制度的规定京建法98-50号2.工程概况2.1工程概况项目内容工程名称XXX职工住宅建筑面积36857.4m2结构形式基础筏板基础主体框架、框剪地下防水等级混凝土防水等级S8柔性防水SBS防水卷材两道混凝土强度等级C45 配套商业楼及地下车库柱C35(S10)基础底板及基础外墙C30基础梁,地下车库楼板,A、B座住宅楼地下部分楼板,A、B座住宅楼、配套商业楼及地下车库地下部分梁,A、B座住宅楼、配套商业楼及地下车库地下部分墙体C20 设备基础C15 基础垫层混凝土供给方式商品混凝土钢筋类别Ⅰ级钢6mm、8mm、10mmⅡ级钢12mm、14mm、16mm、18mm、20mm、22mm、25mm Ⅲ级钢12mm、14mm、16mm、18mm、20mm、22mm、25mm、28mm钢筋接头形式滚轧直螺纹直径大于等于16mm的钢筋绑扎搭接直径小于16mm的钢筋2.2冬施施工项目2.2.1冬季施工的主要施工项目及工程量:工程名称工程量施工项目A住宅楼B住宅楼地下车库合计冬施部位施工面积基础垫层580m2-2~-1层结构1924m28695m211199m2地下防水SBSⅠ3+31437 m2SBSⅠ3+31445 m2SBSⅠ4+46958 m29840 m2混凝土强度等级C15 1500 1500 C35S10 940 3554 4494 C45 110 1103.施工安排3.1人员安排:3.1.1成立冬期施工领导小组,组织全体员工学习冬期施工知识,组织贯彻实施冬期施工措施。

建立气象预报制度,及时掌握气候变化情况。

冬期施工领导小组:组长:XXX(项目经理)副组长:XXX(总工) XXX(生产经理) XXX(安全经理)成员: XXX(质检) XXX(砼工长) XXX(木工工长) XXX(钢筋工长) XXX(质检员)XXX(技术员) XXX(资料员) XXX(消防安全员)3.1.2冬施前组织全体人员认真学习“冬期施工方案”,明确冬期施工任务,确定冬期施工方案。

3.1.3进入冬期施工前,组织专门的冬期施工技术业务培训,人员经培训合格后方可持证上岗。

冬期测温小组:组长:XXX组员:XXX、 XXX、 XXX3.2技术安排:3.2.1施工时间界定原则:3.2.1.1当平均气温在00C以上或50C以下不稳定的情况下进入低温施工,低温施工时,混凝土养护可采用塑料薄膜覆盖,上压一层阻燃草帘被进行保温,顶板下生火炉加温养护;3.2.1.2当室外日平均气温连续5天低于50C时开始冬期施工,混凝土养护采用塑料薄膜覆盖,上压双层草帘被进行保温,顶板下生火炉养护;3.2.1.3当环境温度低于-100C时,进入严冬施工,进入严冬后,混凝土养护增加一层阻燃草帘被养护,具体时间由工地试验室负责通知。

3.2.2保温工作安排:现场提前作好砼泵管保温工作,对临时管道均采取保温处理,以防冻裂。

泵管采用外缠草帘被方法保温,对生活用上、下水管线截门统一检查,做好保温,防止受冻。

3.2.3冬施原则确定:本工程冬施项目主要为基础及地下室结构,在施工时坚持“先外后内”、“先北后南”的原则,最大限度地缩短冬施战线。

3.3材料选用:混凝土选用商品混凝土,掺用抗-10℃,BDL型防冻剂,进入严冬后,防冻剂采用抗-15℃型。

3.4试验工作安排:成立冬施测温小组,对每日大气温度,混凝土出罐、入模温度和浇筑后升恒温阶段等进行测温并做好记录,专职测温人员要认真负责,测试数据真实可靠。

4.施工准备工作4.1技术准备:4.1.1冬施前组织全体员工学习冬施基本知识和施工规范的相关内容,对负责测温、养护及消防等专职人员进行专业技术培训,经考核及格后安排上岗。

4.1.2各工长对各专业班组认真进行冬施技术交底,并做好交底记录。

4.2现场准备:4.2.1避寒流措施:由工地试验室负责及时收听天气预报,并做好记录,当遇到寒流时,根据情况,当温度低于-150C时,应及时停工,寒流过后再复工。

4.2.2根据冬施任务和工程进度要求,按计划组织各种资源进场,主要包括:主要工种的劳动力;温度计及百叶箱;各种保温材料;热源及其它必要的设备;冬施用的各种劳动保护用品;施工现场办公室及宿舍每间配备电暖气一台,会议室及食堂各配备空调机一台。

4.2.3合理安排每日的施工工序,同时加强施工人员的防寒、保温、防火等项工作。

4.2.4露明管道保温采用橡塑管外包塑料布方法保温,地泵采用竹胶板外挂草帘被进行保温养护,地下室模板采用600小钢模,采用外挂草帘被保温。

4.3材料准备:根据施工进度计划,编制材料进场计划,提前做好成品半成品的加工订货工作。

材料计划见下表:材料名称数量进场时间应用部位阻燃草帘被6000m22003.11.3 基础底板、楼板及墙体混凝土塑料薄膜5000m22003.11.3 基础底板、楼板混凝土橡塑保温管200m 2003.11.1 露明管道电暖气60片2003.11.8 现场办公室温度计50支2003.11.1 大气温度PVC塑料管100m 2003.11.8 基础底板、楼板及墙体混凝土电子测温仪3台2003.11.15 基础底板、楼板及墙体混凝土4.4试验工作准备:提前对商品混凝土提供厂家进行冬期施工前准备工作的检查,并要求商品混凝土厂家到现场进行取样试验。

4.4.1 外加剂的选用:商砼用外加剂(如:早强剂、防冻剂、缓凝剂、高效减水剂)等选用必须符合冬施规程及设计要求后使用。

商砼供应商需按合同要求提供相关的材料资质证书和复试报告,提前与商砼厂家签定冬施期间商砼供应合同,在合同中明确工程所需混凝土的强度等级(含抗渗等级要求),初凝时间、外加剂等,让商砼厂家提前做好试配工作。

4.4.2冬期施工试块留置:4.4.2.1顶板、楼梯板试块留置:28天标养、14天同条件、7天标养、受冻临界试块、转常温28天、6000C.d、备用试块各一组,共7组。

4.4.2.2墙体、柱试块:28天标养、7天同条件、7天标养、受冻临界试块、转常温28天、6000C.d、备用试块各一组,共7组。

4.4.3试验室配备两台电子测温仪、标养室及其它试验设备。

5.主要项目施工方法5.1钢筋工程5.1.1对钢筋原材和半成品进行覆盖阻燃草帘被保温,将底部垫高,避免积雪融化后锈蚀钢筋。

5.1.2温度低于-200C时不宜进行钢筋冷拉。

5.1.3钢筋绑扎施工遇到雪天时,采用气泵对模板内积雪进行吹洗。

5.2模板工程5.2.1支模至拆模前,地下墙体小钢模外侧挂草帘被保温,将草帘被用扎丝连接在一起,悬挂在模板外侧,每间隔1000mm与模板固定,使其与模板紧紧贴在一起,同时上口密封,在模板的拼缝处两侧各500mm的范围内,加盖一层阻燃草帘被,在边棱角部位,均加盖一层草帘被,以阻止热量散失过快。

5.2.2墙体模板安装校正后遇到下雪时,用塑料布覆盖好墙体钢筋,防止冰雪进入墙模内,模板安装前先将模板工作面上尤其是墙体线内侧的冰雪清理干净。

5.2.3顶板梁及墙体模板要留置清扫口,模板内的少量冰雪可采用气泵清理,冰块较多用气泵无法吹洗时,可用热水进行冲洗,随后马上浇筑砼。

5.2.4顶板模板支好后,注意天气预报情况,尽量避免钢筋绑扎后落雪;若突然降雪,在钢筋上铺彩条布覆盖,最后将少量积雪用气泵清理干净,当模板中有冰块用气泵无法清理时,应用热水进行冲洗。

5.2.5首先将楼板下房间的门窗洞口、预留洞口等在混凝土浇注前用草帘被密封,阻止冷空气在下流通。

5.3混凝土工程5.3.1混凝土采用商品混凝土,混凝土施工采取掺加防冻剂的综合蓄热养护方法,砼由输送泵送到作业面,本工程混凝土蓄热法的施工特点为:5.3.1.1原材料加热;5.3.1.2商品混凝土中掺抗BDL型防冻剂;5.3.1.3混凝土表面只抹压1遍,局部抹压2遍,用塑料薄膜覆盖后,铺以双层阻燃草帘被进行保温蓄热,四周用木方压住,抹压与覆盖同时进行,防止水分和热量散失;两层草帘被要互相搭盖严实,其搭接宽度≥100mm,同时在边角处加盖1层草帘被。

5.3.1.4混凝土内温度降低到外加剂设计温度前要达到早期允许受冻临界强度。

5.3.2冬施期间设专人负责测温工作,并成立测温小组,发现异常情况时,应立即向技术部门汇报,对气温的测量每昼夜分8、12、14、20点钟共测四次;对灌注前和振捣完毕的混凝土温度,每两小时测量一次;对养护期间混凝土温度的测量,在终凝前,低温早强混凝土每4h 应进行1次,负温混凝土前三天每昼夜进行4次,以后每昼夜2次。

为测量混凝土内部的温度,管口应用保温材料塞住,将测温元件插入测温管中,立即覆盖,以免受到外界气温的影响,温度计在管中至少停留5分钟,然后取出,记下温度值;测温孔设置在混凝土温度较低和有代表性的地方,如:混凝土构件节点处、顶板梁、柱头、柱脚等,需要测温的部位为:5.3.2.1 A 、B 座基础底板、地下室墙体、地下室顶板, 5.3.2.2 地下车库基础底板、地下室墙体、地下室顶板, 各部位测温图详见附图。

5.3.3注意气温变化情况,当气温低于-15°C 不进行砼浇筑施工。

5.3.4当同条件养护试块试压达到受冻临界强度后,并在砼冷却到5℃时,经过申请、审批方可拆除墙体板模;顶板模须待砼强度达到设计强度的100%时,经申请、审批后可拆除。

5.3.5砼浇筑前模板内和板面要用吹风机吹净浮土、垃圾,人工清理,遇有积雪或冰层时,用气泵现场清理,冰层用热水进行冲洗,随清随进行砼浇筑。

5.3.6砼输至作业面要及时振捣抹平,在墙板上口钢筋间随即用草帘被塞实保温;顶板砼振实抹平后随即用塑料薄膜覆盖,然后用双层草帘被覆盖保温,各项保温措施均依据砼的热工计算确定。
