临时用水、用电专项施工方案.
- 格式:doc
- 大小:842.76 KB
- 文档页数:28
施工临时用水、用电方案一、编制说明为贯彻国家安全生产的方针,政策和法规,及建设部发出的《关于加强全国建设系统安全生产工作的紧急通知》,保障施工现场临时用水、消防、临时用电的安全,防止触电及由电方面引起的事故发生,并按照46-2019《施工现场临时用电安全技术规范》、《建筑给排水设计及施工验收规范》和国家、广东省现有建筑安装工程施工的有关法律、法规规定,并结合工地的实际情况,特制定“龙岗街道新能源一路工程等5个项目-新能源一、二、四、五路及宝同路(C0+0000+540)段市政道路工程”项目工地的临时用水、用电方案,并制定如何规范使用临水、临电和管理规定,由工地项目部严格执行,并随时接受公司及管理职能部门的检查。
此方案包括工地用水组织管理、工地电器防火等文明施工组织管理内容,由项目负责人负责组织实施。
二、工程简介本项目为。
三、现场情况根据建设单位提供的地质资料,施工范围内现状道路周边均埋设有自来水管线。
临设临时用水由甲方协调接驳口,我司报装并自行铺设临时用水管线。
本工程由于工程量较大,施工现场市供电较困难,甲方没有为我方提供施工用电,我方决定使用柴油发电机解决施工临时用电问题。
四、施工用水、用电安全机构五、施工临时用水组织管理1、临时给水根据现场情况及从经济角度考虑,采用消防和生产合用的方式布置临时给水管道。
给水管按建设单位提供的水源点驳接,装水表计量,消防用水采用市政水-水泵联合供水方式,水泵压水管路及市政水管相连,当市政水压满足时使用市政水,水压不够时,再使用水泵供水。
2、主管采用150水管,各支管根据用水量大小采用100管;3、生活区给水管道明敷于地面上,并间隔2m做砖墩来固定保护。
雨水及宿舍附近的洗涤用水采用明沟排水,汇集后统一排入排水沟;食堂污水先通过暗沟排至简易隔油池,再排入指定的污水管道;厕所及冲凉房污水先通过排水管道排入化粪池,再排入指定的污水管道。
4、施工现场排水主要是降水及地下水,就近排入排水管道;5、给水管要求试压要细致,不许出现渗漏现象。
小型工程临时用电用水专项施工方案一、前言随着社会的进步,市场经济的发展以及国民经济的不断增长,各种建筑工程也与日俱增,随之而来的,是对临时用电用水需求的不断增长。
为了满足各工程的需求,制定符合规范,安全可靠,科学合理的临时用电用水专项施工方案,是工程建设的必备条件,在施工中严格执行方案,可以有效避免不必要的事故、损失。
二、临时用电用水的意义临时用电用水指在工程建设过程中,临时为工地提供电力和水资源供应的方式。
在施工期间,各种设备的运转以及人员的使用,都离不开电力和水资源。
制定专项方案明确临时用电用水的供应量和供应方式,确保工程的稳步推进,同时能够大大提高用电用水的效率,降低对环境的污染,减少对资源的浪费。
三、相关法规和规范1.《建设工程电气施工和验收规范》2.《临时用电安全技术规程》3.《建筑工地临时用水设计规范》4.《水资源保护法》四、电力供应方案1.工地需求根据工程施工需要,计算出用电负荷需求,确定用电设施安装位置,具体分布如下:2.供电方式(1)采用市电供电方式在符合国家电力安全规定的前提下,由市电供应方提供,安装正规合格的设备,采取防范措施,确保用电安全可靠。
(2)采用发电机供电方式在特殊情况下,无法接入市电时,采取发电机供电方式,选用符合要求的高品质的发电机组,根据工地所需电力负荷,确定发电机供应数量和功率。
3.安保措施(1)保证供电设备正常运行,设备安装符合规范,进行定期检修,禁止私拉乱接电线电缆。
(2)设有专人负责发电机组的使用、维护和管理,严禁未受训练人员随意操作发电机组。
(3)严格按照安全电压、电流使用电动工具,禁止在潮湿、多灰尘、易燃等环境下使用电动工具,避免触电、火灾等不安全情况的发生。
五、水资源供应方案1.需求量确定根据工地施工需要,计算出所需用水量,包括人员饮水、工地清洗、机器用水、以及喷淋灌溉等用水需求,详细分布如下:2.供水方式和来源(1)采用自来水供水方式若符合安全规定,工地可以接受市/县供水公司的自来水供应,安装定位水表,确定蓝卡使用额度。
施工临时用电用水方案(一)施工临时用电方案1.施工临时用电设备选择根据施工工地的实际情况,选择符合要求的临时用电设备,包括发电机组、配电箱、电缆等。
2.施工临时用电设备布局根据施工工地的实际情况,合理布置临时用电设备,确保供电系统的可靠性和安全性。
发电机组应设置在通风良好、不易受雨淋的位置,配电箱应设置在便于接入电器设备的位置。
3.施工临时用电设备选线根据施工工地的需求,合理选线,确保用电设备能够正常工作。
选线过程中,要考虑电压降低、线路损耗等因素,选择合适的电缆规格。
4.施工临时用电系统维护及时进行施工临时用电系统的维护和检修,确保系统的正常运行,减少事故发生的可能性。
定期检查发电机组、配电箱和电缆等设备,及时清理灰尘和杂物。
5.施工临时用电安全管理加强施工现场的用电安全管理,制定详细的用电安全措施,合理安排人员分布,严格执行用电操作规程,确保用电安全。
(二)施工临时用水方案1.施工临时用水设备选择根据施工工地的实际情况,选择合适的临时用水设备,包括水泵、水箱、管道等。
2.施工临时用水设备布局根据施工工地的实际情况,合理布置临时用水设备,确保用水系统的可靠性和安全性。
水泵应设置在便于吸水和排水的位置,水箱应设置在便于供水的位置。
3.施工临时用水管理加强施工现场的用水管理,合理安排用水计划,确保用水的合理利用。
及时清洗水泵和水箱,定期检查水管和阀门,及时修复漏水现象。
4.施工临时用水系统安全管理加强施工现场的用水安全管理,制定详细的用水安全措施,合理安排人员分布,严格执行用水操作规程,确保用水安全。
5.施工临时用水节水措施制定施工临时用水节约措施,鼓励施工人员节约用水,减少水资源的浪费。
在施工过程中,加强对水泵、水箱和水管等设备的密封性检查,防止水资源的无端流失。
通过严格执行施工临时用电、用水方案,可以保证施工期间的电力供应和用水量的满足,确保施工工作的正常进行。
同时,增强用电和用水的安全管理意识,采取有效的节约措施,将有助于提高施工工地的环保水平。
重庆市第49中学扩建工程临时水电专项施工方案编制单位:重庆天纬渝盛建设(集团)有限公司编制日期:二○一五年六月目录第一章工程概况 (4)第二章施工现场临时用水方案 (5)2.1临时供水部署情况 (5)2.2临时用水设计 (5)2.3工程用水量计算 (5)2.4机械用水量计算 (6)2.5工地生活用水量计算 (6)2.6生活区用水量计算 (7)2.7消防用水量计算 (7)2.8施工工地总用水量计算 (7)2.9供水管径计算 (7)第三章施工现场临时用电总概述 (8)3.1临时用电部署情况 (8)3.2临时用电设计依据 (8)第四章 1#一级配电房用电设计 (9)4.1施工条件 (9)4.2设计内容和步骤 (10)4.3绘制临时供电施工图 (52)第五章 2#一级配电房用电设计 (68)5.1施工条件 (68)5.2设计内容和步骤 (69)5.3绘制临时供电施工图 (110)第六章安全用电技术措施 (125)6.1安全用电技术措施 (125)6.2安全用电组织措施 (135)第七章安全用电防火措施 (136)7.1施工现场发生火灾的主要原因 (136)7.2预防电气火灾的措施 (137)第八章防雷装置设计 (138)第九章接地装置设计 (139)第一章工程概况工程名称:重庆市第四十九中学扩建工程工程地点:重庆市万盛经开区万东镇六井村建设单位:重庆惠盛工程建设投资有限公司设计单位:重庆市教育建筑规划设计院监理单位:重庆海发工程建设监理有限公司施工单位:重庆天纬渝盛建设(集团)有限公司重庆市第四十九中学扩建工程位于万盛经开区万东镇六井村,主要包括综合教学楼、艺体楼、科技图书馆、学生宿舍、食堂及活动中心、室外配套工程等,结构形式均为钢筋混凝土框架结构,抗震设防类别为乙类,抗震设防烈度为6度,建设工程等级分类为1类,设计合理使用年限为50年,建筑物地上耐火等级为二级,地下耐火等级为一级。
综合教学楼地上5层、地下1层(局部无地下室)钢筋混凝土框架结构,层高3.9m,建筑面积31956.57㎡,建筑物总高度21.2m,其中地上24065.05㎡,地下7891.12㎡;科技图书楼地上4层(无地下室)钢筋混凝土框架结构,建筑面积7736.29㎡,建筑物总高度17.55m;办公楼地上3层(无地下室)钢筋混凝土框架结构,建筑面积2919.39㎡,建筑高度11.25m;艺体楼地上3层(无地下室)钢筋混凝土框架结构,建筑面积4369.13㎡,建筑高度:19.2m;食堂及活动中心地上3层(无地下室)钢筋混凝土框架结构,建筑面积6480.5㎡,建筑高度15.45m。
临时用水用电施工方案临时用水用电施工方案一、背景随着社会的快速发展,各种建设工程纷纷涌现,其中临时用水用电施工方案是建设工程中必不可少的一环。
在施工期间,为了保障工人的生活需要以及施工的正常进行,临时用水用电设施必须得到妥善规划和安装。
二、施工目标我们制定该施工方案的目标是为了确保施工场地能够提供安全、可靠的用水用电设备,保障工人的基本需求,同时保证施工进展顺利进行。
三、施工内容1. 用水设施布置- 在施工场地周边选择合适的水源,并与当地供水公司协商接入临时用水设施。
- 根据施工场地的实际情况,确定临时供水管线的布置方案,包括供水管道的材质、直径、敷设深度等。
- 安装临时用水设施,包括水箱、水泵、供水管道等,并按照相关标准进行连接和固定。
2. 用电设施布置- 根据施工场地的实际情况,确定临时用电设施布置方案。
- 选择合适的供电方式,可以是利用电网进行供电,也可以是采用临时发电机组供电。
- 安装临时用电设施,包括电缆、断路器、插座等,并按照相关标准进行连接和固定。
四、施工流程1. 调查勘察:在施工前,对施工场地进行调查勘察,确定用水用电设施的布置方案。
2. 设备采购:采购所需的临时用水用电设备,包括水箱、水泵、供水管道、电缆、断路器、插座等。
3. 布置用水用电设施:根据之前确定的方案进行用水用电设施的布置,包括敷设管线、安装设备、连接电缆等操作。
4. 检验和测试:完成施工后,对用水用电设施进行全面检验和测试,确保设备运行正常且安全可靠。
5. 编制施工报告:整理施工过程中的相关信息,编制成施工报告。
五、安全措施1. 根据施工现场的安全要求,合理布置用水用电设施,确保其与其他设备、结构的安全距离。
2. 严格按照相关的施工标准和规范进行操作,保证施工过程中的安全。
3. 检查用水用电设施的接地情况,确保设备的安全运行。
4. 布置明显的警示标志,提醒现场人员注意施工设施,并采取必要的防护措施。
六、预算和时间安排根据实际情况,编制临时用水用电施工的预算和时间安排,确保施工项目按时完成且预算合理。
水利工程临时用水用电专项施工方案范本(精)
一、前言
为了确保水利工程施工期间临时用水用电的安全、稳定和高效供应,特制定本专项方案,旨在规范施工过程中临时用水用电设施的设置与管理,保障施工顺利进行。
二、施工场地用水用电调研
1.施工现场用水用电调研内容包括但不限于:施工规模、用水量用电量
预估、用水用电点设置规划等。
2.根据调研结果,制定相应的临时用水用电方案,满足施工需求。
三、临时用水用电设施建设
1.临时用水设施建设:
–确定用水点位置,设置水源接口及排水口;
–安装水泵、输水管道,并设置滤水装置;
–设置用水储存设施,并完善应急处理措施。
2.临时用电设施建设:
–根据用电点布置,设计用电线路;
–安装配电箱、保护装置和接地装置;
–针对临时用电进行并联供电,确保供电稳定。
四、安全管理及应急处置
1.确保施工现场用水用电设施运行安全:
–加强设施巡检,定期维护保养;
–建立安全管理制度,明确责任人及管理措施。
2.应急处置:
–制定应急预案,包括用水用电故障应对措施;
–建立应急联系机制,确保在紧急情况下能够迅速处理。
五、节能环保措施
1.临时用水用电的节能措施:
–调整用水用电时段,避免高峰时段使用;
–优化设施设置,提高能源利用效率。
六、总结
本专项施工方案旨在确保水利工程临时用水用电的安全、运行稳定和高效供应,通过合理规划和严格执行,致力于提高施工效率和节约资源。
施工过程中,各工作人员应严格按照本方案要求进行操作,确保施工安全顺利进行。
施工现场临时用水电施工方案一、施工现场临时用水方案施工现场的临时用水主要包括生活用水、混凝土搅拌用水、消防用水等。
下面是一份关于临时用水的施工方案:1.生活用水:(1)确定用水量:根据施工工程人员的数量,估计每天的用水量。
通常,一个人每天需要30-40升的用水量。
同时,还要考虑施工现场的生活水源和用水环境,合理安排使用。
(2)水源获取:可以利用施工现场周围的自然水源,如河流或湖泊。
如果周围没有自然水源,可以考虑从供水公司购买或租赁临时水源设备。
(3)水质管理:使用临时水源要保证水质安全,可以进行水质检测,或者采用水质处理技术,如过滤、消毒等。
同时,要适时更换水质较差的临时水源。
(4)水位管理:定期检查水位,确保供水正常,并及时补充水源。
2.混凝土搅拌用水:(1)确定用水量:根据施工工程的需求,确定混凝土搅拌用水量。
一般来说,每方混凝土需要220-240升的用水量。
(2)水源获取:可以利用生活用水的余水作为混凝土搅拌用水,或者从供水公司购买或租赁临时水源设备。
(3)水质管理:混凝土搅拌用水要求水质干净,无杂质。
可以采用通过过滤和沉淀等方式进行水质处理。
(4)水位管理:要随时检查搅拌站的水位,确保水源充足,并及时补充水源。
3.消防用水:(1)确定用水量:根据施工现场的消防设备和用水点,确定消防用水量。
一般来说,每小时消防用水量为6-8升。
(2)水源获取:可以利用施工现场的生活用水作为消防用水,或者从供水公司购买或租赁临时水源设备。
同时,还要设置消防水箱或水泵等设备,以便随时调动消防用水。
(3)水质管理:消防用水要求水质干净、无杂质,要进行水质检测,并及时更换水质不合格的水源。
(4)水位管理:定期检查消防用水设备的水位,确保水源充足,并及时补充水源。
二、施工现场临时用电方案施工现场的临时用电主要包括施工机械设备的用电、照明用电等。
下面是一份关于临时用电的施工方案:1.电源获取:确定施工现场的电源获取方式,可以通过申请临时用电,从供电局申请临时施工电源。
临时用水用电施工方案【完整版】一、工程概况本工程为临时用水用电施工项目,主要包括施工现场的临时用水、用电系统的搭建与维护。
工程地点位于XXX地区,占地面积约XXX平方米。
工程周期预计为6个月。
在此期间,为确保施工进度及人员安全,特制定以下临时用水用电施工方案。
二、用电管理1. 用电负荷计算:根据施工现场的需求,预估最大用电负荷,合理配置电线电缆及配电设备。
2. 用电设备管理:所有用电设备必须符合国家相关标准,严禁使用劣质、老化、损坏的设备。
3. 用电分配:根据不同施工阶段的用电需求,合理分配用电负荷,确保用电安全。
4. 用电检查:定期对施工现场的用电设备、线路进行检查,发现问题及时整改。
5. 用电记录:详细记录施工现场的用电情况,为后续用电管理提供依据。
三、电工1. 人员配置:根据工程规模及用电需求,配置足够的电工人员。
2. 资质要求:电工人员必须具备国家认可的电工操作证,且具备一定的实际操作经验。
3. 培训与考核:对电工人员进行定期的技能培训和安全教育,确保其具备较高的业务素质和安全意识。
4. 工作职责:电工人员负责施工现场的临时用电设备、线路的安装、调试、维护和检查工作。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置电线电缆与地面、建筑物及其他设施的安全距离,确保用电安全。
2. 外电防护:对施工现场周边的外电线路进行防护,避免因外电线路故障影响施工现场的用电安全。
3. 防护措施:采用绝缘、隔离、警示等手段,确保施工现场临时用电安全。
4. 定期检查:定期对外电线路进行巡查,发现问题及时与供电部门沟通,确保外电线路安全稳定。
五、电缆线路1. 电缆线路设计:根据用电负荷计算结果,合理设计电缆线路,确保线路安全、可靠。
设计时应考虑线路的敷设方式、路径、长度等因素。
2. 电缆选型:根据用电设备的特点及用电负荷,选择合适的电缆类型和规格,保证电缆的导电性能和绝缘性能。
3. 敷设方式:根据施工现场实际情况,选择合适的电缆敷设方式,如直埋、架空、穿管等。
施工现场临时施工用水用电方案
一、临时施工用水方案
①自来水或节水工程:工程地段有自来水可供使用,可直接接入施工用水,由施工用水管道最终进入施工现场,并依据具体施工要求进行配置节水设备。
②地下水源:如地下水源可为施工提供无限制的水源,但也要求考虑地质安全,如水源污染,深度过深,抽水过快等的问题,以免影响施工工作。
2.水质要求
要求水质的清洁度达到社会公共卫生标准,确保施工用水安全可靠,并确保水质无毒无害。
二、临时施工用电方案
①施工部位的配电网:如配电网可直接为施工提供电源,要求配电系统结构要安全可靠,并要考虑运行安全;
②备用发电机:当施工现场环境复杂多变,工期较长时,备用发电机可提供电能源,并要考虑发电机的燃油供给,保证发电机的正常运行。
2.电质要求
要求电质的安全可靠,稳定性强,波动度小,电压不得超过额定电压上限,以免影响施工设备的正常运行。
水利工程现场临时用水专项施工方案1. 编制依据- 《建设工程施工现场消防安全技术规范》(GB-2011)- 《建设工程施工现场供用电安全规范》(GB-2014)- 《施工现场临时用水安全技术规范》(GB-2014)- 相关法律、法规、标准、规范及图纸、设计文件等。
2. 工程概况2.1 工程简介(此处简要介绍工程名称、工程地点、工程规模、工程性质等。
)2.2 施工现场情况(此处简要介绍施工现场的水、电、通信等基础设施情况。
)2.3 施工要求(此处简要介绍施工方的要求,如施工时间、施工质量、施工安全等。
)3. 临时用水施工方案3.1 临时用水需求分析(此处分析施工现场的用水需求,包括生活用水、施工用水、消防用水等。
)3.2 临时用水供应方案(此处介绍临时用水的水源、输水方式、储水设备等。
)3.3 临时用水使用方案(此处介绍施工现场各部位的用水分配、用水设施等。
)3.4 临时用水安全防护措施(此处介绍临时用水的安全防护措施,如防泄漏、防触电、防污染等。
)4. 临时用水施工管理及维护4.1 临时用水施工组织管理(此处介绍施工方的组织架构、职责分工等。
)4.2 临时用水设施维护(此处介绍临时用水设施的维护保养、故障处理等。
)4.3 临时用水安全管理(此处介绍临时用水的安全管理制度、应急预案等。
)5. 质量及验收标准(此处介绍临时用水工程的质量要求、验收标准等。
)6. 施工进度计划(此处制定临时用水工程的施工进度计划,包括各阶段的工作内容、工作时间等。
)7. 安全及环保措施(此处介绍施工过程中应遵循的安全及环保措施。
)8. 附件(此处附上相关图纸、设计文件、施工合同等。
)9. 说明(此处对专项施工方案进行说明,包括编制人、审批人、编制日期等。
)---以上为水利工程现场临时用水专项施工方案的主要内容,请根据实际工程情况进行调整。
如有需要,请补充相关内容。

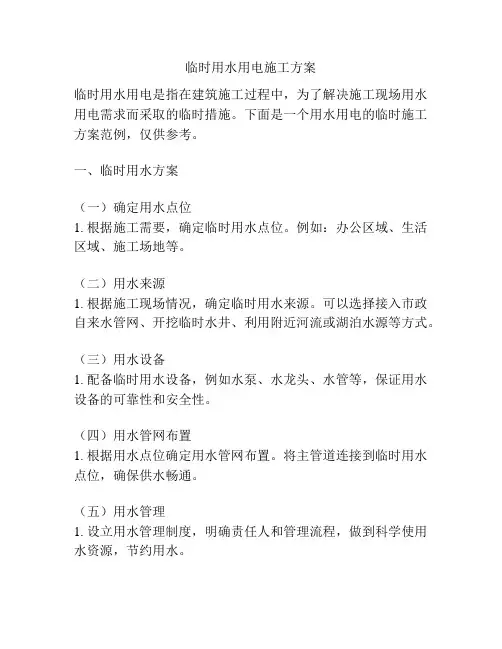

临时用水用电施工方案临时用水用电是指在建筑施工过程中,为了解决施工现场用水用电需求而采取的临时措施。
下面是一个用水用电的临时施工方案范例,仅供参考。
一、临时用水方案(一)确定用水点位1. 根据施工需要,确定临时用水点位。
例如:办公区域、生活区域、施工场地等。
(二)用水来源1. 根据施工现场情况,确定临时用水来源。
可以选择接入市政自来水管网、开挖临时水井、利用附近河流或湖泊水源等方式。
(三)用水设备1. 配备临时用水设备,例如水泵、水龙头、水管等,保证用水设备的可靠性和安全性。
(四)用水管网布置1. 根据用水点位确定用水管网布置。
将主管道连接到临时用水点位,确保供水畅通。
(五)用水管理1. 设立用水管理制度,明确责任人和管理流程,做到科学使用水资源,节约用水。
二、临时用电方案(一)确定用电点位1. 根据施工需要,确定临时用电点位。
例如:办公区域、生活区域、施工场地等。
(二)用电来源1. 根据用电需求和现场情况,确定临时用电来源。
可以选择接入市电、使用发电机组等方式。
(三)用电设备1. 配备临时用电设备,例如发电机组、电缆、插座等,保证用电设备的可靠性和安全性。
(四)用电布线1. 临时用电布线需按照安全标准进行设计和施工,确保电缆的安全可靠。
(五)用电管理1. 设立用电管理制度,明确责任人和管理流程,做到合理使用电力资源,避免浪费和危险。
以上是临时用水用电施工方案的一般内容,具体方案需要根据实际施工情况进行细化和调整。
在施工过程中,要严格按照安全和环保要求进行操作,确保施工现场的用水用电安全。
一、工程概况本工程为xxxxx #〜x #楼多层住宅和x#.x#楼高层住宅组成,建筑结构为钢筋混凝土剪力墙结构,xx #楼为三层物管用房,其中18#、22#楼设半开敞式地下车库,#楼设地下自行车库,总建筑面积为61104. m2,其中地下建筑面积为5431.川。
本工程位于xx市xx路以南,xx以东,xx以西,xx路以北。
建设单位为xxxx置业有限公司,设计单位为上海xxxx建筑设计有限公司设计,监理单位为xxx建设咨询监理有限公司,勘察单位为xxxx建筑设计研究(集团)有限公司,由xxx建设集团有限公司总承建。
本工程东、南、北都为在建建筑,西面为xx 路,因局部设置半开敞式地下车库导致号房之间间距缩小,场地比较紧张,为此xx #楼物管理用房暂时作为本工程前期施工阶段的加工制作场所。
本工程施工用电由xxx路边业主变压器配电间内设置的总配电柜引出,采用三相五线制。
施工用水从南面临时用水总管接入,管径为① 110。
-现场施工用电方案(一)编制依据1. 使用规范、标准1)GB50104-2005建设工程施工现场供用电安全规范;2)JGJ46-2005施工现场临时用电安全技术规范;3)JGJ33-2001建筑机械使用安全技术规程;4)JGJ59-99建筑施工安全检查标准;2. 施工组织设计3. 施工现场实际情况(二)施工用电总体布置1. 根据本工程特点,施工区用电和生活区用电从配电房直接分别引出。
2. 工程临时用电已经接通,可用量315KVA3. 现场设置配电间,配电柜。
4. 施工现场供电从总配电柜分别接至各一级分箱,再从一级分箱分至塔吊、施工井架(吊蓝)及施工层各二级分箱等。
详见施工用电平面布置图。
5. 施工楼层分别设一只二级电箱,随外墙脚手架升高上升。
高层每五层设一只二级分配电箱。
6. 为方便夜间施工管理,在生产区域现场四周布置若干照明灯。
每只塔吊上设四盏照明镝灯。
要求做到电力供应基本保持平衡。
杜绝------------------ 精品word 文档值得下载值得拥有 ---------------------------------单路负荷过重现象。
(完整版)施工临时用电专项方案一、工程概况本工程为XX建设项目,位于XX地区,主要包括主体建筑工程、辅助设施及室外工程。
工程占地面积XX平方米,总建筑面积XX平方米。
工程结构类型为钢筋混凝土框架结构,建筑高度XX米。
根据工程特点,需制定临时用电专项方案,确保施工期间用电安全、可靠。
二、用电管理1. 用电管理制度:建立健全用电管理制度,明确用电管理责任人,加强用电设备的检查、维修和保养,确保用电安全。
2. 用电负荷:根据工程需求,合理计算用电负荷,确保电力供应稳定。
临时用电设备应根据用电负荷选择合适的电缆、配电柜(盘)、配电箱及开关箱等。
3. 用电设备:所有用电设备应符合国家相关标准,严禁使用老化、损坏或非标准的用电设备。
4. 临时用电申请:施工前,需向相关部门申请临时用电,并提供临时用电负荷、用电设备清单等资料。
5. 用电设备检查:定期对用电设备进行检查,发现问题及时整改,确保用电安全。
三、电工1. 人员要求:电工应具备相应的职业资格证书,熟悉用电设备的操作、维修和保养。
2. 培训与考核:对电工进行用电安全知识培训,提高其安全意识,定期进行考核,确保电工具备足够的业务水平。
3. 作业要求:电工在作业过程中,应严格遵守操作规程,穿戴好个人防护用品,确保自身安全。
4. 事故处理:发生用电事故时,电工应立即采取紧急措施,并及时报告项目负责人,协助处理事故。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保用电设备与人员、建筑物等保持足够的安全距离。
2. 外电防护:针对临近的外电线路,采取可靠的防护措施,如设置防护网、警示标志等。
3. 防护设施:在临时用电设备周围设置防护设施,防止非相关人员靠近,避免触电事故发生。
4. 定期检查:定期检查安全距离及外电防护设施,发现问题及时整改。
五、电缆线路1. 电缆选择:根据用电负荷及敷设环境,选择符合国家标准的电缆。
电缆应具备良好的绝缘性能、耐热性和耐腐蚀性。
施工临时用电专项施工方案(完整版)一、工程概况本工程为XX项目施工临时用电工程,工程地点位于XX市XX区,主要包括土建工程、装饰工程、安装工程等。
工程总占地面积约XX平方米,总建筑面积约XX平方米。
本工程临时用电主要包括施工用电、生活用电及应急用电等。
为确保施工期间用电安全,特制定本临时用电专项施工方案。
二、用电管理1. 用电管理制度(1)建立健全用电管理制度,明确各级用电管理人员职责;(2)定期对用电设备进行检查、维修,确保用电设备安全可靠;(3)实行用电计量制度,合理分配电力资源,降低用电成本;(4)加强用电安全培训,提高施工人员用电安全意识。
2. 用电负荷计算根据工程特点和施工需求,进行用电负荷计算,合理配置配电设备,确保供电稳定。
3. 用电设备管理(1)用电设备应符合国家相关标准和规定;(2)定期对用电设备进行维护、保养,保证设备正常运行;(3)严禁使用破损、老化、不符合安全标准的电线电缆;(4)严禁私拉乱接,违规操作。
三、电工1. 电工人员要求(1)电工人员应具备相应的专业知识和技能,持证上岗;(2)熟悉施工现场用电设备、配电系统及用电负荷;(3)掌握用电安全知识和应急处理措施;(4)具有良好的职业道德,严格遵守用电管理制度。
2. 电工工作内容(1)负责施工现场临时用电设施的安装、调试、维护和拆除;(2)定期检查用电设备、线路,发现隐患及时整改;(3)监督施工人员遵守用电安全规定,纠正违规行为;(4)参与现场用电事故的调查和处理。
四、安全距离与外电防护1. 安全距离(1)根据国家相关规定,设置电线电缆与其他设施的安全距离;(2)在施工过程中,严格保持安全距离,防止因距离不足导致的电气事故;(3)在电气设备附近作业时,应采取安全防护措施,确保人身安全。
2. 外电防护(1)针对施工现场周边的外电线路,制定防护措施;(2)在施工过程中,密切关注外电线路运行情况,发现异常及时报告;(3)加强对外电线路的巡查,防止因外电线路故障影响施工现场用电安全;(4)与供电部门保持密切联系,及时了解外电线路维修、改造等情况。
靖江市锦绣花园 临时用水、用电专项施工方案
编制人: 审核人: 审批人: 日期: - 2 -
临时用水方案 一、工程概况 1,工程名称:锦绣花园工程 2,建设单位:靖江市湧佳房地产开发有限公司。 3,建设地点:靖江市北环东路以南,东侧依于十圩港,地块(地块编号:DXBL-01)用地面积35986㎡。 六、临时用水量计算: 本工程砼采用输送泵输送,生产用水主要是砼的养护,用水量较大,根据现场实际情况,查《施工用水参考定额》,由总工程量进度安排计算如下: (1)施工现场生产用水量:用水量250L/S。根据计算公式(其中K1=1.1,K2=1.5): Q1=K1K2 Q1N1/(8 3600) =1.1 1.5 60 250 3/(8 3600) =2.57(L/S)二.施工临时用水设置方案 本系统的设置主要是施工现场用水和消防用水,由于市政给水管水压不能满足高层建筑的施工用水,而且管网内的流量和水位达不到施工现场所需用水量,因此在施工现场增加储水池和加压水泵,而达到高层建筑施工用水的目地。 1.水源及主干管设置 在水源接口处设置水表井,采用DN150的热镀锌钢管卡箍连接,沿临时道路边埋地敷设形成环网(详见现场水管走向布置图)。并考虑管路检修时减少停水面积,在环网上增设4个闸阀,各用水点直接从主干管上开梯口,并装阀门。 2.管理人员办公区和生活区用水 管理人员办公区、生活区主要有卫生间、食堂、浴室、洗碗池、拖布池等到用水点,通过计算,采用DN50的干管引入能满足用水量。 3.工人生活区 主要有食堂、卫生间、浴室、洗碗池等用水点。 4.文明施工用水 大门进口处设置洗车用水点,拟采用DN20管接至用水点。 5.施工生产用水 - 3 -
施工生产用水的管网布置分两个阶段,采用不同方式供水。 利用市政管网压力,从主管(DN150)上直接开口,支干管采用DN65接至每栋外墙边,沿管道井逐步上升。考虑面积大的特点,在两侧增加5个开口,仅供第一阶段使用。 三、消防用水设置方案 1.根据现场实际,在南侧设一处水泵房,储水池约40M3的容积,可以满足现场施工用水(包括临时消防水量15L/S)。 2. 一旦发生火灾,立即启动消防水泵,临时加压,使管网内的流量和水压达到消防要求。本工程室外消防栓系统用水量为15L/s。 本设计沿土建开挖线外围敷设室外消火栓系统给水主管,环管各处按用水点需要预留甩口,并按不小于50米的间隔布置室外消火栓,消火栓规格为SSl00-1.6,具体安装方法参见国标。 3. 在水房内设置两台加压水泵,当施工用时,启动一台加压水泵。如发生火情,可开启高扬程消防水泵同时运行,在加压水泵的出水口增加橡胶软接头,为防止设备振动而转动给管道系统,在水泵的出水口加缓冲式上回阀,以保护设备和管道系统不会受到水击的破坏,并且要在出水口增加一根DN50回路水管储水池,起到降压作用 4.办公区及住宿区内设置消防栓,在发生火灾时可以立即启动消防栓就近灭火。将损失减到最低。 四、临时用水原则 1、管材的选用和连接方法 本工程生产施工用水全部采用镀锌钢管卡箍连接,以减少漏水点及压力降;如需要生活用水,采用镀锌钢管丝扣连接,确保防止水质污染。 2.依设计总平面图和批准的施工现场平面布置图为总依据,进行管线走向的布置和设计。 3.本着“经济、科学、合理、文明”的原则,最大可能降低临时用水用电的工程成本。 4.分阶段的布置原则,以充分利用市政管网的压力,根据工程特点,分三个阶段来设 置临时用水,一阶段为正负0.00以下主体施工阶段;二阶段是主体施工阶段;5.以安全为主的指导思想原则,主要体现在消防设施及维护方面。 6.注重美观,符合文明工地标准和要求为原则事整体考虑管线的布置。 - 4 -
7.以方便使用,管理和维护为指导原则,确保施工期内生产生活的供水、排水正常。 五 、临时排水设置方案 1、临时排水总原则: 采用雨、污水分流,附以化粪池,隔油池、沉淀池的排放方式。在生活区、办公区形成排水管网,并设检查井,其中污水管采用DN200钢筋砼管,雨水管采用DN300钢筋砼管。 现场条件:施工现场西侧,靠生活、办公区已有两条直接排入市政管网的雨、污管道,并有检查井。 1.1生活办公区污废水排放 卫生间的污水先通过化粪池再排入主排水管,最后接入污水检查井,排入市政管网;浴室、洗涤废水直接排入排水管,最后排入市政管网;食堂排水先通过隔油池,再排入主排水管,最后排入市政管网。 1.2生活、办公区雨水排放 雨水管采用明沟收集,再接入雨水管网,最后接入雨水检查井,排入市政管网。 1.3施工区雨水排放 沿施工区四周设明沟收集雨水,并增设沉淀池,雨水通过沉淀池后排入管网,最后接入市政管网。
(2)施工现场生活用水量:施工现场每天高峰人数为350人,其用水量每人每天20L。 Q2=P1N2K3/(8 3600) =350 20 1.3/(8 3600) =0.32(L/S) (3)消防用水量:按规定Q3=10(L/S) (4)施工总用水量: 由于Q1+Q2<Q3,故Q=10(L/S) (5)管径计算: 场外水源点至场内施工区干线的管径: - 5 -
D=4qπV1000 =4×103.14×2×1000 =0.08(m) V:流速取2.0升/秒。 生活区干线管径: D= (4Q2/ V1000)=0.010(m) 生活用水管径采用DN50(mm)。 (6)供水支管:生产用水每层接出DN25支管,设2个截止阀,再设2个D15水嘴。 (7)水泵:根据主体高度选用100S40A型,离心型水泵一台,扬程H=80m,电机功率N=11KW。 七、临时用水维护及故障解决方法 1、水泵房设值班人员,有专人维修,当施工用水时开启水泵,如不用水关闭水泵。 2、如临时用水的管道和其它阀件发生漏水现象,立刻通知值班人员将水泵关闭,将管路或阀件修复完成后,再开启水泵。 3、维护人员要对现场的临时用水系统,做到经常检查,发现阀件有不严、渗水、漏水现象,及时更换。 4、水泵不吸水、压力表指针剧烈跳动时,应检查底阀是否漏水,再灌足引水,拧紧漏气处。 5、在运行中,泵的轴承温度不得超过外界温度35℃,其极限温度不得大于75℃。 6、定期检查联轴器,注意轴承温升。 7、泵在运转中发现有不正常噪音时,应立即停止运转检查其原因。 - 6 -
临时用电方案 编制依据 (1)严格按照现行国家标准规范并依据中国建筑工业出版社出版的《低压配电设计规范》GB50054-95、《建筑工程施工现场供电安全规范》GB50194-93 、《通用用电设备配电设计规范》GB50055-93 、《供配电系统设计规范》GB50052-95中国建筑工业出版社、《施工现场临时用电安全技术规范》JGJ46-2005等 的规定,做到统一标准、规范编制。 (2)遵循总施工组织设计文件、规范的原则,在编制项目施工方案中,严格按施工现场的实际要求,执行现行的规范及验收标准,优化施工方案,正确组织施工,确保临时用电安全。
一、施工条件 施工现场用电量统计表 序号 机械名称 型号 单位 数量 单机功率 总功率 1. 施工电梯 2/TX2/蓝 部 6 30KW 180KW 2. 砼搅拌机 JZ-350 台 1 5.5 5.5 3. 砂浆搅拌机 HJ200B 台 2 2.2 4.4 4. 钢筋切断机 GQ-40 台 2 2 4 5. 钢筋弯曲机 GJ-2 台 2 1.5 3 6. 钢筋调直机 GT6/14 台 1 11.00 11.00 7. 平板振动机 B22 台 8 1.5 12 8. 插入式振动机 CZ-3 台 8 1.5 12 9. 电焊机 DH-10 台 1 0.5 0.5 10. 镝灯 2 3.50 7 11. 木工圆锯 MJ104 1 3.50 3.50 - 7 -
二、设计内容和步骤 1、现场勘探及初步设计:
(1)本工程所在施工现场范围内无各种埋地管线。
(2)现场采用380V低压供电,设一配电总箱,内有计量设备,采用TN-S系统供电。 (3)根据施工现场用电设备布置情况,采用导线穿钢管埋地敷设,布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,两极防护。 (4)按照《JGJ46-2005》规定制定施工组织设计,接地电阻R≤4Ω。
2、确定用电负荷: (1)照明镝灯(2台) Kx = 1.2,Cosφ = 0.6,tgφ = 1.33 Pjs = Kx×Pe = 1.2×7 =8.4kW Qjs = Pjs×tgφ = 8.4×1.33 = 11.17kvar (2)自落式混凝土搅拌机(1台) Kx = 0.75,Cosφ = 0.85,tgφ = 0.62 Pjs = Kx×Pe =0.75×5.5=4.12kW Qjs = Pjs×tgφ = 4.12×0.62 = 2.55kvar (3)配料机(1台) Kx = 0.75,Cosφ = 0.85,tgφ = 0.62 Pjs = Kx×Pe = 0.75×7.5 = 5.62kW Qjs = Pjs×tgφ = 5.62×0.62 = 3.48kvar (4)砂浆搅拌机(1台) Kx = 0.5,Cosφ = 0.55,tgφ = 1.52 Pjs = Kx×Pe = 0.5×4.4 = 2.2kW Qjs = Pjs×tgφ = 2.2×1.52 = 3.34kvar (5)插入式振动器(8台) Kx = 0.5,Cosφ = 0.7,tgφ = 1.02 Pjs = Kx×Pe = 0.5×12 = 6kW Qjs = Pjs×tgφ = 6×1.02 =6.12kvar (6)平板式振动器(8台) Kx = 0.5,Cosφ = 0.7,tgφ = 1.02 Pjs = Kx×Pe = 0.5×12 = 6kW Qjs = Pjs×tgφ = 6×1.02 = 6.12kvar (7)木工圆锯(1台)
