LEAC丙烯酸聚合物水泥防水涂料施工工法
- 格式:doc
- 大小:10.09 MB
- 文档页数:8

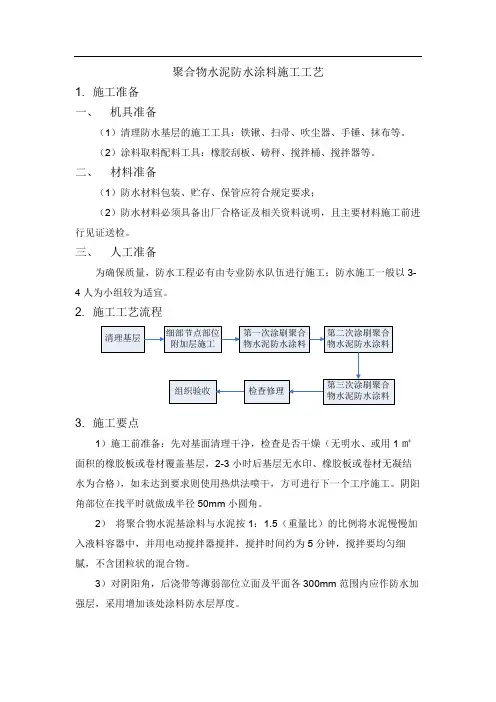

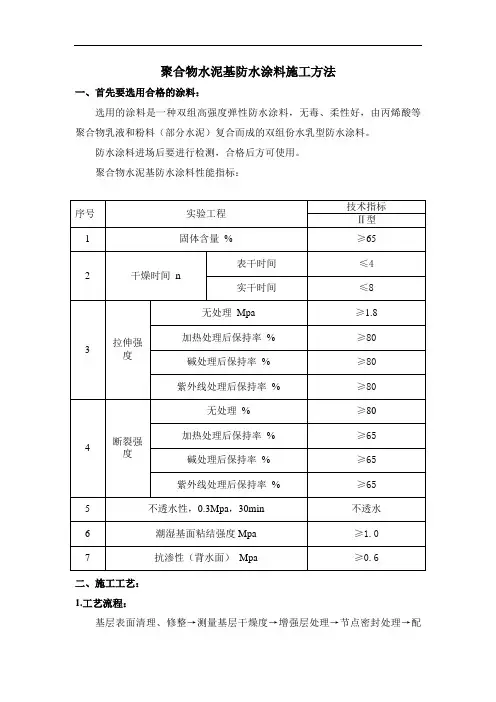

聚合物水泥基防水涂料施工方法一、首先要选用合格的涂料:选用的涂料是一种双组高强度弹性防水涂料,无毒、柔性好,由丙烯酸等聚合物乳液和粉料(部分水泥)复合而成的双组份水乳型防水涂料。
防水涂料进场后要进行检测,合格后方可使用。
聚合物水泥基防水涂料性能指标:二、施工工艺:1.工艺流程:基层表面清理、修整→测量基层干燥度→增强层处理→节点密封处理→配料搅拌→涂刷、刮涂涂料→干燥→再涂刷、刮涂涂料→干燥→检查验收→保护层施工。
2施工步骤:2.1基层处理:基层必须平整、牢固、干净、无起砂、起皮、无油污且无积水现象,含水率不大于10%,阴阳角按规定要求做成圆弧形。
2.2配料:在现场将液料与粉料按1:1的比例进行搭配,液料和粉料分别计量取料后,首先将液料放入胶桶内,再向桶内慢慢加入粉料,一边向桶内加入粉料,同时开动手提式搅拌机进行搅拌,使液料和粉料充分搅拌均匀,直到桶内无粒子和气孔为止。
搅拌后的防水涂料必须在2小时内全部用完。
为便于涂刷,可先在液料内加入不超过0.1倍液料水。
2.3涂覆要领:a、用毛刷将已搅拌好的防水涂料均匀涂刷在已处理好的基面上。
b、待第一遍防水膜完全干固后即可涂刷第二遍,第二遍涂刷的方向与第一遍涂刷方向相垂直,每遍涂刷厚度为1mm,涂刷二至三遍后一般可达到设计厚度。
2.4细部及节点处理:各薄弱环节,在涂刷时要特别加细。
这些部位涂刷中间可加无纺布或纤维布做加强层。
2.5检查清理:各薄弱环节是否已做了重点处理。
防水层是否保持完好。
现场地面上残留的垃圾应清理干净,并置于指定地点,做到人离场地净。
3.施工要点:3.1在配料时液料要随用随盖,粉料要放置在干燥阴凉处,严禁放在有积水或潮湿的地面上,防水结块。
凡结块粉料一律不得使用。
3.2气温低于5℃不得进行施工。
3.3雨、雪天气禁止施工。

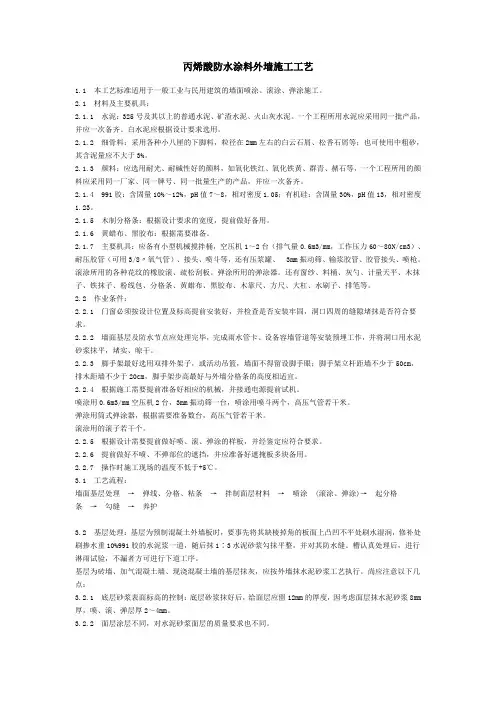

丙烯酸防水涂料标准施工工艺
采用屋面丙烯酸高弹防水涂料和网格布布对接缝和节
点首先进行加强处理,再用屋面丙烯酸高弹防水涂料对屋
面进行满涂。
1、施工工艺流程:基层处理→细部节点附加增强处理→分遍喷
涂刷防水涂料→检查、验收。
2、操作要点及技术要求
(1)基层清理:基层应无灰尘、无油污,施工前清理、清扫干
净,彻底清理,清洗,必要时用高压吹尘机吹净,锈蚀部位应彻底
清除锈迹。
(2)细部附加增强处理:在板材直立锁边接缝处(含女儿墙)、天沟落
水口和螺栓连接处、出风管与屋面接缝处、采光板与金属屋面接缝处、采光板与山墙连接处等节点部位设置1.5mm厚,创匠屋面丙烯酸高弹防水涂料+网格布附加层约300mm 宽。
板材直立锁边接缝、固定螺栓处和大面构造做法。
(3)采用多遍喷涂屋面丙烯酸高弹防水涂料,厚1.5mm
(节点部位总厚度为3.0mm),不宜一遍过厚,喷涂刷方向相互垂直,涂刷均匀,不可漏涂。
(4)检查验收:施工各工序完成后,现场施工员、质检员必须跟班检查。
(5)因该屋面过水面积较大,暴雨季节天沟落水口不能顺畅排水,
有可能天沟产生溢水而出现渗漏水现象,如果出现该现象,应增加落水管。
(如果几年来都未出现过溢水现象,证明现排水管已满足排水要求)。
聚合物水泥防水涂料施工方案
聚合物水泥防水涂料是一种常见的防水涂料材料,主要由聚合物树脂、水泥、填料和助剂等组成。
它具有良好的柔韧性和防水性能,广泛应用于地下室、厨房、卫生间等潮湿环境的防水工程。
1.施工前准备:
(1)表面处理:将施工面清洁干燥,去除油污、浮灰等杂质,修补平整表面缺陷。
(2)基层处理:对于有裂缝的基层需要进行修补,确保基层
光滑坚固。
2.底涂施工:
(1)搅拌:将聚合物水泥防水涂料与清水按照一定比例进行
搅拌,使其达到适宜稠度。
(2)刷涂:用刷子将底涂料均匀刷涂在基层表面,注意不要
有漏刷现象。
3.糊层施工:
(1)搅拌:将聚合物水泥防水涂料与清水按照一定比例进行
搅拌,使其达到适宜稠度。
(2)抹涂:用刮板将糊层料均匀抹涂在底涂层表面,保证糊
层的均匀性。
4.面层施工:
(1)搅拌:将聚合物水泥防水涂料与清水按照一定比例进行
搅拌,使其达到适宜稠度。
(2)刷涂:用刷子将面层料均匀刷涂在糊层表面,注意不要
有漏刷现象。
5.验收及保养:
(1)施工完成后,对防水涂层进行检查,确保整体涂层质量。
(2)施工完成后,防水涂层需要经过一段时间的养护时间,
保持表面湿润,防止过快干燥。
以上是聚合物水泥防水涂料的一般施工方案,具体施工步骤和比例可根据具体情况进行调整。
在施工过程中要注意操作规范,确保施工质量。
同时,为了保证施工效果和使用寿命,建议定期维护和检查防水涂层,发现问题及时修补。
聚合物水泥防水涂料施工工艺1.施工准备一、机具准备(1)清理防水基层的施工工具:铁锹、扫帚、吹尘器、手锤、抹布等。
(2)涂料取料配料工具:橡胶刮板、磅秤、搅拌桶、搅拌器等。
二、材料准备(1)防水材料包装、贮存、保管应符合规定要求;(2)防水材料必须具备出厂合格证及相关资料说明,且主要材料施工前进行见证送检。
三、人工准备为确保质量,防水工程必有由专业防水队伍进行施工;防水施工一般以3-4人为小组较为适宜。
2.施工工艺流程3.施工要点1)施工前准备:先对基面清理干净,检查是否干燥(无明水、或用1㎡面积的橡胶板或卷材覆盖基层,2-3小时后基层无水印、橡胶板或卷材无凝结水为合格),如未达到要求则使用热烘法喷干,方可进行下一个工序施工。
阴阳角部位在找平时就做成半径50mm小圆角。
2)将聚合物水泥基涂料与水泥按1:1.5(重量比)的比例将水泥慢慢加入液料容器中,并用电动搅拌器搅拌,搅拌时间约为5分钟,搅拌要均匀细腻,不含团粒状的混合物。
3)对阴阳角,后浇带等薄弱部位立面及平面各300mm范围内应作防水加强层,采用增加该处涂料防水层厚度。
4)加强部增加的防水层,同层相邻的搭接宽度应大于100mm,上下层接缝应错开1/3 幅宽。
5)涂刷第一道涂膜:在前一道底胶层固化并干燥后,应先检查是否有部位没有涂刮到位,如没有,即可涂刷第一层涂膜;如有,则应补刷涂膜,然后进行第一层涂膜施工。
涂刮第一层涂膜防水材料,可用塑料或橡皮刮板均匀涂刮,力求厚度一致,单层控制在0.4~0.5mm之间。
6)涂刮第二道涂膜:第一道涂膜固化后(手摸防水层不粘手),即可在其上均匀地涂刮第二道涂膜,涂刮方向应与第一道的涂刮方向相垂直,厚度控制在0.5~0.6mm之间。
7)涂刮第三道涂膜:方法同第二道,但刮方向应与第二道的涂刮方向相垂直,厚度控制在0.5~0.6mm之间。
最后总体厚度的最小厚度不小于1.4mm,平均厚度不小于1.5mm8)每遍涂刷时应交替改变涂层的涂刷方向,同层涂膜的先后搭茬宽度宜为30~50mm。
聚合物水泥防水涂料防水施工方案及工艺方法
一、准备工作:
1.检查施工表面的平整度和结构强度,确保施工基面符合要求。
2.清除施工表面的杂物及灰尘,保持施工环境干燥,没有积水。
3.必要时进行基面处理,包括修补裂缝、填充孔洞等。
二、底漆处理:
1.根据施工基面的情况选择相应底漆,将底漆涂刷在基面上,形成一层薄膜。
2.底漆的选择要与聚合物水泥防水涂料相匹配,确保涂料能够粘结牢固。
三、涂料施工:
1.将聚合物水泥防水涂料按照使用说明添加适量清水,搅拌均匀。
2.采用刷涂、滚涂或喷涂的方式涂抹在施工表面上。
3.第一遍涂料干燥后,施工人员可以进行第二遍涂料的施工,以增加防水涂料的厚度。
4.涂料施工过程中要注意涂刷的均匀性,确保涂层的整体质量。
5.建议根据施工要求进行多遍涂刷,确保涂料的厚度要求。
四、防水层处理:
1.聚合物水泥防水涂料需要干燥一段时间后,进行防水层的处理。
2.防水层可以采用胶层、防腐层等进行保护,具体根据工程要求进行选择。
五、防水层检测:
1.防水层施工完毕后,需要进行防水层的检测。
2.可以使用水压试验或其他相关检测方法,确保防水层的质量符合要求。
以上是一个简要的聚合物水泥防水涂料施工方案及工艺方法,不同的工程条件和具体要求可能会有所不同,施工前务必进行详细的施工方案设计、材料选择和工艺工程的制定。
另外,在施工过程中要严格按照相关规范和标准操作,确保施工质量。
本技术涉及防水施工领域,旨在解决现有防水结构和施工方法防水效果不足的问题,提供一种基于丙烯酸聚合物水泥防水涂料的穿墙管道防水构造方法,其包括以下步骤,在穿墙管道处预埋套管;在穿墙管道和套管之间填充密封材料;在墙体迎水面一侧,将中间剪有孔的加筋布套过伸出迎水面的穿墙管道;然后在加筋布上涂刷制备好的防水涂料,使涂料附着于加筋布的同时粘合于穿墙管道和墙体的迎水面,形成第一层防水层;将一更大块的加筋布在搅拌均匀的涂料中浸泡一段时间,将浸泡后的加筋布套过穿墙管道并覆盖粘合第一层防水层和第一层防水层未覆盖的迎水面的其他位置,形成第二层防水层。
本技术的有益效果是防水效果好,能够适应潮湿甚至浸水的环境。
权利要求书1.一种基于丙烯酸聚合物水泥防水涂料的穿墙管道防水构造方法,其特征在于,包括以下步骤,在穿墙管道处预埋套管,所述套管包括筒状的管体和焊合在所述管体外周的翼板,翼板的板面垂直于管体的轴线;在所述套管的外周位于所述翼板两侧分别缠绕有遇水膨胀胶带;然后进行楼板混凝土浇筑成型,其中,翼板伸入楼板混凝土内;将穿墙管道穿过套管内孔中间位置,并在穿墙管道和套管之间的环形间隙中填充密封材料进行密封;在墙体迎水面一侧,将中间剪有孔的加筋布套过伸出迎水面的穿墙管道,并使加筋布一部分包裹于穿墙管道的外周,另一部分覆盖迎水面上的穿墙管道的周边区域;然后在加筋布上涂刷制备好的防水涂料,使涂料附着于加筋布的同时粘合于穿墙管道和墙体的迎水面,形成第一层防水层;将一更大块的加筋布在搅拌均匀的涂料中浸泡一段时间,使涂料均匀附着于加筋布上,然后将浸泡后的加筋布套过穿墙管道并覆盖粘合第一层防水层和第一层防水层未覆盖的迎水面的其他位置,形成第二层防水层。
2.根据权利要求1所述的基于丙烯酸聚合物水泥防水涂料的穿墙管道防水构造方法,其特征在于:所述防水涂料采用LEAC涂料,其配置方法包括以下依次进行的步骤:(1)将重量比1/3-1/2乳液倒入搅拌桶中;(2)加入全部粉剂,使用搅拌器慢速搅拌成无任何颗粒的均匀膏糊状物;(3)按配比补足乳液搅拌至均匀;(4)按照配比要求加入水搅拌均匀。
聚合物水泥基防水涂料施工工艺一、引言聚合物水泥基防水涂料是一种常用于建筑施工中的防水材料,它可以提供良好的防水效果,保护建筑结构免受水分侵害。
本文将详细介绍聚合物水泥基防水涂料的施工工艺,包括准备工作、施工方法和注意事项等方面。
二、准备工作在施工聚合物水泥基防水涂料之前,需要进行一系列的准备工作,以确保施工的顺利进行。
以下是准备工作的步骤:1. 清理表面清理施工表面是准备工作的第一步。
必须确保施工表面干净、平整,并且没有油、灰尘、松散的碎屑等杂质。
可以使用刷子、高压水枪等工具进行清理。
2. 处理裂缝若施工表面存在裂缝,必须先进行处理。
可以使用聚合物修补剂将裂缝填充并修复。
这能够保证施工表面的平整度和稳定性。
3. 底漆处理在施工聚合物水泥基防水涂料之前,需要先涂上底漆。
底漆可以提高涂料的附着力和防水效果。
施工底漆时,需按照涂料说明进行涂刷,确保均匀覆盖整个表面。
三、施工方法聚合物水泥基防水涂料的施工方法可分为以下几个步骤:将聚合物水泥基防水涂料倒入干净的容器中,用电动搅拌器进行搅拌。
搅拌时间根据涂料说明进行,确保涂料达到均匀的混合状态。
2. 刮涂底层使用刮板将搅拌好的涂料均匀地刮涂在施工表面上。
刮涂时,要保持力度均匀、厚度一致,确保底层涂料的牢固性。
3. 罩面底层涂料干燥后,在上面再刮涂一层聚合物水泥基防水涂料。
这一层被称为罩面涂料,用于增强整体的防水效果。
同样要保持刮涂的力度和厚度均匀一致。
4. 铺设聚酯纤维布在罩面涂料未干燥之前,铺设聚酯纤维布。
将聚酯纤维布铺展在涂料上,并轻轻按压以确保其粘结紧密。
聚酯纤维布能够增强涂料的耐水性和抗拉强度。
5. 重复施工等聚酯纤维布覆盖涂料后,再次进行刮涂涂料和罩面涂料的施工。
每次施工之间需注意涂料的干燥时间,确保上层的涂料牢固粘合在底层上。
6. 饰面处理施工完成后,可以对饰面进行处理。
可以选择刷涂其他装饰涂料或者涂刷防腐剂等,以进一步加强涂层的防水性能和美观性。
一、工艺流程清理基层→涂刷基层处理剂→细部附加层施工→涂刷第一遍涂→涂刷第二遍涂膜→涂刷第三遍涂膜→涂刷第四遍涂料→涂刷第五遍涂料直至达到2.0mm厚为止→防水层蓄水试验→质量验收。
二、操作要点清理基层:将基层清扫干净;基层应做到找坡正确,排水顺畅,表面平整、坚实,无起灰、起砂、起壳及开裂现象。
涂刷基层处理剂前,基层表面应达到干燥状态。
涂刷基层处理剂:基层处理剂为低粘度丙稀酸,可以起到隔离基层潮汽处理灰尘,提高涂料与基层粘接强度的作用。
涂刷时,将丙稀酸涂料对于适量的水(配合比涂料:水=4:1),用搅拌器搅拌均匀,即可涂刷于基层上。
先在阴阳角、管道根部均匀涂刷一遍,然后进行大面积涂刷。
材料用量为0.20~0.25kg/m2涂刷后应干燥4h以上,才能进行下道工序的施工。
附加层施工:在管道、地漏、阴阳角和出入口等易发生的薄弱部位,应先用丙稀酸防水涂料均匀涂刮一次,起厚度0.5mm,做附加层处理。
按设计要求,细部构造也可做带胎体增强材料的附加层处理。
第一遍涂膜施工:将丙稀酸防水涂料用胶皮刮板涂刮在基层表面,涂刷厚度要均匀一致,用量为0.8~1.0kg/m2。
立面涂刷高度根据设计要求1800mm。
第二遍涂膜施工:在第一遍涂膜固化干燥后,再按上述方法涂刮第二涂料,对平面的涂刮方向应与第一遍涂刷方向相垂直每涂刮量仍与第一遍相同。
第三遍涂膜施工:在第二遍涂膜施工固化(即实干,用手触摸不粘手)干燥后,再按上述方法涂刮第三遍涂料。
对平面的涂刮方向应与第二遍涂刷方向相垂直每涂刮量仍与第二遍相同。
第四遍涂膜施工:在第三遍涂膜施工固化干燥后,再按上述方法涂刮第四遍涂料。
对平面的涂刮方向应与第三遍涂刷方向相垂直每涂刮量仍与第三遍相同。
第五遍涂膜施工:在第四遍涂膜固化后,再按上述方法涂刮第五遍涂料,用量0.4~0.5kg/m2。
五遍丙稀酸涂料涂刷后,用料量总计4.3kg/m2,用工量平均为0.15工日/m2,防水厚度不小于2.0mm。

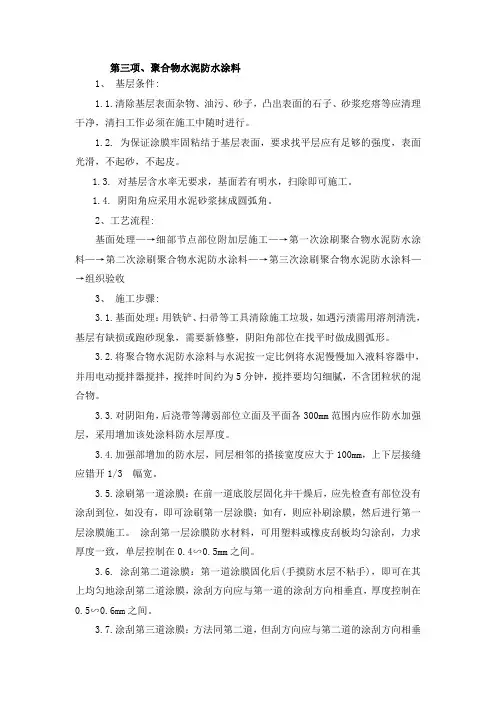

第三项、聚合物水泥防水涂料1、基层条件:1.1.清除基层表面杂物、油污、砂子,凸出表面的石子、砂浆疙瘩等应清理干净,清扫工作必须在施工中随时进行。
1.2. 为保证涂膜牢固粘结于基层表面,要求找平层应有足够的强度,表面光滑,不起砂,不起皮。
1.3. 对基层含水率无要求,基面若有明水,扫除即可施工。
1.4. 阴阳角应采用水泥砂浆抹成圆弧角。
2、工艺流程:基面处理—→细部节点部位附加层施工—→第一次涂刷聚合物水泥防水涂料—→第二次涂刷聚合物水泥防水涂料—→第三次涂刷聚合物水泥防水涂料—→组织验收3、施工步骤:3.1.基面处理:用铁铲、扫帚等工具清除施工垃圾,如遇污渍需用溶剂清洗,基层有缺损或跑砂现象,需要新修整,阴阳角部位在找平时做成圆弧形。
3.2.将聚合物水泥防水涂料与水泥按一定比例将水泥慢慢加入液料容器中,并用电动搅拌器搅拌,搅拌时间约为5分钟,搅拌要均匀细腻,不含团粒状的混合物。
3.3.对阴阳角,后浇带等薄弱部位立面及平面各300mm范围内应作防水加强层,采用增加该处涂料防水层厚度。
3.4.加强部增加的防水层,同层相邻的搭接宽度应大于100mm,上下层接缝应错开1/3 幅宽。
3.5.涂刷第一道涂膜:在前一道底胶层固化并干燥后,应先检查有部位没有涂刮到位,如没有,即可涂刷第一层涂膜;如有,则应补刷涂膜,然后进行第一层涂膜施工。
涂刮第一层涂膜防水材料,可用塑料或橡皮刮板均匀涂刮,力求厚度一致,单层控制在0.4∽0.5mm之间。
3.6. 涂刮第二道涂膜:第一道涂膜固化后(手摸防水层不粘手),即可在其上均匀地涂刮第二道涂膜,涂刮方向应与第一道的涂刮方向相垂直,厚度控制在0.5∽0.6mm之间。
3.7.涂刮第三道涂膜:方法同第二道,但刮方向应与第二道的涂刮方向相垂直,厚度控制在0.5∽0.6mm之间。
最后总体厚度的最小厚度不小于1.4mm,平均厚度不小于1.5mm3.8.场地上工具及材料收放整理,并要求甲方对施工部位进行验收4、注意事项:4.1.每层涂覆时应先进行测验,测定每m2涂料用量,施工时应按测定的用量取料。
丙烯酸防水涂料外墙施工工艺1.1 本工艺标准适用于一般工业与民用建筑的墙面喷涂、滚涂、弹涂施工。
2.1 材料及主要机具:2.1.1 水泥:325号及其以上的普通水泥、矿渣水泥、火山灰水泥。
一个工程所用水泥应采用同一批产品,并应一次备齐。
白水泥应根据设计要求选用。
2.1.2 细骨料:采用各种小八厘的下脚料,粒径在2mm左右的白云石屑、松香石屑等;也可使用中粗砂,其含泥量应不大于3%。
2.1.3 颜料:应选用耐光、耐碱性好的颜料,如氧化铁红、氧化铁黄、群青、赭石等,一个工程所用的颜料应采用同一厂家、同一牌号、同一批量生产的产品,并应一次备齐。
2.1.4 991胶:含固量10%~12%,pH值7~8,相对密度1.05;有机硅:含固量30%,pH值13,相对密度1.23。
2.1.5 木制分格条:根据设计要求的宽度,提前做好备用。
2.1.6 黄蜡布、黑胶布:根据需要准备。
2.1.7 主要机具:应备有小型机械搅拌桶,空压机1~2台(排气量0.6m3/mm,工作压力60~80N/cm3)、耐压胶管(可用3/8〃氧气管)、接头、喷斗等,还有压浆罐、3mm振动筛、输浆胶管、胶管接头、喷枪。
滚涂所用的各种花纹的橡胶滚、疏松刮板。
弹涂所用的弹涂器。
还有窗纱、料桶、灰勺、计量天平、木抹子、铁抹子、粉线包、分格条、黄蜡布、黑胶布、木靠尺、方尺、大杠、水刷子、排笔等。
2.2 作业条件:2.2.1 门窗必须按设计位置及标高提前安装好,并检查是否安装牢固,洞口四周的缝隙堵抹是否符合要求。
2.2.2 墙面基层及防水节点应处理完毕,完成雨水管卡、设备容墙管道等安装预埋工作,并将洞口用水泥砂浆抹平,堵实、晾干。
2.2.3 脚手架最好选用双排外架子,或活动吊篮,墙面不得留设脚手眼;脚手架立杆距墙不少于50cm,排木距墙不少于20cm,脚手架步高最好与外墙分格条的高度相适宜。
2.2.4 根据施工需要提前准备好相应的机械,并接通电源提前试机。
丙烯酸防水涂料工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!丙烯酸防水涂料工艺流程如下:1. 准备工作(1)清理基层:将基层表面的浮尘、油污、砂浆等杂物清理干净,确保基层平整、坚实。
丙烯酸防水施工方案一、概述本方案旨在阐述丙烯酸防水的施工步骤、要求以及注意事项,确保施工质量。
二、施工步骤1.准备工作(1)清除建筑表面的灰尘、油污等杂物,确保施工面干燥、清洁。
(2)检查施工面的平整度和强度,必要时进行修补。
2.基层处理(1)基层处理前应先测量基层的湿度,湿度不得超过8%。
(2)对于有裂缝或鼓包的基层,应进行修补。
裂缝宽度小于2mm的可使用丙烯酸树脂进行打底;超过2mm的裂缝应先使用丙烯酸树脂与填料混合后填补。
(3)基层表面应使用打磨机进行打磨,确保基层平整、粗糙度适宜。
3.底涂施工(1)选用适宜的底涂材料,按照施工说明进行搅拌,保证底涂材料的均匀性。
(2)使用辊涂法或刷涂法将底涂材料均匀地涂布在基层表面,不得漏涂、假涂和滴涂。
(3)底涂干燥后,对涂层进行检查,如有问题应及时修复。
4.防水层施工(1)选用适宜的丙烯酸防水涂料,按照施工说明进行搅拌,保证涂料的均匀性。
(2)使用辊涂法或刷涂法将丙烯酸防水涂料均匀地涂布在基层表面,涂膜厚度不小于1.0mm。
(3)施工过程中应注意涂层的均匀性和连续性,不得漏涂、假涂和滴涂。
涂层边缘应与构造物有限域衔接。
(4)涂层施工完成后应进行即时检查,如有问题应及时修复。
5.保护层施工(1)待防水层干燥后,进行保护层的施工。
保护层可以选用涂料、胶粘剂、防腐料等材料,根据实际需要进行选择。
(2)保护层施工应均匀、连续,不得漏涂、假涂和滴涂。
涂层边缘应与构造物有限域衔接。
(3)保护层施工完成后应进行即时检查,如有问题应及时修复。
三、施工要求1.温度要求施工环境的温度应在5℃~35℃之间,且温度变化不应过大。
施工温度过高会导致涂料快速干燥,降低粘结力;施工温度过低会导致涂料凝固,无法正常流平。
2.湿度要求施工环境的湿度应在85%以下,湿度过大会导致涂料固化不良,影响防水质量。
3.配料比例根据施工说明,正确配合丙烯酸树脂、填料、助剂等材料,保证配料比例的准确性,以保证涂料的均匀性和性能。
丙烯酸酯防水涂料施工工艺防水涂料是一种应用广泛的涂料,它可以在建筑、工程和其他领域中起到防水保护的作用。
丙烯酸酯防水涂料是其中一种常见的防水涂料,具有良好的防水性能和使用寿命长的特点。
下面将介绍一下丙烯酸酯防水涂料的施工工艺。
在进行丙烯酸酯防水涂料施工之前,需要对基层进行检查和处理。
确保基层表面平整、干燥、无尘、无油污等问题。
如有裂缝或破损处,应先进行修补,确保基层的完整性。
接下来,开始进行丙烯酸酯防水涂料的施工。
首先,将丙烯酸酯防水涂料搅拌均匀,确保涂料中的各种成分充分混合。
然后,使用刷子、辊筒或喷涂设备将涂料均匀地涂布在基层表面上。
在施工过程中,需要注意涂料的厚度和均匀性。
一般来说,丙烯酸酯防水涂料的建议厚度为0.8mm-1.2mm。
施工时要注意涂料的层与层之间的重叠,确保涂层的连续性和防水性能。
在涂布完成后,需要进行涂层的固化和干燥。
一般来说,丙烯酸酯防水涂料的固化时间为24小时,完全干燥需要3-5天。
在固化和干燥的过程中,要保持施工区域的通风良好,以促进涂料的固化和干燥。
在丙烯酸酯防水涂料施工完成后,还需要对涂层进行检查和修复。
检查涂层的平整度和完整性,如有不平整或破损处,需要进行修复。
修复时,可以使用相同的涂料进行补涂,确保涂层的连续性和防水性能。
在施工过程中,还需要注意安全措施。
丙烯酸酯防水涂料属于化学品,施工人员应佩戴防护手套、口罩等个人防护装备,避免涂料接触皮肤和吸入有害气体。
丙烯酸酯防水涂料的施工工艺是一个细致而重要的过程。
通过对基层的处理、涂料的均匀涂布、固化和干燥、涂层的修复等步骤,可以确保丙烯酸酯防水涂料的施工质量和防水性能。
在施工过程中,要注意安全措施,避免发生意外。
丙烯酸酯防水涂料的施工工艺需要专业的施工人员进行操作,以确保施工效果和使用寿命。
6.2楼、地面涂膜防水1、工艺流程1.1 聚合物乳液(丙烯酸脂)防水涂料施工工艺流程:清扫基层→涂刷底胶→细部附加层→第一层涂膜→第二层涂膜→第三层涂膜和粘石渣1.1.1 清扫基层:用铲刀将粘在找平层上的灰皮除掉,用扫帚将尘土清扫干净,尤其是管根、地漏和排水口等部位要仔细清理。
如有油污时,应用钢丝刷和砂纸刷掉。
表面必须平整,凹陷处要用1∶3水泥砂浆找平。
1.1.2 涂刷底胶:将丙烯酸脂配合搅拌均匀,即可使用。
用滚动刷或油漆刷蘸底胶均匀地涂刷在基层表面,不得过薄也不得过厚,涂刷量以0.2kg/m2左右为宜。
涂刷后应干燥4h以上,才能进行了一工序的操作。
1.1.3 细部附加层:将丙烯酸脂涂膜防水材料按比例混合搅拌均匀,用油漆刷蘸涂料在地漏、管道根、阴阳角和出水口等容易漏水的薄弱部位均匀涂刷,不得漏刷(地面与墙面交接处,涂膜防水拐墙上做100mm高)。
1.1.4 第一层涂膜:将丙烯酸脂按比例配合后,倒入拌料桶中,用电动搅拌器搅拌均匀(约5min),用橡胶刮板或油漆刷刮涂一层涂料,厚度要均匀一致,刮涂量以0.8~1.0kg/m2为宜,从内往外退着操作。
1.1.5 第二层涂膜:第一层涂膜后,涂膜固化到不粘手时,按第一遍材料配比方法,进行第二遍涂膜操作,为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量与第一遍同。
1.1.6 第三层涂膜:第二层涂膜固化后,仍按前两遍的材料配比搅拌好涂膜材料,进行第三遍刮涂,刮涂量以0.4~0.5kg/m2为宜,涂完之后未固化时,可在涂膜表面稀撒干净的φ2~φ3mm粒径的石渣,以增加与水泥砂浆覆盖层的粘结力。
在操作过程中根据当天操作量配料,不得搅拌过多。
如涂料粘度过大不便涂刮时,可加人少量二甲苯进行稀释,加入量不得大于乙料的10%。
如甲、乙料混合后固化过快,影响施工时,可加入少许磷酸或苯磺酚氯化缓凝剂,加入量不得大于甲料的0.5%;如涂膜固化太慢,可加入少许二月桂酸二丁基锡作促凝剂;但加入量不得大于甲料的0.3%。
丙烯酸防水涂料施工方案1. 简介丙烯酸防水涂料是一种常用于建筑工程中的防水材料,具有良好的防水性能和使用寿命长的特点。
本文档将介绍丙烯酸防水涂料的施工方案,包括准备工作、施工过程和注意事项等内容。
2. 准备工作在施工之前,需要进行一些准备工作,以确保施工顺利进行。
2.1. 材料准备•丙烯酸防水涂料:根据施工面积确定所需涂料的数量,并确保所选涂料符合相关标准要求。
•网格布:用于增强涂料的耐久性和抗拉强度。
•施工工具:刮板、刷子、辊筒等。
•防护措施:手套、口罩、护目镜等。
2.2. 施工面积清理在施工之前,需要对施工面积进行清理,去除杂物、油污等,以确保涂料能够附着在基层上并发挥其防水效果。
3. 施工过程3.1. 基层处理在施工之前,需要对基层进行必要的处理,以确保基层的平整度和附着力。
•清理基层表面,去除浮尘、油污等。
•检查并修补基层的裂缝、孔洞等缺陷。
•打磨基层,提高基层的平整度和粗糙度。
3.2. 网格布铺设•在基层上涂刷一层丙烯酸防水涂料,待其干燥后,将网格布铺设在涂料上。
•注意网格布的平整度和张力,确保不产生褶皱或松弛现象。
•确保网格布的覆盖率和重叠度符合设计要求。
3.3. 防水层施工•在网格布上涂刷二至三层丙烯酸防水涂料,每层涂料之间需要等待一定的干燥时间。
•使用刮板、刷子或辊筒等工具将涂料均匀地涂抹在基层上,确保涂料的厚度均匀。
•注意每层涂料的厚度和施工厚度的控制,以避免涂料的干燥时间过长或过短。
4. 注意事项在进行丙烯酸防水涂料施工时,需要注意以下事项:•施工时注意安全,佩戴好相关防护用品,避免涂料接触皮肤或进入眼睛。
•施工环境的温度和湿度对涂料的干燥时间有影响,所以需要根据实际情况调整施工时间和层数。
•涂刷涂料时需均匀、连续地涂抹,避免出现涂料厚度不均匀的情况。
•施工期间需保持施工面积的清洁,避免杂质进入涂料中影响防水效果。
•施工完成后需注意对施工面积进行保护,防止被外来物体损坏。
5. 总结丙烯酸防水涂料施工方案是确保建筑工程防水性能的重要环节。
丙烯酸防水涂料施工流程及施工要点丙烯酸防水涂料是以纯丙烯酸聚合物乳液为基料,加入其他添加剂而制得的单组份水乳型防水涂料。
丙烯酸防水涂料适用于屋面、墙面、卫生间、地下室等非长期浸水环境下的、防渗工程;此外特别适用于轻型薄壳结构的屋面防水工程,也可用做粘结剂或外墙装饰涂料。
下面小编就为大家介绍一下丙烯酸防水涂料工艺流程及施工要点。
丙烯酸防水涂料工艺流程:清理基层→底面防水层→细部附加层→涂刷中间防水层→铺贴增强层→涂刷中间层防水层→涂刷表面防水层→防水层第一次蓄水试验→保护层、饰面施工→第二次蓄水试验→工程质量验收丙烯酸防水涂料施工要点:(1)清理基层:基层表面必须认真清扫干净。
要求坚实平整不起砂,基本干燥;基层坡度达到设计要求,不得积水。
(2)刷涂底层:取丙烯酸涂料倒入一个空桶中约2/3,少许加水稀释并充分搅拌,用滚刷均匀地涂刷底层,用量约为0.4㎏/㎡,待手摸不沾手后进行下一道工序。
(3)细部附加层:嵌填密封膏:按设计要求在管根等部位的凹槽内嵌填密封膏,密封材料应压嵌严密,防止裹入空气,并与缝壁战结牢固,不得有开裂、鼓泡和下塌现象。
地漏、管根、阴阳角等易漏水部位的凹槽内,用丙烯酸涂料涂覆找平。
在地漏、管根、阴阳角和出入口易发生漏水的薄弱部位,须增加一层胎体增强材料,宽度不得小于300㎜,搭接宽度不得小于100㎜,施工时先刷涂丙烯酸防水涂料,再铺增强层材料,然后再涂刷两遍丙烯酸防水涂料。
(4)涂刷中、面层防水层:取丙烯酸防水涂料,用滚刷均匀地涂在底层防水层上面,每遍约为0.8~1.0㎏/㎡,其下层增强层和中层必须连续施工,不得间隔,若厚度不够,加涂一层或数层以达到设计规定的涂膜厚度要求为准。
(5)第一次蓄水试验在做完全部防水层干固48小时以后,蓄水24小时,未出现渗漏为合格。
(6)保护层或饰面层第一次蓄水合格后,即可做保护层或饰面层。
(7)第二次蓄水试验。
室内装饰工程全部完成后,工程竣工前还要进行第二次蓄水试验,以检验防水层完工后是否被破坏。
丙烯酸防水涂料施工工艺嘿,咱今儿就来说说这丙烯酸防水涂料施工工艺!这可是个相当重要的事儿呢!你想想看,要是这防水没做好,那以后不得麻烦大啦!就好比你穿了双漏底的鞋,走在雨天里,那脚能不湿吗?这房子也一样啊,防水不好,以后这漏那渗的,多闹心!首先呢,得把施工的地儿清理干净咯,不能有啥灰尘啊、杂物啊啥的,就跟咱洗脸得先把脸洗干净一个道理。
要是不干净,那防水涂料能粘得牢吗?然后就是配料啦!这可得仔细着点儿,比例得弄对咯,可别跟做菜似的,盐放多了放少了的。
这涂料配得好,那效果才好呀!接着就该开始涂啦!涂的时候可别马虎,要均匀,要全面,不能这儿涂一块那儿漏一块的。
你说你穿衣服还知道都穿上呢,这防水也得全面点儿不是?涂的时候还得注意厚度,太薄了那能防水吗?就跟那纸糊的似的,一捅就破啦!但也别太厚啊,太厚了也不行,浪费材料不说,还不一定效果好呢!还有啊,这每一遍涂完得等它干了再涂下一遍,别心急火燎的,就跟等头发干了再出门一个样儿。
在施工过程中,咱可得注意环境温度啥的,太冷太热都可能影响效果。
这就好比人一样,太冷了太热了都不舒服不是?你说这丙烯酸防水涂料施工工艺简单不?其实也不简单,但只要咱认真对待,肯定能做好。
这就像咱过日子,得用心经营,才能过得舒坦呀!咱可不能小瞧了这防水,它可是关乎着房子的质量和我们的生活质量呢!要是防水没做好,以后麻烦事儿多着呢!所以啊,在做这个的时候,咱就得打起十二分的精神来,别马马虎虎的。
你想想,要是因为防水没做好,导致家里潮湿发霉,那多难看啊,还对身体不好呢!咱可不能让这种事儿发生,对吧?所以啊,好好按照这工艺来做,把防水做好,让咱的家安安稳稳的,多好!总之,丙烯酸防水涂料施工工艺虽然看起来不复杂,但每一个环节都得认真对待,这样才能保证防水效果,让我们的家远离渗漏的烦恼!原创不易,请尊重原创,谢谢!。
. . 页脚 LEAC丙烯酸聚合物水泥防水涂料施工工法
城建集团 徐鑫 邱换亮 伟成
1.前言 LEAC防水材料是中国政府出资于上世纪80年代末研发的军工技术转民用技术的产品。2015年工信部、国防科工局将LEAC列为军工技术转民用10大重点推荐技术。向全国推广,并经多名国家级专家评审,给予了“技术水平国际领先”的评价。LEAC是由高分子丙烯酸水泥改性专用乳液和水泥基粉剂共同构成的产品,涵盖了三项复合技术,即无机材料和有机材料的复合,化学网状结构和物理网状结构双网互穿、双网合一的复合。防水涂料和防水卷材优势复合。它的施工是涂料方式,成型后是卷材结构。LEAC既有满沾不串水、无搭接、异形面封闭可靠的涂料优势,又有拉力大,抗裂性好,施工效率高的卷材优势。
2.工法特点 2.1施工工艺简单、施工周期短。LEAC丙烯酸聚合物水泥防水涂料,工人技术要求低,喷涂简便、快捷。采用喷涂机喷涂,大大缩短了施工工期,降低了工程造价。 2.2LEAC丙烯酸聚合物水泥防水涂料弹性好,抵抗基体开裂能力强。2mm厚拉力可达1000N/50mm,是SBS的2.8倍。满沾条件下最大可抵抗基本10mm的开裂和12mm的沉降变形。 2.3环保、节能效果好。LEAC丙烯酸聚合物水泥防水涂料具有很好的环保性,可通过食品卫生级检测。施工机械化程度高,工作效益高,材料利用率高,能源消耗低。现场只进行喷涂作业,无任何拼装、切割、焊接作业。储运施工暴露使用,均可达到不自燃、不助燃、无安全隐患。
3.适用围
本工法适用于工业与民用建筑、国家军事工程、国家大型基础建设工程的地下室防水
施工。
4.工艺原理 LEAC丙烯酸聚合物水泥防水涂料施工是将防水涂料涂刷在结构主体迎水面的基面上,从而在结构主体外侧和底部形成交圈的封闭防水层,既能保护主体结构不受侵蚀介质的作用,同时又达到防御外部压力水渗入结构主体部的作用。 . . 页脚 5.工艺流程及操作要点 5.1工艺流程 基层处理→配置防水涂料→粘接层+贴加筋布→中涂1层→中涂2层→面涂层→隔离层→保护层→检查清理验收

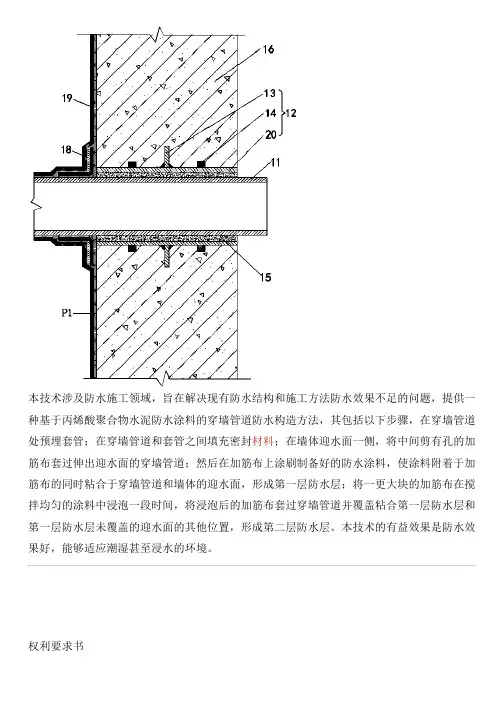

图5.1.1LEAC防水层构造示意图 5.2操作要点 5.2.1.1配料:Leac防水涂料配比(重量比)为:粉料:乳液=1:1(如捎稠可加粉料
重量0.05倍的水。)。 5.2.1.2搅拌:将粉料到入搅拌桶中,加入1/3至1/2的乳液,使用专用搅拌器慢速搅拌成无任何颗粒的膏糊状物,再加入余下的乳液,继续搅拌均匀。 5.2.1.3基面处理:涂料施工前垫层应对高程、表面平整度等要求报监理单位验收后方能施工,基面表面应干燥、坚实清洁,没有浮尘、油污及杂物;基面如破损、松鼓、不平可用聚合物防水砂浆修补平整后进行刷涂。 5.2.1.4细部处理:对排水孔、穿墙 管、裂缝、分格缝、限阳角等进行细部加强处理时,方法是将宽度100mm—150mm的专用加筋布在拌和好的浆料中浸泡,粘贴于应加强部位的基面。 5.2.2防水层施工
5.2.2.1在已处理好并完成细部处理的基面涂刷拌和好的浆料,趁湿立即铺设LEAC专用加筋布,用刮板沿加筋布纵向梳平褶皱,并使涂料透至布上,仔细检查,如出现褶皱、空鼓应剪开重新刷涂。专用加筋布铺完后,马上做中涂1层,即加筋布粘接层,加筋布粘接层和中涂1层(两凃加一布)一起施工,中涂一层完成后,分别做中涂2层和面涂层。每次刷涂应在上一次涂层实干后进行,每次涂刷间隔时间至少在4h以上,当空气湿度大或稳定低时于5℃时应延长间隔时间。 5.2.2.2细部加强处理:在后浇带、伸缩缝、施工缝和阴角等部位用聚合物水泥防水涂料和专用加筋布做加强防水层,后浇带防水附加层宽度为160cm,伸缩缝、施工缝等部位跨. . 页脚 缝宽度每边不少于15cm,阴阳角加强层须伸出立面、平面至少25cm。聚合物水泥防水 涂料的配比(重量比)为:粉料:乳液=1:1(如稍稠,可加粉料重量0.05 倍的水)。 具体做法见下图
图5.2.2.2.1地下室筏板阴阳角及与外墙连接处防水加强层节点大样
图5.2.2.2.2外墙施工缝处防水加强层节点大样做法 . .
页脚 图 图5.2.2.2.3地下室后浇带处防水节点大样做法 5.2.3隔离层施工,涂膜防水层经监理单位验收完成后进行隔离层施工,隔离层采35mm厚1:2.5水泥砂浆,隔离层间隔6*6m设置分仓缝。 5.2.4保护层施工,隔离层完成后采用60mm厚C20细石混凝土做保护层。
6.材料与设备 6.1材料 表6.1 .1材料设备一览表
序号 主材 设备 1 LEAC丙烯酸聚合物水泥防水涂料(液料) HC970喷涂机 2 LEAC丙烯酸聚合物水泥防水涂料(粉料) 滚子 3 专用加筋布 胶桶 . .
页脚 表6.1 .2 LEAC丙烯酸聚合物水泥防水涂料力学性能
7.质量控制 7.1质量标准 《混凝土结构工程施工及验收规》 GB50204-2015 《地下防水工程质量验收规》GB50208-2011 《地下工程防水技术规》GB50108-2008 《地下建筑防水构造》10J301 《LEAC丙烯酸聚合物水泥防水涂料应用构造》17CJ101 《聚合物乳液建筑防水涂料》JC/T864-2000 7.2质量控制措施 7.2.1施工时必须严格按照国标GB50208-2011施工,产品技术指标符合JC/T864-2000《聚合物乳液建筑防水涂料》,。 7.2.2防水层的施工应在上道工序完毕后进行。 7.2.3实行技术交底制,施工前项目部施工员对操作工人实行书面交底。操作工人更换必须从新交底。 7.2.4所有操作工人必须经过专业培训,并取得证件,人证相符,无证者不得上岗。 7.2.5.施工时要注意保护,及时清理现场施工废弃物,并妥善保管。每日施工结束前应将卷材临时固定,以免被风吹起。 7.2.6.施工现场严禁烟火,施工人员进入现场不得穿底带金属的鞋,尽量穿布鞋,以防扎破薄膜。 7.2.7现场注意成品保护,不得在防水层上穿眼打洞,一旦有损坏,立即通知防水施工人员。防水工程施工完毕验收合格后应立即做保护层,并采取有效的临时保护措施,即闲杂人员不得进入施工现场,做保护层施工时应使用木制工具,手推车支撑腿应用橡胶包裹,做保护层及钢筋绑扎时防水施工人员随时巡查、修护。 退场,严禁使用。
序号 实验项目 检测指标 检测结果 I型 II型 1 50℃剪切强度(MPa) 0.20 0.43 2 50℃粘结强度(MPa) 0.05 0.165
3 热碾压后抗渗性 0.1MPa,30min不渗水 0.1MPa,30min不渗水 . .
页脚 8.安全措施 8.1施工人员应佩戴安全帽、穿防滑鞋,严禁穿高跟鞋、拖鞋进入现场。 8.2施工前对各工种进行进行安全教育、技术交底,组织专业工长学习工程施工方案,施工中严格遵守安全规章制度。 8.3每天班前施工对机具进行一次“例检”,召开班前安全会,对当天的工作提出安全措施和注意事项等。 8.4 施工作业面所用物料,应堆放平稳,不得妨碍通行、工具及时放入工具袋,余料、废料应及时清理运走,不得任意放置或向下丢弃。
9.环保措施 9.1成立施工环境保护管理机构,施工过程中严格遵守国家和地方政府下发的有关环境保护的法律和法规。
9.2 LEAC丙烯酸聚合物水泥防水涂料有很好的环保性,可通过食品卫生级检测。 9.3 LEAC丙烯酸聚合物水泥防水涂料储运施工暴露使用,均可达到不自燃、不助燃、无安全隐患。 9.4本工法采用的LEAC丙烯酸聚合物水泥防水涂料由专业工厂生产,不需要现场再加工,有效地降低了施工现场噪声、粉尘及建筑垃圾的产生,有利于建筑周边的环境保护。
10.效益分析 10.1经济效益 10.1.1 同SBS防水卷材施工相比,LEAC丙烯酸聚合物水泥防水涂料施工工法在同等条件下能有效的加快施工进度,降低各种管理费用成本。 10.2社会与环保效益 本工法采用LEAC丙烯酸聚合物水泥防水涂料,提高了施工效率,减少了材料的消耗和工人的劳动强度,LEAC丙烯酸聚合物水泥防水涂料节能环保,保证工程质量,提高了建筑的防水效果,响应了国家环保节能的号召,具有较好的社会和环保效益。
11.应用实例 11.1西站换乘中心及配套工程 11.1.1工程概况 西站综合交通枢纽位于铁山街道和街道之间,海高速以东、海西路以西、东岳北路以北,是集高铁、地铁、公交、长途客站于一体的交通枢纽和旅游集散中心。B地块为地上四层,分为商业、办公、酒店及长途汽车站,总建筑面积7.3万平方米,C地块地上四层,商业、办公、公共汽车站,总建筑面积6.7万平方米。 11.1.2施工情况 该工程的车库建筑面积58925㎡,由B、C两个地块组成。LEAC丙烯酸聚合物水泥防水. . 页脚 涂料施工自2018年3月14日开始至4月29日全部结束。LEAC丙烯酸聚合物水泥防水涂料施工效果见图11.1.2.1。
图11.1.2.1
11.1.3应用效果 地下室及主体结构施工完成后证明,运用本工法施工的地下室混凝土外观质量 较好,提高了建筑的防水效果,现主体结构施工已完成,未见车库渗水等质量问题,同时LEAC丙烯酸聚合物水泥防水涂料节能环保,响应了国家当前“节能减排,绿色施工”的号召,取得了良好的经济及社会效益。 11.2 路保障性住房项目(南地块)
11.2.1 工程概况 市路保障性住房项目(南地块)位于四方区路46号,占地面积21123平方米,建筑面积9.71万㎡。 11.2.2 施工情况 该工程车库建筑面积36225㎡,LEAC丙烯酸聚合物水泥防水涂料施工从2013年8月5日到2013年11月15日完成。 LEAC丙烯酸聚合物水泥防水施工效果见图11.2.1.1 11.2.3 应用效果 目前该工程主体结构全部完成,从完成的地下室结构底板观测情况来看,运用LEAC丙烯酸聚合物水泥防水涂料施工的地下室结构,无渗漏,完全达到了设计的要求。
图11.2.1.1
