施工合同技术交底记录
- 格式:docx
- 大小:23.36 KB
- 文档页数:4
河北省高速公路京石改扩建工程施工技术交底记录表施工单位:河北冀通路桥建设有限公司合同号:JS13监理单位:山东省交通工程监理咨询公司编号:监表71工程名称京石高速改扩建工程交底日期交底项目垫石支座钢筋加工、混凝土浇筑工程部位垫石支座交底提要支座垫石定位、支座垫石钢筋、支座垫石模板、支座垫石混凝土。
交底内容:一、支座垫石施工(一)工程概况沙河特大桥中心桩号K229+544.218 全桥长1081米,1#-4#、6#-9#、11#-15#、17#-21#、23#-27#、29#-32#、34#-37#、39#-42#为连续墩支座垫石,厚度为13cm;5#、10#、16#、22#、28#、33#、38#为过渡墩支座垫石, 厚度为14cm。
(二)、测量定位现场测量人员用全站仪放出支座垫石中心线位置,按照放样点位定出模板位置,用水准仪测量出垫石高程;现场测量完成后报测量队长进行复测。
为了使支座垫石位置、尺寸符合设计要求,施工前,首先应对盖梁顶面位置及支座垫石预埋钢筋中心进行复测。
复测无误后,中心定出点位,然后在盖梁顶面上放样出支座垫石的平面尺寸。
(三)、预埋支座垫石钢筋及预留下锚棒及锚栓孔位在浇筑盖梁混凝土之前,首先确定支座的型号分别为GCPZ-1000-SX-e50-II垫石尺寸为470×470、GCPZ-2000-SX-e50-II垫石尺寸为570×570、GCPZ-1000-DX-e50-II垫石尺寸为490×490、GCPZ-2000-DX-e50-II垫石尺寸为590×590、GCPZ-2000-GD -II垫石尺寸为590×590、再进行支座垫石钢筋的预埋及下锚棒锚栓的预留工作。
根据设计图纸将支座垫石预埋钢筋与盖梁钢筋相连。
下锚棒及锚栓孔位的预留采用预埋波纹管;根据支座厂家提供的地脚螺栓长度和直径,预留孔的直径为锚棒直径加60mm,深度为锚棒长度加60mm,预留孔中心及对角线位置偏差不得超过10mm。

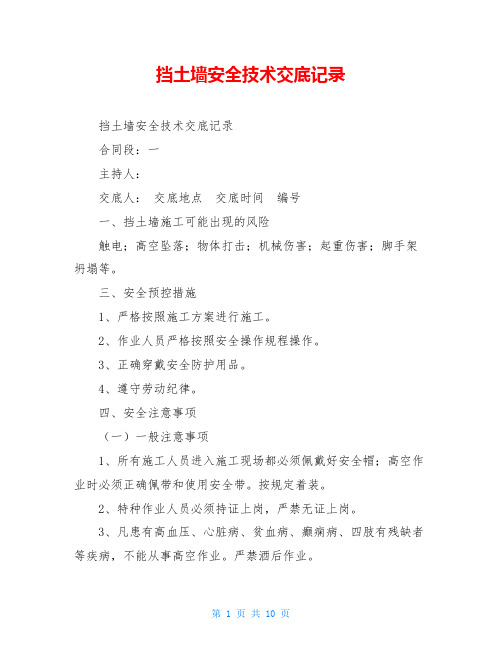

挡土墙安全技术交底记录挡土墙安全技术交底记录合同段:一主持人:交底人:交底地点交底时间编号一、挡土墙施工可能出现的风险触电;高空坠落;物体打击;机械伤害;起重伤害;脚手架坍塌等。
三、安全预控措施1、严格按照施工方案进行施工。
2、作业人员严格按照安全操作规程操作。
3、正确穿戴安全防护用品。
4、遵守劳动纪律。
四、安全注意事项(一)一般注意事项1、所有施工人员进入施工现场都必须佩戴好安全帽;高空作业时必须正确佩带和使用安全带。
按规定着装。
2、特种作业人员必须持证上岗,严禁无证上岗。
3、凡患有高血压、心脏病、贫血病、癫痫病、四肢有残缺者等疾病,不能从事高空作业。
严禁酒后作业。
4、挡土墙施工必须按要求搭脚手架及操作平台。
上下脚手架要设置专用的扶梯。
5、脚手架的作业平台要设置符合要求的护栏,并悬挂防护网。
6、高处作业时工人要衣着灵便,严禁穿拖鞋及易打滑的鞋。
高处作业所用的工具、零、材料等必须装入工具袋。
(二)基坑开挖安全注意事项1、开挖基坑前了解地下管线、人防、桩头等构筑物的情况,掌握管线、构筑物、桩头等的具体位置。
作业中避开管线、构筑物、桩头。
2、基坑使用挖掘机开挖,施工时严格按照技术施工方案进行。
3、挖掘机操作手要遵守安全操作规程。
挖掘机作业半径内禁止站人。
(三)脚手架搭设安全注意事项1、用于搭设脚手架的碗扣支架的材质、规格、刚度、强度必须满足规范要求,搭设脚手架的地基经过处理并经验收合格后方可施工,脚手架底部要用不小于50mm的木板或槽钢作为垫板。
严格按照施工技术交底中的脚手架搭设方案进行搭设。
2、脚手板必须满铺、绑牢,无探头板,并要牢固地固定在脚手架的支撑上。
脚手架的任何部分均不得与模板相连。
3、大风大雨后应对脚手架进行检查,如遇倾斜、下沉等现象时,必须立即纠正或更换。
4、脚手架应设置斜撑和剪刀撑,保证脚手架的稳定性;对已经制作成型的墩身钢筋在没有安装模板前,要在四周用钢丝绳及地锚进行固定,以防止钢筋笼变形或倾倒,严禁将钢筋笼固定在脚手架上。
水泥混凝土路面施工技术交底记录表01:施工技术交底记录表承包单位:XXX合同段:滩苟公路监理单位:XXX编号:工程名称:一、材料要求1.自拌混凝土:使用长江细沙和级配卵石。
2.集料:质地坚硬、清洁、无风化针片状颗粒、含泥量、有机质含量符合规范要求,集料级配符合设计及规范要求。
3.水泥:安定性、细度模数、初终凝时间等各项指标符合设计及规范要求。
二、水泥混凝土面层施工技术交底1.混凝土配合比:及时将配合比设计报告单和总说明报送监理工程师认可,混凝土配合比设计经批准后,立即进行试拌。
2.抽样检验:按有关规范要求频率做抽样检验,制作抗压和弯拉试件各2组,分别作7天、28天的抗压、弯拉强度试验。
3.在铺筑水泥混凝土面层前,将基层上的浮石、杂物、尘土等全部清除,保持表面整洁,并整理排水设施。
4.基层的宽度、路拱与标高、表面平整度、厚度和压实度等,均须检查其是否符合规范要求。
如果有不符之处,应予整修。
在工程实践中,基层完成后,应加强养护,控制行车,使其不出现车槽。
基层如有松软及其他不符合规定要求的部位,均应翻挖、清除,并以同类混合料填补,其压实厚度不得小于8cm,重新整型、碾压,并符合密实度要求。
严禁用松散粒料填补。
5.测量放样:根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起迄占和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线。
放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直。
6.模板安装:要保证模板连接牢固可靠,使在浇注混凝土时能经受振捣的冲击和振动。
模板安装应顺直,无扭曲;相邻模板应紧密连接,不得漏浆;模板接缝在任何方向都不能活动。
模板高度应与混凝土路面厚度相同,误差为+0,-5mm。
用于胀缝和施工缝的模板,根据传力杆和拉杆的设计位置放样钻孔。
钢筋网片、角隅钢筋和边缘钢筋的安装必须符合规范要求。
在安装角隅钢筋时,应先在角隅处摊铺一层混凝土拌合物,并按照设计要求预留一定的沉落度。
施工安全技术交底记录工程名称石家庄协和医学专修学院安全技术交底记录施工单位三维通信股份有限公司交底日期年月日《通信建设工程安全生产操作规范》第2。
1.2条规定:施工单位应保证所有参加工程项目的人员必须经过培训,并考核合格。
其生产安全教育培训情况应记入个人工作档案.经安全生产教育培训考核不合格的人员,不得上岗。
作业人员在独立上岗作业前,取得本单位进行与本工种相适应的、专门的安全技术理论学习和实际操作训练。
《通信建设工程安全生产操作规范》第2.1。
7条规定:工程项目施工必须实行安全技术交逐级交底制度。
纵向延伸到全体作业人员。
安全技术交底必须具体明确,应将工程概况、底施工方法、施工程序、安全技术措施等向施工队长、班组长、作业人员进行详细交底,并书面记录。
交底记录应按要求归档. 内《通信建设工程安全生产操作规范》第2。
1。
8条规定:安全技术交底的主要内容: 容1. 工程项目的施工作业特点和危险因素;工程项目施工时具有一定的危险性,具体为:高处坠落、物体打击、机械伤害、触电、火灾等.2。
针对危险因素制定的具体预防措施;作业人员在独立上岗作业前,取得本单位进行与本工种相适应的、专门的安全技术理论学习和实际操作训练,严格遵守相应的安全操作规程和标准及施工生产中应注意的安全事项,发生事故时应及时采取应急措施。
3。
相应的安全操作规程和标准;作业人员在进行带电和高处作业时,作业人员必需在取得电工证和登高证的前提下操作.在工作进行时,应制止非工作人员,尤其是儿童,走近工作地区。
施工工地、材料库等处,应设置适当的消防设备,如灭火器、消防水龙及用具等.消防器材应设置于明显的地方,并对各种消防设备的性能均须深切了解。
作业人员严禁在库房内吸烟及使用明火。
野外工作应根据不同地区,携带防毒及解毒药品,以备应急使用.野外工作工作现场,首先应详细观察了解周围环境,应对可能发生的灾害,如雷雨、冰雹等。
所有工作设施必须安全牢固,不可随意使用不合标准的材料。

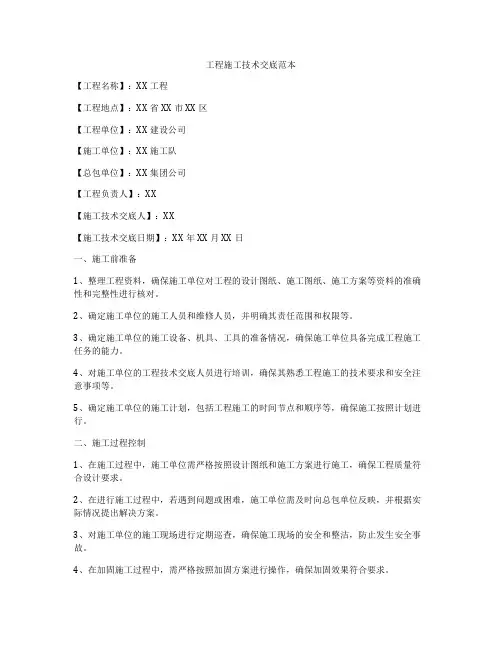

工程施工技术交底范本【工程名称】:XX工程【工程地点】:XX省XX市XX区【工程单位】:XX建设公司【施工单位】:XX施工队【总包单位】:XX集团公司【工程负责人】:XX【施工技术交底人】:XX【施工技术交底日期】:XX年XX月XX日一、施工前准备1、整理工程资料,确保施工单位对工程的设计图纸、施工图纸、施工方案等资料的准确性和完整性进行核对。
2、确定施工单位的施工人员和维修人员,并明确其责任范围和权限等。
3、确定施工单位的施工设备、机具、工具的准备情况,确保施工单位具备完成工程施工任务的能力。
4、对施工单位的工程技术交底人员进行培训,确保其熟悉工程施工的技术要求和安全注意事项等。
5、确定施工单位的施工计划,包括工程施工的时间节点和顺序等,确保施工按照计划进行。
二、施工过程控制1、在施工过程中,施工单位需严格按照设计图纸和施工方案进行施工,确保工程质量符合设计要求。
2、在进行施工过程中,若遇到问题或困难,施工单位需及时向总包单位反映,并根据实际情况提出解决方案。
3、对施工单位的施工现场进行定期巡查,确保施工现场的安全和整洁,防止发生安全事故。
4、在加固施工过程中,需严格按照加固方案进行操作,确保加固效果符合要求。
5、在完成施工任务后,对施工现场进行清理和整理,确保施工现场的清洁和安全。
三、施工质量保证1、施工单位需严格按照设计图纸和施工方案进行施工,确保工程质量符合设计要求。
2、在进行施工过程中,需实行层层把关,确保每个环节都符合施工标准和要求。
3、对施工材料进行抽样检测,确保施工材料的质量符合相关标准。
4、对施工设备和机具进行定期检查和维护,确保施工设备的正常运转和安全使用。
5、在工程竣工后,对工程进行验收,确保工程质量符合设计要求,并及时整改和完善不符合要求的地方。
以上是对本工程施工技术交底的要求,施工单位务必严格按照要求进行施工,确保工程质量和安全。
若有违反规定或存在问题,将按照合同要求及时整改和处理。
交底记录
交底作业项目:公司组织对老坝港 110kV开关站工程施工合同进行交底
主要交底内容:
一、 工程概况
1.1工程名称:老坝港110千伏开关站输变电工程-老坝港110千伏开关站土建工程
1.2工程地点:南通市海安县老坝港镇
1.3工程内容:开关站土建部分
1.4合同工期:2014年6月1日计划开工(具体以实际开工令为准) ,总工期180日历天
二、 合同价格
2.1签约合同价为人民币(大写)壹仟贰佰叁拾肆万伍仟元整(Y_ 1234.5_万元)(含税),最终结算以审计审定的价格为
准。
三、 工程建设目标
工程“零缺陷”移交;确保达标投产、国家电网公司优质工程;全面应用“标准工艺” ,“标准工艺”应用率100%努
力消除质量通病。不发生下列及以上质量事件:
设备在安装、调试期间,由于保管、操作不当,造成设备严重损坏需返厂进行返修处理,但不影响设备的正常使用和
工程寿命;由于工艺差错、构件规格和加工问题,造成批量返工。
四、 承包人承诺
4.1按照合同约定进行施工、竣工并在质量保修期内承担工程质量保修责任。
4.2工程建设必须满足达标投产的考核条件且达到工程质量目标,施工质量满足国家施工验收规范。
4.3工程进度确保按照发包人规定的工期进行,并确保投标文件中所承诺的人力、机具及合理项目管理规划大纲的实 现。
4.4工程建设中文明施工,并采取积极的安全措施,满足工程安全目标。
4.5遵守《国家电网公司电力建设工程分包、劳务分包及临时用工管理规定(试行) 》中对工程分包、劳务分包、临时
项目名称 施工合同 交底单位 公司
交底主持人签名 交底日期
2014年07月10日
交底级别 □公司级 □项目部级 □施工队级
工程名称:老坝港110kV开关站工程
编号:
接受交底人签名:(见附表)
用工的各项管理要求,并确保相应的资源配置。
4.6严格按照环评、水保报告和当地的环保要求以及设计文件组织施工,确保不因施工责任影响项目通过环评、水保 验收。
4.7严格按照《国家重大建设项目文件归档要求与档案整理规范》 (DA/T28-2002)的要求进行档案管理。将档案管理
纳入整个现场管理程序, 坚持归档与工程同步进行。 确保实现:档案归档率100%,资料准确率100%,案卷合格率100%,
保证档案资料的齐全、准确、系统;同时保证在合同规定的时间移交竣工档案。
4.8积极配合施工图设计优化工作,及时主动反映有可能对工程投资造成影响的任何事宜,并承担因此造成的投资浪 费的相应责任。
交底人签名
注1.本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2. 本表由交底人填写。
3. 本表涉及被交底单位各留存一份。
交底记录
交底作业项目:项目部组织对老坝港 110kV开关站工程施工合同进行交底
主要交底内容:
一、 工程概况
1.1工程名称:老坝港110千伏开关站输变电工程-老坝港110千伏开关站土建工程
1.2工程地点:南通市海安县老坝港镇
1.3工程内容:开关站土建部分
1.4合同工期:2014年6月1日计划开工(具体以实际开工令为准) ,总工期180日历天
二、 合同价格
2.1签约合同价为人民币(大写)壹仟贰佰叁拾肆万伍仟元整(Y 1234.5万元)(含税),最终结算以审计审定的价格为 准。
三、 工程建设目标
工程“零缺陷”移交;确保达标投产、国家电网公司优质工程;全面应用“标准工艺” ,“标准工艺”应用率100%努
力消除质量通病。不发生下列及以上质量事件:
设备在安装、调试期间,由于保管、操作不当,造成设备严重损坏需返厂进行返修处理,但不影响设备的正常使用和 工程寿命;
由于工艺差错、构件规格和加工问题,造成批量返工。
四、 承包人承诺
4.1按照合同约定进行施工、竣工并在质量保修期内承担工程质量保修责任。
4.2工程建设必须满足达标投产的考核条件且达到工程质量目标,施工质量满足国家施工验收规范。
4.3工程进度确保按照发包人规定的工期进行,并确保投标文件中所承诺的人力、机具及合理项目管理规划大纲的实 现。
4.4工程建设中文明施工,并采取积极的安全措施,满足工程安全目标。
4.5遵守《国家电网公司电力建设工程分包、劳务分包及临时用工管理规定(试行) 》中对工程分包、劳务分包、临时
用工的各项管理要求,并确保相应的资源配置。
4.6严格按照环评、水保报告和当地的环保要求以及设计文件组织施工,确保不因施工责任影响项目通过环评、水保 验收。
4.7严格按照《国家重大建设项目文件归档要求与档案整理规范》 (DA/T28-2002)的要求进行档案管理。将档案管理
纳入整个现场管理程序, 坚持归档与工程同步进行。 确保实现:档案归档率100%,资料准确率100%,案卷合格率100%,
保证档案资料的齐全、准确、系统;同时保证在合同规定的时间移交竣工档案。
4.8积极配合施工图设计优化工作,及时主动反映有可能对工程投资造成影响的任何事宜,并承担因此造成的投资浪
项目名称 施工合同 交底单位 公司
交底主持人签名 交底日期
2014年07月11日
交底级别 □公司级 □项目部级 □施工队级
工程名称:老坝港110kV开关站工程
编号:
接受交底人签名:
费的相应责任。
五、 双方根据《建设工程质量管理条例》及有关规定,约定本工程的质量保修期如下:
1. 地基基础工程和主体结构工程为设计文件规定的该工程合理使用年限;
2. 屋面防水工程、有防水要求的卫生间和外墙面的防渗漏为伍年;
3. 建筑物电气管线、上下水管线安装工程为贰年;
4. 供热与供冷系统为贰个采暧期及供冷期;
5. 室外的上下水和小区道路等市政公用工程为壹年;
6. 其他约定:按《建设工程质量管理条例》。
质量保修期从工程实际竣工之日算起。分单项竣工验收的工程,按单项工程分别计算质量保修期。
六、 如有下列违章情况,扣除以下保证金:
1. 对现场管理不善,发生违反治安条例事件,每次扣除保证金 1万元。
2. 无技术措施进行施工的或者未执行施工安全措施,每次扣除保证金 5000元。
3. 违反安全规定,进行野蛮冒险作业,发现一次立即扣除保证金 1000元。
4. 进入施工现场不正确佩戴安全帽,每人次扣除保证金 100元。
5. 高空作业不系安全带,登高不使用合格登高工具,每人次扣除保证金 100元。
6. 高空抛物,每人次扣除保证金 500元。
7. 违反消防管理条例或者现场消防措施、设施不全部,每项扣除保证金 1000元。
8. 收到违章整改通知单后,无正当理由不安全整改,每项扣除保证金 2000元,无书面回复闭环管理意见每人次,扣除
保证金1000元。
交底人签名
注1.本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2. 本表由交底人填写。
3. 本表涉及被交底单位各留存一份。
