XX市科技计划项目延期申请表【模板】
- 格式:docx
- 大小:15.08 KB
- 文档页数:2
**市科技计划项目延期申请表
项目名称
项目编号
项目承担单位
项目负责人 联系电话
合同起止时间 年 月 日—— 年 月 日
申请延期时间
项目进展情况、执行过程中存在的主要问题、解决措施及申请延期的原因(可另附页):
项目负责人签名:
年 月 日
归口管理部门意见:
(盖章)
年 月 日
市科技局意见:
**市科技计划项目延期申请表
项目名称
项目编号
项目承担单位
项目负责人 联系电话
合同起止时间 年 月 日—— 年 月 日
申请延期时间
项目进展情况、执行过程中存在的主要问题、解决措施及申请延期的原因(可另附页):
项目负责人签名:
年 月 日
归口管理部门意见:
(盖章)
年 月 日
市科技局意见:
延期申请书
尊敬的[接收单位名称]:
我谨代表[申请人姓名],向贵单位提交延期申请书,申请延期完成[项目/任务名称]。
一、延期背景
[项目/任务名称]原定于[原定完成时间]完成,由于[具体原因],我单位/个人未能如期完成该项目/任务。在此,我们深感抱歉,为此次延期向您表示诚挚的歉意。
二、延期原因
1. [原因一](如:人员调整、设备故障、政策法规变动等)
2. [原因二](如:不可抗力因素、意外事故、技术难题等)
3. [原因三](如:配合单位/部门工作进度、审批流程等)
三、延期期限
鉴于以上原因,我们申请将[项目/任务名称]的完成时间延期至[延期后的完成时间]。在新的延期期限内,我们将全力以赴,确保项目/任务的顺利完成。
四、延期后的计划
1. [具体实施措施](如:调整人员配置、优化工作流程、加大投入等)
2. [风险评估与应对措施](如:防范类似问题再次发生、制定应急预案等)
3. [后期工作计划](如:完成项目/任务的目标、提交相关报告等)
五、承诺与保证
我们承诺,在延期期限内,切实加强项目管理,确保项目/任务按期完成。同时,我们保证在延期期间,严格遵守相关法律法规,确保项目/任务的质量和安全。
六、申请单位/个人基本情况
1. [单位名称](如:公司、学校、政府部门等)
2. [单位地址]
3. [联系人] 4. [联系方式](如:电话、邮箱等)
七、申请日期
[申请日期]
敬请贵单位予以审批,如有任何疑问,请随时与我们联系。再次为给您带来的不便表示歉意,感谢您的理解与支持。
此致
敬礼!
[申请人姓名]
[申请人单位]
[申请人联系方式]
[申请日期]

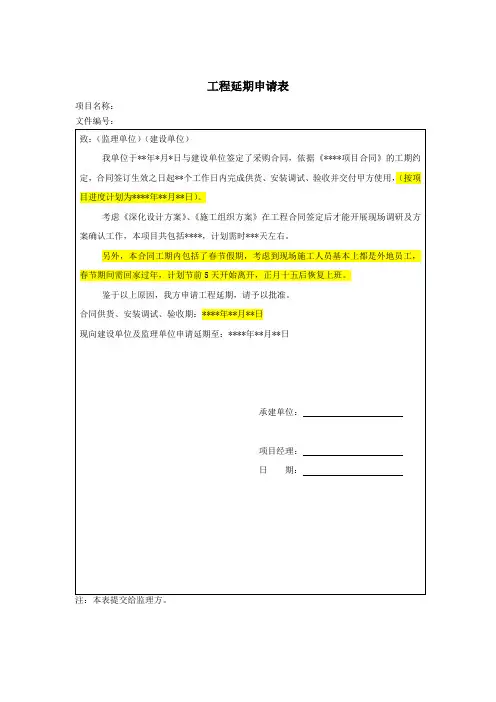

工程延期申请表
项目名称:
文件编号:
致:(监理单位)(建设单位)
我单位于**年*月*日与建设单位签定了采购合同,依据《****项目合同》的工期约定,合同签订生效之日起**个工作日内完成供货、安装调试、验收并交付甲方使用,(按项目进度计划为****年**月**日)。
考虑《深化设计方案》、《施工组织方案》在工程合同签定后才能开展现场调研及方案确认工作,本项目共包括****,计划需时***天左右。
另外,本合同工期内包括了春节假期,考虑到现场施工人员基本上都是外地员工,春节期间需回家过年,计划节前5天开始离开,正月十五后恢复上班。
鉴于以上原因,我方申请工程延期,请予以批准。
合同供货、安装调试、验收期:****年**月**日
现向建设单位及监理单位申请延期至:****年**月**日
承建单位:
项目经理:
日 期:
注:本表提交给监理方。
工程延期审批表
项目名称:
文件编号:
致: (承建单位)
根据合同的规定及相关文件的要求,我方对你方提出的工程延期申请(文件编号:《*******》),要求延长工期 ***个日历天的要求,经过审核评估:
□ 最终同意工期合共延长****日历天,验收日期从原来的****年**月**日延迟到****年**月**日,请你方执行。
□ 不同意延长工期,请按约定竣工日期组织施工。
项目监理机构:(盖章)
监理单位代表:____________________
项目延期的申请书范本
推荐文章
最新项目申请书范文 热度: 项目申请书范文9篇 热度: 2022项目申请书范文 热度: 幼儿园建设项目申请书范例 热度: 关于项目的申请书范例 热度:
当下市场经济活跃,交易频繁,需要使用申请的场合越来越多,申请书可以使我们的愿望得到合理表达。为了让您在写的过程中更加简单方便,一起来参考是怎么写的吧!下面给大家分享关于项目延期的申请书,欢迎阅读!
项目延期的申请书1
__市工商行政管理局:
我__有限公司(注册号:_______),由于营业执照原件被国际业务员带至国外做为申请相关活动材料用途,导致企业营业执照未及时申请变更营业期限而于二0一三年十二月二十三日到期,故特此报告并希望贵局能受理我司变更申请。本公司营业期限超期期间所发生的债权债务均有本公司承继,且全体股东承担连带法律责任。望批准!同时感谢贵局多年来的支持关照。
此致
敬礼!
__有限公司
20__年12月25日
项目延期的申请书2
致:襄汾县百公里汾河生态城镇经济走廊襄汾段汾河中度治理和一般治理项目部
北京当代园林工程监理有限公司襄汾监理部
由临汾市沈达园林绿化有限公司承建的临汾市百公里汾河治理与生态修复工程襄汾县段一期堤内绿化工程07标工程合同工期为60天(开工日期20__年4月5日,竣工日期20__年6月3日),因以下原因导致工程未能按时完工。 1、曲亭水库上游泄水导致河道土建工程未能按时完工,直接影响草皮播种,不能按时施工。
2、6月份以后温度高,不适宜高羊茅、草地早熟禾、多年生黑麦草播种,影响发芽存活率低,只有在立秋后9月份以后进行播种。
特申请延期至20__年10月20日,望批准!
申请人:
20__年5月25日
项目延期的申请书3
执行监督小组:
我单位______(单位名称)承担的____年度佛山市科技发展专项资金项目____(项目名称)执行期限已届满,项目已完成合同书中的部分任务指标,因为客观原因需要延长执行时间,现申请项目延期至__年__月完成,请核准。
工程延期申请表
项目名称 工程 建设单位 投资开发有限公司
监理单位 管理有限公司 施工单位 建筑工程有限公司
合同工期 540日历天 拟申请延期天数 286
申请工期延期依据、原因
1、受项目周边环境影响,土方作业只能在晚上7点-10点施工,白天渣土车无法上路,且项目施工现场场地狭小;又由于示范区政策影响(土方调配:土方外运需示范区评审中心指定地点)土方施工进展困难,土方作业工期延后60天。
2、在施工过程中,由于多次疫情封控原因,对进度有较大影响,如:全城静默期间,工程无法继续施工、材料无法进场;本市局部地区或小区封控,部分工人无法上班、材料无法进场;部分材料因外县/市疫情无法进场;工期延后120天。
2、建设单位未按照合同拨付应付工程款: 便民服务中心主体封顶日期为2020年10月9日,应付工程款为合同总额50%(2614.765万元),2020年12月3日我方收到工程款1000万元,延后拨付54天且不足额;2020年11月4日我方完成二次结构工作,应拨付工程款为合同额15%(784.43万元),2021年2月3日我方收到工程款1000万元,延后拨付91天(还应拨付工程款1399.195万元)2020年12月31日我方完成内外粉,应拨付工程款为合同额10%(522.95万元),2021年5月31日我方收到工程款1000万元,延后拨付161天(还应拨付922.145万元),后续工程款全部滞后拨付,严重影响工期。
3、配合有关单位扬尘治理工作,工期延后65天。
我方申请工程延期竣工日期由2021年07月08日顺延至2022年04月20日
施工单位负责人(签字):
施工单位(盖章) :
日期: 年 月 日 监理公司意见 监理单位负责人(签字):
监理单位(盖章):
日期: 年 月 日
建设单位意见 建设单位负责人(签字):
建设单位(盖章):
