流水施工原理(2)
- 格式:ppt
- 大小:833.50 KB
- 文档页数:65
第十二章流水施工原理第一节流水施工概念一、组织施工的方式1、依次施工组织方式依次施工组织方式是将拟建工程项目的整个建造过程分解成若干个施工过程,按照一定的施工顺序,前一个施工过程完成后,后一个施工过程才开始施工;或前一个工程完成后,后一个工程才开始施工。
它是一种最基本的、最原始的施工组织方式。
依次施工组织方式具有以下特点:(l)由于没有充分地利用工作面去争取时间,所以工期长;(2)工作队不能实现专业化施工,不利于改进工人的操作方法和施工机具,不利于提高工程质量和劳动生产率;(3)工作队及工人不能连续作业;(4)单位时间内投入的资源量比较少,有利于资源供应的组织工作;(5)施工现场的组织、管理比较简单。
2、平行施工组织方式在拟建工程任务十分紧迫、工作面允许以及资源保证供应的条件下,可以组织几个相同的工作队,在同一时间、不同的空间上进行施工,这样的施工组织方式称为平行施工组织方式。
平行施工组织方式具有以下特点:(1)充分地利用了工作面,争取了时间,可以缩短工期;(2)工作队不能实现专业化生产,不利于改进工人的操作方法和施工机具,不利于提高工程质量和劳动生产率;(3)工作队及其工人不能连续作业;(4)单位时间拨入施工的资源量成倍增长,现场临时设施也相应增加;(5)施工现场组织、管理复杂。
3.流水施工组织方式流水施工组织方式是将拟建工程项目的整个建造过程分解成若干个施工过程,同时将拟建工程项目在平面上划分成若干个劳动量大致相等的施工段;在竖向上划分成若干个施工层,按照施工过程分别建立相应的专业工作队;各专业工作队按照一定的施工顺序投入施工,完成第一个施工段上的施工任务后,在专业工作队的人数、使用的机具和材料不变的情况下,依次地、连续地投入到第二、第三· · ·直到最后一个施工段的施工,在规定的时间内,完成同样的施工任务;不同的专业工作队在工作时间上最大限度地、合理地搭接起来;当第一个施工层各个施工段上的相应施工任务全部完成后,专业工作队依次地、连续地投入到第二、第三,···施工层,保证拟建工程项目的施工全过程在时间上、空间上,有节奏、连续、均衡地进行下去,直到完成全部施工任务。

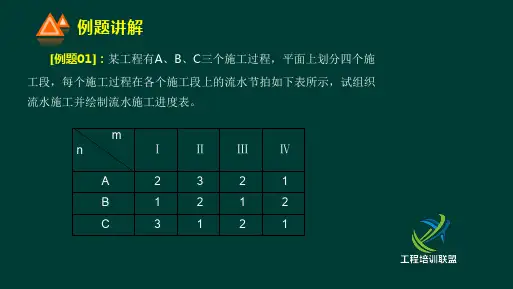

第2章流水施工原理作业答案第1题:某分部工程有三个施工段,各施工过程的流水节拍如后。
试组织该分部工程的流水施工,并绘制进度图表,确定流水工期。
已知各施工过程的流水节拍为:(1)t1=t2=t3=3天;(2)t1=2天,t2=4天, t3=2天;(3)t1=2天,t2=3天,t3=5天解:(1)t1=t2=t3=3天,可以组织固定节拍流水施工。
流水步距k=3天进度图表如下:流水工期T = Σk + t m = 3+3+9 = 15(天)(2)t1=2天,t2=4天, t3=2天;可以组织成倍数流水施工。
流水步距k={2,4,2}的最大公约数,k=2天。
各作业班组数b i =t i / k:施工过程1,t1=2天,b1=2/2=1施工过程2,t2=4天,b2=4/2=2施工过程3,t3=2天,b3=2/2=1所有作业班组数n´=1+2+1=4进度图表如下:流水工期T = Σk + tm = 2+2+2+6 = 12(天)(3)t1=2天,t2=3天,t3=5天,可以组织分别流水施工。
各资料组合如下表:节拍 施工段施工过程I II III 1 (t1) 2 2 2 2 (t2) 3 3 3 3 (t3)555流水步距k 的确定:施工过程1与施工过程2之间的流水步距k 12=max{2,1,0,-9}=2天施工过程2与施工过程3之间的流水步距k 23= max{3,1,-1,-15}=3天 进度图表如下:流水工期T = 2+3+15 = 20天第2题:(多个方案)有两栋同类型的建筑基础施工,每栋有三个主导施工过程,即挖土t 1=3天,砖基础t 2=6天,回填土t 3=3天。
(1)试组织两栋建筑基础施工阶段的流水施工,确定每栋基础最少划分的施工段并说明原因。
(2)试计算流水工期,绘出流水施工进度计划。
方案一:解:t 1=3天,t 2=6天, t 3=3天;可以组织成倍数流水施工。
流水步距k={3,6,3}的最大公约数, k=3天。
第1篇一、流水施工原理的基本概念1. 流水节拍:流水节拍是指一个施工过程在一个施工段上的持续时间。
流水节拍的大小直接影响到施工速度、资源消耗和工程质量。
2. 流水步距:流水步距是指两个相邻施工过程先后进入流水施工的时间间隔。
流水步距的大小关系到施工过程中各工序的衔接和施工节奏。
3. 分层又分段:在流水施工过程中,将拟建工程项目的全部建造过程,在工艺上分解为若干个施工过程,在平面上划分为若干个施工段,在竖向上划分为若干个施工层。
4. 施工段和专业工作队:在流水施工中,按照施工过程组建专业工作队,并使其按照规定的顺序依次连续地投入到各施工段,完成各个施工过程。
二、流水施工原理的优势1. 提高施工速度:流水施工能充分利用时间、空间,缩短工期,提高施工速度。
2. 提高资源利用率:流水施工使劳动力、施工机具、材料等资源得到均衡使用,降低资源消耗。
3. 提高工程质量:流水施工使各施工过程有序进行,便于质量控制,提高工程质量。
4. 优化施工组织:流水施工使施工现场的组织、管理更加简单,有利于施工项目的顺利实施。
三、流水施工原理的实施步骤1. 工程项目分解:将拟建工程项目按照施工特点、工艺流程等要求,分解为若干个施工过程。
2. 施工段划分:根据施工特点、空间布置等要求,将工程划分为若干个施工段。
3. 施工层划分:根据竖向布置要求,将工程划分为若干个施工层。
4. 专业工作队组建:按照施工过程组建专业工作队。
5. 流水施工组织:按照施工过程、施工段、施工层的划分,组织专业工作队依次连续地投入到各施工段,完成各个施工过程。
6. 施工节奏控制:通过调整流水节拍和流水步距,确保施工过程的连续性和均衡性。
7. 施工质量控制:加强施工过程中的质量控制,确保工程质量。
总之,建筑工程流水施工原理是一种科学、高效的施工管理方法。
在实施过程中,应根据工程项目的具体特点,合理划分施工过程、施工段、施工层,组建专业工作队,确保施工过程的连续性和均衡性,以提高施工速度、资源利用率、工程质量和施工组织管理水平。
第1篇一、引言公路工程作为我国基础设施建设的重要组成部分,其施工质量直接关系到道路的通行能力和使用寿命。
流水作业施工作为一种先进的施工组织方式,具有施工效率高、资源利用率好、施工质量稳定等优点,在我国公路工程中得到广泛应用。
本文将从流水作业施工的原理、组织形式、实施要点等方面进行阐述,以期为公路工程施工提供参考。
二、流水作业施工原理流水作业施工原理是指将施工过程划分为若干个阶段,按照一定的顺序和规律,依次完成各个阶段的工作,从而实现施工过程的连续、均衡、协调。
流水作业施工具有以下特点:1. 连续性:流水作业施工要求各个阶段的工作连续进行,确保施工过程不间断。
2. 均衡性:流水作业施工要求各个阶段的工作量大致相等,避免出现施工高峰和低谷。
3. 协调性:流水作业施工要求各个阶段的工作相互配合,形成良好的施工秩序。
4. 经济性:流水作业施工能够提高施工效率,降低施工成本,实现经济效益最大化。
三、流水作业施工组织形式1. 顺序流水施工:按照施工工艺流程,依次完成各个阶段的工作,适用于施工工艺简单、施工顺序明确的工程。
2. 平行流水施工:将施工过程划分为若干个作业面,同时在多个作业面上进行施工,适用于施工工艺复杂、施工顺序不明确的工程。
3. 分段流水施工:将施工过程划分为若干个段落,按照段落依次完成各个阶段的工作,适用于施工长度较长、施工周期较长的工程。
4. 节点流水施工:以施工节点为依据,按照节点完成各个阶段的工作,适用于施工节点明确、施工周期较短的工程。
四、流水作业施工实施要点1. 施工组织设计:根据工程特点,合理划分施工阶段,确定施工顺序、施工方法、施工资源配置等。
2. 施工进度计划:编制详细的施工进度计划,明确各个阶段的工作内容和完成时间,确保施工进度有序推进。
3. 施工资源配置:根据施工进度计划,合理配置人力、物力、财力等资源,确保施工过程中资源充足。
4. 施工质量管理:建立健全质量管理体系,加强施工过程的质量控制,确保施工质量达到设计要求。
第三章流水施工原理§3.1 流水施工的基本概念一、流水施工定义:类似于其它产业生产产品通过流水线作业可提高生产率,建筑施工也渴求采用流水作业以提高效率,不同之处是建筑产品的固定性决定了它的流水作业特点、人流产品不流,这样可充分利用时间和空间(工作面)、连续、均衡、有节奏地进行施工,从而提高生产率、缩短工期、降低成本。
(一)施工组织方式组织m幢同类型房屋或将同一幢房屋分成若干个施工区段进行施工时,组织施工的方法有以下3种:依次施工(顺序施工);平行施工;流水施工流水施工优点:(1)缩短工期;(2)工作班组专业化、提高效率;(3)总的节约了投资成本。
Δ提倡采用流水思想组织施工1、依次施工组织方式定义特点2、平行施工组织方式定义特点3、流水施工组织方式定义特点(二)流水施工的技术经济效果(三)组织流水施工的条件1、划分施工过程2、划分施工段3、每个施工过程组织独立的施工队组4、主要施工过程必须连续、均衡地施工5、不同的施工过程尽可能组织平行搭接施工二、流水施工参数(一)工艺参数1、施工过程数(n)含义:指在组织流水施工时,用以表达流水施工在工艺上开展层次的有关过程称施工过程,施工过程数目记为n。
划分方法一个工程项目若干专业工程若干分部工程若干施工过程(又称分项工程或工序)。
划分目的为便于对工程施工进行具体的安排和进行相应的资源调配。
其划分与下列因素有关:⑴施工计划的性质与作用⑵施工方案及工程结构⑶劳动组织及劳动量大小④施工过程内容和工作范围举例:某砖混结构教学楼①基础阶段②主体结构阶段③屋面工程④装修阶段⑤零星工程:房卫、电气安装、……台阶、花池……。
2、流水强度⑴机械施工过程的流水强度⑵人工施工过程的流水强度(二)空间参数1、工作面2、施工段数和施工层数Δ两步法①书上原则根据结构划;②m与n关系有时满足①不一定满足②,允许这样。
(如工种多n大,但工程量、建筑面积小,m不可能过大,否则无意义。
流水施工原理一、掌握流水施工参数的概念知识点:流水施工的参数为了说明组织流水施工时,各施工过程在时间和空间上的开展情况及相互依存关系,这里引入一些描述工艺流程、空间布置和时间安排等方面的状态参数——流水施工参数,包括工艺参数、空间参数和时间参数。
(一)工艺参数工艺参数是指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两上参数。
1.施工过程组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。
施工过程的数目一般用小写n来表示,它是流水施工的确要参数之一。
根据性质和特点不同,施工过程一般分为三类,即建造类施工过程、运输类施工过程和制备类施工过程。
(1)建造类施工过程,是指在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程。
(2)运输因施工过程,是指将建筑材料、各类构配件、成品、制品和设备等运到工地仓库或施工现场使用地点的施工过程。
(3)制备类施工过程,是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。
如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。
由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此必须列入施工进度计划,并在其中大多作为主导施工过程或关键的工作。
运输类与制备类施工过程一般不占有施工对象的工作面,不影响工期,故不需要列入流水施工进度计划之中,只有当其占有施工对象的工作面,影响工期时,才列入施工进度计划中。
2.流水强度流水强度是指流水施工的某施工过程(专业工作队)在单位时间内完成的工程量,也称为流水能力或生产能力。
流水强度通常用大写V来表示。
表示:V——某施过程(队)的流水强度Ri——投入该施工过程的第i 种资源量(施工机械台数或工人数)Si——投入该施工过程的第i 种资源的产量定额X——投入该过程的资源种类数(二)空间参数空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。
