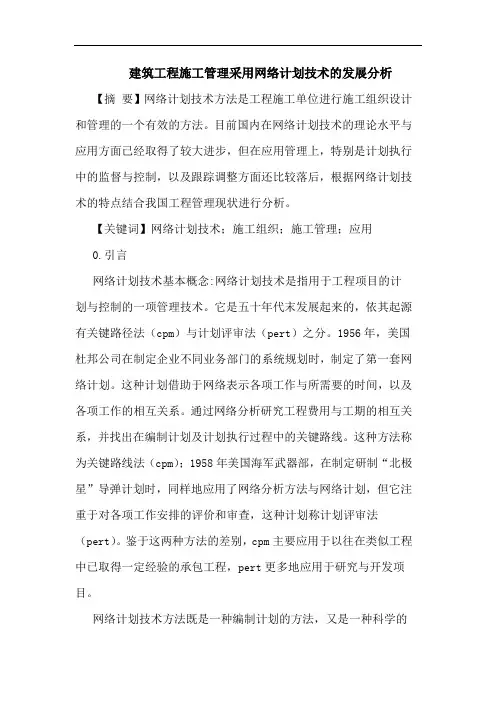

建筑工程施工管理采用网络计划技术的发展分析【摘要】网络计划技术方法是工程施工单位进行施工组织设计和管理的一个有效的方法。
目前国内在网络计划技术的理论水平与应用方面已经取得了较大进步,但在应用管理上,特别是计划执行中的监督与控制,以及跟踪调整方面还比较落后,根据网络计划技术的特点结合我国工程管理现状进行分析。
【关键词】网络计划技术;施工组织;施工管理;应用0.引言网络计划技术基本概念:网络计划技术是指用于工程项目的计划与控制的一项管理技术。
它是五十年代末发展起来的,依其起源有关键路径法(cpm)与计划评审法(pert)之分。
1956年,美国杜邦公司在制定企业不同业务部门的系统规划时,制定了第一套网络计划。
这种计划借助于网络表示各项工作与所需要的时间,以及各项工作的相互关系。
通过网络分析研究工程费用与工期的相互关系,并找出在编制计划及计划执行过程中的关键路线。
这种方法称为关键路线法(cpm);1958年美国海军武器部,在制定研制“北极星”导弹计划时,同样地应用了网络分析方法与网络计划,但它注重于对各项工作安排的评价和审查,这种计划称计划评审法(pert)。
鉴于这两种方法的差别,cpm主要应用于以往在类似工程中已取得一定经验的承包工程,pert更多地应用于研究与开发项目。
网络计划技术方法既是一种编制计划的方法,又是一种科学的施工管理方法,但其在我国施工管理中的应用不容乐观。
1.现行施工企业现状1.1 普及率不高我国现有施工企业规模和企业内部人员素质差异较大。
据统计,中央直属和省级施工企业管理水平较高,每年应用网络计划组织施工达40%左右;地市级施工企业每年应用网络计划组织施工在15%左右;而县级及其以下施工企业技术管理水平较差,每年应用网络计划组织施工仅为5%左右。
1.2 管理水平低绝大部分施工企业网络计划技术的应用只停留在编制计划上,对计划执行中的监督与控制及计划调整缺少有效的管理方法。
1.3 深度不够施工网络计划的编制往往只能反映整个项目中各工作单元之间的相互关系,根据施工方法确定工作单元各项工作的相互关系,编制深度不够,更谈不上网络计划的优化。
第1篇一、建设工程施工网络计划的概念建设工程施工网络计划,简称网络计划,是一种以图形方式表达工程活动中各项工作之间逻辑关系和进度安排的工具。
它以网络图的形式,将工程项目中的各项工作分解为若干个节点(表示工作)和连接节点的箭线(表示工作之间的逻辑关系),从而形成一个清晰、直观的进度安排。
二、建设工程施工网络计划的编制方法1. 工作分解结构(WBS):将工程项目分解为若干个子项目,进而将子项目分解为更小的任务单元,形成工作分解结构。
2. 逻辑关系分析:根据工作分解结构,分析各工作之间的先后顺序和依赖关系,确定工作之间的逻辑关系。
3. 网络图绘制:根据工作分解结构和逻辑关系,绘制网络图,通常采用双代号网络图或单代号网络图。
4. 进度计算:计算网络图中各项工作的最早开始时间(ES)、最迟开始时间(LS)、最早完成时间(EF)和最迟完成时间(LF),从而确定关键线路和关键工作。
5. 资源优化:根据工程项目的实际情况,对网络计划进行调整,优化资源配置,提高工程项目的经济效益。
三、建设工程施工网络计划的应用优势1. 提高计划质量:网络计划技术可以全面、系统地分析工程项目的各项工作,提高计划的科学性和合理性。
2. 优化资源配置:通过网络计划的优化,可以实现资源的合理配置,降低工程成本。
3. 提高进度控制能力:网络计划可以直观地展示工程项目的进度安排,有助于项目管理人员及时调整进度,确保工程按期完成。
4. 降低风险:网络计划可以提前识别项目中的潜在风险,为风险防范提供依据。
5. 促进沟通与协作:网络计划有助于各参建单位了解工程项目的整体进度和各项工作之间的依赖关系,提高沟通与协作效率。
四、建设工程施工网络计划在现代工程管理中的重要性随着我国经济建设的发展,工程项目规模日益扩大,复杂性不断提高。
建设工程施工网络计划作为一种现代化的项目管理工具,在工程管理中的重要性日益凸显。
以下为网络计划在现代工程管理中的几个方面:1. 提高项目管理水平:网络计划技术有助于提高项目管理的科学性、规范性和效率。
试论网络计划技术在建筑工程施工管理中的应用摘要:网络计划技术是利用图论和网络分析的方法编制和优化实施计划的一种艺术,它是五十年代末发展起来的用于研究自然及社会的各种资源和工程技术合理使用的一门科学。
然而在建筑工程施工中,网络计划通常只作为投标报价时的一项形式性的内容,并且存在着不规范运用的问题。
除此以外,网络计划技术在项目实施过程中对进度和费用的控制,对有限资源的合理配置,规范工程索赔等工作中起着重要的作用。
因此,本文提出网络计划追踪法,并从工程进度、费用、资源三个方面进行了运用。
从而使得进度偏差分析清晰,利于找出偏差原因,及时纠偏;在有限资源的情况下,实现了工期最短;对施工中常常发生的索赔事件进行了详细的分析,利用网络计划法进行索赔,工期与费用索赔方面明确合理,说服力强。
本论文分析了网络计划技术在建筑工程施工管理中的应用,最后得出若干结论。
关键字:网络计划;工程项目;施工管理引言网络计划技术是一种计划表达方法和形式,它的基本原理是应用网络图的形式来表达一项工程施工的进度计划安排,反映该工程施工任务中每个施工过程的先后顺序和相互间在工艺上和组织上的逻辑关系;再通过每个施工过程间各项时间参数的计算,确定计划安排中的关键线路、关键施工过程;根据工程的需要作出优化,寻求最优施工方案;以此来地达到施工优质、节省和快速的要求的方法。
1建筑工程施工管理具有以下特点(1) 生产空间不断变化。
由于工程产品固定,且整体难分,因而施工经常处于流动过程中。
生产空间的变化意味着施工条件或环境的改变,工程项目的施工组织与管理将随着施工方法和顺序的变化而变化,以适应新的条件。
(2) 施工期限较长。
同一工程项目的施工一般都要经历四季气候条件的变化,这给露天施工作业带来很大的影响。
为了缩短施工期限,可利用工程体型庞大等特点,组织多层次立体交叉作业和平行流水作业,利用空间以争取缩短施工期限。
(3) 工程项目个性化强。
不同工程项目因其用途及地理位置的不同会带来自然和技术经济环境的变化。
建筑施工组织教材答案网络计划技术下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!网络计划技术是建筑施工组织教材中的一个重要内容,它主要用于项目管理和计划安排,以确保工程能在预定时间内,使用最少的资源,高效有序地完成。

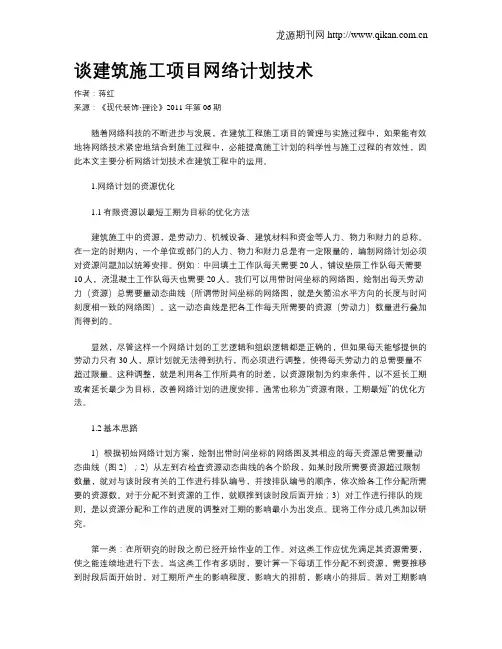

谈建筑施工项目网络计划技术作者:蒋红来源:《现代装饰·理论》2011年第06期随着网络科技的不断进步与发展,在建筑工程施工项目的管理与实施过程中,如果能有效地将网络技术紧密地结合到施工过程中,必能提高施工计划的科学性与施工过程的有效性,因此本文主要分析网络计划技术在建筑工程中的运用。
1.网络计划的资源优化1.1有限资源以最短工期为目标的优化方法建筑施工中的资源,是劳动力、机械设备、建筑材料和资金等人力、物力和财力的总称。
在一定的时期内,一个单位或部门的人力、物力和财力总是有一定限量的,编制网络计划必须对资源问题加以统筹安排。
例如:中回填土工作队每天需要20人,铺设垫层工作队每天需要10人,浇混凝土工作队每天也需要20人。
我们可以用带时间坐标的网络图,绘制出每天劳动力(资源)总需要量动态曲线(所谓带时间坐标的网络图,就是矢箭沿水平方向的长度与时间刻度相一致的网络图)。
这一动态曲线是把各工作每天所需要的资源(劳动力)数量进行叠加而得到的。
显然,尽管这样一个网络计划的工艺逻辑和组织逻辑都是正确的,但如果每天能够提供的劳动力只有30人,原计划就无法得到执行,而必须进行调整,使得每天劳动力的总需要量不超过限量。
这种调整,就是利用各工作所具有的时差,以资源限制为约束条件,以不延长工期或者延长最少为目标,改善网络计划的进度安排,通常也称为“资源有限,工期最短”的优化方法。
1.2基本思路1)根据初始网络计划方案,绘制出带时间坐标的网络图及其相应的每天资源总需要量动态曲线(图2);2)从左到右检查资源动态曲线的各个阶段,如某时段所需要资源超过限制数量,就对与该时段有关的工作进行排队编号,并按排队编号的顺序,依次给各工作分配所需要的资源数。
对于分配不到资源的工作,就顺推到该时段后面开始;3)对工作进行排队的规则,是以资源分配和工作的进度的调整对工期的影响最小为出发点。
现将工作分成几类加以研究。
第一类:在所研究的时段之前已经开始作业的工作。
