改造工程施工进度计划横道图(样板)
- 格式:xls
- 大小:33.50 KB
- 文档页数:5

工期(工作日)1820222426283124681012141618202224262831246810总工期552012-7-182012-9-10一生化池302012-7-182012-8-161降水及基坑围护102012-7-182012-7-272土方开挖及基础锚杆施工52012-7-282012-8-13生化池池体施工142012-8-22012-8-154满水试验及回填12012-8-162012-8-16二滤布滤池、接触池152012-7-252012-8-81降水及基坑围护72012-7-252012-7-312土方开挖及基础砂石桩施工22012-8-12012-8-23池体施工52012-8-32012-8-74满水试验及回填12012-8-82012-8-8三鼓风机房、变电所及加药间252012-8-52012-8-291基础砂石桩施工32012-8-52012-8-72基础及主体框架施工122012-8-82012-8-193砌体及装修施工92012-8-202012-8-284验收12012-8-292012-8-29三门卫室102012-9-12012-9-101基础砂石桩施工22012-9-12012-9-22基础及主体框架施工42012-9-32012-9-63砌体及装修施工32012-9-72012-9-94验收12012-9-102012-9-102012-*-**2012年7月2012年8月2012年9月说明:计划开始时间2012年7月18日,计划完成时间2012年9月10日;总工期55天。
施工期间,深基坑开挖是关键,直接影响安全、工期和质量,请监理单位和业主定案。

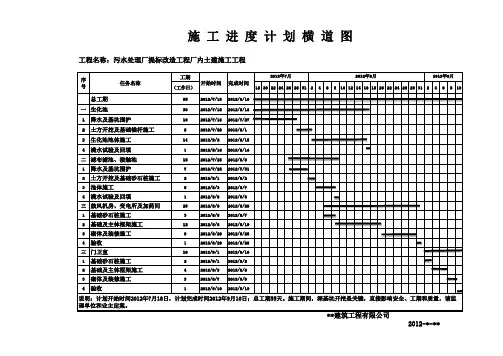

施 工 进 度 计 划 横 道 图序号任务名称开始时间完成时间工程名称:污水处理厂提标改造工程厂内土建施工工程。
