碧桂园商务中心测量方案

  • 格式:doc
  • 大小:180.50 KB
  • 文档页数:14

1 / 14

目录

第一章:编织依据 ............................................. 1

第二章 工程概况 ............................................ 1

第三章、施工测量准备 ......................................... 2

第四章、各阶段主要施工测量方法 ............................... 4

第五章: 沉降观测控制 ....................................... 11

第六章: 测量工作基本要求 ................................... 12

第八章: 预防测量放线工作的质量和安全事故 ................... 12

1 / 14 第一章:编织依据

1、各栋楼施工图纸。

2、建筑工程施工测量规程(DBJ01-21-95)。

3、施工组织设计。

4、规划勘测设计研究院提供的〈〈工程测量资料〉〉。

第二章 工程概况

第一节:工程简介

第一节:工程简介

序号 项 目 内 容

1 工程名称 碧桂园商务中心

2 工程地址 位于东莞南城区宏七路宏北路交汇处,南面接近地铁接驳口

3 建设单位 东莞市翔丰实业投资有限公司

4 设计单位 深圳市建筑设计研究总院有限公司

5 监理单位 广东力达建设工程项目管理有限公司

6 工程内容 总建筑面积约6万㎡,建筑层数为地上29层,地下3层,地下三层层高3.8m,地下二层层高3.8米,地下一层层高5.4米,一、二层商铺层高6.0米,办公标准层层高4.5米。建筑主体总高度139.6米。

7 结构形式 框架剪力墙结构;基础为桩基础。

本工程放线依据规划勘测设计研究院提供的〈〈工程测量资料〉〉,结合现场实际情况决定采用甲方移交控制点函773#(X=542980.665 ,Y=371327.971,Z=19.66)、775#(X=542660.969 ,Y=370950.845,Z=17.599)二个桩点为本工程首级控制点。 因现场场地 基坑较深 ,须转测3次测站才能达到整个基坑通视,因基坑较低为便于对轴线的投测和保证投测精度,选择据基坑高差相应较小的 护坡2级平台设置俩个基准点 ,用于基础及-2层板面轴定位 的投测基准点F点和E点。在护坡顶栏杆内设H点G点 用于-1层板面至±0.000轴线的投测。±0.000以上的采用竖向传递轴线控制。

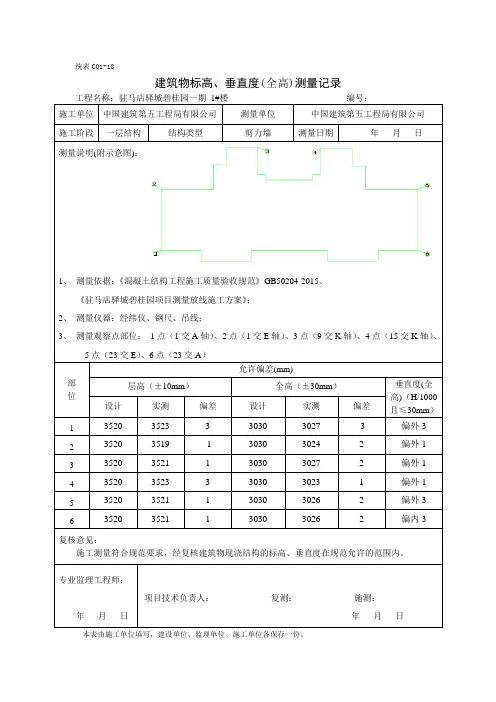

附基准点转测草图1 2 / 14

附基准点转测草图1

第三章、施工测量准备

测量人员及其职责划分

姓名 职 务 职 责 划 分

项目工程师 领导、指导本楼的施工测量放线、验线工作

质检员 协助项目工程师对测量放线工作进行日常性监督管理

测量组组长 测设平面、高程控制网,复测施工层要害部位,负责仪器的使用管理。填写测量资料

测量员 轴线、及细部控制线的测设

测量放线工作是集体性技术工作,工作中各成员要团结协作,紧密配3 / 14 合施工,认真负责地完成工作,确保下道工序的顺利开展。

 2.2测量仪器配备

名 称 型号 数量 所处状态

全站仪 三鼎STS-722R4 1 合格

水准仪 博飞D2S3-1 2 合格

经纬仪 J2-1 1 合格

激光铅垂仪 博飞D2J3-L1 1 合格

钢尺 50M 2 合格

卷尺 5M 10 合格

对讲机 HENGXING 20 合格

 技术资料准备:

1、资料准备:

城市规划勘测设计研究院提供的〈〈工程测量资料〉〉;

工程地质勘察报告;

施工设计图纸及现场总平面图:

施工组织设计;

施工现场地上、地下障碍物资料;

2、施工现场审核:

总图及施工平面图审核;

建设用地红线桩点及坐标与角度、距离是否对应。

建筑物定位依据及定位条件是否明确、合理;

首层±0.000和改造后的自然地坪是否一致;

临设、设备的设置是否会影响到后续工程的施工;

3、建筑施工图审核

建筑物各轴线的间距、夹角及几何关系;

建筑物的平、立剖面及节点大样图的轴线尺寸;

各层标高(相对标高)与总平面图中有关部分是否对应;

4、结构施工图校核

校对轴线尺寸、层高、结构尺寸(如墙厚、柱断面、梁断面及跨度数量等);

以轴线图为准,对比基础、非标准层及标准层之间的轴线关系;

对照建筑图,校对两者相关部位的轴线、尺寸、标高是否一致;

5、设备施工图校核

对建筑结构施工图,校对有关设备的轴线、尺寸及标高是否对应; 4 / 14 校对设备基础、预留孔洞、预埋件位置、尺寸、标高是否与土建图一致;

第四章、各阶段主要施工测量方法

4.1、建筑物的定位及控制网测设

本工程的平面控制采用平面控制网法。

 平面控制网布设原则

平面控制遵循先整体、后局部,高精度控制低精度的原则。

布设平面控制网根据建筑设计总平面图和施工总平面布置图。

控制点选在通视条件良好、安全、易保护的地方。

桩位用混凝土保护,需要时用钢管进行围护,用红油漆作好标记。

随着工程施工进度,在基坑支护、工程桩、土方开挖等各阶段施工时,通过工程施工控制点,利用全站仪根据施工图,对工程建筑物轴线进行测设,根据全站仪测设的轴线,依据施工图对各分部工程进行施工。

在每次对工程建筑物轴线进行测设前,首先用全站仪对三个工程施工控制点进行闭合检测,闭和差不得超过3MM。

 轴线控制网的精度等级及测量方法

根据《工程测量规范》要求控制网的技术指标符合下表的规定。

轴线控制网的指标

等级 测角中误差() 边长相对中误差

二级 ±12 1/15000

4.2、工程施工测量

 工程测量控制方法

根据本工程的特点,本工程的平面放墙基础部分采用外控制法,主体部分采用内控基点竖向投测。

1、基础部分采用外控法

(1)、以轴线控制桩为基准,根据建筑物的定位图和土方开挖平面图,准确将轴线引测至基坑外。并在场地上做好控制点。控制点的做法为用2m长钢管打入地下,地面上留200mm(比道路低50mm),上焊铁板并在铁板上划十字线。并在控制点外砌砖墙,中间浇捣素混凝土至控制点面并在砖墙上加盖,防止垃圾等杂物进入。

(2)、施测时将经纬仪安置在平面控制网上进行平面投测。

(3)、测前要对经纬仪的轴线关系进行严格的检校,观测时要精密定平水平度盘水准管,以减少竖轴不铅直的误差。 5 / 14 (4)、轴线的延长桩点要准确,标志要正确,明显并妥善保护好,利用控制网点直接向施工层投测。

(5)、取正倒镜向上投测的平均位置,以抵消经纬仪的视准轴不垂直横轴和横轴不垂直竖轴的误差影响。

2、主体部分采用内控基点,竖向投测。

⑴、首层平面放线直接依据平面控制网,其它楼层平面放线从首层控制网引投到高层,不得使用下一楼层的定位轴线,平面控制点的竖向传递,采用内控天顶法,投点仪器选用天顶垂准仪,在控制点上方架设好仪器,严密对中、整平,在控制点正上方,在需要传递控制点楼面预留孔处水平设置一块有机玻璃做成的光靶或原仪器附带的晃靶,光靶严格固定,仪器从0度、90度、180度、270度4个方向向光靶投点,用0.2㎜笔定出这4个点,若4点重合则传递无误差,若4点不重合则找出4点对角线交点作为传传递上来的控制点。

⑵所有控制点传递完成后,则形成该楼面平面控制网,对该平面控制网进行角度观测(2″全站仪测回)及边长量距(精度1/20000)。由观测成果作经典自由网平差,根据平差结果与理论值相比较,若边长较差△S≦±2.0㎜。角度较差Δβ≦±12″,则说明4点精度达标,则记录不作归化,若边长较差±2.0㎜∈ΔS≦±3.0㎜。角度较差±12″≦Δβ≦±24″,则说明4点精度不够,必须归化,若边长较差ΔS>±3.1㎜Δβ>±24,则说明精度不符合标准,必须进行重新投点,直致满足精度要求。

 内控基准点布设

基准点选在首层距轴线内偏1米的交叉位置,布设时为避开混凝土墙柱,E轴控制线内偏1.5米。预留相应孔洞200×200mm,控制点设置成与轴线平行或垂直的闭合矩形及其延长线,以便于校核。

基准点的埋设采用10cm×10cm钢板,钢针刻划十字线,钢板通过锚爪与顶板钢板焊牢。基准点周围严禁堆放杂物,向上每层在相应位置留洞,以便于基准点的竖向投测。

 内控基点竖向投测方法

1、在每个施工段的各个预留孔洞处均使用铅垂仪进行施测。定位出一条控制线上X或Y方向上的两个基础准点,以这两个基准点可以比较精确的定出此控制线。依次投测其它控制线,直到所需控制线投测完毕。

2、对所投测的控制线进行角度、距离闭合测量,满足精度要求后即作为该楼层的平面控制网,并以此作为本楼层放线的依据。

3、根据以上投测的控制线,测定其它各轴线。

4、每一区域所有轴线,细部线测放完毕后,需进行自检,自检人员须另定其它测量人员。

5、投测面内轴线允许偏差如下表所示: 6 / 14 轴线间距(m) 允许偏差(mm)

L〈30 米 ±5mm

30〈L〈60米 ±10mm

4.3、高程控制网布设

测绘院提供的水准点离现场较远,故利用测绘院提供的水准点,另再引测到工地大门立柱上。在控制点周围严禁堆放材料、机具等,保证控制点通视。

本工程在±0.000以下施工时,将水准点再引测到支护喷锚墙上。以这些控制点为基础,将标高引测至基坑内。

本工程在±0.000以上施工时,将水准点再引测首层墙面,布置水准点的周围严禁堆放杂物,向上每层在相应位置留洞,以便于基准点的竖向投测。

 高程控制网起始依据

高程控制网依据业主提供场区内高程控制基点测设。

 高程控制网的精度等级及测量方法。

根据《工程施工测量规范》标高控制网拟采用三等水准测量方法测定。水准测量的主要技术要求应符合下表的规定。

注:L为往返测段附合水准路线长度(km)

测量仪器选用D2J3水准仪,往返观测。水准观测的技术要求符合下表规定。

等级 水准仪型号 视线长度 前后视距较差 前后视距累积差 视线离地面最低高度 基辅分划读数差 基辅分划所测高差之差

三级 D2J3 75 m 2 m 5 m 0.3 m 2.0 mm 3.0

 标高竖向传递 等级 每千米

高差误差 路线长度 水准仪型号 水准标尺 观测次数 复核闭合差(mm)

三等 6 mm <50 km AL25A 双面 往返各一次 ±12L
