1 土石方开挖方案
根据合同工期要求,本工程土石方开挖总工期66天,开挖工程量约20多万立方米土石方,开挖工期紧,为保证工程能按期保质地完成,项目部拟采取如下施工方案来确保有序高效地施工。
5.1.1施工技术准备
开挖前完成各级施工技术交底工作,催促甲方尽快提供正式的施工图纸和政府提供的水准点,以便于项目部顺利开展各项工作,确保施工有序无误地进行。
在土石方开挖施工前,由甲方给定的控制点,测设开挖范围线和标高并双方确认高程网格图。对施工区域内障碍物要调查清楚,并征得主管部门意见和同意,拆除影响施工的人行横道、果树。利用全站仪,将场地设计平面图的方格网在地面上测设固定下来,各角点用木桩定位,并在记录施工深度数值,以便施工。修好临时道路、电力、通讯及供水设施,以及生活和生产用临时房屋。
5.1.2机械设备配置
主要机械:土石方开挖阶段日常现场配备反铲挖掘机8台,破碎机3台,推土机1台,18t自卸汽车20台;高峰期配备反铲挖掘机10台,破碎机5台,推土机1台,自卸汽车230台,潜水泵10台。
一般机具:铁锹(尖、平头两种)、手推车、小白线或20号铅丝和钢卷尺以及坡度尺等若干
5.1.3施工部署
土石方开挖是工程开工前的一项重要内容,也是后续工程进度、质量的前提保障。本工程挖方量约20多万m3,机械设备较多,充分考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求,科2 学地组织土石方开挖施工,力求在规定的工期内,安全高效地使土石方平整达到相应标高,避免二次修整。
本工程施工范围较大、工期紧、挖土方量大、土石方分布不均,场地内毛石挡墙、钢筋砼基础较多,周边临近建筑物,根据现场情况,项目部暂拟定在场地西侧靠西苑路设置施工正式大门出入口及洗车池,东侧靠保健酒业门口利用原有两条道路作为临时出土处,设置排水沟及沉淀池。
场地用地红线与地下室距离之间平均只有9M,开挖深度平均在10M,基坑边坡需进行喷锚支护。
常营除草及土方苫盖工程施工方案
编制人:
审核人:
审批人:
北京市政路桥股份有限公司
年 月 日
目录
一、 编制依据 .................................. 1
1.《北京市建设工程施工现场扬尘污染防治办法》; . 1
2.北京市《施工现场管理办法》; ................. 1
3.《环境保护督查方案(试行)》; ............... 1
4.现场实地勘察情况; ........................... 1
二、 工程概况 .................................. 1
1、工程简介 .................................... 1
2、工作目标 .................................... 1
3、主要工程量 .................................. 2
4、施工工期 .................................... 2
三、施工部署 ................................... 2
1、施工部署原则 ................................ 2
2、施工总体目标 ................................ 2
⑴质量目标 ..................................... 2
⑵安全目标 ..................................... 2
3、总体施工顺序和总体施工组织 .................. 3
4、现场组织机构 ................................ 3
四、 施工方案 .................................. 3

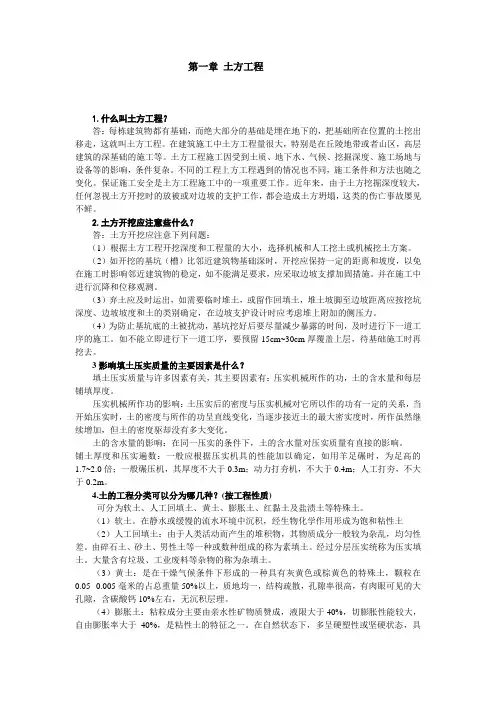

第一章 土方工程
1.什么叫土方工程?
答:每栋建筑物都有基础,而绝大部分的基础是埋在地下的,把基础所在位置的土挖出移走,这就叫土方工程。在建筑施工中土方工程量很大,特别是在丘陵地带或者山区,高层建筑的深基础的施工等。土方工程施工因受到土质、地下水、气候、挖掘深度、施工场地与设备等的影响,条件复杂。不同的工程上方工程遇到的情况也不同,施工条件和方法也随之变化。保证施工安全是土方工程施工中的一项重要工作。近年来,由于土方挖掘深度较大,任何忽视土方开挖时的放被或对边坡的支护工作,都会造成土方坍塌,这类的伤亡事故屡见不鲜。
2.土方开挖应注意些什么?
答:土方开挖应注意下列问题:
(1)根据土方工程开挖深度和工程量的大小,选择机械和人工挖土或机械挖土方案。
(2)如开挖的基坑(槽)比邻近建筑物基础深时,开挖应保持一定的距离和坡度,以免在施工时影响邻近建筑物的稳定,如不能满足要求,应采取边坡支撑加固措施。并在施工中进行沉降和位移观测。
(3)弃土应及时运出,如需要临时堆土,或留作回填土,堆土坡脚至边坡距离应按挖坑深度、边坡坡度和土的类别确定,在边坡支护设计时应考虑堆上附加的侧压力。
(4)为防止基坑底的土被扰动,基坑挖好后要尽量减少暴露的时间,及时进行下一道工序的施工。如不能立即进行下一道工序,要预留15cm~30cm厚覆盖上层,待基础施工时再挖去。
3影响填土压实质量的主要因素是什么?
填土压实质量与许多因素有关,其主要因素有:压实机械所作的功,土的含水量和每层铺填厚度。
压实机械所作功的影响:土压实后的密度与压实机械对它所以作的功有一定的关系,当开始压实时,土的密度与所作的功呈直线变化,当逐步接近土的最大密实度时,所作虽然继续增加,但土的密度驱却没有多大变化。
土的含水量的影响:在同一压实的条件下,土的含水量对压实质量有直接的影响。
铺土厚度和压实遍数:一般应根据压实机具的性能加以确定,如用羊足碾时,为足高的1.7~2.0倍;一般碾压机,其厚度不大于0.3m;动力打夯机,不大于0.4m;人工打夯,不大于0.2m。
序号项目名称单位暂定工程
量综合单价合价
1土方开挖
(外运)m³2400000
2土方开挖
(不外
运)m³1400000
3室内回填
土
(利用场
内土回
填)m³0
4室内回填
(外购
土)m³0
5室外回填
土(利用
场内土回
填)m³1400000
6室外回填
土
(外购
土)m³850000
0湖州地产项目土方工
合计
说明:1、本固定综合单价包括但不限于完成承包范围内所有工作
场和场内行驶等)、水电费、施工措施费、赶工费、夜间及节假日施工增加费、交通费、二次搬运费、生产(生活)临建的
及搬迁、施工场地和临建场地清理、渣土费、检验试验费、管理费、保险费、利润、不可预见费、安全文明施工措施费、缺
复、施工场地清理及垃圾外运、桩基础工程的资料整理而进行的施工措施等完成本工程围护桩基础施工并验收检验合格的全
作内容的所有费用和税金等费用,并充分考虑了施工期间风险因素,结算时除本合同约定的可调整内容以外,均不作调整。
报价说明备注
1、土方开挖、运输至红线外,弃排土费用综合考虑;
2、土质在综合单价综合考虑;
3、结算时工程量按施工方案及施工图纸按天然密实度
计算。
1、土方开挖、运输至红线外,弃排土费用综合考虑;
2、土质在综合单价综合考虑;
3、结算时工程量按施工方案及施工图纸按天然密实度
计算。
1、挖运、回填、压实,压实系数应达到图纸设计要
求;
2、土方运距及类别在单价中综合考虑;
3、结算时工程量按夯实后体积计算。
1、挖运、回填、压实,压实系数应达到图纸设计要
求;
2、土方运距、类别在单价中综合考虑;
3、外购土单价在综合单价中考虑;
4、结算时工程量按夯实后体积计算。1、挖运、回填、压实,压实系数应达到图纸设计要
求;
2、土方运距及类别在单价中综合考虑;
3、结算时工程量按夯实后体积计算。1、挖运、回填、压实,压实系数应达到图纸设计要
求;
2、土方运距、类别在单价中综合考虑;
3、外购土单价在综合单价中总和考虑;
4、结算时工程量按夯实后体积计算。土方工程报价清单明细
有工作内容的人工费、材料费、机械费(包含现场所有大型机械进退
