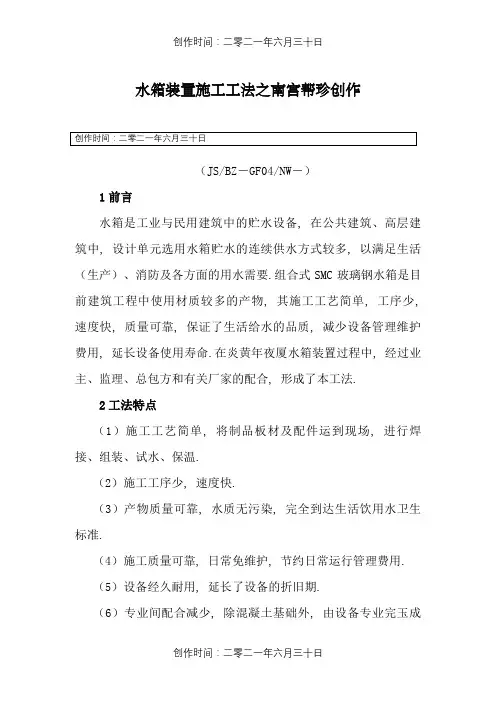

水箱装置施工工法之南宫帮珍创作(JS/BZ-GF04/NW-)1前言水箱是工业与民用建筑中的贮水设备, 在公共建筑、高层建筑中, 设计单元选用水箱贮水的连续供水方式较多, 以满足生活(生产)、消防及各方面的用水需要.组合式SMC玻璃钢水箱是目前建筑工程中使用材质较多的产物, 其施工工艺简单, 工序少, 速度快, 质量可靠, 保证了生活给水的品质, 减少设备管理维护费用, 延长设备使用寿命.在炎黄年夜厦水箱装置过程中, 经过业主、监理、总包方和有关厂家的配合, 形成了本工法.2工法特点(1)施工工艺简单, 将制品板材及配件运到现场, 进行焊接、组装、试水、保温.(2)施工工序少, 速度快.(3)产物质量可靠, 水质无污染, 完全到达生活饮用水卫生标准.(4)施工质量可靠, 日常免维护, 节约日常运行管理费用.(5)设备经久耐用, 延长了设备的折旧期.(6)专业间配合减少, 除混凝土基础外, 由设备专业完玉成部工作.(7)造型美观, 设备间安插合理、整洁.3适用范围适用于工业与民用建筑中给水、热水、消防、喷洒、软化水、中水、采暖、冷冻、冷却水的贮存与给水等.4施工工艺工艺原理SMC组合式玻璃钢水箱, 在土建专业将水箱设备间施工完成后, 在室内装饰面漆粉刷前, 将合格的制品板材、配件及资料运送到设备间, 进行焊接、组装, 按设计要求进行管道接口开洞、配短管及法兰、满水试验、保温、水箱验收.工艺流程基础交接验收丈量放线设呵护层粘贴4.3工法要点施工准备(1)绘制年夜样图, 上报设计院认可后, 交厂家加工定货.组合式SMC玻璃钢水箱, 板材为整模数, 管道接口开孔受板材受力特性的限制, 开孔位置往往不能依照设计要求进行, 此时宜将水箱长宽高尺寸换算成整模数, 并计算水箱容积, 保证水箱内各管道出口标高有效容积满足设计要求.(2)做好现场堆放和运输制品板材的工作.水箱单板资料为机压成型板材, 概况平整、规矩、方正、无划痕、无玻璃纤维外露, 搬运时连同包装箱一起搬运, 车箱内易用100×100方木垫平, 车箱四周用泡木板防护, 单板码放不宜过高, 并用绳束捆紧;施工现场堆放场地要平整干净没有油污, 并用100×100方木垫平, 上铺旧胶合板, 各种规格分开码放, 高度不宜超越80厘米.水箱基础施工按项目设备专业工程师审核后的水箱基础结构图放出水箱的坐标位置, 基础尺寸与水箱保温后的平面尺寸应相符, 将水箱基础处的空中(楼面)凿毛清扫干净, 然后按结构设计要求绑扎钢筋, 支模板, 模板刚度必需保证基础不跑模、不漏浆, 截面规整.按设计标号灌注砼基础, 顶面必需平整、水平一致, 标高符合设计要求, 浇水养护, 待水箱装置完毕后, 按装修要求将基础进行装饰.基础施工完毕, 由土建专业质检员检查合格后, 填写水箱基础预检记录交给设备专业, 交接双方签字, 以上资料设备专业存档备案.水箱基座装置水箱用槽钢作基座, 根据水箱容积的年夜小, 用10#槽钢或8#槽钢现场焊接成一个整体.槽钢基座放在混凝土基础上与其接触紧密, 顶面平整.水箱组装水箱组装前检查基础、型钢基座概况平整度, 检查单板资料概况有无划痕、损坏、搬运过程中磕碰现象, 如有此类情况必需更换, 单板资料、密封海绵胶条、不锈钢拉筋及螺栓配件必需清洁无污染.将水箱单板搬运到脚手架上, SMC单板上脚手架前, 一定要用海绵将脚手架垫好, 严防板材概况划伤.装置顺序:SMC单板水箱装置, 先底板后立板;先中间板后边缘板;先箱体后顶板;板与板之间用镀锌螺栓紧固, 橡胶条密封, 并对水箱壁用不锈钢拉筋拉牢加固.水箱进出水口开孔:进、出水口开孔位置的正确与否, 关系到水箱容积是否到达设计要求, 符合有关规范规定, 保证使用功能.通常情况下, 依照设计认可的图纸, 在水箱概况画好位置, 由专人检查其规格、尺寸、位置是否正确无遗漏, 然后用专用开孔工具进行开孔.水箱开孔后用法兰盘或法兰短管与箱体连接, 接出水箱外侧.水箱满水试验水箱组装完毕后, 先检查有无拉杆、螺栓松紧、方向纷歧、压条不实等缺陷.发现后及时处置, 方可进行满水试验.满水试验静置24h观察, 不渗不漏为合格, 并填写《灌水试验记录》.4.3.6 水箱保温保温前应作以下检查:水箱基座、紧固件防腐良好, 满水试验、隐检合格, 相关施工记录经有关方人员签认.保温资料选用容重12~30㎏/m3的自熄性聚苯烯板, 厚度50mm或按设计要求确定.根据板块间的位置年夜小, 将凹凸部份塞严塞平.并与箱体用胶钉固定牢固, 使水箱6个面都平整一致, 阳角顺直.呵护层资料选用&=彩钢板, 用铆钉将呵护层牢固压紧.4.3.7 水箱清洗、消毒生活水箱在交付使用前必需清洗消毒, 经卫生防疫部份取样检验, 符合国家《生活饮用水标准》方可使用.清洗时, 工人脚要套上塑料鞋套, 手、面部都要有防护办法, 方可进入水箱内进行清洗.先用清洁剂将箱内部的污垢擦拭失落, 再用自来水将内部清洗干净, 直到清洗后排出的水无微粒, 清澈透明为合格.水箱消毒, 应由专业公司用消毒液浸泡消毒, 再用自来水冲刷干净, 水箱方可贮水, 经卫生防疫站取样检验合格后, 方可供生活(生产)使用.水箱装置应注意的问题:(1)设计水箱基础若太低, 影响工人把持及排污管的装置, 尤其地下室部位水箱或人防水箱, 在图纸会审时应及时提出修改.(2)浇注混凝土基础时, 要预留槽钢及单板的高度, 顶面一定要水平一致.(3)水箱在水箱间内的位置, 四周空间应能满足施工、维修人员的最小把持空间.(4)水箱出口给水管高度应能满足顶层最晦气点的生活、生产给水的压力要求, 图纸会审时应注意此问题.(5)水箱间内安插多台同一功能的水箱, 装置高度应一致.(6)水箱资料搬运要小心, 放置要平整稳固, 轻拿轻放, 概况清洁, 不应污染.(7)用于水箱密封的海绵橡胶条、不锈钢拉条、螺栓等辅材必需符合饮用水标准.(8)水箱管道开孔要对比图纸复检无误, 并请专业质检员检查后方可开孔.(9)水箱满水试验时要有人看守.5 机具设备见表1表16 劳动组织6.1 水箱基础施工见表2:表 26.2 水箱装置施工见表3:表 36.3 水箱满水试验见表4:表 47 质量控制7.1 质量标准.1水箱装置质量标准见表5:表 5注:(水箱基础砼强度必需符合设计要求)水箱保温质量标准见表6:表 67.2 质量控制办法:7.2.1设备专业工程师必需重视水箱间施工, 做出水箱间安插方案图, 对水箱基础位置、标高审核后方可施工.核对水箱在四周空间、管口标高、位置等是否符合设计要求.7.2.2 设备工程师应做详细的技术交底, 交给施工负责人.7.2.3 把水箱间作为重点机房施工, 土建、设备专业管理人员要重视, 把持人按技术交底施工, 不得盲目施工.7.2.4 选择有信誉、有业绩、重质量的水箱生产厂家.7.2.5 做好半制品资料、配件的制品呵护工作, 严格防止污染与损坏.7.2.6 同用途、多个水箱的配管安插要协调一致, 保证水箱间美观.8平安、环保及文明施工办法8.1 半制品资料运输应捆绑好, 防止滑落伤人或摔坏资料.8.2 电、气焊工在制作型钢基座及配管时, 应有看火人员, 并配备足够的用具防止火灾发生, 施焊时现场通风良好.8.3 灌水试验时要有人看守, 呈现意外情况及时处置.8.4 保温施工时, 现场要注意烟火.9效益分析采纳SMC组合式玻璃钢水箱有如下优点:9.1 质量可靠, 日常免维护, 节约日常运行管理费用.9.2 水质无污染, 完全到达生活饮用水卫生标准.9.3 设备寿命长、延长了设备折旧年限.9.4减少工种间交叉配合, 加快水箱间整体的施工进度, 提高了工效.9.5 水箱间安插美观, 与建筑整体协调一致.10工程实例北京炎黄年夜厦工程, 建筑面积83866m2, 由A、B、C三座塔楼组成, 是一座5A级写字楼, 集办公、银行等为一体的公共建筑.楼内有10台SMC组合式玻璃钢水箱, 分别装置在地下室和屋顶水箱间, 采纳本工法施工, 保证了工期和质量, 1999年底水箱投入使用至今, 没有发生任何问题, 在2002年度“国家优质奖”工程评比中成为施工质量的亮点, 获得了有关方面的一致好评, 取得了良好的社会效果和经济效益.执笔:周刚。
