吊顶工程
- 格式:ppt
- 大小:20.09 MB
- 文档页数:132


第1篇一、工程概述天棚吊顶工程是室内装饰工程的重要组成部分,其主要作用是美化空间、隐藏管线、提升舒适度等。
本工程采用轻钢龙骨石膏板吊顶施工工艺,以确保工程质量和施工效率。
二、施工准备1. 材料准备:根据设计要求,选择合适的吊顶材料,如石膏板、轻钢龙骨等,确保材料质量符合国家标准。
2. 工具准备:准备电钻、螺丝刀、扳手、水平尺、卷尺、线锤等常用工具。
3. 人员准备:组织专业施工队伍,进行技术交底和安全培训。
4. 施工现场准备:清理施工现场,确保场地平整、清洁。
三、施工步骤1. 施工测量:根据设计图纸,确定天棚吊顶的位置和标高线,并在四周墙面上弹线。
2. 吊杆安装:在楼板底部,用膨胀螺栓固定吊杆,吊杆间距根据设计要求确定。
3. 主龙骨安装:根据弹线,将主龙骨固定在吊杆上,主龙骨间距应符合设计要求。
4. 付龙骨安装:在主龙骨上安装付龙骨,付龙骨间距根据设计要求确定。
5. 石膏板安装:将石膏板固定在付龙骨上,确保石膏板平整、牢固。
6. 造型吊顶:根据设计要求,对造型吊顶进行施工,如安装灯具、风口等。
7. 质量检查:对施工过程进行质量检查,确保吊顶平整、牢固、美观。
四、质量控制1. 材料质量:确保所用材料符合国家标准,无破损、变形等现象。
2. 施工质量:严格按照施工规范进行施工,确保吊顶平整、牢固、美观。
3. 隐蔽工程:做好隐蔽工程记录,确保施工质量。
4. 安全文明施工:加强施工现场管理,确保施工安全、文明。
五、施工注意事项1. 施工过程中,注意保护楼板和墙体,避免损坏。
2. 施工过程中,注意安全操作,避免发生安全事故。
3. 施工过程中,注意节约材料,减少浪费。
4. 施工完成后,进行验收,确保工程质量。
通过以上施工步骤和质量控制措施,确保天棚吊顶工程施工顺利进行,达到预期效果。
第2篇一、工程概述天棚吊顶工程是室内装饰工程的重要组成部分,它不仅能够美化空间,还能起到隐藏管线、提升室内舒适度等作用。
本工程采用轻钢龙骨石膏板吊顶,施工过程中需严格按照设计要求和质量标准进行。
第1篇一、施工准备1. 设计方案:在施工前,应充分了解设计图纸,明确吊顶的形状、尺寸、高度和装饰效果,确保施工过程中的准确性和美观性。
2. 材料准备:根据设计方案,准备所需的木龙骨、饰面板、钉子、胶水等材料。
材料品种、规格和质量应符合设计要求和国家标准。
3. 工具准备:准备好电钻、螺丝刀、水平尺、墨斗、线锤、切割机等工具,确保施工过程中顺利开展。
二、施工工艺1. 龙骨安装:首先,根据设计图纸,在墙面弹出吊顶的基准线。
然后,按照基准线安装木龙骨,确保龙骨水平、垂直,间距符合设计要求。
2. 面板安装:将饰面板固定在龙骨上,注意面板的平整度和缝隙处理。
对于需要拼接的面板,确保拼接处严密、平整。
3. 装饰性处理:根据设计要求,对吊顶进行装饰性处理,如雕刻、拼接、粘贴等。
确保装饰效果与整体风格协调。
4. 收尾工作:检查吊顶的整体效果,确保无遗漏、无损坏。
清理施工现场,整理工具和材料。
三、材料选择1. 木龙骨:选用优质木材,如松木、杉木等,确保龙骨的强度和稳定性。
2. 饰面板:根据设计要求,选择合适的饰面板,如胶合板、细木工板、装饰板等。
面板应平整、无翘曲、无裂纹。
3. 钉子、胶水等辅助材料:选用质量合格的钉子、胶水等,确保施工过程中的牢固性和美观性。
四、质量验收1. 龙骨安装:检查龙骨的间距、水平和垂直度,确保符合设计要求。
2. 面板安装:检查面板的平整度、缝隙处理和拼接质量,确保美观、牢固。
3. 装饰性处理:检查装饰效果,确保与整体风格协调。
4. 安全性检查:检查吊顶的整体稳定性,确保无安全隐患。
总之,木工吊顶工程施工是一项技术性较强的工作,要求施工人员具备丰富的经验和专业知识。
在施工过程中,严格遵循施工工艺和质量标准,确保吊顶工程的质量和美观性。
第2篇一、施工准备1. 设计方案:根据房屋结构和业主需求,制定合理的吊顶设计方案,确保吊顶造型美观、实用。
2. 材料准备:选购优质木龙骨、板材、装饰线条等材料,确保材料质量符合国家标准。
第1篇一、施工准备1. 作业条件:(1)确保顶棚内各种管线及设备安装完毕,确定好灯位、通风口及各种照明孔口的位置。
(2)完成墙、地湿作业工程项目。
(3)搭建顶棚施工操作平台架子。
(4)轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口进行构造处理,经鉴定后再大面积施工。
2. 材料准备:(1)铝合金方板板材;(2)龙骨;(3)吊杆;(4)其他辅助材料。
3. 施工机具:(1)冲击钻;(2)无齿锯;(3)钢锯;(4)射钉枪;(5)刨子;(6)螺丝刀;(7)吊线锤;(8)角尺;(9)锤子;(10)水平尺;(11)白线;(12)墨斗。
二、施工工艺流程1. 施工前准备:(1)熟悉图纸,了解吊顶设计要求;(2)根据图纸要求,进行现场测量放线;(3)设置吊筋点位,固定吊杆。
2. 吊顶龙骨安装:(1)安装主龙骨,间距900-1000mm,主龙骨的悬臂段300mm,接长应采取对接并铆固,相邻龙骨的对接接头要相互错开;(2)安装副龙骨,紧贴主龙骨安装,间距300-400mm;(3)副龙骨与主龙骨连接时,相邻副吊应一正一反或两正一反,严禁两反一正。
3. 吊顶板材安装:(1)安装铝合金方板板材,确保板材平整度及接缝直线度;(2)安装灯槽、窗帘盒、通风口等特殊部位;(3)安装检修孔,周边龙骨需加固处理。
4. 施工后检查:(1)检查吊顶标高、尺寸、起拱、造型;(2)检查饰面材料表面质量;(3)检查灯具等设备;(4)检查龙骨、吊杆接缝;(5)检查填充材料。
三、质量要求1. 暗龙骨吊顶工程:(1)标高、尺寸、起拱、造型符合《建筑装饰装修工程质量验收规范》(GB350210—2001)的规定;(2)饰面材料符合规定;(3)吊杆、龙骨、饰面材料安装符合规定;(4)吊杆、龙骨材质、间距及连接方式符合规定;(5)石膏板接缝符合规定。
2. 明龙骨吊顶工程:(1)材料表面质量符合规定;(2)灯具等设备符合规定;(3)龙骨、吊杆接缝符合规定;(4)填充材料符合规定;(5)允许偏差符合规定。

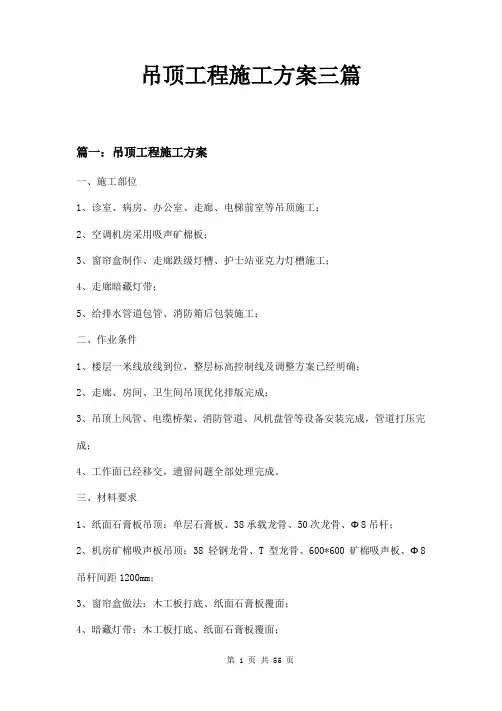

吊顶工程施工方案三篇篇一:吊顶工程施工方案一、施工部位1、诊室、病房、办公室、走廊、电梯前室等吊顶施工;2、空调机房采用吸声矿棉板;3、窗帘盒制作、走廊跌级灯槽、护士站亚克力灯槽施工;4、走廊暗藏灯带;5、给排水管道包管、消防箱后包装施工;二、作业条件1、楼层一米线放线到位,整层标高控制线及调整方案已经明确;2、走廊、房间、卫生间吊顶优化排版完成;3、吊顶上风管、电缆桥架、消防管道、风机盘管等设备安装完成,管道打压完成;4、工作面已经移交,遗留问题全部处理完成。
三、材料要求1、纸面石膏板吊顶:单层石膏板、38承载龙骨、50次龙骨、Φ8吊杆;2、机房矿棉吸声板吊顶:38轻钢龙骨、T型龙骨、600*600矿棉吸声板、Φ8吊杆间距1200mm;3、窗帘盒做法:木工板打底、纸面石膏板覆面;4、暗藏灯带:木工板打底、纸面石膏板覆面;5、给排水管道包管、消防箱后包装施工:四、施工做法1、纸面石膏板吊顶(1)、弹线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装石膏板→涂料→饰面清理→分项验收。
(2)、弹线:根据楼层标高水平线、设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。
(3)、安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,安装吊筋。
一般从房间吊顶中心向两边分,间距为900-1200,吊点分布要均匀。
如遇梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
(4)、安装主龙骨:主龙骨沿房间长向布置,间距宜为900-1200mm,主龙骨用与之配套的龙骨吊件与吊筋安装。
主龙骨距墙边小于等于200mm;(5)、安装边龙骨:边龙骨安装时用水泥钉固定,固定间距在300 mm左右;(6)、安装次龙骨:间距为300-600mm;(7)、纸面石膏板的安装:纸面石膏板与轻钢龙骨固定的方式采用自攻螺钉固定法,在已安装好并经验收轻钢骨架下面(即做隐蔽验收工作)安装纸面石膏板。
