隧道超前支护施工方法
- 格式:pdf
- 大小:627.90 KB
- 文档页数:12

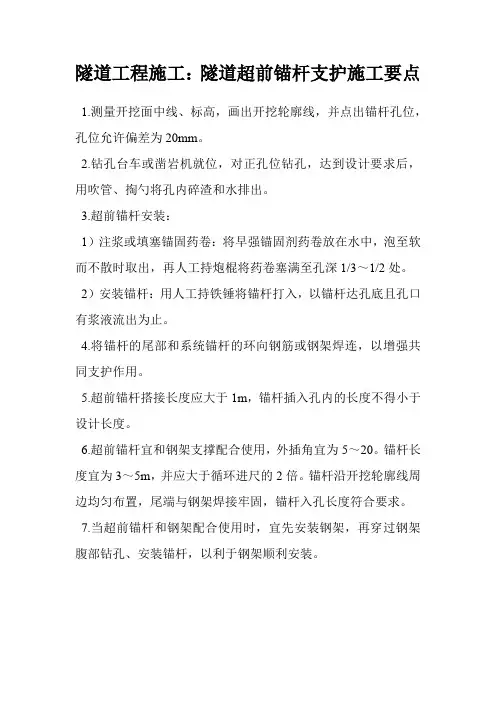

隧道工程施工:隧道超前锚杆支护施工要点
1.测量开挖面中线、标高,画出开挖轮廓线,并点出锚杆孔位,孔位允许偏差为20mm。
2.钻孔台车或凿岩机就位,对正孔位钻孔,达到设计要求后,用吹管、掏勺将孔内碎渣和水排出。
3.超前锚杆安装:
1)注浆或填塞锚固药卷:将早强锚固剂药卷放在水中,泡至软而不散时取出,再人工持炮棍将药卷塞满至孔深1/3~1/2处。
2)安装锚杆:用人工持铁锤将锚杆打入,以锚杆达孔底且孔口有浆液流出为止。
4.将锚杆的尾部和系统锚杆的环向钢筋或钢架焊连,以增强共同支护作用。
5.超前锚杆搭接长度应大于1m,锚杆插入孔内的长度不得小于设计长度。
6.超前锚杆宜和钢架支撑配合使用,外插角宜为5~20。锚杆长度宜为3~5m,并应大于循环进尺的2倍。锚杆沿开挖轮廓线周边均匀布置,尾端与钢架焊接牢固,锚杆入孔长度符合要求。
7.当超前锚杆和钢架配合使用时,宜先安装钢架,再穿过钢架腹部钻孔、安装锚杆,以利于钢架顺利安装。
1
2020年4月19日
隧道超前支护施工方案
文档仅供参考,不当之处,请联系改正。
2
2020年4月19日 下窝铺隧道超前支护施工方案
目录
一、编制依据 ............................................................................................ 2
二、施工准备工作 ..................................................................................... 2
三、工程概况 ............................................................................................ 3
四、人员安排 ............................................................................................ 3
五、施工进度计划 ..................................................................................... 4
六、施工方案 ............................................................................................ 4
七、环保措施 .......................................................................................... 13
八、安全保障措施 ................................................................................... 14
长管棚施工测量放样出隧道设计轮廓线并按50cm间距标
出管棚的位置,采取搭钻孔平台安装钻机。首先对大管棚孔
位进行编号,从一侧顺次编号;利用预留的开挖土,在其上
用枕木或钢管脚手架搭设钻机工作平台,并随钻机位置进行
搭建或拆除:钻机平台要着实地,钻机要与钻机平台连接成
整体,确保钻机稳定,防止在施钻时钻机产生不均匀下沉、
摆动、位移等影响钻孔质量;钻机要求与已设定好的预埋导
向管方向平行,必须精确核定钻机位置。用经纬仪、挂线、
钻杆导向相结合的方法,反复调整,确保钻机钻杆轴线和孔
口管轴线相吻合。
根据导向墙中预埋的导向钢管进行钻孔。掌子面必须按 要求先喷一层素混凝土作为止浆墙,以确保掌子面在进行压
力注浆时不出现漏浆、坍塌;为避免钻杆太长,钻头因自重
下垂或遇到孤石钻进方向不易控制等现象,开钻上挑角度控
制在1。,并随时用测斜仪量测角度和钻进方向;同时为了便
于钢管顶进以及注浆扩散,钻头直径采用中1 15mm:钻孔由
两台钻机进行施工,先施做编号为单数的孔位,两台钻机先
由低孔位向高孔位对称进行施工,并钻好一个孔位安装一根
钢花管;隧道纵向同一横断面内的接头数不大于50%,相邻
钢管的接头至少错开1 m。 待编号为单号的孔位施工完成后进行注浆,再施做编号
为双数的孔位,并由高孔位向'f ̄TL位对称进行施工,同时钻
好一个孔位顶进一根钢花管。钢管接头采用丝扣连接,丝扣
长15cm。为使钢管接头错开,编号为奇数的第一节钢管采用
3m钢管;编号为偶数的第一节钢管采用6m钢管,以后每节
均采用6m长钢管,左侧管棚入土长度为28m,右侧为33m。
若钻进时出现坍孔、卡钻、涌水,需补注浆后再钻进:钻机
开t ̄a,l-,先宜低速钻进,待成孔1 0m后可加快钻进速度,但
要根据地质情况对钻进速度进行调整,避免成孔卡钻现象及 保证成孔质量;钻进过程中经常要检测钻杆角度及位置;钻
进过程中确保动力器,扶正器、合金钻头按同心圆钻进;认

浅谈隧道超前管棚支护施工工艺
摘要:本文从工程实践出发,通过对隧道超前管棚支护施工进行介绍,总结了管棚支护施工工艺,为达到质量最好、效率最高、经济效益最大化的隧道超前支护施工提供参考。
关键词:隧道超前支护的原理;超前支护的使用情况;隧道超前管棚支护施工工艺
abstract: in this paper, starting from the engineering
practice, introduced through the tunnel ahead of the
pipe-shed support construction summed up the pipe roof
support construction process, in order to achieve the quality
of the best, the most efficient, maximize the economic
benefits of tunnel support construction reference.keywords:
tunnel the advance support the principle; the advance support
use; tunnel ahead of pipe roof support construction process
中图分类号:u45文献标识码:a 文章编号:2095-2104(2012)
前言:近年来,人们对环境保护意识的增强,提倡隧道洞口施工尽量减少对洞口围岩结构的扰动和地表生态环境的破坏,采取超前支护进洞的技术得到越来越多的应用。经过近几年来的不断发展和实践,超前大管棚支护作为一项保证隧道开挖安全、保护地面建筑以及控制地表沉降等的技术越来越受到重视,其应用也越来越广泛。随着隧道超前管棚支护施工的不断发展,新工艺、新技术也不断涌现,极大的提高了地下工程的施工安全和施工效率。
