予留洞口封堵技术交底
一、材料
细石5-10,中砂,普通425水泥,膨胀剂。
二、施工要求
因施工要求,所以在结构施工阶段有很多予留洞口,对于这些予留洞口的封堵要求很高稍有不慎就会造成渗漏,对工程质量造成影响。
为此考虑从砼本身的技术要求和施工工艺两方面进行控制以达到质量要求。
对于砼的要求,采用不低于板面砼本身标号的砼进行浇筑,并且在砼中掺入膨胀剂,掺量为水泥重量万分之三的铝粉。
三施工工艺
1、首先将予留洞口的洞壁用錾子剔毛,并形成上大下小的喇叭口状,并用钢丝刷刷净浮灰,然后用水冲洗干净并充分湿润。
2、吊模。
吊模要求务必使模板与洞口下板面密封严实,以达到不漏浆的目的。
3 、当予留洞口大于200时,应用φ10@150钢筋做成钢筋网片以达到加固目的。
4、浇注细石砼。
浇筑细石砼方法如下:先浇筑洞壁的2/3高度,用钢筋棒充分振捣密实并养护一天。
第二天再浇筑剩余的1/3高度,充分振捣密实,并及时加以养护。
交底人:被交底人:
年月日。
排水管道封堵施工和导流策略的实施1. 施工前准备在进行排水管道封堵施工和导流策略实施前,应做好以下准备工作:- 了解并熟悉排水管道的结构、走向、用途等相关信息。
- 确定封堵位置和导流方案,制定详细的施工计划。
- 准备所需的施工材料和设备,如封堵器、导流管、切割机、挖掘机等。
- 对施工人员进行技术培训和安全教育。
- 获取相关政府部门的事先审批,确保施工合法合规。
2. 排水管道封堵施工2.1 封堵方法选择根据排水管道的特点和封堵要求,选择合适的封堵方法,常见的封堵方法有:- 橡胶气囊封堵:适用于小口径管道,操作简单,封堵效果好。
- 封堵器封堵:适用于中口径管道,封堵器材质多样,可根据需求选择。
- 砌筑封堵:适用于大口径管道,封堵效果稳定,但施工周期较长。
2.2 施工步骤1. 定位封堵位置,用测量工具标记。
2. 清理封堵部位的污物,确保封堵效果。
3. 安装封堵器或准备砌筑材料。
4. 进行封堵施工,注意封堵的密实性和稳定性。
5. 封堵完成后,进行验收,确保封堵效果达到要求。
3. 导流策略实施3.1 导流方法选择根据封堵后的排水管道和现场条件,选择合适的导流方法,常见的导流方法有:- 临时排水沟:适用于封堵时间较短的情况,便于快速清理。
- 导流管:适用于封堵时间较长的情况,导流效果稳定。
- 永久性改造:适用于封堵长期有效的情况,改造效果持久。
3.2 施工步骤1. 确定导流路线,考虑地形、地貌等因素,确保导流效果。
2. 准备导流材料和设备,如导流管、连接件、挖掘机等。
3. 进行导流施工,注意管道的铺设和连接质量。
4. 导流完成后,进行验收,确保导流效果达到要求。
4. 施工安全与环保1. 加强施工现场的安全管理,设置安全警示标志,防止意外事故发生。
2. 施工过程中,注意保护周围环境,避免对地表水和地下水造成污染。
3. 妥善处理施工废弃物,防止对环境造成影响。
5. 施工验收施工完成后,组织相关单位进行验收,验收内容包括:1. 封堵效果:检查封堵部位的密实性和稳定性,确保封堵效果达到要求。
预留洞口封堵施工方案一、工程概况工程名称:xxx承包工程建设单位:XXX设计单位:未提及监理单位:未提及工程地点:未提及本工程采用框架剪力墙结构,共有15栋楼,其中6#、9#楼地上15层,1#、2#、3#、5#、8#、11#、12#楼地上18层,7#楼地上26层,10#、13#楼地上34层,总建筑面积为.45平方米,其中地上面积为平方米,地下车库及人防面积为.45平方米。
预留洞口包括放线洞、泵管洞、工字预留洞、厨卫间预留洞、出屋面管道洞等。
二、编制依据1、《混凝土结构工程施工质量验收规范》GB5024-20152、《混凝土结构设计规范》GB-20153、《建设施工高处作业安全技术规范》80-20164、《建筑施工安全检查标准》59-20115、《高层混凝土结构技术规程》3-20106、施工组织设计三、预留洞二次浇注措施为确保工程质量,预留洞口需要进行二次浇注,具体措施如下:四、施工准备在施工前,需要进行以下准备工作:1.准备施工材料和设备;2.组织施工人员进行技术培训;3.设立施工现场标志和警示牌;4.制定施工计划和安全措施。
五、施工方法一)放线洞、泵管洞封堵操作工艺1.清理洞口周围的灰尘和杂物;2.将洞口周围涂上防水材料;3.在洞口内部安装钢筋网;4.将水泥浆注入洞口;5.等待水泥浆干燥后,进行二次浇注。
二)工字钢预留洞封堵操作工艺1.清理洞口周围的灰尘和杂物;2.将洞口周围涂上防水材料;3.在洞口内部安装钢筋网;4.将混凝土浆注入洞口;5.等待混凝土浆干燥后,进行二次浇注。
三)厨卫等处预留洞封堵操作工艺1.清理洞口周围的灰尘和杂物;2.将洞口周围涂上防水材料;3.在洞口内部安装钢筋网;4.将水泥砂浆注入洞口;5.等待水泥砂浆干燥后,进行二次浇注。
六、质量保证措施1.严格按照设计要求进行施工;2.严格按照国家相关标准进行验收;3.对施工过程中出现的问题及时处理。
七、安全保证措施及文明施工1.在施工现场设置安全警示牌;2.严格按照国家相关安全标准进行施工;3.加强施工现场管理,确保文明施工。
管道洞口防水封堵施工方案及流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!一、方案概述在进行管道洞口防水封堵施工之前,需要制定详细的施工方案,以确保施工过程安全可靠,达到预期效果。
•管道纵横
排水管洞口封堵质量控制
□邱建军王宵消严小林
浇筑地坪前须对排水管洞口进行封堵,
在封堵中须注意相关施工细节,控制洞口封
堵的外观质量和防水效果。
封堵工具及材料选择:选用专用补洞吊
模工具和模板加工的托板,如图1、图2所示。
施工下口成形面平整光滑,能较好地控制外
观质量,同时此工具可多次重复使用,降低
成本。
施工现场自拌细石混凝土强度等级比楼面混凝土高1级,砂选用中砂,石子选用直径5~10mm o
一、洞口及管道清理
凿除洞口部位的松散混凝土块,洞口修成上大下小形体,四周凿毛。
将管道外壁清理干净,处理好基层,为提高封堵防水质量打下良好的基础。
二、洞口浇筑
浇筑前,洞口四周浇水,充分湿润,然后刷1遍水泥浆。
采用分层浇筑方法:第1层浇筑到洞口厚度的2/3,然后人工振捣密实,浇筑12h内洒水养护,保证浇筑面湿润,混凝土初凝后放水养护;第2层浇筑前,检查洞口养护的情况,第2层浇筑前须将管道

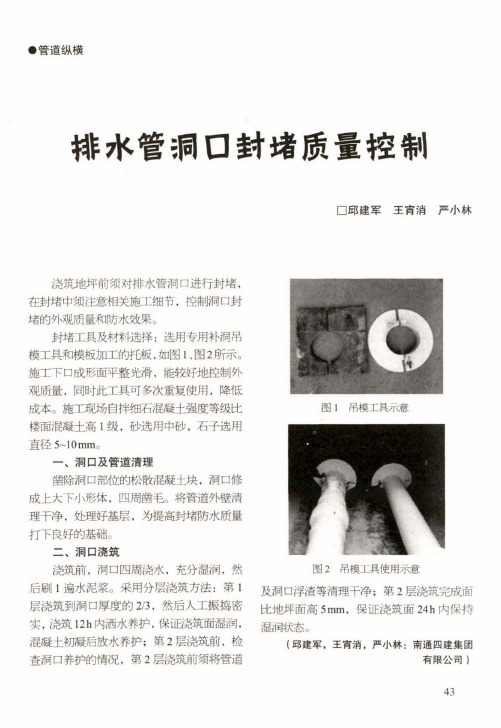

图1吊模工具示意
图2吊模工具使用示意
及洞口浮渣等清理干净;第2层浇筑完成面比地坪面高5mm,保证浇筑面24h内保持湿润状态。
(邱建军,王宵消,严小林:南通四建集团
有限公司)
43。
预留孔洞封堵施工方案一、工程背景与目标随着建筑工程的日益复杂,预留孔洞在各类建筑结构中扮演着愈发重要的角色。
为了确保建筑结构的整体安全和使用功能,对预留孔洞的封堵工作显得尤为重要。
本施工方案旨在明确预留孔洞封堵的施工工艺,确保封堵质量,提高建筑的安全性。
二、孔洞勘查与分析在施工前,对预留孔洞进行全面的勘查与分析,了解孔洞的位置、尺寸、形状以及周边结构情况。
对于不同类型的孔洞(如圆形、矩形等),应制定不同的封堵方案,以确保封堵效果达到最佳。
三、材料选择与准备根据孔洞的特点和封堵要求,选择合适的封堵材料。
常用的封堵材料包括水泥砂浆、混凝土、防火封堵材料等。
在材料准备过程中,应确保材料质量合格,数量充足,以满足施工需要。
四、孔洞封堵步骤清理孔洞:在封堵前,应清除孔洞内的杂物、积水等,保持孔洞内部干燥、清洁。
孔洞预处理:对于存在裂缝、破损的孔洞,应进行预处理,如修补裂缝、加固边缘等。
封堵材料搅拌与涂抹:按照设计要求,将封堵材料搅拌均匀,涂抹在孔洞内部,确保材料填充密实、无空鼓。
封堵材料养护:封堵完成后,应对封堵材料进行养护,保持其湿润状态,以确保封堵材料达到最佳强度。
五、安全施工措施在施工过程中,应严格遵守安全操作规程,采取必要的安全措施。
如佩戴安全帽、手套等防护用品,设置警示标识,确保施工人员和过往人员的安全。
六、质量控制与检验在施工过程中,应对封堵材料的质量、施工工艺的执行情况进行严格把关。
施工完成后,应进行质量检验,确保封堵质量符合设计要求。
对于不合格的部分,应及时进行整改。
七、施工进度与时间安排在施工前,应制定详细的施工进度计划,合理安排施工时间。
施工过程中,应严格按照计划进行,确保施工进度不受影响。
如遇特殊情况,应及时调整计划,确保施工质量和安全。
八、工程验收与后期维护施工完成后,应组织专业人员进行工程验收,确保封堵质量符合设计要求。
验收合格后,应进行后期维护,定期检查封堵情况,发现问题及时处理。
建筑给排水管道穿墙或楼板孔洞的预留与封堵措施张鹏翼摘要:建筑给排水管道施工任务是其给排水施工项目中关键施工任务。
安装管道这项施工任务的难度比较高主要是因为管道安装常常会涉及到一些施工问题,比如一些管道的安装工作存在穿墙的需要,在进行穿墙施工任务之前,施工人员需要先做好穿墙准备工作,将孔洞在墙体的特殊部位保留好,并对其进行有效封堵。
这种封堵任务涉及到的施工内容比较复杂,施工人员需要考虑到管道以及墙体的具体情况,根据这两个关键施工元素来确定封堵与预留孔洞的主要措施。
关键词:建筑给排水系统;管道穿墙;楼板孔洞;预留;封堵给排水系统施工任务是建筑内部功能性系统的重要施工任务之一,施工人员需要根据建筑的给排水需要来确定这个功能系统的建设规模。
在系统之中,管道施工任务是会起到关键作用的施工工作,在进行管道施工之前,施工人员需要在楼板中将孔洞预留好,以此来满足管道穿墙的需要,完成管道施工工作之后,施工人员还需要对部分孔洞有效封堵,避免孔洞对楼板的安全性产生影响,施工人员需要避免这种施工安全方面的问题,保持给排水系统的完整性,本文对预留孔洞以及封堵孔洞的方法进行研究。
1 预留孔洞的基本措施1.1 预留准备工作在工程建设的过程中一定要认真的审阅排水施工的图纸,同时还要观察空调和电气专业的装修图纸,对管道设置的合理性进行控制,如果有需要还要及时的对设计进行适当的调整,为后续的施工提供良好的条件。
1.2加工制作可提式钢套管加工制作。
按照工程每个楼层的扣板预留洞数量加工适量的可提式钢套管,将其反复使用,管道采用的是DN100钢管,还有一部分管道采用的是DN150可提式钢管,剩余的管道采用的是DN250可提式钢管。
竹胶板方盒加工制作。
将已经处理好的竹胶板和小方木用钉子钉在一起,这样就形成了一个竹胶板方盒,该盒由木工加工完成,给排水施工人员要做好技术交底工作,水工施工人员完成安装工作,加工制作的过程中没有固定的形式,但是无论采用何种方式,都要切实的保证其具有良好的稳定性和耐用性。
管道穿楼板洞口封堵做法要求
1 工艺流程
洞口打凿→清理洞口周边→底模安装→刷水泥浆→首次浇筑→二次浇筑→收面抹平→蓄水试验
2 操作重点
2.1封堵前凿毛洞口周边,打凿宽度为10mm至30mm,打凿成喇叭形上大下小;
2.2用清水冲刷干净后安装底模,底模必须采用下撑式,不允许用吊模形式;
2.3封堵前先浇水湿润洞口,再用较浓水泥砂浆涂刷洞口、底模以及管道;
2.4浇筑微膨细石混凝土(膨胀剂添加原则为膨胀剂:水泥=1:10),首次浇筑高度为1/2至2/3板厚,振捣密实;
2.5待首次浇筑混凝土终凝后,用水湿润洞口进行第二次浇筑,振捣密实并抹平、收面;
2.6封堵完成后清理现场并做蓄水试验,蓄水高度20mm以上,蓄水时间48小时,48小时后不渗、不漏则视为合格。
3 做法大样图。
排水管预留洞口封堵施工要点
一、适用范围:东骏豪苑项目现浇砼楼板预留管道孔洞封堵。
二、流程说明:
1. 卫生间管道施工流程:预留孔洞 墙体批灰 立管安装 堵洞
(分二次,时间间隔24小时) 蓄水试验(24小时) 做防水
2. 外墙雨水管施工流程:预留孔洞 外墙批灰贴饰面砖 立管安
装 堵洞(分二次,时间间隔24小时) 蓄水试验(24小时) 做防水
3. 管口封堵施工流程:预留孔洞 凿毛清洗 吊模 刷素水泥
浆 第一次浇细石砼 养护 第二次浇细石砼 养护 做附加防水
层 蓄水试验 办理工序交接验收手续
三、排水管预留洞口封堵施工要点:
1. 将洞口凿毛成喇叭口,上大下小,上部最少要求每边保证比管道大4~6cm,
下部最少要求每边保证比管道大2~3cm,并且要清洗干净后才能吊模。
2. 立管完全安装牢固后,吊模要求稳固,下部与底板面平,保证砼浇捣后的平
整度。
3. 凿毛清洗干净后,紧接着在洞口刷一道素水泥浆。
4. 用细石砼(C30砼配合比1::,石粒径5~10mm,坍落度28mm左右)分两次
认真浇捣密实,第一次浇2/3厚(12小时内进行蓄水养护),24h以后剪断铁线(保证不外
露)再浇捣细石砼,并且保证管道四周200mm范围内由管边向外适当找坡。
5. 2天以后方可拆模,并进行24h蓄水试验。洞口砼需养护7天以上。
6. 管口封堵时,班组必须派专人进行跟踪施工。
7. 做好刚性防水后,在管道半径200mm内做好二道柔性加强防水层,做法详见
《建施图》。
8. 试验合格后,及时取得项目部认可,并办理工序交接检查手续。
现在都用的是pvc管排水,我是这么做的,首先把pvc管用砂纸搓一遍,指的是管埋在混凝
土的那一段,然后在板底作吊模,用掺有防水剂的混凝土浇注板的下边一 半,呆48小时过
后,用水泥和防水剂调成干灰(就是水暖工砸口用的水泥灰),把上边原来留的一半用干灰
砸好。过24小时后稍微加水养护。这样的效果也不错。
