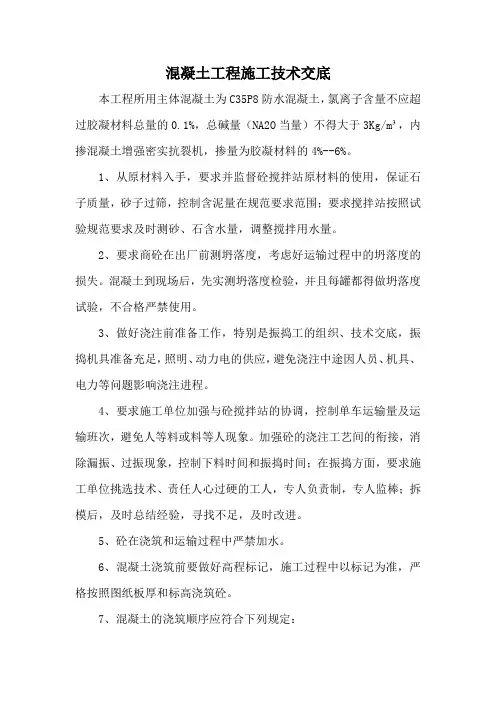

砼工程施工技术交底
混凝土工程是本工程中的重要组成部分,混凝土工程质量的好坏,直接影响
该工程的承载能力、耐久性能和使用功能。因此,施工中必须抓好混凝土的原材
料选择、搅拌、运输、浇筑和养护等各个环节。由于本工程施工按要求采用商品
砼,浇筑采用一台输送泵送料。输送泵布置于施工现场2号厂房附近,泵机设置
砼输送立管,再通过每层分别设置若干水平软管与立管连接,利用泵机的压力通
过立管和水平管将砼输送到浇筑地点。
为了搞好高质量的砼工程,各种材料质量必须进行严格控制和检测,主体砼
石子粒径不得大于规范要求,严格控制水灰比、塌落度,尽量采用发热值较低的
硅酸盐水泥,防止混凝土水化热及收缩应力对结构的不利影响。砼用料必须遵循
设计要求,严格试配、水灰比、塌落度控制,并考虑施工气候和运输条件影响因
素。
商品砼泵送施工要点:
1、泵送砼输送管布置应力求距离最短、管线顺直、减少弯管。
2、由于泵送砼流动性大,具有初凝时间长,浇筑速度快,混凝土在较长时间
内对模板侧压力较大的特点。为了防止模板侧压力过大引起爆模,依据
《GB50204-2002》规定,参照模板侧压力来进行模板钢管支撑及对拉螺栓的合理
配置。为了减少漏浆,在关模时,模板接缝处可粘胶带。钢筋绑扎应牢固,防止
由于混凝土冲击移位而影响结构质量。
3、由于泵送砼浇筑速度快,混凝土收光应加强施工组织和劳动力安排,选择
合理的施工方法,做到工作有序。若第一次收光不及时,极易导致混凝土开裂。
4、掌握混凝土初凝时间,在混凝土初凝后,终凝前对混凝土进行二次木夯(或
碾压)收光,以密闭由于混凝土沉降及干缩产生的非结构性表面裂纹。
5、加强混凝土养护。在第二次收光后应立即对混凝土加以覆盖或浇水养护(在
日平均气温低于5℃时不得浇水)。对混凝土保温、保湿养护不得低于14天。在气
温较低、气温较高或掺有微膨胀剂的混凝土养护工作更应加强。
6、柱墙混凝土浇筑施工顺序:检查模板、柱墙钢筋数量、间距、规格及钢筋
位置和操作架→办好隐蔽签证等手续→冲洗、清理模板内杂物、封闭冲洗口→同
标号的水泥浆垫50~100mm高→浇筑混凝土。
7、梁、板混凝土浇筑施工顺序:搭好人行通道→检查模板、支撑、钢筋位置
和操作架→办好隐蔽签证等手续,根据一次混凝土浇筑量组织好各班组劳动力→
冲洗清理模板内杂物→设备试运转浇混凝土。
8、梁板混凝土浇筑时应具有人行通道,采用穿脚活动马凳上铺竹跳形成通道,
严禁操作人员在钢筋上践踏,浇筑时派专人维护,使钢筋能按设计要求就位。
9、各层柱、梁、板必须在浇筑地点随机取样留置混凝土试件,并标明部位、
楼层、时间及混凝土标号,由专人负责。
10、水电施工应根据土建施工的进度进行积极配合,做好预留、预埋避免凿洞
返工,影响质量和进度。
11、浇楼板混凝土时,用水平仪监控平整度,跟班找平。
12、在施工全过程中,必须随时注意收集资料并应做到:施工有图纸、变更
有依据、材料有证明、砼有配合比及试压报告、浇筑有试块、检查有记录、隐蔽
验收有签证。
13、柱、梁、板混凝土利用车载泵进行浇筑。浇筑前要设置专人收集天气预报
信息,进行大气的测温工作。混凝土浇筑尽量选在气温较高时间浇筑。
先浇筑柱混凝土,后浇筑梁、板混凝土,在施工缝接茬处浇筑50~100mm与结
构混凝土同配合比的无石子混凝土。
分层浇筑、分层振捣,混凝土下料应均匀分散布置。墙体应连续进行浇筑。间
隔时间不应超过混凝土初凝时间。
在浇筑过程中要对模板进行严密注意,浇筑时如发现有变形或位移时,应立即
停止浇筑,并在以浇筑混凝土凝结前修整完好。
梁、板混凝土浇筑时,操作工人一次振捣到位,利用机械打磨机原浆一次压光
成活,表面平整度控制在3mm以内。留置同条件试块,在混凝土强度达到1.2Mpa
之前,严禁上人。
13.1、混凝土浇筑和振捣一般要求
本工程分段施工,每一施工段内混凝土连续浇筑,如必须间隔,间隔时间尽量
缩短,并在下层混凝土初凝前进行上层混凝土浇筑。
在浇筑竖向结构混凝土之前,应先在底部填以50~100mm厚与混凝土内砂浆成
分相同的水泥砂浆;浇筑中不得发生离析现象,当浇筑高度超过3m时,应采用串
筒、溜管或振动溜管使混凝土下落。混凝土浇筑时不得直接冲击模板。
浇筑混凝土时设专人看护,经常观察模板、支架、钢筋、预埋件、预留孔洞、
钢筋保护层的情况,当发生变形移位时立即停止浇筑,并在已浇筑的混凝土初凝
前修整完好。
使用Φ30或Φ50棒插入式振捣棒要快插慢拔,插点呈梅花形布置,按顺序进
行,不得遗漏。移动间距不大于振捣棒作用半径的1.5倍,振捣时间为20~30秒,
最短时间不得少于15秒,实行快插慢拔、分层振捣的振捣方法,振捣上一层时插
入下一层混凝土5cm以消除两层间的接缝。
凝土利用车载泵进行浇筑。浇筑前要设置专人收集天气预报信息,进行大气的
测温工作。混凝土浇筑尽量选在气温较高时间浇筑。
先浇筑柱混凝土,后浇筑梁、板混凝土,在施工缝接茬处浇筑50~100mm与结
构混凝土同配合比的无石子混凝土。
分层浇筑、分层振捣,混凝土下料应均匀分散布置。墙体应连续进行浇筑。间
隔时间不应超过混凝土初凝时间。
在浇筑过程中要对模板进行严密注意,浇筑时如发现有变形或位移时,应立即
停止浇筑,并在以浇筑混凝土凝结前修整完好。
梁、板混凝土浇筑时,操作工人一次振捣到位,利用机械打磨机原浆一次压光
成活,表面平整度控制在3mm以内。留置同条件试块,在混凝土强度达到1.2Mpa
之前,严禁上人。
13.2.混凝土浇筑和振捣一般要求
本工程分段施工,每一施工段内混凝土连续浇筑,如必须间隔,间隔时间尽量
缩短,并在下层混凝土初凝前进行上层混凝土浇筑。
在浇筑竖向结构混凝土之前,应先在底部填以50~100mm厚与混凝土内砂浆成
分相同的水泥砂浆;浇筑中不得发生离析现象,当浇筑高度超过3m时,应采用串
筒、溜管或振动溜管使混凝土下落。混凝土浇筑时不得直接冲击模板。
浇筑混凝土时设专人看护,经常观察模板、支架、钢筋、预埋件、预留孔洞、
钢筋保护层的情况,当发生变形移位时立即停止浇筑,并在已浇筑的混凝土初凝
前修整完好。
使用Φ30或Φ50棒插入式振捣棒要快插慢拔,插点呈梅花形布置,按顺序进
行,不得遗漏。移动间距不大于振捣棒作用半径的1.5倍,振捣时间为20~30秒,
最短时间不得少于15秒,实行快插慢拔、分层振捣的振捣方法,振捣上一层时插
入下一层混凝土5cm以消除两层间的接缝。
审核人:
交底人:
接受人:
