横担、金具、绝缘子安装指导书、风险管控、作业票
- 格式:doc
- 大小:1.43 MB
- 文档页数:8


作业指导书编号 作业结束时间投运日期序号
4工作地段有同杆架设多回线路或平行、交叉线路上工作时要特别交待线路的名称和杆号,线路的色标和具体位置,防止误登带电线路杆塔。若有感应电感应到检修线路,应使用个人保安线。工作前的准备办理工作许可手续我是XX,我班将在220kVXX线X-X号杆塔进行绝缘子更换工作。核实作业开工条件
杆塔上作业人员必须使用安全带,安全带应系在牢固的构件上,并检查扣环是否扣牢。杆上人员转位时不得失去安全带的保护。更换绝缘子串123
53、地面电工配合起吊钢绳套、工具U型环、链条葫芦、后备保护绳至作业横担,杆(塔)上1号电工将链条葫芦安装在绝缘子串上方牵引绳另一侧可靠塔材上,将保护绳安装在牵引绳一侧横担上,杆(塔)上2号电工系好延长绳沿绝缘子串下到导线上,安装好葫芦吊钩和保护绳。杆上人员传递工具及材料时,必须使用绳索传递,应防止工具及材料坠落伤人,杆下防止行人逗留。4、杆(塔)上2号电工收紧葫芦,将荷重转移到葫芦上,冲击检查合格后解脱导线端绝缘子。填写接地线装拆记录表接地线装设可靠,严禁抛挂1、杆(塔)上1号电工上到作业横担上,系好安全带。2、杆(塔)上2号携带牵引传递绳、无头绳、滑车、拔销钳、工具包登塔至作业横担,在靠近工具摆放一侧绝缘子串上方合适位置系好传递绳.牵引传递绳安装位置与绝缘子串正上方0.5米为宜。便于绝缘子串的装拆起吊,与其他绳索互不干扰。4、完成现场工器具的地面组装。5、起重工具地面组装。装设接地线验明线路确无电压后按工作票所列位置在工作地段两端装设接地线。验电及装设接地线须戴绝缘手套。5、工作负责人分工确定各工作人员的角色。1、现场检查工器具。1、工具现场检验合格,个人工具满足施工要求。2、清洁绝缘子,组装绝缘子串,对使用的材料进行检测。2、绝缘子安装前应进行外观检查,连接、牢固表面应清洁、光滑,无裂纹、缺釉、斑点、烧痕、气泡或烧坏等缺陷,逐片检查合格,绝缘子电阻值不小于500MΩ。3、杆上作业人员系好安全带,准备好个人工具包。3、工器具组装完成后应认真检查各点连接情况。3、作业工器具满足检修工作需要。4、作业材料准备齐全,工作现场风速不大于6级。1、工作开始前与调度联系,得到工作许可命令后,方可进入工作现场开始工作。2、认真核对工作线路的名称和杆塔号、相位。3、确认工作人员工作位置,进行危险点分析。4、召开班前会,宣读工作票,交代安全注意事项及危险点。关键作业工序工艺标准作业记录注意事项1、所需人员准备到位。2、相关技术资料及第一种工作票准备齐全。资料杆位明细表、绝缘子串组装图、横担结构图、设备缺陷记录试验设备及机具验电器1支(220kV)、接地线2组(220kV)、绝缘手套1双、绝缘子检测仪1台、风速仪1台、传递绳1根(φ14)、滑车2个(2T,1T)、控制绳1根(φ14)、链条葫芦1把(3T)、无头绳4个(φ18)、导线后备保护绳1根(φ20)、钢绳套4个(φ16)、专用拔销钳3把、个人工具包2套、安全帽8顶、安全带3根、延长绳3根、导线吊钩。(注:各绳索长度应根据检修点距地面高度具体确定)材料绝缘子(型号和数量根据检修线路杆塔定,绝缘子备用2片)设备型号(作业方法)整串落地法生产厂家:个旧电瓷厂人员工作负责人1人,地面作业人员5人、杆上作业人员2人,共8人。作业前准备 220kV线路直线整串绝缘子停电更换作业指导书作业地点220kV多沾II回线作业任务220kV XX 线 X-X 陶瓷绝缘子更换为钢化玻璃绝缘子作业开始时间:
配电工程安全施工作业票填用说明
为加强配电网工程建设施工作业现场安全管理,落实施工作业过程中防高坠,防倒断杆,防物体打击,防机械伤害等风险预控措施,确保施工作业人员安全,规范配电工程安全施工作业票的填用,现将有关规定明确如下:
一、填用配电工程安全施工作业票的工作如下:
1。 非运用中配电设备的施工作业。
2。 新建、改建、扩建配电工程的施工作业.
3。 电力用户业扩配电工程的施工作业。
4。拆除非运用中的配电设备的作业。
二、填用配电工程安全施工作业票的工作,如需设备运行单位将运用中的设备停电或做安全措施者,应按规定同时填用配电工作票,将新(扩、改)建中的作业部位及作业内容等填入作业票中,运用中的配电线路设备的工作地段及工作内容填入工作票中.在易燃、易爆区域动用明火作业时,应按规定同时办理相应等级的动火工作票。安全施工作业票和工作票不得相互代替.
三、在新(扩、改)建配电网工程施工作业前,参照《国家电网公司电力安全工作规程(电网建设部分)》按以下2种方式填用作业票:
1。填用配电工程安全施工作业A票(见附录1);
2.填用配电工程安全施工作业B票 (见附录2);
四、填用配电工程安全施工作业A票的工作为:
依据《配电网工程施工风险等级分级标准(见附录3)》,二级及以下的风险作业办理A票。作业票编制完成后,A票应报施工项目部安全员、技术员审查、确认,由施工队长签发。
五、填用配电工程安全施工作业B票的工作为:
依据《配电网工程施工风险等级分级标准(见附录3)》,三级及以上的风险作业办理B票。B票及其风险控制卡还应报监理项目部审查、业主项目部确认,由施工项目经理签发。
六、 安全施工作业票应用钢笔或圆珠笔填写,一式两份,一份由施工负责人收执并随身携带,另一份由作业票签发人或项目部留存备查。用计算机生成或打印的安全施工作业票应与手工填写的安全施工作业票格式一样,由作业票审核人、签发人审核无误,签名后方可执行.

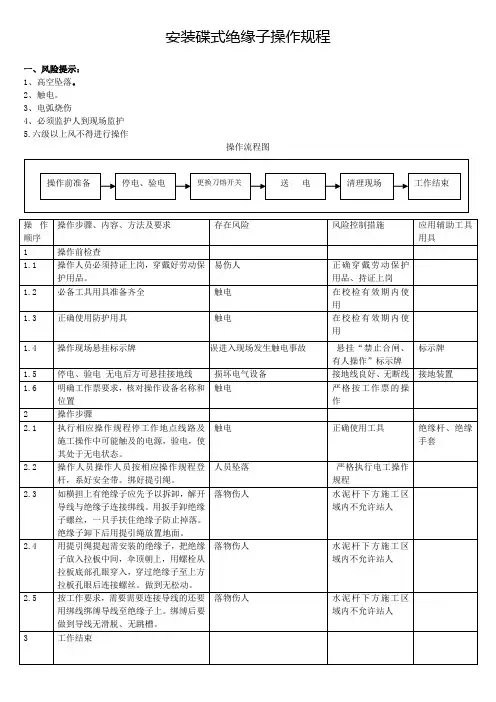

安装碟式绝缘子操作规程
一、风险提示:
1、高空坠落。
2、触电。
3、电弧烧伤
4、必须监护人到现场监护
5.六级以上风不得进行操作
操作流程图
操作顺序 操作步骤、内容、方法及要求 存在风险 风险控制措施 应用辅助工具用具 1 操作前检查
1.1 操作人员必须持证上岗,穿戴好劳动保护用品。 易伤人 正确穿戴劳动保护用品、持证上岗
1.2 必备工具用具准备齐全 触电 在校检有效期内使用
1.3 正确使用防护用具 触电 在校检有效期内使用
1.4 操作现场悬挂标示牌 误进入现场发生触电事故 悬挂“禁止合闸、有人操作”标示牌 标示牌
1.5 停电、验电 无电后方可悬挂接地线 损坏电气设备 接地线良好、无断线 接地装置
1.6 明确工作票要求,核对操作设备名称和位置 触电 严格按工作票的操作
2 操作步骤
2.1 执行相应操作规程停工作地点线路及施工操作中可能触及的电源,验电,使其处于无电状态。 触电 正确使用工具 绝缘杆、绝缘手套
2.2 操作人员操作人员按相应操作规程登杆,系好安全带。绑好提引绳。 人员坠落 严格执行电工操作规程
2.3 如横担上有绝缘子应先予以拆卸,解开导线与绝缘子连接绑线。用扳手卸绝缘子螺丝,一只手扶住绝缘子防止掉落。绝缘子卸下后用提引绳放置地面。 落物伤人 水泥杆下方施工区域内不允许站人
2.4 用提引绳提起需安装的绝缘子,把绝缘子放入拉板中间,伞顶朝上,用螺栓从拉板底部孔眼穿入,穿过绝缘子至上方拉板孔眼后连接螺丝。做到无松动。 落物伤人 水泥杆下方施工区域内不允许站人
2.5 按工作要求,需要需要连接导线的还要用绑线绑缚导线至绝缘子上。绑缚后要做到导线无滑脱、无跳槽。 落物伤人 水泥杆下方施工区域内不允许站人
3 工作结束 操作前准备 停电、验电 更换刀熔开关 送 电 清理现场 工作结束
3.1 收拾杆顶及横担上多余物品,下杆,检查一切正常后,送电。清理现场,收拾工具,人员撤离。 触电 按相应操作规程操作 戴绝缘手套、用绝缘杆
.WORD完美格式.
.专业知识编辑整理. 配电工程安全施工作业票填用说明
为加强配电网工程建设施工作业现场安全管理,落实施工作业过程中防高坠,防倒断杆,防物体打击,防机械伤害等风险预控措施,确保施工作业人员安全,规范配电工程安全施工作业票的填用,现将有关规定明确如下:
一、填用配电工程安全施工作业票的工作如下:
1. 非运用中配电设备的施工作业。
2. 新建、改建、扩建配电工程的施工作业。
3. 电力用户业扩配电工程的施工作业。
4. 拆除非运用中的配电设备的作业。
二、填用配电工程安全施工作业票的工作,如需设备运行单位将运用中的设备停电或做安全措施者,应按规定同时填用配电工作票,将新(扩、改)建中的作业部位及作业内容等填入作业票中,运用中的配电线路设备的工作地段及工作内容填入工作票中。在易燃、易爆区域动用明火作业时,应按规定同时办理相应等级的动火工作票。安全施工作业票和工作票不得相互代替。
三、在新(扩、改)建配电网工程施工作业前,参照《国家电网公司电力安全工作规程(电网建设部分)》按以下2种方式填用作业票:
1.填用配电工程安全施工作业A票(见附录1);
2.填用配电工程安全施工作业B票 (见附录2);
四、填用配电工程安全施工作业A票的工作为:
依据《配电网工程施工风险等级分级标准(见附录3)》,二级及以下的风险作业办理A票。作业票编制完成后,A票应报施工项目部安全员、技术员审查、确认,由施工队长签发。
五、填用配电工程安全施工作业B票的工作为:
依据《配电网工程施工风险等级分级标准(见附录3)》,三级及以上的风险作业办理B票。B票及其风险控制卡还应报监理项目部审查、业主项目部确认,由施工项目经理签发。
