可以索赔的费用及索赔的计算
- 格式:doc
- 大小:60.50 KB
- 文档页数:4
下载文档可编辑 可以索赔的费用及索赔的计算

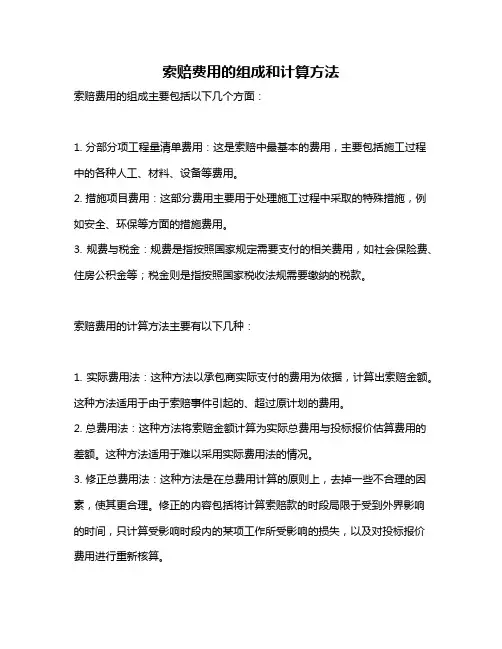

(一)可以索赔的费用
费用内容一般可以包括以下几个方面,只要各种工程资料和会计资料齐全,承包商若在下述各项费用中遭受了损失,均可通过索赔得到补偿。
1、人工费。人工费在工程费用中占很大比重,人工费的索赔是工程索赔中最大的索赔内容之一,如发生下列情况,承包商有权提出人工费的索赔。包括增加工作内容的人工费,停工损失费和工作效率降低的损失费等累计,但不能简单地用计日工费计算。
a)由于业主增加合同以外的工程内容,或由于业主方面的原因而造成工期延误,导致承包商增加了人工或延长了工作时间,则承包商就可以向业主要求补偿人工费的损失;
b)当地政府为了推行社会保险计划和劳工福利计划,向施工企业征收的新税金,承包商可向业主提出索赔,一般这种索赔几乎都能成功;
c)由于业主对工程的无理干扰而打乱了承包商的施工计划并延误了工期,结果承包商投入的人工没有创造出应有的生产效率,使承包商受到工效损失,按目前承包企业已有的营业原则,承包商有权向业主提出工效损失的索赔。
2、设备费。在工程索赔中,设备费是除了人工费外的另一大项索赔内容。计算设备索赔的第一个步骤是要计算设备增加的工作时间。一般说,设备增加工作时间有三种情况:一是增加了设备数量;二是设备比预定计划增加了工作时间:三是上述两项的结合。可采用机械台班费、机械折旧费,设备租赁费等几种形式。
为了及时得到这些数据,承包商在施工中应详细记录设备使用情况,编制设备使用日报表。这些报表可为计算设备增加的工作时间提供依据。
3、材料费。由于业主修改工程内容,使工程材料数量增加,则承包商可向业主提出索赔,计算材料增加的数量比较容易,只要把原来的材料数量与实际使用的材料订购单、发货单或其它材料单据加以比较,就可确定材料增加的数量。
由于合同约定以外的物价上涨造成的材料价格提高,或者业主提出的变更材料品种和规格等因素造成的材料费增加,承包商有权向业主提出费用索赔。
4、保函手续费:工程延期时,保函手续费相应增加,反之,取消部分工程且发包人与承包人达成提前竣工协议时,承包人的保函金额相应折减,则计入合同价内的保函手续费也应扣减。 下载文档可编辑 5、贷款利息。利息的索赔额通常是根据利息的本金、种类和利率以及发生利息的时间来确定。在合同执行过程中,如发生下列情况,承包商均可向业主提出利息索赔。
a)业主推迟按工程合同规定时间支付工程款;
b)业主推迟退还工程保留金;
c)承包商垫付资金来建造业主修改过的工程或被业主延误的工程。
但应注意的是:承包商提出索赔后,如索赔成功,则索赔额本身的利息不应计算。
6、保险费。当业主要求增加工程内容,而且增加的工程使工期延长时,承包商必须购买增加工程的各种保险,办理已购保险的延期手续。对于增加部分的保险费用,承包商可向业主提出索赔。
7、分包费。分包费用是指总包商转包给分包商的那部分工程的总费用。由于业主方面的原因而造成分包工程费用增加时,分包商可以提出索赔,但分包工程费用的增加,除了业主的原因外,往往与总包的协调和配合也有关系。因此,分包商在考虑索赔时应先向总包商提出索赔方案,总包对分包的索赔方案有检查和修改的权利,经检查修改后由分包和总包一起联合向业主提出索赔。
8、利润。承包商应得的合法利润。
9、管理费。当承包商就某一工程的费用(人工费、材料费、设备费、分包费用等)向业主提出索赔时,承包商可同时提出上述直接费相应产生的管理费用索赔。此项又可分为现场管理费和公司管理费两部分,由于二者的计算方法不一样,所以在审核过程中应区别对待。
10、保证金。如果业主临时取消部分工程内容,导致合同总额减少时,承包商应得到上述保证金的扣回,扣回额按合同额减少的数字予以计算。
在不同的索赔事件中可以索赔的费用是不同的。如在FIDIC合同条件中事件导致的索赔内容不同,大致区别见表1、1 ;根据《标准施工招标文件》中通用合同条款的内容,可以合理补偿承包人的条款如表1、2所示。
表1、1 FIDIC合同条件下可以合理补偿承包商索赔的条款
序号 条款号 主要内容 可补偿内容
工期 费用 利润
1 1、9 延误发放图纸 √ √ √
2 1、1 延误移交施工现场 √ √ √
3 4、7 承包商依据工程师提供的错误数据导致放线错误 √ √ √ 下载文档可编辑 4 4、12 不可预见的外界条件 √ √
5 4、24 施工中遇到文物和古迹 √ √
6 7、4 非承包商原因检验导致施工的延误 √ √ √
7 8、4 (a) 变更导致竣工时间的延长 √
8 (c) 异常不利的气候条件 √
9 (d) 由于传染病或其他政府行为导致工期的延误 √
10 (e) 业主或其他承包商的干扰 √
11 8、5 公共当局引起的延误 √
12 10、2 业主提前占用工程 √ √
13 10、3 对竣工检验的干扰 √ √ √
14 13、7 后续法规引起的调整 √ √
15 18、1 业主办理的保险未能从保险公司获得补偿部分 √
16 19、4 不可抗力事件造成的损害 √ √
表1、2 《标准施工招标文件》合同条件下可以合理补偿承包商索赔的条款
序号 条款号 主要内容 可补偿内容
工期 费用 利润
1 1、10、1 施工过程发现文物、古迹以及其他遗迹化石钱币或物品 √ √
2 4、11、2 承包人遇到不利物质条件 √ √
3 5、2、4 发包人要求向承包人提前交付材料和工程设备 √
4 5、2、6 发包人提供的材料和工程设备不符合合同要求 √ √ √
5 8、3 发包人提供资料错误导致承包人的返工或造成损失 √ √ √
6 11、3 发包人的原因造成工期延误 √ √ √
7 11、4 异常恶劣的气候条件 √ 下载文档可编辑 8 11、6 发包人要求承包人提前竣工 √
9 12、2 发包人原因引起的暂停施工 √ √ √
10 12、4、2 发包人原因造成暂停施工后无法按时复工 √ √ √
11 13、1、3 发包人原因造成工程质量达不到合同约定验收标准 √ √ √
12 13、5、3 监理人对隐蔽工程重新检查,经检验工程质量符合要求 √ √ √
13 16、2 法律变化引起的价格调整 √
14 18、4、2 发包人在全部工程竣工前使用已接收的工程导致承包人费用增加 √ √ √
15 18、6、2 发包人原因导致试运行失败 √ √
16 19、2 发包人原因导致的工程缺陷和损失 √ √
17 21、3、1 不可抗力 √
