建筑施工技术复习重点第一章混泥土结构工程施工一、模板分项1、柱模板质量通病:1)、胀模,造成截面尺寸不准,鼓出、漏浆,混泥土不密实或蜂窝麻面:2)、偏斜,一排柱了不在同一轴线上;3)、柱身扭曲,梁柱接头处偏差大。
原因分析:1)、柱箍间距太大或不牢,钢筋骨架缩小2)、测放轴线不认真,梁柱接头处未按大样图安装组合3)、排成柱了支模不跟线,不找方,钢筋偏移未扳正就套住模4)、柱模未保护好,支模前已歪扭,未整修好就使用,板缝不严密5)、模板两侧松紧不一,未进行柱箍和穿墙螺栓设计6)、模板上有混凝土残渣,未很好清理,或拆模时间过早2、预防措施:1)、根据规定的柱箍间距要求钉牢固,柱子支模前就必须先校正钢筋位置2)、成排柱了支模前,应先在底部弹出通线,将柱了位置兜方找中;应先立两端柱模,校直与夏核位置无误后,顶部拉通长线,再立中间各根柱模。
柱距不大时,相互间应用剪刀撑及水平撑搭牢。
柱距较大时,各柱单独拉四面斜撑,保证柱子位置准确。
3)、四周斜撑要牢固3、梁模板质量通病:1)、防止.梁身不平直2)、梁底不平及下绕3)、梁侧模胀模4)、局部模板嵌入柱梁间、拆除困难的现象4、预防措施:1)、支模时应遵守边模包底模的原则,梁模与柱模连接处,下料尺寸一般应略为缩短2)、梁模板上下口应设口楞,在进行侧向支撑,以保证上下口模板不变形;梁底模板按规定起拱3)、混凝土浇筑前,应将模内清理干净,并浇水湿润二、钢筋分项1、钢筋焊接连接接头错开规定当受力钢筋采用焊接接头时,设置在同一构件内的接头宜相互错开。
纵向受力钢筋焊接接头连接区段的长度为35d (d为纵向受力钢筋的较大直径)且不小于500mm,凡接头重点位于该连接区段长度内的接头均属同一连接区段。
同一连接区段内,纵向受力钢筋焊接的接头面积百分率为该区段内有接头的纵向受力钢筋截血面积与全部纵向受力钢筋截面面积的比值。
同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:1)、在受拉区不宜大于50%2)、接头不宜设置在有抗震设防要求的框架梁端、柱端的箍筋加密区;当无法避开时,对等强度高质量连接接头, 不应大于50%3)、直接承受动力荷载的结构构件中,不宜采用焊接接头;当采用机械连接接头时,不应大于50%2、机械连接接头错开规定结构构件中纵向受力钢筋的接头宜相互错开,钢筋机械连接的连接区段长度应按35d计算(d为被连接钢筋中的较大直径)。
建筑施工技术知识点总结第一篇:建筑施工技术知识点总结第一章土方工程1.【选择】在土方施工中,根据土的坚硬程度和开挖方法将土分为八类。
(P7)2.【计算】最初可松性系数、最后可松性系数(P9)3.【选择】孔隙比和孔隙率反映了土的密实程度。
孔隙比和孔隙率越小土越密实。
(P9)(13.01)4.【选择】场地平整前,首先要确定场地设计标高。
(P11)5.【简答】场地设计标高的调整实际上还需考虑哪些因素进行调整?(P12)(1)(2)(3)6.【计算】场地土方量计算(1)划分方格网并计算各方格角点的施工高度(P14)(2)计算零点位置(P14)7.【简答】土方调配图表的编制方法(P20)1.2.3.4.5.8.【填空】土方边坡的大小主要与土质、开挖深度、开挖方法、边坡留置时间的长短、边坡附近的各种荷载状况及排水情况有关。
当地质条件良好,土质均匀且地下水低于基坑(槽)或管沟底面标高时,挖方边坡可做成直立壁不加支撑。
(P22)(13.01)9.【选择】支撑的拆除应按回填顺序依次进行,多层支撑应自下而上逐层拆除,随拆随填。
(P23)(13.01)10.【选择】集水井的直径或宽度,一般为0.7~0.8m。
其深度随着挖土的加深而加深,要始终低于挖土面0.8~1.0m。
(P25)(13.01)11.【简答】流砂产生的原因与防治(P25)12.【选择】动水压力Gd的大小与水力坡度成正比,即水位差h1-h2越大,则Gd越大;而渗透路径L越长,则Gd越小(P26)13.【填空】管路系统包括:滤管、井点管、弯联管及总管等(P27)14.【名词解释】承压完整井;无压非完整井(P31)15.【填空】井点管埋设一般用水冲法,分为冲孔和埋管两个过程(P33)(13.01)16.【选择】轻型井点使用时,一般应连续抽水(特别是开始阶段)。
抽水过程中,应调节离心泵的出水阀以控制水量,使抽吸排水保持均匀,做到细水长流,正常的出水规律是“先大后小,先浑后清”。

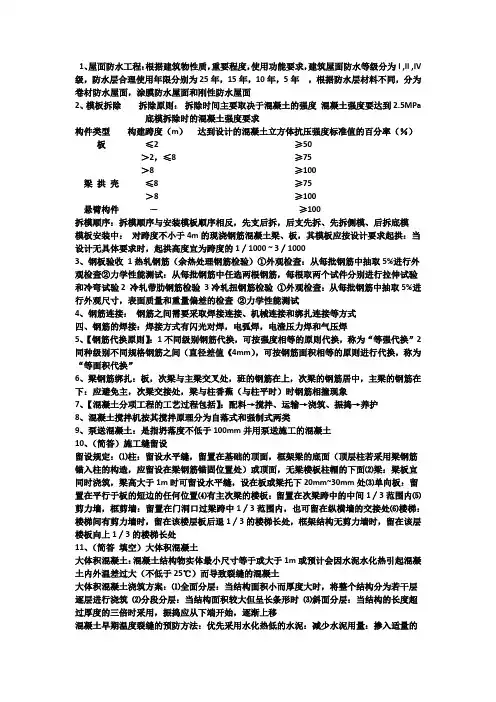

1、屋面防水工程:根据建筑物性质,重要程度,使用功能要求,建筑屋面防水等级分为I ,II ,IV 级,防水层合理使用年限分别为25年,15年,10年,5年,根据防水层材料不同,分为卷材防水屋面,涂膜防水屋面和刚性防水屋面2、模板拆除拆除原则:拆除时间主要取决于混凝土的强度混凝土强度要达到2.5MPa底模拆除时的混凝土强度要求构件类型构建跨度(m)达到设计的混凝土立方体抗压强度标准值的百分率(%)板≤2 ≥50>2,≤8 ≥75>8 ≥100梁拱壳≤8 ≥75>8 ≥100悬臂构件-≥100拆模顺序:拆模顺序与安装模板顺序相反,先支后拆,后支先拆、先拆侧模、后拆底模模板安装中:对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱:当设计无具体要求时,起拱高度宜为跨度的1∕1000 ~ 3∕10003、钢板验收1热轧钢筋(余热处理钢筋检验)①外观检查:从每批钢筋中抽取5%进行外观检查②力学性能测试:从每批钢筋中任选两根钢筋,每根取两个试件分别进行拉伸试验和冷弯试验2 冷轧带肋钢筋检验3冷轧扭钢筋检验①外观检查:从每批钢筋中抽取5%进行外观尺寸,表面质量和重量偏差的检查②力学性能测试4、钢筋连接:钢筋之间需要采取焊接连接、机械连接和绑扎连接等方式四、钢筋的焊接:焊接方式有闪光对焊,电弧焊,电渣压力焊和气压焊5、【钢筋代换原则】:1不同级别钢筋代换,可按强度相等的原则代换,称为“等强代换”2同种级别不同规格钢筋之间(直径差值《4mm),可按钢筋面积相等的原则进行代换,称为“等面积代换”6、梁钢筋绑扎:板,次梁与主梁交叉处,班的钢筋在上,次梁的钢筋居中,主梁的钢筋在下:应避免主,次梁交接处,梁与柱香蕉(与柱平时)时钢筋相撞现象7、【混凝土分项工程的工艺过程包括】:配料→搅拌、运输→浇筑、振捣→养护8、混凝土搅拌机按其搅拌原理分为自落式和强制式两类9、泵送混凝土:是指坍落度不低于100mm并用泵送施工的混凝土10、(简答)施工缝留设留设规定:⑴柱:留设水平缝,留置在基础的顶面,框架梁的底面(顶层柱若采用梁钢筋锚入柱的构造,应留设在梁钢筋锚固位置处)或顶面,无梁楼板柱帽的下面⑵梁:梁板宜同时浇筑,梁高大于1m时可留设水平缝,设在板或梁托下20mm~30mm处⑶单向板:留置在平行于板的短边的任何位置⑷有主次梁的楼板:留置在次梁跨中的中间1∕3范围内⑸剪力墙,框剪墙:留置在门洞口过梁跨中1∕3范围内,也可留在纵横墙的交接处⑹楼梯:楼梯间有剪力墙时,留在该楼层板后退1∕3的楼梯长处,框架结构无剪力墙时,留在该层楼板向上1∕3的楼梯长处11、(简答填空)大体积混凝土大体积混凝土:混凝土结构物实体最小尺寸等于或大于1m或预计会因水泥水化热引起混凝土内外温差过大(不低于25℃)而导致裂缝的混凝土大体积混凝土浇筑方案:⑴全面分层:当结构面积小而厚度大时,将整个结构分为若干层逐层进行浇筑⑵分段分层:当结构面积较大但呈长条形时⑶斜面分层:当结构的长度超过厚度的三倍时采用,振捣应从下端开始,逐渐上移混凝土早期温度裂缝的预防方法:优先采用水化热低的水泥:减少水泥用量:掺入适量的粉煤灰或在浇筑时投入适量毛石:放慢浇筑速度和减少浇筑厚度:采用人工降温措施:浇筑后应及时覆盖,必要时可分块浇筑12、土的工程分类:按施工时开挖的难易程度分为八类(松软土,普通土,坚土,砂砾坚土,软石,次坚石,坚石,特坚石13、基槽开挖原则:开槽支撑,先撑后挖,分层开挖,严禁超挖14、基坑(槽)验收重点验收:柱基,墙角等受力比较大的地方基坑开挖完毕应由施工单位自查后报验,由监理单位总监理工程师主持,建设单位,设计单位,勘察单位,施工单位,质量监督部门等有关人员共同到现场进行检查验收时采用的方法是观察法,如不能采用观察法采用钎探法(基础钎探),钎杆每打入30cm 做一次记录15、压实的一般要求1含水率控制2铺土厚度和压实遍数16、(选择题)推土机开挖的作业方法:铲土,运土和卸土三个工作行程和空载回驶行程,铲土土时尽量采用最大切土深度并在最短距离内完成,几台推土机作业,前后距离应大于8m 提高生产效率的方法:⑴下坡推土法⑵槽形推土法⑶并列推土法⑷分堆集中⑸铲刀附加侧板法铲运机的适用范围:大面积场地平整,开挖大基坑,沟槽,填筑路基,堤坝等挖掘机分类:①正铲挖掘机:适用于开挖停机面以上的土方,特点是:前进向上,强制切土,开挖方法:正向开挖,侧向装土法;正向开挖,后方装土法②反铲挖掘机:能开挖停机面以下一至三类土,适用于一次性开挖深度在4m左右的基坑,基槽,管沟,挖土特点:后退向下,强制切土,开挖方法:沟端开挖法,侧沟开挖法,沟角开挖法,多层接力开挖法③抓铲挖掘机:特点直上直下,自重切土,其挖掘力较小,能开挖停机面以下的一,二类土,适用于开挖软土地基基坑,特别是其中窄而深的基坑,深槽,深井采用抓产效果理想,抓产还可以用于疏通旧有渠道以及挖取水中淤泥等,或用于装卸碎石,矿渣等松散材料。
建筑施工技术复习资料建筑施工技术复习资料建筑施工技术是建筑工程中至关重要的一环,它涵盖了建筑工程的各个方面,从土地开发到工程竣工,都需要施工技术的支持。
本文将通过对建筑施工技术的复习资料进行总结和归纳,帮助读者回顾和巩固相关知识。
一、土地开发土地开发是建筑工程的第一步,它包括土地勘察、选址、平整和地基处理等工作。
在土地开发中,土地勘察是非常重要的一项工作,它通过对土地的地质、水文等特征进行调查和分析,为后续工程提供基础数据。
而选址和平整则是为了确保建筑物的安全和稳定,需要根据地形地貌和工程要求进行合理规划和设计。
二、建筑结构建筑结构是建筑工程中的核心内容,它直接关系到建筑物的承重能力和稳定性。
在建筑结构中,常见的结构形式包括框架结构、桁架结构、悬挑结构等。
每种结构形式都有其适用的场景和特点,需要根据具体情况进行选择和设计。
此外,建筑结构的材料也是非常重要的,常见的结构材料包括钢材、混凝土、木材等,它们在不同的工程中具有不同的优势和适用性。
三、施工工艺施工工艺是建筑施工技术的核心内容,它包括了建筑物各个施工阶段的具体操作步骤和方法。
在施工工艺中,常见的工艺包括基坑开挖、地基处理、混凝土浇筑、砌筑墙体等。
每个工艺都有其独特的施工要求和技术要点,需要施工人员具备相应的技能和经验。
此外,施工工艺还需要考虑施工过程中可能出现的问题和风险,进行相应的预防和控制。
四、安全与环保在建筑施工中,安全和环保是至关重要的考虑因素。
安全问题涉及到施工人员的人身安全和工程的安全性,需要严格遵守相关的安全规范和操作规程。
而环保问题则涉及到施工过程中可能产生的噪音、污染等影响,需要采取相应的措施和技术手段进行处理和防控。
五、质量控制建筑工程的质量是评价工程好坏的重要指标,质量控制是确保工程质量的关键环节。
在质量控制中,常见的控制手段包括质量检测、质量验收和质量管理等。
质量检测通过对建筑材料和施工工艺的检测和评估,确保其符合相关的标准和要求。
