水库除险加固工程二期施工组织设计
- 格式:doc
- 大小:220.50 KB
- 文档页数:30

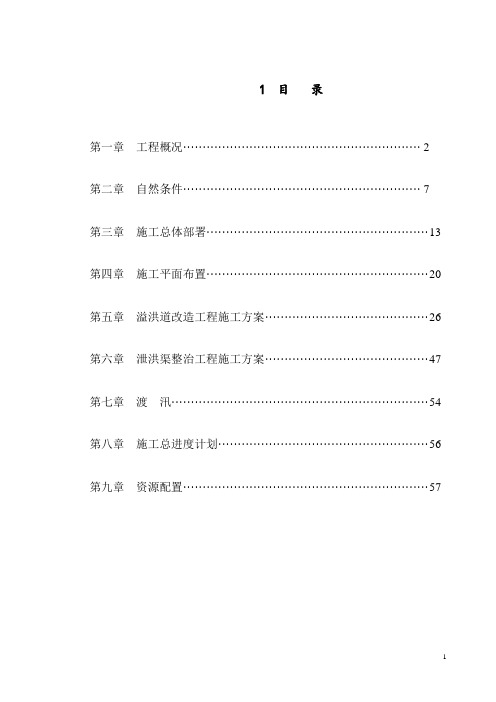

1目录第一章工程概况 (2)第二章自然条件 (7)第三章施工总体部署 (13)第四章施工平面布置 (20)第五章溢洪道改造工程施工方案 (26)第六章泄洪渠整治工程施工方案 (47)第七章渡汛 (54)第八章施工总进度计划 (56)第九章资源配置 (57)1.工程概况1.1概况xx水库位于浙江省xx市xx区西部,xx支流xx江上游,承担xx平原xx、xx、xx、xx及xx等农田灌溉面积104.27万亩,防洪人口87万,防洪面积28万亩,发电装机10835kw,是一座以灌溉为主,结合防洪、供水、发电、养鱼等综合利用的大(2)型水利工程。
xx水库除险加固后总库容为7.32亿m3。
工程等别为Ⅱ等,工程规模为大(2)型。
设计防洪标准为100年一遇,校核防洪标准为10000年一遇。
工程除险加固以后,枢纽组成格局无大的变化。
1.2工程结构特征溢洪道进水渠:底宽61.0m,底高程▽31.0m,长约210.0m。
进水渠利用原溢洪道进水渠进行扩挖而成,▽45.0m高程以下用M10浆砌石护坡,泄洪闸前94.0m范围渠底用C20砼护底。
溢洪道泄洪闸:由前、后C20砼扭面及C25砼堰体组成。
闸室长18.0m,堰体采用C25砼驼峰堰型,堰顶高程▽33.0m,驼峰堰进口底高程为▽31.0m,与进水渠相接;出口底高程▽30.0m,与泄槽相接。
闸室段在原堰体位置上根据布置情况开挖建成。
泄洪闸共5孔,闸门采用露顶弧形钢闸门,闸门尺寸为10m×6.5m(宽×高),检修平台高程▽45.0m,上游侧设C30砼检修工作桥,用于闸门检修;下游设6m宽公xx,与上坝公路相接。
泄槽段:长约270.0m,坡降4%,上与驼峰堰体连接,底高程▽30.0m,下端设反弧及挑流鼻坎,反弧底高程▽19.0m。
泄槽底板为C25砼,底板下设纵、横排水沟,互相沟通。
泄槽边墙采用贴坡式C25砼衬护。
溢洪道泄槽左岸设通往大坝公路,宽6.0m。
路面沿山坡侧设排水沟,路面以上的坡面汇流通过排水沟,排入泄槽内。
小水库除险加固工程施工组织设计方案一、工程概况1.施工组织的基本原则(1)安全第一:在施工过程中,要始终把安全放在首位,严格执行各项安全操作规程,确保施工人员的人身安全。
(2)合理科学:根据实际情况,制定科学合理的施工方案,确保施工进度和质量。
(3)环境保护:遵守施工过程中的环境保护规定,减少对周围环境的污染和破坏。
(4)资源节约:合理利用施工材料和设备,减少资源的浪费。
2.施工组织的内容(1)施工组织结构:设立总工程师、项目经理、技术负责人等职位,并明确各岗位的职责和权限。
(2)施工组织管理:制定施工管理制度,包括施工计划、施工组织设计、工程项目分包管理、安全技术措施等。
(3)施工进度控制:根据工程量和合理施工工艺,制定详细的施工进度计划,确保施工按计划进行。
(4)材料供应管理:制定合理的材料供应计划,确保工程所需材料及时供应和质量可靠。
(5)设备管理:根据工程需要,采购或租赁适当的施工设备,对设备进行定期维护和保养,确保设备的正常运转。
(6)安全技术措施:制定安全施工方案,明确各项安全措施,包括施工区域隔离、施工人员安全培训等。
(7)质量控制:根据工程质量要求,制定合理的施工工艺和检验标准,严格按照规范要求进行质量检验。
三、施工组织的具体方案1.施工队伍组织(1)项目经理:负责项目的整体管理和协调工作,包括项目的施工过程、质量和安全等。
(2)工程师:负责施工工艺的设计和技术难点的解决。
(3)监理员:负责监督施工过程中的质量问题,并及时提出整改措施。
(4)施工人员:分工明确,按照施工计划进行施工工作。
2.施工进度控制(1)按照施工计划制定施工进度表,明确工程各阶段的工期。
(2)采用现代项目管理方法,进行施工进度控制,确保施工进度按计划进行。
3.安全技术措施(1)设置安全警示标志牌,明确施工区域,确保施工现场秩序良好。
(2)制定施工安全操作规程,对施工人员进行安全培训,提高安全意识。
(3)定期检查施工设备,确保设备的正常运转和安全可靠。
水库除险加固工程施工组织设计方案一、项目背景水库在防洪、发电、灌溉等方面都扮演着重要的角色。
但水库在长期的使用中,由于自然因素和人为因素的影响,可能出现坝体沉降、坝体渗漏、灌溉渠道损坏等问题。
这些问题如果不及时解决,可能会对人民群众的生命财产造成威胁。
因此,为了保障人民群众的生命财产安全,需要对水库进行除险加固。
本方案拟对某水库的除险加固工程进行施工组织设计。
二、项目概述1. 项目名称某水库除险加固工程施工组织设计方案。
2. 工程描述本工程包括:•坝体渗漏处理•坝体沉降处理•灌溉渠道加固3. 工期工期为6个月,按照以下时间节点进行施工:时间节点施工内容1-2个月坝体渗漏处理2-4个月坝体沉降处理4-6个月灌溉渠道加固4. 工程预算•坝体渗漏处理:100万元•坝体沉降处理:200万元•灌溉渠道加固:150万元•总预算:450万元5. 施工条件•工程地点:某省某市•交通:道路通畅,距离城区20公里左右•施工条件:夏季气温高,雨水多,注意防暑降温和抗洪防汛三、组织机构1. 项目部由总工程师、工程施工管理人员和安全负责人组成。
2. 施工队伍主要包括土建工程队、机械工程队、电气工程队、矿山工程队、安全生产队、后勤保障队等。
四、施工方案1. 坝体渗漏处理采用固结灌浆技术,将灌浆材料钻入坝体内部,填充密实,从而达到水密的效果。
具体步骤如下:1.确定灌浆工作面、灌浆孔径和深度。
2.按照施工要求进行钻孔和渗浆。
3.坝内外压力平衡,开挖监测孔观测灌浆效果。
2. 坝体沉降处理采用加固与抬升相结合的方法,通过加固坝底,调整坝顶高程,从而达到防止坝体沉降的效果。
具体步骤如下:1.测量坝体沉降情况和坝顶高程。
2.进行坝底加固和坝面抬升的施工。
3.施工期间进行监测,确保坝顶高程符合要求。
3. 灌溉渠道加固采用砌石结构进行加固,将砖块、水泥、沙子等材料进行配合,加固渠道墙和渠道底部,确保灌溉渠道安全稳定。
具体步骤如下:1.测量渠道长度、宽度和深度,设计加固方案。
第一章施工组织机构第一节编制原则与依据一、编制原则1、本技术标的编制是为本工程投标阶段提供较为完整的纲领性技术文件,一旦中标,我公司将配合工程实际并在此基础上进行强化、细化与适当调整,用以指导工程施工与管理,确保优质、高效、安全、文明、按工期地完成该工程的建设任务。
2、本工程项目如中标,我公司将对本工程的质量、工期、文明、施工全面负责。
3、严格按照竞标工期要求组织施工,确保在竞标工期内不折不扣地完成本工程。
4、加强施工中的计划性和组织性,对本项目各分部工程和各工种进行统筹安排,克服盲目性,在确保安全生产、搞好质量的前提下,节约材料、降低成本,多、快、好、省地完成施工任务。
5、加强施工总平面管理,合理安排施工现场,组织好现场文明施工。
6、提高科技含量,积极采用新工艺、新技术、新设备。

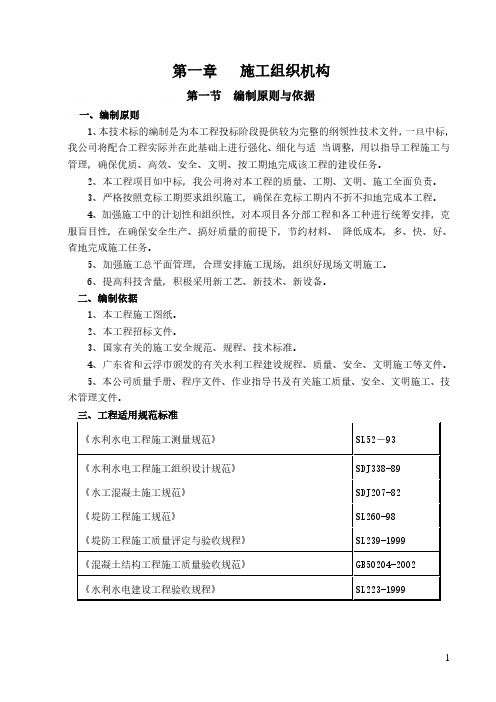

二、编制依据1、本工程施工图纸。
2、本工程招标文件。
3、国家有关的施工安全规范、规程、技术标准。
4、广东省和云浮市颁发的有关水利工程建设规程、质量、安全、文明施工等文件。
5、本公司质量手册、程序文件、作业指导书及有关施工质量、安全、文明施工、技术管理文件。
三、工程适用规范标准第二节施工组织管理机构在本工程施工中实施项目法施工的管理模式,组建本工程的项目经理部,对工程施工全过程的进度、质量、安全、成本及文明施工等负全责。
项目经理部要以工程项目管理为核心,以优质、高速、安全、文明为主轴,加强动态、科学管理,优化生产要素,精心施工,大力推广先进施工技术,在创质量优良的同时,力争提前完成施工任务。
在推行项目法施工的同时,从文件控制、材料采购到产品标识、过程控制等过程中,切实执行ISO9000 标准和公司质量保证体系文件,达到创优质高效的目标。
本公司将根据本项目工程施工技术难度较大、质量与工期要求也较高的特点,组成一个强有力的现场施工管理机构。
在本公司内挑选懂技术、会管理、工作认真、吃苦精神强的施工管理人员实施本工程的相关管理内容。
6 施工组织设计6.1.编制说明6.1.1 编制依据:(1)**************标段招标文件(2)国家及水利部、陕西省现行的水利施工、建筑施工、结构施工技术规范、验收标准及暂行规定等。
(3)我单位多年从事类似工程的施工经验和本单位实际情况。
(4)我单位对于现场的踏勘和施工调研所取得的资料和数据。
6.1.2编制内容:主要施工内容:大坝加固、溢洪道加固改造、放水设施改造、完善大坝安全监测设施、管理设施改造等。
6.1.3编制原则:针对本工程的特点,以“高起点、高标准、高质量、高速度”地完成本项目的工程任务为宗旨,确保“干精品工程,树企业形象,创一流企业”战略目标的实现,按以下原则编制本工程的施工组织设计。
(1)全面响应招标文件的要求,特别是业主对工期、安全、质量、文明施工及环境保护的要求等。
(2)充分考虑本工程特点、重难点项目和施工条件,结合工程地质与水文地质情况、线路位置、周边环境,结合施工方案、施工方法、工程进度计划,进行工期、质量、环保、经济等方面的综合分析与比较,选择科学先进、合理、实用的施工方法。
(3)结合我单位在类似工程的施工经验及机械设备配套能力,强化施工组织现场管理,合理组织现场施工,推广应用新技术、新工艺、新材料、新设备、做到技术先进适用,工艺成熟精湛、管理科学严格。
(4)以总体施工方案、施工进度计划为控制,突出重难点工程的施工方法及技术措施。
6.1.4工程设计1、大坝新建放浪墙至高程600.40m,加固后坝顶宽度5m,采用25cm厚C20砼路面。
2、上游坝面采用干砌石护坡,坡比1:3。
3、下游坝面采用草皮护坡,坡比1:2.5,改造坝后排水棱体,为贴坡排水。
6.2.施工总体布署6.2.1施工指导思想以“精心组织、科学管理、合理配置、文明施工、注重环保、确保优质高效、安全、按期完工”为指导思想,以“强化管理、科学兴业、建造满意工程、提供优质服务”为质量方针,以“组织科学合理、机构精干高效、设备先进精良、队伍精挑细选”为施工组织原则,确保工程质量管理总体目标的实现,并按以下思路进行组织和管理:(1)采用系统工程理论进行总体规划,采用信息化管理进行施工工期计划控制。
第一章施工组织机构第一节编制原则与依据一、编制原则1、本技术标的编制是为本工程投标阶段提供较为完整的纲领性技术文件,一旦中标,我公司将配合工程实际并在此基础上进行强化、细化与适当调整,用以指导工程施工与管理,确保优质、高效、安全、文明、按工期地完成该工程的建设任务。
b5E2RGbCAP2、本工程工程如中标,我公司将对本工程的质量、工期、文明、施工全面负责。
3、严格按照竞标工期要求组织施工,确保在竞标工期内不折不扣地完成本工程。
4、加强施工中的计划性和组织性,对本工程各分部工程和各工种进行统筹安排,克服盲目性,在确保安全生产、搞好质量的前提下,节约材料、降低成本,多、快、好、省地完成施工任务。
p1EanqFDPw5、加强施工总平面管理,合理安排施工现场,组织好现场文明施工。
6、提高科技含量,积极采用新工艺、新技术、新设备。
二、编制依据1、本工程施工图纸。
2、本工程招标文件。
3、国家有关的施工安全规范、规程、技术标准。
4、广东省和云浮市颁发的有关水利工程建设规程、质量、安全、文明施工等文件。
5、本公司质量手册、程序文件、作业指导书及有关施工质量、安全、文明施工、技术管理文件。
三、工程适用规范标准第二节施工组织管理机构在本工程施工中实施工程法施工的管理模式,组建本工程的工程经理部,对工程施工全过程的进度、质量、安全、成本及文明施工等负全责。
工程经理部要以工程工程管理为核心,以优质、高速、安全、文明为主轴,加强动态、科学管理,优化生产要素,精心施工,大力推广先进施工技术,在创质量优良的同时,力争提前完成施工任务。
在推行工程法施工的同时,从文件控制、材料采购到产品标识、过程控制等过程中,切实执行ISO9000 标准和公司质量保证体系文件,达到创优质高效的目标。
DXDiTa9E3d本公司将根据本工程工程施工技术难度较大、质量与工期要求也较高的特点,组成一个强有力的现场施工管理机构。
在本公司内挑选懂技术、会管理、工作认真、吃苦精神强的施工管理人员实施本工程的相关管理内容。
完整版水库除险加固工程施工组织设计方案水库除险加固工程施工组织设计方案目录第一章施工方案一、编制说明:二、工程概况:三、施工组织及施工管理目标四、施工准备五、施工总体规划六、各分部分项工程的施工方法第二章施工总进度计划及工期保证措施一、施工总进度计划二、施工进度保证措施第三章质量保证措施及质量体系一、一般原则二、施工质量过程控制三、健全质保体系,实行全面质量管理四、遵章循规、规范施工。
五、质量检查及验收制度六、关键部位质量保证措施第四章安全保证措施及安全生产管理体系第五章主要施工设备配备及使用计划第六章主要材料计划第七章劳动力安排措施第八章环境保护措施及文明施工保证措施第九章突发事件应急预案第一章施工方案1、编制说明1.1编写依据本施工组织设计经现场踏勘后,项目部组织相关工程技术人员进行编写。
编写依据为:业主提供的**县**水库除险加固工程(土坝及建筑物)设计图和现行水利施工行业颁布的相关法律、法规及技术规范,再结合现场实际情况编制本施工方案。
1.2编制原则(1)在编制施工组织设计文字说明及附图表中,做到统一标准、规范编制。
(2)遵循设计文件和验收规范的原则,在编写主要项目施工方法时严格按照设计要求,并对设计方案要求进行科学合理优化施工。
(3)坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据本公司施工能力、经济实力、技术水平,坚持科学组织、合理安排、均衡生产,平行作业,确保高速度、高质量、高效率完成本工程的建设。
(4)坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师的指令,尊重监理意见,严格管理。
(5)坚持积极推广应用“四新”成果的原则,在各项工序施工中,对于能够提高或保证工程施工质量、施工进度、降低工程成本的新技术、新设备、新工艺、新材料积极采用,发挥科技在施工中的先导作用。
(6)坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业作业队为基本作业形式,充分发挥专业人员和专用设备的优势,同时采取各专业平行作业等综合管理手段,合理调配,以达到整体优化的目的。
水库除险加固施工组织设计方案1. 引言水库是重要的水资源调节和供水设施,其除险加固施工是保障水库安全运行的重要环节。
本文档旨在提供水库除险加固施工组织设计方案,以确保施工过程安全、高效、可控。
2. 施工目标本次水库除险加固施工的目标是: - 提高水库的抗震能力; - 加固水库主坝和闸坝; - 修复并增强水库周边的防护设施。
3. 施工准备3.1 项目组织项目组织结构如下: - 项目经理负责项目的整体管理和协调; - 技术负责人负责施工技术方案的制定和监督; - 安全负责人负责工地施工安全的监管; - 质量负责人负责施工质量的监督和控制。
3.2 施工人员从业资格齐全的专业施工人员应当包括工程师、技术员、工人等。
3.3 施工设备和物资准备好所需的施工设备和物资,确保其数量和质量满足施工需求,并做好设备维护和管理工作。
3.4 安全措施制定详细的安全措施,包括但不限于: - 施工过程中的安全警示牌设置; - 紧急救援预案的制定; - 安全培训和教育的开展; - 安全生产监督和检查。
4. 施工方案4.1 工程分解及施工内容根据工程图纸和设计要求,对工程进行分解,制定施工工序,并详细描述每个施工工序的施工内容和要求。
4.2 施工工艺及措施根据工程要求,选择合适的施工工艺,并制定相应的施工措施,包括但不限于:- 施工方法和顺序; - 施工机械和材料的选择; - 施工过程中的监控措施。
4.3 施工时间安排根据工程的规模和施工工序的复杂程度,合理安排施工时间,并考虑天气等因素对施工进度的影响。
4.4 质量控制制定严格的质量控制措施,包括但不限于: - 施工过程中的工序检查; - 材料质量的监控; - 施工成果的验收。
4.5 成本控制根据施工方案和预算要求,制定成本控制措施,确保施工成本的合理控制,并及时报告和处理成本异常情况。
5. 施工流程根据施工方案,制定详细的施工流程,并包括施工前、施工中和施工后的各项准备工作和控制措施。
第一章施工组织机构第一节编制原则与依据一、编制原则1、本技术标的编制是为本工程投标阶段提供较为完整的纲领性技术文件,一旦中标,我公司将配合工程实际并在此基础上进行强化、细化与适当调整,用以指导工程施工与管理,确保优质、高效、安全、文明、按工期地完成该工程的建设任务。
2、本工程项目如中标,我公司将对本工程的质量、工期、文明、施工全面负责。
3、严格按照竞标工期要求组织施工,确保在竞标工期内不折不扣地完成本工程。
4、加强施工中的计划性和组织性,对本项目各分部工程和各工种进行统筹安排,克服盲目性,在确保安全生产、搞好质量的前提下,节约材料、降低成本,多、快、好、省地完成施工任务。
5、加强施工总平面管理,合理安排施工现场,组织好现场文明施工。
6、提高科技含量,积极采用新工艺、新技术、新设备。
二、编制依据1、本工程施工图纸。
2、本工程招标文件。
3、国家有关的施工安全规范、规程、技术标准。
4、广东省和云浮市颁发的有关水利工程建设规程、质量、安全、文明施工等文件。
5、本公司质量手册、程序文件、作业指导书及有关施工质量、安全、文明施工、技术管理文件。
三、工程适用规范标准第二节施工组织管理机构在本工程施工中实施项目法施工的管理模式,组建本工程的项目经理部,对工程施工全过程的进度、质量、安全、成本及文明施工等负全责。
项目经理部要以工程项目管理为核心,以优质、高速、安全、文明为主轴,加强动态、科学管理,优化生产要素,精心施工,大力推广先进施工技术,在创质量优良的同时,力争提前完成施工任务。
在推行项目法施工的同时,从文件控制、材料采购到产品标识、过程控制等过程中,切实执行ISO9000 标准和公司质量保证体系文件,达到创优质高效的目标。
本公司将根据本项目工程施工技术难度较大、质量与工期要求也较高的特点,组成一个强有力的现场施工管理机构。
在本公司内挑选懂技术、会管理、工作认真、吃苦精神强的施工管理人员实施本工程的相关管理内容。
水库除险加固工程二期施工组织设计
文档仅供参考
7.11 施工技术文件及其它投标资料表
一、工程概况
1、工程简介
华阳河蓄洪区位于长江中下游结合部的北岸,跨鄂、皖两省,21.68m高程(吴淞零点)以下面积1721km2,其中安徽省内1565km2 (含华阳河五大湖泊面积814km2),定居人口42.81万人(97年人口数字),区内现有耕地面积 3.72万公顷,涉及宿松、望江、太湖三县以及华阳河农场、九成监狱分局两个县级单位。
湖内部分港道淤阻严重,难以做到汛前充分腾空湖泊、汛后及时排泄湖水入江,华阳河河湖清淤疏浚一期工程已对淤塞严重的筑墩等10处进行了清淤疏浚。
本工程即华阳河河湖清淤疏浚(二期)工程涉及安庆市的宿松县和九成监狱管理分局。
包括下长河段清淤疏浚长1.56km、宽200m、方量39.858万m3,西湖圩段围堤脚加固长3km、宽200m、方量11.388万m3。
工程计划 2月28日开工, 5月28日完工。
2、水文条件和工程地质条件
本工程区属亚热带季风气候区,多年平均雨量1212.6mm,多年平均气温16.5℃, 多年平均无霜期247天,多年平均最大风速2.9~13.7m/s,湖区多年平均水位12.77m。
工程所涉及的地貌单元主要为沿江丘陵高岗地、河湖及长江冲积平原。
丘陵高岗地主要由第三系紫红色细砂岩、泥质页岩及第四系Q2网纹状红粘土和Q1砂砾石层组成;平原圩区由长江冲洪积和湖积
的第四系松散层组成,主要地层为粘土、粉质粘土和壤土组成;河湖湖底普遍有一层薄层淤泥质软粘土沉积。
工程区地层土体分为三类:网纹状红粘土、一般粘性土、淤质类土。
本区地震基本烈度为Ⅵ度。
3、对外交通条件
工程区紧临长江,有华阳船闸与长江相连,水路交通便利,华阳船闸最大有效通航宽度12m,最大吃水深度2.25m,当华阳段江水位高于18m时,船闸停止通航。
另外,陆路有戏蓉高速公路从境内经过。
工程建设所需一般的设备、材料均可顺利抵达工地。
二、工程施工特性
本工程包括疏浚土方开挖和陆上铲运机土方开挖,两个工地相距60~70km。
需设置两个营地进行施工管理。
本工程疏浚开挖方量约39.858万方,实际挖泥施工只有75天左右(除去设备工作面转移、日常必要的保养,以及排泥管出水口的交替变换等),考虑80%的设备保证率,日均疏挖强度约为:63000m3/天;本工程最大管线长度达2300米,且沿途需设置路漫、搭设支撑架等。
三、施工现场平面布置
1、施工现场平面布置原则
1.1、尽量减少施工用地,不占农田,使平面布置紧凑合理。
1.2、各种生产生活设施应便于工人的生产、生活和交通。
1.3、满足安全防火和劳动保护的要求。
1.4、生产、生活设施的布置满足环境保护要求。
2、施工区布置
根据工期和工程量的要求,配备1艘1200型绞吸式挖泥船及其辅助设备进行下长河段河道清淤疏浚,配备15辆2.5m3铲运机进行西湖圩段围堤脚加固施工(见施工平面布置图)。
3、营地布置
本工程下长河段与西湖圩段距离60~70km,主要工程量集中在下长河段。
因此本工程主营地和第一分营地设在下长河段的九成农场一分厂附近;第二分营地布置在已加固的西湖圩段围堤堤脚上。
主营地租用民房,分营地拟搭建活动板房,解决生活及住宿,条件允许的情况下可租赁当地民房。
4、堆场和退水口布置
本工程使用的堆场和退水口由业主组织人员进行施工,堆场和退水口位置见施工平面布置图。
5、排泥管线布置
陆上排泥管线布置:在疏浚区与吹填区之间的漫滩上有一子堤主围堤相连,岸管沿子堤和主围堤布置,在子堤和主围堤交接处接一节三通管,主管线为φ450×6000钢管,最长为2300m,最短为1600m;排
泥主管线进入堆场后,根据排泥场地形,布置一定数量的带有平板闸阀的三通管,并经过三通管架设排泥支管线进入排泥场内部。
排泥支管线出水口的布置原则是:(1)尽可能远离排泥场退水口,使吹填余水在排泥场中流程达到最大,延长吹填余水在排泥场内的滞留时间;(2)排泥支管线各出水口的间隔距离应根据吹填土质的流动性经计算确定。
在保证余水排放符合标准的前提条件下,尽可能使吹填泥面达到平整,以减少排泥场后期(吹填土固结后)平整工作量。
水上排泥管线:水上管线700m,为聚乙烯泡沫浮体穿钢管形式,管线管径为φ450mm。
配置的排泥管线规格、数量详见”排泥管及其它设备表”。
6、管线堆放场布置
本工程共用陆上管线2300m,约400根,大部分需先期投入使用,其它备用管线需在所用堆场附近就近堆放,具体位置中标后现场选择,报业主(监理)批准后确定。
7、生活用水
生活用水可与当地居民协商,使用当地井水,也可自打集水井取水;施工用水直接使用华阳河水。
8、用电
本工程用电主要为生活用电,使用当地网电。
在营地备柴油发电机组一台,功率50KVA。
9、施工通讯
项目部与业主用移动电话,项目部与船队用对讲机联系。
以上各处位置见”施工现场平面布置图”。
四、设备选型
1、水上施工设备选型
1.1、适用于本工程挖泥船的基本条件
鉴于本工程施工条件特殊,疏浚挖泥船必须满足以下条件:
(1)为保证按时开工,缩短设备调遣时间,挖泥船若从陆路运输,则挖泥船宜选用拼装式,其单个分体应在公路、铁路运输能力之内,在施工区域附近能组装下水。
挖泥船若从水陆运输,则应考虑调遣路线的航深、沿途所有闸和桥的净宽、净高等条件。
(2)工期紧、施工强度大、质量要求高,所选设备必须能保质、按期完成该项工程。
(3)本工程排泥管线最长约2300m,挖泥船在此排距时的生产能力必须满足产量进度要求。
(4)选用挖泥船的吃水应能满足疏挖区水深条件,挖深应能满足设计最大挖深要求。
1.2、挖泥船的选用
根据我局自有系列挖泥船的主要性能和施工能力,结合本工程施工条件和工期等要求,经研究计算采用1200型绞吸式挖泥船均适合本工程的淤泥疏挖施工,且我局的1200型挖泥船配有定位桩台车,运。
