泡沫轻质土施工方案一、工程概况1、工程简介一期工程位于天津市宁河县境内,是天津市“九横五纵”规划高速公路网中的一横,呈东西走向横穿天津市中部,东端与河北唐山相连、西端接河北廊坊。

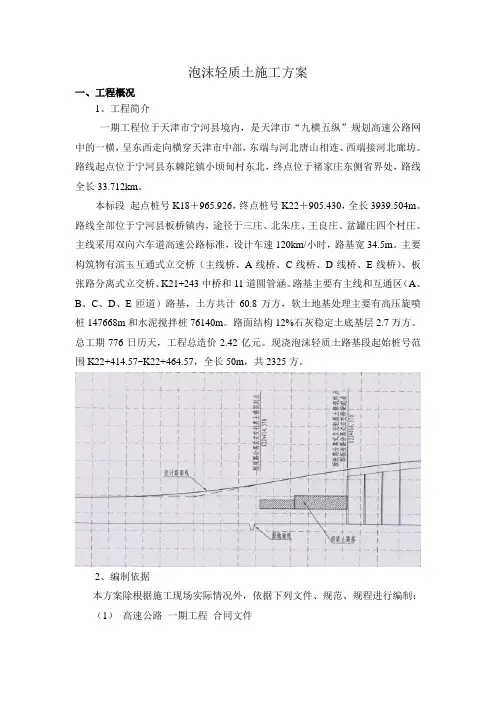

路线起点位于宁河县东棘陀镇小顷甸村东北,终点位于褚家庄东侧省界处,路线全长33.712km。
本标段起点桩号K18+965.926,终点桩号K22+905.430,全长3939.504m。
路线全部位于宁河县板桥镇内,途径于三庄、北朱庄、王良庄、盆罐庄四个村庄。
主线采用双向六车道高速公路标准,设计车速120km/小时,路基宽34.5m。
主要构筑物有滨玉互通式立交桥(主线桥、A线桥、C线桥、D线桥、E线桥)、板张路分离式立交桥、K21+243中桥和11道圆管涵。
路基主要有主线和互通区(A、B、C、D、E匝道)路基,土方共计60.8万方,软土地基处理主要有高压旋喷桩147668m和水泥搅拌桩76140m。
路面结构12%石灰稳定土底基层2.7万方。
总工期776日历天,工程总造价2.42亿元。
现浇泡沫轻质土路基段起始桩号范围K22+414.57~K22+464.57,全长50m,共2325方。
2、编制依据本方案除根据施工现场实际情况外,依据下列文件、规范、规程进行编制:(1)高速公路一期工程合同文件(2)高速公路天津段一期工程施工图纸(3)高速公路天津段一期工程施工图设计说明(4)高速公路天津段一期工程标准化施工指南(5)高速公路天津段一期工程管理手册(6)《公路工程质量检验评定标准》JTG F80/1-2004(7)《建筑机械使用安全技术规程》JGJ33-2001(8)《施工现场临时用电安全技术规范》JGJ46-2005(9)《现浇泡沫轻质土技术规程》(CECS:249 2008)。
(10)《现浇泡沫轻质土路基设计施工技术规程》(DB84-2011)。
3、地形、地貌沿线主要位于现状耕地上,地势平坦,地面高程为 1.5m~4.5m,耕地内分布多条灌溉沟渠,沟渠水位受降水和抽水灌溉的影响较大。
泡沫轻质土施工方案
泡沫轻质土是一种利用泡沫混凝土制备而成的一种轻质土材料。
由于其具有质轻、隔热、隔音、保温等优点,因此在施工中被广泛使用。
下面将介绍一种泡沫轻质土施工方案。
1. 材料准备:准备好所需的原材料,包括水泥、砂子、水、泡沫剂等。
2. 泡沫制备:先将一定比例的水和泡沫剂混合,搅拌均匀,生成一定量的泡沫。
3. 材料混合:将一定比例的水泥和砂子混合,搅拌均匀,生成土质的材料。
4. 泡沫混合:将步骤2中的泡沫和步骤3中的土质材料混合,搅拌均匀,生成泡沫轻质土。
5. 施工准备:对施工现场进行准备,包括清理杂物、划定施工区域等。
6. 施工开始:将泡沫轻质土料均匀地倒入施工区域,并使用专用工具进行压实。
7. 施工控制:根据需要调整施工坡度和高度,确保施工质量。
8. 施工过程中需要做好防水、防腐、防腐蚀等工作,确保施工质量和使用寿命。
9. 施工结束:施工完毕后进行清理,清除杂物和残留物。
10. 等待固化:施工完成后,需要等待一定时间让泡沫轻质土
固化,以提高其强度和稳定性。
以上是一种泡沫轻质土施工方案的基本步骤,根据具体情况可以进行适当的调整。
在施工过程中,需要注意施工人员的安全,并严格按照施工规范进行操作。
通过科学合理的施工方案,可以保证泡沫轻质土施工的质量和效果。
泡沫轻质土施工方案编制:审核:审定:目录1编制范围和依据编制范围编制依据1) 公路路基施工技术规范(JTG F10-2006);2)公路路面基层施工技术规程(JT J034-2000);3)公路交通安全设施施工技术规范(JTG F71—2006);4)公路工程质量检验评定标准(土建工程)(JTG F80/1—2004);5)公路工程施工安全技术规程(JTJ 076—95);6)泡沫轻质土技术规程(CJJ/T177-2012)7)与本项目相关的设计文件及图纸。
2工程概况主要工程数量主要技术指标1)泡沫轻质土技术指标:2)发泡剂性能指标:3)HDPE防渗土工膜性能指标:4) 镀锌铁丝网φ2mm@5cm×5cm;3总体施工部署及施工工艺总体施工方案本项目轻质土量约19000立方,拟计划投入1套高产能设备,总体计划由远程浆泵将搅拌站水泥浆泵送至轻质土制备站,料浆输送及轻质土输送均采用远程浆泵,可沿路线两侧并行施工,高产能自动智能设备可大幅提高本项目施工效率,大大缩短工期。
根据施工内容,各分项工程总体施工工序为:测量放线→边坡开挖→基底处理→轻质土分层浇注→钢丝网铺设→轻质土分层浇注→路面结构层施工。
施工用电:现场具备市电条件,接入市电。
主要施工方法和技术措施3.2.1基槽开挖及降水(1)泡沫轻质土路基基槽开挖施工前,做好防、排水工程等施工准备工作。
(2)基槽开挖边坡坡比除设计明确规定外,其余坡比应控制在1:~1: 1范围内。
(3)开挖时如地下水位较高,根据具体需要采取管井或轻型井点降水等措施进行降水,确保开挖时地下水位在基坑底标高以下0.5米。
3.2.2浇注场地验收(1)泡沫轻质土路基浇注施工前,基底无明显积水、无松软土。
(2)设计有垫层时,垫层施工应满足设计和规范要求。
(3)设计无垫层时,基底土层应为自然沉积土或经过碾压处理压实度达到80%的填土。
(4)浇注区平面尺寸不小于设计,基底高程与设计值的偏差不超过±10cm。

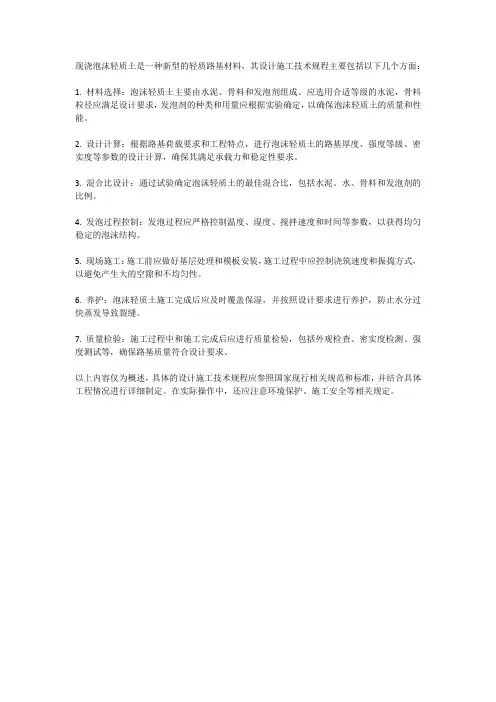

现浇泡沫轻质土是一种新型的轻质路基材料,其设计施工技术规程主要包括以下几个方面:
1. 材料选择:泡沫轻质土主要由水泥、骨料和发泡剂组成。
应选用合适等级的水泥,骨料粒径应满足设计要求,发泡剂的种类和用量应根据实验确定,以确保泡沫轻质土的质量和性能。
2. 设计计算:根据路基荷载要求和工程特点,进行泡沫轻质土的路基厚度、强度等级、密实度等参数的设计计算,确保其满足承载力和稳定性要求。
3. 混合比设计:通过试验确定泡沫轻质土的最佳混合比,包括水泥、水、骨料和发泡剂的比例。
4. 发泡过程控制:发泡过程应严格控制温度、湿度、搅拌速度和时间等参数,以获得均匀稳定的泡沫结构。
5. 现场施工:施工前应做好基层处理和模板安装,施工过程中应控制浇筑速度和振捣方式,以避免产生大的空隙和不均匀性。
6. 养护:泡沫轻质土施工完成后应及时覆盖保湿,并按照设计要求进行养护,防止水分过快蒸发导致裂缝。
7. 质量检验:施工过程中和施工完成后应进行质量检验,包括外观检查、密实度检测、强度测试等,确保路基质量符合设计要求。
以上内容仅为概述,具体的设计施工技术规程应参照国家现行相关规范和标准,并结合具体工程情况进行详细制定。
在实际操作中,还应注意环境保护、施工安全等相关规定。
G245线仪陇县新政至马鞍公路改扩建工程泡沫轻质土路基施工方案编制:复核:审核:编制日期:2017年5月9日目录1 编制依据及原则1.1编制依据 (1)1.2编制原则 (2)2 工程概况2.1工程内容 (2)2.2地形地貌 (2)2.3气候 (2)2.4施工交通环境及水电条件 (2)3 泡沫轻质土路基设计情况及施工要点3.1技术指标及基本要求 (2)3.2施工配合比强度试验 (3)3.3施工设备 (3)3.4质量检测与控制 (3)3.5路基设计施工概况 (4)3.6施工要点 (5)4 施工准备4.1现场准备 (5)4.2人员配置 (5)4.3施工机具配置 (6)4.4材料准备 (8)4.5 试验准备 (11)5 施工设备布署 (14)6 施工总体计划 (14)7 施工顺序 (14)8 主要施工方法及技术措施8.1基槽开挖及降水 (14)8.2浇注场地验收 (15)8.3浇注区与浇注层划分 (15)8.4变形缝设置 (15)8.5侧向挡板安装 (15)8.6泡沫轻质土制作与浇注 (16)8.7成品保护措施 (19)9 质量保证措施和质量检验9.1质量保证措施 (20)9.2质量检验 (22)9.3工序质量评定与验收 (23)10安全保证措施 (25)11 环境保护措施11.1临时工程环保措施 (26)11.2 废水、废渣处理措施 (26)11.3防止空气污染和扬尘措施 (26)11.4施工噪音控制措施 (26)11.5水土保持措施 (27)泡沫轻质土路基施工方案1 编制依据及原则我公司组织相关技术人员对施工图纸和招标文件进行认真分析和研究,查阅现行规范和标准、规程,对工程重点和难点进行反复研究和方案论证对比,其目的是保证施工方案科学、合理、详细、可行,对整个施工过程起到整体宏观控制作用。
1.1 编制依据1.1.1 《轻质砼施工图》以及设计技术交底。
1.1.2 现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等资料。

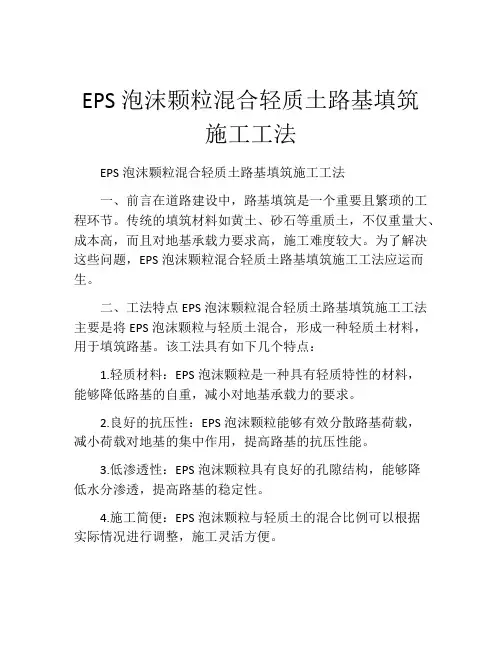

EPS泡沫颗粒混合轻质土路基填筑施工工法EPS泡沫颗粒混合轻质土路基填筑施工工法一、前言在道路建设中,路基填筑是一个重要且繁琐的工程环节。
传统的填筑材料如黄土、砂石等重质土,不仅重量大、成本高,而且对地基承载力要求高,施工难度较大。
为了解决这些问题,EPS泡沫颗粒混合轻质土路基填筑施工工法应运而生。
二、工法特点EPS泡沫颗粒混合轻质土路基填筑施工工法主要是将EPS泡沫颗粒与轻质土混合,形成一种轻质土材料,用于填筑路基。
该工法具有如下几个特点:1.轻质材料:EPS泡沫颗粒是一种具有轻质特性的材料,能够降低路基的自重,减小对地基承载力的要求。
2.良好的抗压性:EPS泡沫颗粒能够有效分散路基荷载,减小荷载对地基的集中作用,提高路基的抗压性能。
3.低渗透性:EPS泡沫颗粒具有良好的孔隙结构,能够降低水分渗透,提高路基的稳定性。
4.施工简便:EPS泡沫颗粒与轻质土的混合比例可以根据实际情况进行调整,施工灵活方便。
三、适应范围EPS泡沫颗粒混合轻质土路基填筑施工工法适用于以下几种情况:1.软弱地基:对于软弱地基,填筑传统的重质土路基困难,而使用EPS泡沫颗粒混合轻质土可以有效改善路基的稳定性。
2.路基沉降:对于需要填筑大量土方的路段,如高速公路、铁路等,使用EPS泡沫颗粒混合轻质土能够减小路基自重,降低地基沉降。
3.环保要求:EPS泡沫颗粒是一种环保材料,对土地和地下水等环境没有污染,非常适合在对环境要求较高的区域使用。
四、工艺原理EPS泡沫颗粒混合轻质土路基填筑施工工法基于以下几个原理:1.轻质土材料:EPS泡沫颗粒具有轻质特性,可以有效减小路基自重,并且能够分散荷载,提高路基的稳定性。
2.填筑材料均匀性:混合EPS泡沫颗粒的轻质土应确保颗粒分布均匀,以提高填筑材料的整体性能。
3.路基立面形状:为了保证填筑路基的稳定性,施工过程中应根据设计要求严格控制路基的立面形状,避免出现变形和坍塌。
五、施工工艺1.现场准备:清理施工区域,确保施工场地平整。

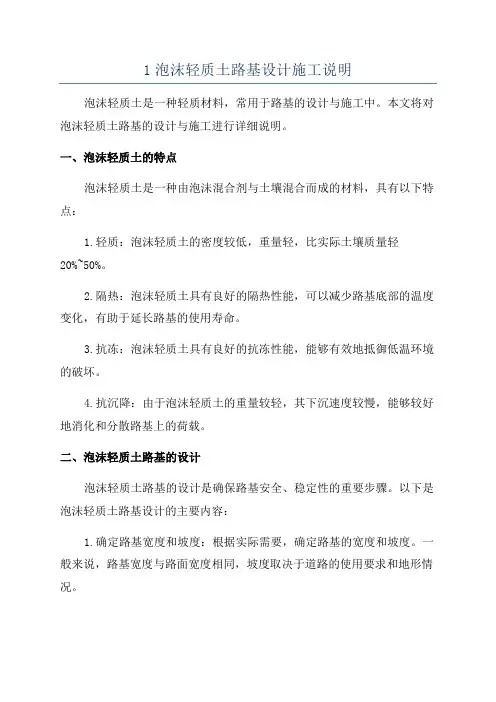

1泡沫轻质土路基设计施工说明泡沫轻质土是一种轻质材料,常用于路基的设计与施工中。
本文将对泡沫轻质土路基的设计与施工进行详细说明。
一、泡沫轻质土的特点泡沫轻质土是一种由泡沫混合剂与土壤混合而成的材料,具有以下特点:1.轻质:泡沫轻质土的密度较低,重量轻,比实际土壤质量轻20%~50%。
2.隔热:泡沫轻质土具有良好的隔热性能,可以减少路基底部的温度变化,有助于延长路基的使用寿命。
3.抗冻:泡沫轻质土具有良好的抗冻性能,能够有效地抵御低温环境的破坏。
4.抗沉降:由于泡沫轻质土的重量较轻,其下沉速度较慢,能够较好地消化和分散路基上的荷载。
二、泡沫轻质土路基的设计泡沫轻质土路基的设计是确保路基安全、稳定性的重要步骤。
以下是泡沫轻质土路基设计的主要内容:1.确定路基宽度和坡度:根据实际需要,确定路基的宽度和坡度。
一般来说,路基宽度与路面宽度相同,坡度取决于道路的使用要求和地形情况。
2.选择合适的土壤:根据工程地区的土质情况选择合适的土壤,并进行相应的试验以确定土壤的物理性质和力学性能。
3.控制泡沫混合比例:根据土壤性质和实际需要,控制泡沫混合剂与土壤的比例,一般为土壤质量的5%~20%。
4.确定路基厚度:根据路基的使用要求和土壤的力学性能确定路基的厚度,以确保路基的稳定性和抗沉降能力。
三、泡沫轻质土路基的施工泡沫轻质土路基的施工是保证路基质量的重要环节。
以下是泡沫轻质土路基施工的主要步骤:1.土壤处理:将选定的土壤进行处理,去除有机物和杂质,使其符合设计要求。
2.泡沫制备:按照设计要求,制备泡沫混合剂,确保泡沫质量稳定。
3.混合搅拌:将土壤与泡沫混合剂进行搅拌,以确保泡沫均匀分布于土壤中。
4.铺设路基:将泡沫轻质土铺设在设计位置上,并进行压实,以保证路基的稳定性和抗沉降能力。
5.养护与检测:在路基完成后,进行必要的养护和检测工作,以确保路基质量符合设计要求。
四、泡沫轻质土路基的注意事项1.施工过程中应严格控制泡沫混合剂与土壤的比例,以确保路基质量稳定。

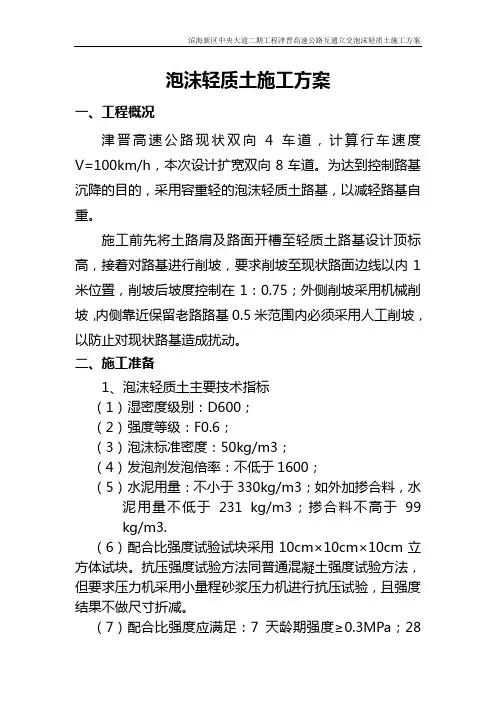

泡沫轻质土施工方案一、工程概况津晋高速公路现状双向4车道,计算行车速度V=100km/h,本次设计扩宽双向8车道。
为达到控制路基沉降的目的,采用容重轻的泡沫轻质土路基,以减轻路基自重。
施工前先将土路肩及路面开槽至轻质土路基设计顶标高,接着对路基进行削坡,要求削坡至现状路面边线以内1米位置,削坡后坡度控制在1:0.75;外侧削坡采用机械削坡,内侧靠近保留老路路基0.5米范围内必须采用人工削坡,以防止对现状路基造成扰动。
二、施工准备1、泡沫轻质土主要技术指标(1)湿密度级别:D600;(2)强度等级:F0.6;(3)泡沫标准密度:50kg/m3;(4)发泡剂发泡倍率:不低于1600;(5)水泥用量:不小于330kg/m3;如外加掺合料,水泥用量不低于231 kg/m3;掺合料不高于99kg/m3.(6)配合比强度试验试块采用10cm×10cm×10cm立方体试块。
抗压强度试验方法同普通混凝土强度试验方法,但要求压力机采用小量程砂浆压力机进行抗压试验,且强度结果不做尺寸折减。
(7)配合比强度应满足:7天龄期强度≥0.3MPa;28天龄期强度≥0.6MPa。
(8)施工配合比强度试验以6块试块为一组,共做2组分别测定7天、28天龄期强度。
7天龄期抗压强度≥0.3MPa 时,该配合比可作为施工配合比采用。
2、施工场地准备(1)轻质土路基及钢筋砼护壁施做之前,将中央分隔带横向排水管接长至钢筋砼保护壁以外。
(2)轻质土路基施工前,先将现状涵洞接长。
(3)轻质土路基钢筋砼保护壁施做前,先将津晋高速公路两侧需要调整或新设的交通标牌的基础先行施做,避免轻质土路基施工后交通标志基础影响轻质土路基及钢筋砼保护壁的稳定。
(4)建立泡沫轻质土现场制作拌和站。
(5)进行津晋高速公路边坡削坡及路基基槽开挖。
(6)施工砂砾垫层,做好防、排水工程等施工准备工作。
基槽开挖边坡坡比除设计明确规定的外,其余坡比应控制在1:0.8~1:1范围内。
泡沫轻质土施工工法一、前言泡沫轻质土施工工法是一种在土方工程中常用的施工方法。
它通过将泡沫混入土方中,使土方的密度变得更轻,从而降低了土体的重量,提高了承载能力,减少了对地基的压力影响。
本文将介绍泡沫轻质土施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点泡沫轻质土施工工法具有以下几个特点。
首先,通过添加泡沫,可以使土方的密度降低,从而减少土方的自重,提高了承载能力。
其次,泡沫轻质土施工工法施工简便,操作方便,可以快速、高效地完成土方工程。
此外,由于泡沫具有良好的抗冻性能,因此该工法在寒冷地区的施工中具有一定的优势。
三、适应范围泡沫轻质土施工工法适用于各种土质条件,包括软土、粘土、砂土等。
它在基坑支护、填埋场、路基加固、地基处理等工程中得到广泛应用。
四、工艺原理泡沫轻质土施工工法的工艺原理是通过在土方中加入泡沫来改变土体的物理性质。
泡沫可以增加土方的孔隙率,降低土方的密度,从而减轻土方的重量。
此外,泡沫还可以提供压缩性和可塑性,使土方的形变能力增强,从而提高了土方的承载能力和变形能力。
五、施工工艺泡沫轻质土施工工法包括以下几个施工阶段。
首先,进行现场勘探和设计,确定施工方案。
然后,进行土方开挖,清理土方表面。
接下来,制备泡沫混合料,将泡沫注入土方中,并进行搅拌均匀。
最后,泡沫轻质土方经过固化后,即可达到设计要求。
六、劳动组织泡沫轻质土施工工法的劳动组织是根据施工进度和工艺要求进行组织。
需要安排专业的施工队伍,包括施工人员、操作人员和监理人员。
合理分工,严格执行施工方案和安全措施,确保施工工艺的顺利进行。
七、机具设备泡沫轻质土施工工法所需的机具设备包括:泡沫发生器、搅拌车、挖掘机等。
其中,泡沫发生器用于产生泡沫,搅拌车用于将泡沫混合料与土方进行搅拌均匀,挖掘机用于进行土方开挖和清理。
八、质量控制为确保施工过程中的质量,泡沫轻质土施工工法需要采取一系列的质量控制措施。

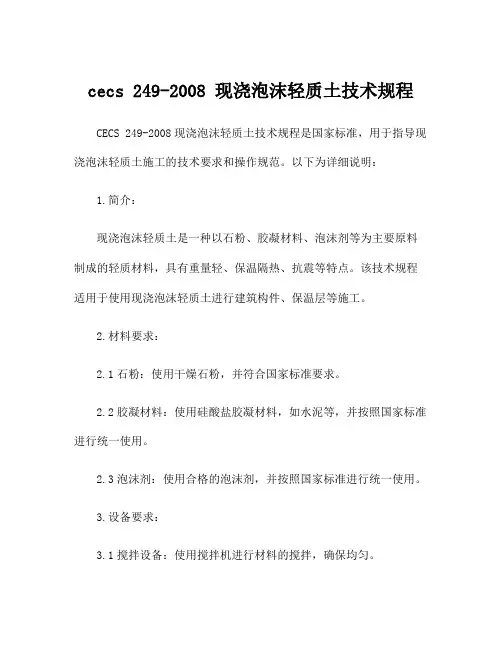

cecs 249-2008 现浇泡沫轻质土技术规程CECS 249-2008现浇泡沫轻质土技术规程是国家标准,用于指导现浇泡沫轻质土施工的技术要求和操作规范。
以下为详细说明:1.简介:现浇泡沫轻质土是一种以石粉、胶凝材料、泡沫剂等为主要原料制成的轻质材料,具有重量轻、保温隔热、抗震等特点。
该技术规程适用于使用现浇泡沫轻质土进行建筑构件、保温层等施工。
2.材料要求:2.1石粉:使用干燥石粉,并符合国家标准要求。
2.2胶凝材料:使用硅酸盐胶凝材料,如水泥等,并按照国家标准进行统一使用。
2.3泡沫剂:使用合格的泡沫剂,并按照国家标准进行统一使用。
3.设备要求:3.1搅拌设备:使用搅拌机进行材料的搅拌,确保均匀。
3.2发泡设备:使用合格的发泡设备,确保泡沫的均匀性和稳定性。
4.工艺要求:4.1施工准备:4.1.1施工现场应清洁、平整,并检查是否有异常情况。
4.1.2现场人员应按照规定佩戴安全防护用品。
4.1.3按照设计要求备齐所需的材料和设备。
4.2施工工艺:4.2.1按照设计要求进行材料的配比,将石粉、胶凝材料和泡沫剂平均搅拌。
4.2.2进行现场试坯,检验坯体的质量是否合格。
4.2.3坯体质量合格后,进行模板安装和浇筑。
4.2.4模板要严密,并按照设计要求设置支撑、钢筋网格等。
4.2.5浇筑前,要对模板进行检查,确保无渗漏。
4.2.6浇筑过程中,要保持施工现场的清洁,及时清除杂质。
4.2.7浇筑完成后,对坯体进行养护,确保材料达到设计强度。
5.质量控制:5.1现场质量控制人员要进行材料的质量检查,并记录。
5.2施工过程中,要进行现场检查,确保施工质量符合规定。
5.3完工后进行验收,对不合格施工要进行整改。
5.4对已整改的不合格施工进行复验,确保符合规定。
通过遵守CECS 249-2008现浇泡沫轻质土技术规程,可以保证施工质量和安全,并提高建筑的保温隔热性能,推进建筑施工行业的可持续发展。
软土地基桥梁台背泡沫轻质土施工工法一、前言软土地基桥梁台背泡沫轻质土施工工法是一种新型的软土地基处理方法,它以传统钻孔灌注桩为基础,采用泡沫轻质土作为填充材料,结合静力水压力平衡技术,有效地既解决了软土地基的承载力问题,又降低了设计投资和施工难度。
二、工法特点1.工法施工方便,经济可行2.填充轻质土体积大,减轻了桩的承载压力并能将承载力传递至更深更大的范围3.采用静力水压力平衡技术,大量减少孔隙水压,使填土混凝土能在压缩状态下达到标准强度4.泡沫轻质土十分适合软土地基,因为它具有很好的自重和承载力,并可以满足确定的半静态荷载条件5.施工中快速测定孔壁沉降量,来保证施工质量的正确性6.维护方便,维护成本低三、适应范围本工法适用于软土地基和沼泽地区桥梁的建设和维护。
四、工艺原理1.测量测定桩身位置、孔深和孔径以及孔壁沉降量,为后续的施工做好准备。
2.孔凿采用机械钻机对地基进行开孔。
这个过程要求施工人员专业技术和高素质。
3.加固桥梁台背采用锚固技术,满足该过程所要求的规范性。
4.灌泡沫轻质土对孔道进行PU泡沫浸润,重置孔壁,提高孔道液压比。
5.施工阶段管理定期观测填充过程中孔道的沉降并记录下来,根据施工进程和沉降情况动态调整施工参数,达到合适的灌注速率并保证施工质量。
6.固化当轻质土充实到设计要求时,施工人员通过观测数据判断孔道沉降量以为依据,对灌注孔上方进行固化。
五、施工工艺1.测量施工前对地基的基础情况、地下水情况、收敛性、承载力等提前进行考察后制定施工方案。
2.孔凿对地基基础进行开孔,钻机的选择和操作要满足技术要求,钻探过程要注意孔壁的稳定。
3.加固使用高强度的锚杆将孔洞加固,并用吊车拉起来,使其固定并达到稳定的状态。
4.浸润将开孔部位浸润成泡沫轻质土,使其结构坚硬,增加稳定性并达到支撑桥梁的目的。
5.施工管理施工过程中实时对施工的情况进行监测,保证施工质量符合设计要求。
当灌注孔内的轻质土充实到预定要求时,进行土固化。
现浇泡沫轻质土桥台台背施工工法1 工法特点1.1 工程质量高。
1.2工艺简洁,施工效率高。
1.3 环境污染小。
2 适用范围适用于地质条件较差的桥台台背回填施工。
3 工艺原理通过发泡机的发泡系统将发泡剂用机械方式充分发泡,并将泡沫与水泥浆充分混合,然后经过发泡机的泵送系统进行现浇施工或磨具成型,经自然养护所形成的一种含有大量封闭气孔的新型轻质材料。
4 施工工艺流程及操作要点4.1工艺流程4.2操作要点4.2.1浇筑方案1、本工程采用素混凝土基础及预制砖砌筑作为保护壁,基础采用C25混凝土分2次浇注,施工工艺为测量放样→开挖基槽→检查位置及标高→安装模板→浇筑基础砼→基础砼养生。
2、泡沫轻质土采用分层浇注,每层方量大于300m3时,采用模板隔离浇筑区进行分块浇筑,每层浇筑厚度除底层外按2/3的厚度控制进行标准层浇筑,浇筑厚度为0.3M-1M厚。
4.2.2模板安装模板采用1.8m×0.9m×0.018m的夹板,采用短木棍支撑。
施工流程如下:1、模板拼装应严格按施工方案和工序进行施工,模板没有固定前不得进行下道工序施工。
2、模板的拼接缝应严密,不漏浆。
3、泡沫轻质土浇注固化后方可进行模板拆除。
4、模板拆除后尽量不要在固化后的浇注区走动,如施工需要可在浇注区面层垫模板,在其上行走。
4.2.3施工要点1、泡沫轻质土浇注施工前,应确保基底无积水、无松软土;基底土层应进行必要的碾压处理,压实度应不低于80%。
2、泡沫轻质土单层浇注厚度按2/3m控制;同一区段上下相邻浇注层,当施工气温不低于15℃,最短浇注间隔时间可按8~12小时控制,否则,浇注间隔时间应不低于2天。
3、泡沫轻质土单个浇注区浇注层的浇注施工时间应控制在水泥浆初凝时间内。
4、应沿浇注区长轴方向自一端向另一端浇注;如采用一条以上浇注管浇注时,则可并排地从一端开始浇注,或采用对角的浇注方式。
浇注过程中,当需要移动浇注管时,应沿浇注管放置的方向前后移动,而不宜左右移动浇注管;如确实需要左右移动浇注管,则应将浇注管尽可能提出当前已浇筑轻质土表面后再移动。
泡沫轻质土作业指导书 LG GROUP system office room 【LGA16H-LGYY-LGUA8Q8-LGA162】现浇泡沫轻质土台背回填作业施工实施细则(指南)(报批稿)楚风臣目录1 编制依据及范围.................................................编制依据......................................................编制范围......................................................2 原材料........................................................发泡剂 .......................................................胶凝材料 .....................................................水...........................................................辅助材料 .....................................................3 施工准备......................................................泡沫轻质混合土技术指标 .......................................施工配合比 ...................................................施工设备要求 .................................................专业分包要求 .................................................技术交底与专项施工方案 .......................................4 施工工艺、质量控制及施工注意事项 ...............................施工工艺 .....................................................主要施工方法、工艺及技术措施..................................质量控制和质量检验............................................施工注意事项 .................................................雨季施工 .....................................................5 质量检验、评定与工程验收 .......................................一般规定 .....................................................实测项目 .....................................................外观鉴定......................................................质量保证资料..................................................中间交工与竣工验收............................................1 编制依据及范围编制依据《现浇泡沫轻质土技术规程》(CECS 249 : 2008)《公路工程质量检验评定标准》(JTG F80/1-2012)《公路路基施工技术规范》(JTG F10-2006)《公路土工合成材料应用技术规范》(JTJT/T019---98)《公路路基路面现场测试规程》(JTG E60-2008)《泡沫轻质土路基设计图》(S03B-3-16A)《泡沫轻质土路基设计图》(S03A-3-14)《现浇泡沫轻质土路基设计施工技术规程》(TJG F10 01-2011)《气泡混合轻质土填筑工程技术规程》(CJJT 177-2012)《公路桥涵施工技术规范》(JTG/50-2011)2 原材料泡沫轻质土的生产原材料包括发泡剂、水泥、粉煤灰和水,浇注辅助材料包括木胶板、泡沫板、土工膜和金属网等,其中发泡剂、水泥和粉煤灰须提供出厂合格证并进行进场检验。
现浇泡沫轻质土路基所采用的土工织物、防渗土工膜等辅助材料应符合国家相关规范的要求,进场应出具出厂合格证,但可不做进场检验。
发泡剂发泡剂匀质性指标发泡剂匀质性指标应符合表2-1的规定。
发泡剂进场检验频率为1次/50吨。
剂。
2、标准气泡群密度应在50±2kg/m3。
3、标准气泡柱静置1h的沉降距不应大于5mm。
4、标准气泡柱静置1h的沁水量不应大于25ml。
5、发泡剂所制作的泡沫应细密,经消泡试验确定的湿密度增加率不应超过10%。
6、发泡剂所制作的泡沫轻质混合土的标准沉降率不超过3%(试验方法参见附件)。
7、发泡剂检验频率应为1次/50T,每批次产品或每个单体工程至少应检验1次。
8、在0℃以上的环境温度,发泡剂不应出现离析现象。
胶凝材料水泥水泥应符合《通用硅酸盐水泥》(GB175-2007)规范。
水泥应进行进场检验;检验频率为每500吨检验1次。
检验项目及检验方法如表2-2所示。
粉煤灰应符合《用于水泥和混凝土中的粉煤灰》(GB/T 1596-2005)国家规范的要求,粉煤灰应采用F类Ⅰ级或Ⅱ级粉煤灰。
使用粉煤灰时,对不同批次的粉煤灰,每批均须经试验合格后方可使用。
水采用普通自来水或井水(淡水),水质应符合《混凝土用水标准》(JGJ63)的规定,严禁含酸性物质和油污的水掺入发泡剂中,以免发生化学反应,影响发泡剂的发泡效果和气泡稳定性。
辅助材料金属网与HDPE防渗土工膜金属网采用Φ1~2mm@5cm×5cm规格冷镀锌铁丝网。
金属网外观质量应满足:金属网眼、丝径应符合设计要求,无明显变形、锈蚀、网丝无断裂。
金属网及土工膜厂家应提供相应的出厂合格证。
HDPE防渗土工膜应采用GH-1型聚乙烯土工膜,其基本性能指标应满足表2-4的要求。
3 施工准备泡沫轻质混合土技术指标泡沫轻质混合土主要技术指标如表3-1所示。
施工配合比施工配合比可参考表3-2所示的参考配合比,但应经配合比试配试验进行验证;配合比试配试验可根据实际施工所采用的水泥、粉煤灰等原材料进行微调。
c配合比试验实验室配合比试配试验应在原材料检验合格的基础上进行,应先后满足:1、消泡试验湿密度增加率不超过10%;2、湿密度满足表3-1的要求;3、流值满足表3-1的要求;4、7d龄期抗压强度q u7d≥,28d龄期抗压强度q u28d≥q s;q s满足表3-2的要求。
5、泡沫轻质混合土标准沉降率低于3%。
施工配合比试验按如下步骤进行:1、对原材料进行规范规定的试验,原材料必须合格。
2、根据实验室配合比和现场成套设备进行试拌。
3、根据湿密度、流值情况调整配合比。
4、初步确定泡沫轻质混合土施工配合比。
5、拌制的泡沫轻质混合土经消泡试验确定的湿密度增加率不超过10%。
6、泡沫轻质混合土的标准沉降率不超过3%。
施工配合比试配试验应由施工单位实施,监理单位见证。
施工设备要求1、为确保施工质量,泡沫轻质土的现场制作、输送与浇注,均应采用专业的自动化施工设备,且应满足表3-3的要求:表3-3 泡沫轻质土制备专用设备功能基本要求时数显功能,且应集中显示于触摸屏或平板电脑上。
3、电控系统应具有泡沫密度、水泥浆湿密度和泡沫轻质土湿密度实时数显功能,且应集中显示于触摸屏或平板电脑上,其允许误差应满足表3-4的要求。
表3-4 密度实时控制允许误差45、水泥浆输送泵必须为定流量泵。
6、具有独立、专业的泡沫轻质土搅拌设备,严禁采用泡沫混凝土或发泡水泥设备替代泡沫轻质土专用设备进行施工。
7、具有独立、专业的水泥浆制备拌合站,严禁使用小型搅拌机。
8、现浇泡沫轻质土施工设备进场后,监理对设备功能进行逐项检查,填写附录H 表,检查合格后方能开展施工。
专业分包要求为确保施工质量,泡沫轻质土的施工应采用专业分包,专业分包方应满足以下要求:专业分包方3年内,完成高速公路或市政道路泡沫轻质土工程项目累计工程量不低于30万方,且至少有两个工程项目单项工程量不低于10万方的工程业绩。
进场设备每小时制备泡沫轻质土大于180m3。
技术交底与专项施工方案建设单位应组织技术交底会,由设计单位进行设计交底与答疑。
施工单位必须提供专项施工方案,并经监理单位审批。
4 施工工艺、质量控制及施工注意事项施工工艺主要施工方法、工艺及技术措施浇筑场地验收泡沫轻质土施工前,应对浇筑场地验收。
1、浇筑场地基底无明显积水、无松软土,场地平整、坚实,压实度达到设计要求。
2、石灰土垫层施工完毕,且已达到验收要求。
3、浇注区平面尺寸不小于设计,基底高程与设计值的偏差不超过±10cm。
4、浇筑台背基地承载力检测满足设计要求。
5、与泡沫轻质土相接的路基已经填筑至本次浇筑标高以上,且按设计要求削成台阶。
浇注区与浇注层划分夏季高温环境与大体积浇注的水化热对泡沫轻质土质量影响大;为保证泡沫轻质土施工质量,泡沫轻质土路基分段、分区、全面分层浇注。
浇注区的划分应根据施工现场情况绘制浇注区划分及施工顺序平面图。
浇注区的划分应符合以下要求:1、当路基纵横向尺寸较大时,单个浇注区顶面面积最大不应超过400m2,以200 m2~300m2为宜。
2、施工平面单个浇注区长轴方向长度按20m为一个浇注区进行划分。
浇注层的划分应符合以下要求:1、按每个浇注区路基高度进行划分,单层厚度宜在~范围内按控制,以保证单层浇注的正常施工时间在水泥浆初凝前完成。
2、路床部位应按2×划分浇注层。
3、设计有金属网的位置,应为浇注层分层界面。
变形缝设置保护面板施工面板由基础、挡板、拉筋及立柱组成,基础沉降缝位置与填筑体沉降缝对应。
C25水泥混凝土现浇基础,固定立柱和挡板。
立柱可采用角钢或槽钢,角钢质量以及几何尺寸不得低于设计要求。
保护面板为预制,规格为30cm×90cm的C30小石子砼4cm厚薄板。
保护面板在安装过程中与内侧的角钢通过焊接形成一个整体。
保护面板横向安装,竖向上每安装3块(即高度为90cm),浇注该层的泡沫轻质土。
施工要求:1、保护面板应采用预制场集中预制施工;2、保护面板预制强度、几何尺寸应符合设计以及相关规范要求;3、保护面板预制应保证成品永久外露面光滑整洁,不变形、不出现弯曲以及凹凸不平的现象;4、保护面板安装安装牢固、线形顺直、接缝严密、相邻面板无错台、平整度符合相关规范标准要求。
