招标投标案例分析及答案
- 格式:doc
- 大小:300.00 KB
- 文档页数:33
招投标典型违规案例(附分析)政府采购招投标存在多种违规现象,对国家的利益和社会公共利益造成了不同程度的损害,影响了政府采购资金的使用效率、效益,影响政府采购的公平和公正性。
本文通过真实案例的形式对违规现象进行说明和分析,期望给相关监管部门和广大政府采购当事人在识别违法违规行为时提供参考,最终使违法违规者受到应有的处罚,利益受损者的利益能够得到应有的维护。
毕竟,公平、公正的政府采购环境需要采购人、供应商、采购代理机构、监管部门等共同来维护!1、暗中陪标案情:某高校机房工程改造进行招标。
招标公告发布后,某建筑公司与该校基建处负责人进行私下交易,最后决定将此工程给这家建筑公司。
为了减少竞争,由建筑公司出面邀请了5家私交甚好的施工企业前来投标,并事先将中标意向透露给这5家参与投标的企业,暗示这5家施工企业投标文件制作得马虎一些。
正式开标时,被邀请的5家施工企业与某建筑公司一起投标,但由于邀请的5家施工企业不是报价过高,就是服务太差。
评标结果,某建筑公司为第一中标候选人。
法理评析这是一起典型的陪标行为。
这种由供应商与采购人恶意串通并向采购人行贿或者提供不正当利益谋取中标的行为,是非常恶劣的,也是政府采购最难控制的,它已经成为政府采购活动的一大恶性毒瘤!2、违规招标案情:某年12月13日,某省级单位从中央争取到一笔专项资金,准备通过邀请招标对下配发一批公务车辆,上级明确要求该笔资金必须在年底出账。
考虑到资金使用的时效性,经领导研究确定采购桑塔纳2000型轿车,并于12月18日发出了邀请招标文件。
12月31日,该单位邀请了3家同一品牌代理商参与竞标,经评标委员会评审选定由A代理商中标。
随后双方签订了政府采购合同,全部采购资金于当天一次拨清。
法理评析采购人因项目特殊性,且只能从有限范围的供应商处采购的,经财政部门批准后可以采用邀请招标方式。
该单位之所以这样做,似乎理由很充分,但这确实是一个违法采购行为。
不能因为上级对资金使用有特殊要求,必须在年底前出账而忽略了等标期不得少于20天的法律规定;在未经财政部门批准的情况下,擅自采用邀请招标方式没有法律依据;单位领导研究确定采购桑塔纳2000型轿车作为公务用车,理由不够充分,属于定牌采购,有意无意地排斥了其他同类品牌车的竞争,且同一品牌3家代理商的竞争不等于不同品牌3家供应商的竞争;属于政府集中采购目录范围内的普通公务用车,应当委托集中采购机构采购,而不能擅自采用部门集中采购形式自行办理。
招投标真题案例及答案解析招投标是现代商业活动中的重要环节,对于参与者来说,能否胜出往往取决于对招投标规则的理解和运用。
为了帮助大家更好地理解和应对招投标过程中的难题,本文将结合一些真实的招投标案例,进行详细的解析分析。
案例一:标书编制考验专业素养某地政府招标办公室发布了一份招投标公告,要求对该地区一条城市快速路进行改造和扩建。
公司A和公司B都对该项目展示了浓厚的兴趣,他们分别准备了标书进行竞争。
评标委员会由政府相关部门的专家组成。
在评标过程中,评标委员会对公司A的标书提出了一些技术细节上的疑问。
尽管公司A给出了合理的解释,但评标委员会依然对其进行了扣分。
答案解析:这个案例展示了标书编制在招投标过程中的重要性,也凸显了评标委员会对专业素养的要求。
公司A在答辩环节的表现不够令评标委员会满意,说明其在技术细节上的表达和解释能力还有待提高。
对于公司A来说,以后在编制标书时,应该更加注重细节,做到完整、准确地表达自己的方案和思路。
同时,提升专业素养、增强沟通能力也是必要的。
案例二:资质要求成为关键某市政项目招标要求参与企业需达到一定规模和资质,其中要求有三项须具备:一是近三年内至少完成三个具有相似规模的工程项目;二是资质等级为市政工程施工总承包壹级;三是企业须具备制定项目实施方案和质量控制计划的能力。
公司C和公司D都具备资质等级为市政工程施工总承包壹级,并且都有近三年内完成了三个具有相似规模的工程项目。
然而,在制定项目实施方案和质量控制计划的能力上,公司C提供了详细且切实可行的方案,而公司D的方案则显得模糊和不够具体。
答案解析:这个案例告诉我们,资质要求不仅要求企业在工程规模和项目数量上具备一定的实力,还要求企业在项目实施方案和质量控制计划上能够提供切实可行的解决方案。
对于公司D来说,虽然满足了前两个资质要求,但是在制定方案的能力上表现不佳,这使得企业在竞争中处于劣势。
因此,企业在准备标书时,务必要对项目实施方案进行充分论证和详细规划,以提高自己的竞争力。
`1、某工业项目发包人采用工程量清单计价方式,与承包人按照《建设工程施工合同(示范文本)》签订了工程施工合同。
合同约定:项目的成套生产设备由发包人采购,管理费和利润为人材机费用之和18%,规费和税金为人材机费用与管理费和利润之和的10%,人工工资标准为80元/工日。
窝工补偿标准为50元/工日,施工机械窝工闲置台班补偿标准为正常台班费的60%,人工窝工和机械窝工闲置不计取管理费和利润,工期270天,每提前或拖后一天奖励(或罚款)5000元(合税费)。
承包人经发包人同意将设备与管线安装作业分包给某专业分包人,分包合同约定,分包工程进度必须服从总包施工进度的安排,各项费用、费率标准约定与总承包施工合同相同。
开工之前,承包人编制并得到监理工程师批准的施工网络进度计划如图1所示,图中箭线下方括号外数字为工作持续时间(单位:天),括号内数字为每天作业班组工人数,所有工作均按最早可能时间安排作业。
施工过程中发生了如下事件:事件1:主体结构作业20天后,遇到持续2天的特大暴雨,造成工地堆放的承包人部分周转材料损失费用2000元,特大暴风雨结束后,承包人安排该作业队中20人修复倒塌的模板及支撑,30人进行工程修复和场地清理,其他人在现场停工待命,修复和清理工作持续了1天时间。
施工机械A,B持续窝工闲置3个台班(台班费用分别为:1200元/台班、900元/台班)。
事件2:设备基础与管沟完成后,专业分包人对其进行技术复核,发现有部分基础尺寸和地脚螺栓预留孔洞位置偏差过大,经沟通,承包人安排10名工人用了6天时间进行返工处理,发生人材费用1260元,使设备基础与管沟工作持续时间增加。
事件3:设备与管线安装工作中,因发包人采购成套生产设备的配套附件不全,专业分包人自行决定采购补全,发生采购费用3500元,并造成作业班组整体停工3天,因受干扰降效增加作业用工60个工日,施工机械C闲置3个台班(台班费3600元/台班),设备与管线安装工作持续时间增加3天。
第1篇一、案例背景某市公共资源交易中心于2020年5月发布了一项关于某住宅小区建设项目公开招标公告。
该项目建设内容包括住宅楼、商业配套、地下车库等,总投资约10亿元人民币。
在招标过程中,共有10家施工单位报名参加,其中包括A公司、B公司、C公司等知名企业。
经过激烈的角逐,最终C公司以最低投标报价中标。
然而,在合同签订后不久,A公司向公共资源交易中心投诉,称C公司存在不正当竞争行为,违反了招投标法律法规。
经调查,发现C公司在投标过程中存在以下违规行为:1. C公司通过关系获取了招标文件,并在招标文件未正式发布前就开始进行投标报价的准备工作。
2. C公司在投标过程中与招标方进行了不正当沟通,试图影响招标结果。
3. C公司在投标报价中故意压低报价,以低于成本价中标。
二、案例分析1. 违反招投标法律法规的认定根据《中华人民共和国招投标法》及相关法律法规,招投标活动应当遵循公开、公平、公正、诚实信用的原则。
在本案中,C公司通过关系获取招标文件,与招标方进行不正当沟通,故意压低报价等行为,均违反了招投标法律法规,属于不正当竞争行为。
2. 违规行为的法律后果根据《中华人民共和国招投标法》第五十九条,违反招投标法律法规的,由有关行政监督部门责令改正,可以处以罚款;构成犯罪的,依法追究刑事责任。
在本案中,C公司存在以下违规行为:(1)违反了《中华人民共和国招投标法》第十二条的规定,未在规定时间内提交投标文件。
(2)违反了《中华人民共和国招投标法》第十六条的规定,未按照招标文件要求进行投标报价。
(3)违反了《中华人民共和国招投标法》第二十三条的规定,与招标方进行不正当沟通。
(4)违反了《中华人民共和国招投标法》第三十二条的规定,以低于成本价中标。
因此,C公司应当承担相应的法律责任。
具体包括:(1)由公共资源交易中心撤销中标通知书,重新组织招标。
(2)对C公司进行罚款,罚款金额根据违规程度确定。
(3)若C公司构成犯罪,依法追究其刑事责任。
第1篇一、案例背景甲公司(以下简称“甲方”)拟投资建设一栋写字楼,公开招标选择施工单位。
乙公司(以下简称“乙方”)参加了投标,并在投标截止日期前递交了投标文件。
甲公司于投标截止日期后进行了评标,确定乙公司为中标单位。
然而,在合同签订过程中,甲公司与乙公司就合同条款产生争议,乙方拒绝签订合同。
乙方遂向人民法院提起诉讼,要求甲方履行合同签订义务。
二、案件争议焦点本案争议焦点在于:1. 乙方是否具备中标资格;2. 甲公司是否应履行合同签订义务;3. 乙方是否应承担违约责任。
三、案件分析(一)乙方是否具备中标资格根据《中华人民共和国招标投标法》第三十五条规定:“评标委员会应当根据招标文件的要求,对投标文件进行评审,并按照招标文件规定的评标标准和方法,对投标文件进行综合评价。
评标委员会应当选择技术先进、质量可靠、价格合理的投标文件,确定中标人。
”本案中,乙方在投标截止日期前递交了投标文件,符合招标文件的要求。
甲公司对乙方的投标文件进行了评审,并确定乙方为中标单位。
因此,乙方具备中标资格。
(二)甲公司是否应履行合同签订义务根据《中华人民共和国招标投标法》第四十六条规定:“招标人和中标人应当自中标通知书发出之日起三十日内,按照招标文件和中标人的投标文件订立书面合同。
招标人和中标人不得再行订立背离合同实质性内容的其他协议。
”本案中,甲公司已确定乙方为中标单位,双方应在中标通知书发出之日起三十日内签订书面合同。
甲公司未履行合同签订义务,构成违约。
(三)乙方是否应承担违约责任根据《中华人民共和国合同法》第一百零七条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担违约责任。
”本案中,乙方未履行合同签订义务,构成违约。
但根据《中华人民共和国招标投标法》第五十七条规定:“招标人、中标人违反本法规定,给他人造成损失的,应当依法承担民事责任。
”本案中,甲公司作为招标人,在乙方具备中标资格的情况下,未履行合同签订义务,给乙方造成损失。

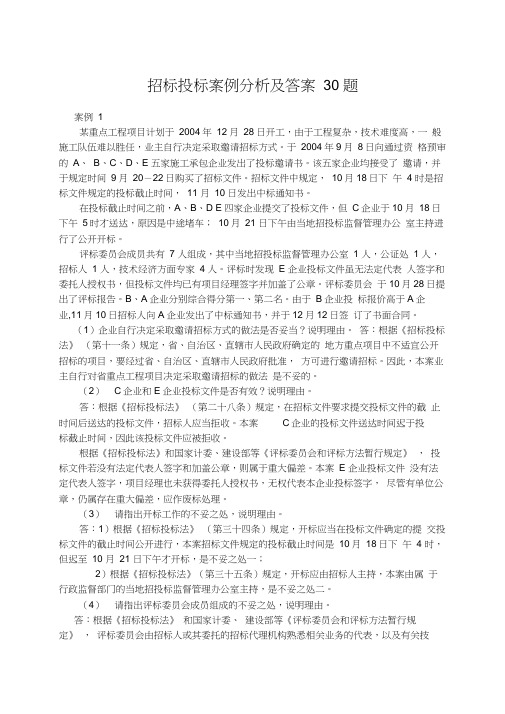

招标投标案例分析及答案30题案例1某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。
于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。
该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。
招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。
在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。
评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。
评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。
评标委员会于10月28日提出了评标报告。
B、A企业分别综合得分第一、第二名。
由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。
答:根据《招标投标法》(第十一条)规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标。
因此,本案业主自行对省重点工程项目决定采取邀请招标的做法是不妥的。
(2)C企业和E企业投标文件是否有效?说明理由。
答:根据《招标投标法》(第二十八条)规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。
本案C企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收。
根据《招标投标法》和国家计委、建设部等《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差。
招标投标案例分析及答案30题案例1某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。
于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。
该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。
招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。
在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。
评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。
评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。
评标委员会于10月28日提出了评标报告。
B、A企业分别综合得分第一、第二名。
由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。
答:根据《招标投标法》(第十一条)规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标。
因此,本案业主自行对省重点工程项目决定采取邀请招标的做法是不妥的。
(2)C企业和E企业投标文件是否有效?说明理由。
答:根据《招标投标法》(第二十八条)规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。
本案C企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收。
根据《招标投标法》和国家计委、建设部等《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差。
【案例一】:背景:某市越江隧道工程全部由政府投资。
该项目为该市建设规划的重要项目之一,且已列入地方年度固定资产投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图及有关技术资料齐全。
现决定对该项目进行施工招标。
因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故业主委托咨询单位编制了两个标底,准备分别用于对本市和外省市施工企业投标价的评定。
业主对投标单位就招标文件所提出的所有问题统一作了书面答复,并以备忘录的形式分发给各投标单位,为简明起见,采用表格形式(见表4-1)。
表4-1 招标文件答疑备忘录序号问题提问单位提问时间答复1…n在书面答复投标单位的提问后,业主组织各投标单位进行了施工现场踏勘。
在投标截止日期前10日,业主书面通知各投标单位,由于某种原因,决定将收费站工程从株招标范围内删除。
工程造价实例分析问题:1.该项目的标底应采用什么方法编制?简述其理由。
2.业主对投标单位进行资格预审应包括哪些内容?3.该项目施工招标在哪些方面存在问题或不当之处?请逐一说明。
分析要点:本案例考核施工招标在开标(投标截止日期)之前的有关问题,主要涉及招标方式的选择、招标需具备的条件、招标程序、标底编制的依据、投标单位资格预审等问题。
要求根据《中华人民共和国招标投标法》和其他有关法律法规的规定,正确分析本工程招标投标过程中存在的问题。
因此,在答题时,要根据本案例背景给定的条件回答,不仅要指出错误之处,而且要说明原因。
为使条理清晰,应按答题要求”逐一说明”,而不要笼统作答。
答案问题1:答:由于该项目的施工图及有关技术资料齐全,因而其标底可采用工料单价法或综合单价法进行编制。
问题2:答:业主对投标单位进行资格预审应包括以下内容:投标单位组织与机构和企业概况;近3年完成工程的情况;目前正在履行的合同情况;资源方面,如财务、管理、技术、劳力、设备等方面的情况;其他资料(如各种奖励或处罚等)。
问题3:答:该项目施工招标存在5方面问题(或不当之处),分述如下:(1) 本项目征地工作尚未全部完成,尚不具备施工招标的必要条件,因而尚不能进行施工招标。
第1篇一、案件背景某市XX工程建设项目,由于项目规模较大、投资金额较高,按照相关规定需要进行公开招标。
项目招标方为该市XX建设局,招标代理机构为XX招标代理有限公司。
在招标过程中,甲、乙、丙、丁四家施工单位均参与了投标。
在评标过程中,甲、乙、丙三家公司均提出了质疑,认为评标委员会在评标过程中存在不公正行为。
甲、乙、丙三家公司遂向该市XX建设局提出投诉,要求调查处理。
该市XX建设局接到投诉后,成立调查组进行调查。
二、案情分析1. 案件争议焦点本案的争议焦点在于评标委员会在评标过程中是否存在不公正行为,以及甲、乙、丙三家公司提出的质疑是否成立。
2. 案件事实(1)评标委员会在评标过程中是否存在不公正行为?评标委员会在评标过程中,对甲、乙、丙三家公司提出了质疑。
具体质疑内容包括:评标委员会在评审过程中未按照招标文件的要求进行评审;评标委员会在评审过程中存在主观臆断;评标委员会在评审过程中未按照评审标准进行评审。
(2)甲、乙、丙三家公司提出的质疑是否成立?甲、乙、丙三家公司认为,评标委员会在评标过程中存在不公正行为,导致其投标未获得中标。
具体理由如下:①评标委员会在评审过程中未按照招标文件的要求进行评审。
招标文件中明确规定,投标报价低于成本价的,不予评审。
然而,评标委员会在评审过程中,未对投标报价低于成本价的投标文件进行评审。
②评标委员会在评审过程中存在主观臆断。
评标委员会在评审过程中,对投标文件中存在争议的部分,未进行充分调查和核实,而是直接做出了主观判断。
③评标委员会在评审过程中未按照评审标准进行评审。
评标委员会在评审过程中,未严格按照招标文件规定的评审标准进行评审,导致评审结果存在偏差。
三、法律依据1. 《中华人民共和国招标投标法》《中华人民共和国招标投标法》第二十一条规定:“评标委员会应当根据招标文件的要求,对投标文件进行评审,并按照评审标准进行评审。
”《中华人民共和国招标投标法》第四十一条规定:“评标委员会不得有下列行为:(一)未按照招标文件的要求进行评审;(二)未按照评审标准进行评审;(三)未按照招标文件的规定确定中标人。
第1篇一、案情简介某工程项目招投标争议案涉及甲公司(招标人)和乙公司(投标人)。
甲公司为某政府投资建设的工程项目招标人,乙公司为该项目的投标人。
在招投标过程中,乙公司发现甲公司在招标文件中存在多处不符合法律法规的情况,遂向有关部门投诉。
经调查,甲公司在招标文件中确实存在违法行为,导致乙公司无法正常参与投标。
现将本案详细分析如下。
二、争议焦点1. 招标文件是否符合法律法规要求;2. 甲公司是否构成违法行为;3. 乙公司损失赔偿问题。
三、案例分析(一)招标文件是否符合法律法规要求根据《中华人民共和国招标投标法》及相关法律法规,招标文件应当符合以下要求:1. 不得含有歧视性条款;2. 不得设定不合理条件;3. 不得限制或者排斥潜在投标人;4. 不得泄露投标人的商业秘密。
本案中,甲公司在招标文件中存在以下问题:1. 在技术规格中设定了特定品牌的设备,限制了潜在投标人的选择;2. 在投标保证金要求中,设定了较高的比例,对潜在投标人造成了不合理负担;3. 在评标标准中,对投标人的业绩、信誉等方面设定了过高要求,限制了潜在投标人的参与。
综上所述,甲公司在招标文件中存在多处不符合法律法规要求的行为。
(二)甲公司是否构成违法行为根据《中华人民共和国招标投标法》及相关法律法规,招标人不得有以下行为:1. 限定或者指定特定的专利、商标、品牌、原产地或者供应商;2. 限制或者排斥潜在投标人;3. 强制投标人组成联合体投标;4. 限制投标人自由选择投标方案。
本案中,甲公司在招标文件中设定了特定品牌的设备、设定了过高的投标保证金比例以及设定了过高的评标标准,均属于限制或者排斥潜在投标人的行为。
因此,甲公司构成违法行为。
(三)乙公司损失赔偿问题根据《中华人民共和国招标投标法》及相关法律法规,因招标人的违法行为导致投标人损失的,招标人应当承担相应的赔偿责任。
本案中,乙公司因甲公司的违法行为,未能参与投标,导致公司利益受损。
根据相关法律法规,乙公司有权要求甲公司承担相应的赔偿责任。
`1、某工业项目发包人采用工程量清单计价方式,与承包人按照《建设工程施工合同(示范文本)》签订了工程施工合同。
合同约定:项目的成套生产设备由发包人采购,管理费和利润为人材机费用之和18%,规费和税金为人材机费用与管理费和利润之和的10%,人工工资标准为80元/工日。
窝工补偿标准为50元/工日,施工机械窝工闲置台班补偿标准为正常台班费的60%,人工窝工和机械窝工闲置不计取管理费和利润,工期270天,每提前或拖后一天奖励(或罚款)5000元(合税费)。
承包人经发包人同意将设备与管线安装作业分包给某专业分包人,分包合同约定,分包工程进度必须服从总包施工进度的安排,各项费用、费率标准约定与总承包施工合同相同。
开工之前,承包人编制并得到监理工程师批准的施工网络进度计划如图1所示,图中箭线下方括号外数字为工作持续时间(单位:天),括号内数字为每天作业班组工人数,所有工作均按最早可能时间安排作业。
施工过程中发生了如下事件:事件1:主体结构作业20天后,遇到持续2天的特大暴雨,造成工地堆放的承包人部分周转材料损失费用2000元,特大暴风雨结束后,承包人安排该作业队中20人修复倒塌的模板及支撑,30人进行工程修复和场地清理,其他人在现场停工待命,修复和清理工作持续了1天时间。
施工机械A,B持续窝工闲置3个台班(台班费用分别为:1200元/台班、900元/台班)。
事件2:设备基础与管沟完成后,专业分包人对其进行技术复核,发现有部分基础尺寸和地脚螺栓预留孔洞位置偏差过大,经沟通,承包人安排10名工人用了6天时间进行返工处理,发生人材费用1260元,使设备基础与管沟工作持续时间增加。
事件3:设备与管线安装工作中,因发包人采购成套生产设备的配套附件不全,专业分包人自行决定采购补全,发生采购费用3500元,并造成作业班组整体停工3天,因受干扰降效增加作业用工60个工日,施工机械C闲置3个台班(台班费3600元/台班),设备与管线安装工作持续时间增加3天。
第1篇一、案件背景XX工程项目(以下简称“本项目”)由某市政府投资建设,总投资约10亿元人民币。
该项目于2019年3月启动招标程序,经过公开招标,最终确定由XX建筑集团有限公司(以下简称“XX建筑”)中标。
然而,在项目正式开工前,其他两家参与投标的企业(以下简称“A企业”和“B企业”)提出了质疑,认为招标过程存在违规操作,遂向当地招投标监督管理部门提起投诉。
经过调查,招投标监督管理部门认定招标过程存在一定问题,并要求重新组织招标。
本项目招投标争议案件由此展开。
二、争议焦点1. 招标文件是否合法有效?2. 评标委员会的组成是否合规?3. 评标过程是否存在违规操作?4. 中标结果是否应予撤销?三、案例分析1. 招标文件是否合法有效根据《中华人民共和国招标投标法》第十条规定,招标文件应当包括招标项目的具体要求、评标标准、投标人的资格要求等内容。
在本案中,招标文件对项目的具体要求、评标标准等进行了详细说明,符合法律规定。
然而,招标文件在发布前未进行合法性审查,存在一定瑕疵。
2. 评标委员会的组成是否合规《中华人民共和国招标投标法》第三十七条规定,评标委员会由招标人代表和有关技术、经济等方面的专家组成,成员人数为五人以上单数。
本案中,评标委员会由五人组成,其中包括招标人代表和两名技术专家,符合法律规定。
3. 评标过程是否存在违规操作在评标过程中,评标委员会发现A企业和B企业的投标报价存在异常,经核实,两家企业的报价均低于成本。
根据《中华人民共和国招标投标法》第四十三条规定,投标报价低于成本的,评标委员会应当否决其投标。
然而,评标委员会在未充分调查的情况下,仅根据报价异常就否决了两家企业的投标,存在违规操作。
4. 中标结果是否应予撤销根据上述分析,本案中招标文件存在瑕疵,评标过程存在违规操作,中标结果存在一定争议。
根据《中华人民共和国招标投标法》第五十四条规定,招标投标活动违反本法规定,对中标结果有重大影响的,中标结果应当予以撤销。
招标投标案例分析及答案30 题案例1某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。
于2004年9月8日向通过资格预审的A、B、C、D、E 五家施工承包企业发出了投标邀请书。
该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。
招标文件中规定,10月18日下午 4 时是招标文件规定的投标截止时间,11 月10 日发出中标通知书。
在投标截止时间之前,A、B、D E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21 日下午由当地招投标监督管理办公室主持进行了公开开标。
评标委员会成员共有7 人组成,其中当地招投标监督管理办公室 1 人,公证处 1 人,招标人 1 人,技术经济方面专家 4 人。
评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。
评标委员会于10月28日提出了评标报告。
B、A企业分别综合得分第一、第二名。
由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。
答:根据《招标投标法》(第十一条)规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标。
因此,本案业主自行对省重点工程项目决定采取邀请招标的做法是不妥的。
(2)C企业和E企业投标文件是否有效?说明理由。
答:根据《招标投标法》(第二十八条)规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。
本案C企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收。
根据《招标投标法》和国家计委、建设部等《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差。
第1篇一、案例背景某市某区政府为了改善城市环境,决定公开招标一项绿化工程项目。
经过严格的资格预审,共有五家具有相应资质的企业进入投标阶段。
在投标过程中,某绿化工程有限公司(以下简称“甲公司”)在投标文件中虚报了其绿化工程经验,并在投标报价中低于成本价。
最终,甲公司以最低报价中标。
但在合同履行过程中,甲公司无法按照合同约定完成工程,导致工程延期和质量问题。
区政府遂以甲公司违反招投标法律法规为由,向法院提起诉讼,要求解除合同并赔偿损失。
二、案例分析1. 案例焦点本案的焦点在于甲公司是否违反了招投标法律法规,以及区政府是否有权解除合同并要求赔偿损失。
2. 案例依据(1)根据《中华人民共和国招标投标法》第三十二条规定:“投标人不得以低于成本的报价竞标。
”甲公司在投标报价中低于成本价,违反了招投标法律法规。
(2)根据《中华人民共和国招标投标法》第五十四条规定:“招标人应当与中标人按照招标文件和中标人的投标文件订立书面合同。
招标人和中标人应当自中标通知书发出之日起三十日内,按照招标文件和中标人的投标文件订立书面合同。
”甲公司在合同履行过程中无法按照合同约定完成工程,违反了合同约定。
3. 案件审理结果法院审理认为,甲公司在投标过程中虚报绿化工程经验,并在投标报价中低于成本价,违反了招投标法律法规。
同时,甲公司在合同履行过程中无法按照合同约定完成工程,导致工程延期和质量问题,违反了合同约定。
根据《中华人民共和国招标投标法》第五十八条规定,招标人有权解除合同。
因此,法院判决解除甲公司与区政府签订的绿化工程项目合同,并要求甲公司赔偿区政府因此遭受的损失。
4. 案例启示(1)招投标活动应当遵循公平、公正、公开的原则,确保招标项目的质量。
投标人在投标过程中应严格遵守法律法规,不得采取不正当手段获取中标。
(2)招标人应加强对投标文件的审查,确保投标人的资质和报价真实有效。
对于违反招投标法律法规的投标人,招标人有权拒绝其投标。
招标投标案例分析及答案30题案例1某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。
于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。
该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。
招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。
在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。
评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。
评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。
评标委员会于10月28日提出了评标报告。
B、A企业分别综合得分第一、第二名。
由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。
(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。
答:根据《招标投标法》(第十一条)规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标。
因此,本案业主自行对省重点工程项目决定采取邀请招标的做法是不妥的。
(2)C企业和E企业投标文件是否有效?说明理由。
答:根据《招标投标法》(第二十八条)规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。
本案C企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收。
根据《招标投标法》和国家计委、建设部等《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差。
本案E企业投标文件没有法定代表人签字,项目经理也未获得委托人授权书,无权代表本企业投标签字,尽管有单位公章,仍属存在重大偏差,应作废标处理。
(3)请指出开标工作的不妥之处,说明理由。
答:1)根据《招标投标法》(第三十四条)规定,开标应当在投标文件确定的提交投标文件的截止时间公开进行,本案招标文件规定的投标截止时间是10月18日下午4时,但迟至10月21日下午才开标,是不妥之处一;2)根据《招标投标法》(第三十五条)规定,开标应由招标人主持,本案由属于行政监督部门的当地招投标监督管理办公室主持,是不妥之处二。
(4)请指出评标委员会成员组成的不妥之处,说明理由。
答:根据《招标投标法》和国家计委、建设部等《评标委员会和评标方法暂行规定》,评标委员会由招标人或其委托的招标代理机构熟悉相关业务的代表,以及有关技术、经济等方面的专家,并规定项目主管部门或者行政监督部门的人员不得担任评标委员会委员。
一般而言公证处人员不熟悉工程项目相关业务,当地招投标监督管理办公室属于行政监督部门,显然招投标监督管理办公室人员和公证处人员担任评标委员会成员是不妥的。
《招投标法》还规定评标委员会技术、经济等方面的专家不得少于成员总数的2/3。
本案技术、经济等方面的专家比例为4/7,低于规定的比例要求。
第四十六条)规定,招标人和中标人应当自中标通知书发出之日起30天内,按照招标文件和中标人的投标文件订立书面合同,本案11月10日发出中标通知书,迟至12月12日才签订书面合同,两者的时间间隔已超过30天,违反了《招标投标法》的相关规定。
案例2某投资公司建设一幢办公楼,采用公开招标方式选择施工单位,投标保证金有效期时间同投标有效期。
提交投标文件截止时间为2003年5月30日。
该公司于2003年3月6日发出招标公告,后有A、B、C、D、E等5家建筑施工单位参加了投标,E单位由于工作人员疏忽于6月2日提交投标保证金。
开标会于6月3日由该省建委主持,D单位在开标前向投资公司要求撤回投标文件。
经过综合评选,最终确定B单位中标。
双方按规定签定了施工承包合同。
问题:(1)E单位的投标文件按要求如何处理?为什么?E单位的投标文件应当被认为是无效投标而拒绝。
因为招标文件规定的投标保证金是投标文件的组成部分,因此,对于未能按照要求提交投标保证金的投标(包括)期限,招标单位将视为不响应招标而予以拒绝。
(2)对D单位撤回投标文件的要求应当如何处理?为什么?对D单位撤回投标文件的要求,应当没收其投标保证金。
因为,投标行为是一种要约,在投标有效期内撤回其投标文件,应视为违约行为。
(3)上述招标投标程序中,有哪些不妥之处?请说明理由。
1)提交投标文件的截止时间,与举行开标会的时间不是同一时间。
按照《招标投标法》的规定,开标应当在招标文件确定的提交投标文件截止时间的同一时间公开进行。
2)开标应当由招标人或者招标代理人主持,省建委作为行政管理机关只能监督招投标的活动,不能作为开标会的主持人。
案例3某建设项目概算已批准,项目已列入地方年度固定资产投资计划,并得到规划部门批准,根据有关规定采用公开招标确定招标程序如下,如有不妥,请改正。
1、向建设部门提出招标申请;2、得到批准后,编制招标文件,招标文件中规定外地区单位参加投标需垫付工程款,垫付比例可作为评标条件;本地区单位不需要垫付工程款;3、对申请投标单位发出招标邀请函(4家);4、投标文件递交;5、由地方建设管理部门指定有经验的专家与本单位人员共同组成评标委员会。
为得到有关领导支持,各级领导占评标委员会的1/2;6、召开投标预备会由地方政府领导主持会议;7、投标单位报送投标文件时,A单位在投标截止时间之前3小时,在原报方案的基础上,又补充了降价方案,被招标方拒绝;8、由政府建设主管部门主持,公正处人员派人监督,召开开标会,会议上只宣读三家投标单位的报价(另一家投标单位退标);9、由于未进行资格预审,故在评标过程中进行资格审查;10、评标后评标委员会将中标结果直接通知了中标单位;11、中标单位提出因主管领导生病等原因2个月后再进行签订承包合同。
正确的是:1、第2条不公正。
2、第5条评标专家从专家库中抽取,技术与经济专家和占总人数的2/3。
3、第6条召开投标预备应由招标单位代表主持4、第7条不应拒绝。
5、第8条应宣读退标单位名称。
6、第10条评标委员会将中标结果报请建设主管部门批准后,才能将中标结果通知中标单位。
7、第11条中标单位接到中标通知后应在30天内与招标单位签订承包合同,不能以不正当理由推迟签约时间。
案例4某建设项目实行公开招标,招标过程出现了下列事件,指出不正确的处理方法。
1、招标方于5月8日起发出招标文件,文件中特别强调由于时间较紧要求各投标人不迟于5月23日之前提交投标文件(即确定5月23日为投标截止时间),并于5月10日停止出售招标文件,6家单位领取了招标文件。
2、招标文件中规定:如果投标人的报价高于标底15%以上一律确定为无效标。
招标方请咨询机构代为编制标底,并考虑投标人存在着为招标方有无垫资施工的情况编制了两个不同的标底,以适应投标人情况。
3、5月15日招标方通知各投标人,原招标工程中的土方量增加20%,项目范围也进行了调整,各投标人据此对投标报价进行计算。
4、招标文件中规定,投标人可以用抵押方式进行投标担保,并规定投标保证金额为投标价格的5%,不得少于100万元,投标保证金有效时期同投标有效期。
5、按照5月23日的投标截止时间要求,外地的一个投标人于5月21日从邮局寄出了投标文件,由于天气原因5月25日招标人收到投标文件。
本地A公司于5月22日将投标文件密封加盖了本企业公章并由准备承担此项目的项目经理本人签字按时送达招标方。
本地B公司于5月20日送达投标文件后,5月22日又递送了降低报价的补充文件,补充文件未对5月20日送达文件的有效期进行说明。
本地C 公司于5月19日送达投标文件后,考虑自身竞争实力于5月22日通知招标方退出竞标。
6、开标会议由本市常务副市长主持。
开标会议上对退出竞标的C公司未宣布其单位名称,本次参加投标单位仅仅有5家单位。
开标后宣布各单位报价与标底时发现5个投标报价均高于标底20%以上,投标人对标底的合理性当场提出异议。
与此同时招标代理方代表宣布5家投标报价均不符合招标文件要求,此次招标作废,请投标人等待通知。
(若某投标人退出竟标其保证金在确定中标人后退还)。
3天后招标方决定6月1日重新招标。
招标方调整标底,原投标文件有效。
7月15日经评标委员会评定本地区无中标单位。
由于外地某公司报价最低故确定其为中标人。
7、7月16日发出中标通知书。
通知书中规定,中标人自收到中标书之日起30d内按照招标文件和中标人的投标文件签订书面合同。
与此同时招标方通知中标人与未中标人。
投标保证金在开工前30d内退还。
中标人提出投标保证金不需归还,当作履约担保使用。
8、中标单位签订合同后,将中标工程项目中的三分之二工程量分包给某未中标人E,未中标人又将其转包给外地的农民施工单位。
正确的是:1、事件1中:招标文件发出之日起至投标文件截止时间不得少于20d,招标文件发售之日至停售之日最短不得少于5个工作日。
2、事件2中:编制两个标底不符合规定3、事件3中:改变招标工程范围应在投标截止之日15个工作日前通知投标人。
4、事件4中:投标保证金数额一般为投标报价的2%左右,一般不得超过80万元人民币。
投标保证金有效期应当超出投标有效期30d;5、事件5中:5月25日招标人收到的投标文件为无效文件。
A公司投标文件无法人代表签字为无效文件。
B公司报送的降价补充文件未对前后两个文件的有效性加以说明为无效文件。
6、事件6中:招标开标会应由招标方主持,开标会上应宣读退出竟标的C单位名称而不宣布其报价。
宣布招标作废是允许的。
退出投标的投标保证金应归还。
重新招标评标过程一般应在15d内确定中标人。
7、事件7中:应从7月16日发出中标通知书之日起30d内签订合同,签订合同后5d内退还全部投标保证金。
中标人提出将投标保证金当作履约保证金使用的提法错误。
8、事件8中:中标人的分包做法,及后续的转包行为是错误的。
案例5某高速公路工程施工招标全过程分析[背景] 某省国道主干线高速公路土建施工项目实行公开招标,根据项目的特点和要求,招标人提出了招标方案和工作计划。
采用资格预审方式组织项目土建施工招标,招标过程中出现了下列事件:事件l:7月1日(星期一)发布资格预审公告。
公告载明资格预审文件自7月2日起发售,资格预审申请文件于7月22日下午16:00之前递交至招标人处。
某投标人因从外地赶来。
7月8日(星期一)上午上班时间前来购买资审文件,被告知已经停售。
事件2:资格审查过程中,资格审查委员会发现某省路桥总公司提供的业绩证明材料部分是其下属第一工程有限公司业绩证明材料,且其下属的第一工程有限公司具有独立法人资格和相关资质。
