最新版]干挂石材项目施工组织设计方案删除此段落,因为没有任何内容。
第四章施工组织设计一、技术准备在施工前,需要进行技术准备工作。
首先,要对施工现场进行勘察和测量,确定施工方案和施工工艺。
其次,要进行材料的准备和加工,包括石材的加工和预埋件的安装。
最后,要进行施工机械的配置和调试,确保施工的顺利进行。
二、安装施工准备在进行安装施工前,需要进行安装施工准备工作。
首先,要进行现场清理和保护,确保施工现场整洁、安全。
其次,要进行放线测量,确定安装位置和尺寸。
最后,要进行后置预埋件的安装和金属骨架的安装,为后续的幕墙安装做好准备。
三、放线测量放线测量是幕墙安装的重要环节,需要进行精确的测量和放线,以确保安装的准确性和稳定性。
在进行放线测量前,需要进行现场勘察和确定放线点位,然后进行放线和测量,确保安装的精度和质量。
四、后置预埋件安装后置预埋件的安装是幕墙安装的重要环节,需要进行精确的安装和固定,以确保后续的幕墙安装的稳定性和安全性。
在进行后置预埋件安装前,需要进行现场勘察和确定安装位置和数量,然后进行预埋件的安装和固定,确保预埋件的质量和稳定性。
五、金属骨架安装金属骨架的安装是幕墙安装的重要环节,需要进行精确的安装和固定,以确保幕墙的稳定性和安全性。
在进行金属骨架安装前,需要进行现场勘察和确定安装位置和数量,然后进行骨架的安装和固定,确保骨架的质量和稳定性。
六、幕墙防雷系统的安装幕墙防雷系统的安装是幕墙安装的重要环节,需要进行精确的安装和固定,以确保幕墙的安全性和防雷性能。
在进行幕墙防雷系统的安装前,需要进行现场勘察和确定安装位置和数量,然后进行防雷系统的安装和固定,确保防雷系统的质量和稳定性。
七、挂件安装挂件的安装是幕墙安装的重要环节,需要进行精确的安装和固定,以确保幕墙的稳定性和安全性。
在进行挂件安装前,需要进行现场勘察和确定安装位置和数量,然后进行挂件的安装和固定,确保挂件的质量和稳定性。
八、石材饰面干挂安装石材饰面干挂安装是幕墙安装的重要环节,需要进行精确的安装和固定,以确保幕墙的美观性和稳定性。
石材干挂工艺施工组织设计1. 引言石材干挂工艺是一种常用于建筑外墙装饰的施工方法,其优点包括施工简便、美观、耐久等。
为了保证石材干挂工艺施工质量,需要合理设计施工组织,制定详细的施工计划和安全措施。
本文将介绍石材干挂工艺施工组织设计的内容和要点。
2. 施工组织设计的目标石材干挂工艺施工组织设计的目标是确保施工进度合理、施工质量优良、施工安全可靠。
具体目标包括:•掌握施工工艺和施工方法;•制定合理的施工计划,确保施工进度;•确保施工质量符合设计要求;•制定安全措施,保障施工安全。
3. 施工组织设计的内容石材干挂工艺施工组织设计包括以下内容:3.1 施工工艺和施工方法石材干挂工艺的施工工艺和施工方法是施工组织设计的基础。
根据具体的施工项目和材料特点,选择合适的施工工艺和施工方法,包括石材的加工、预制构件的制作、固定系统的选择等。
3.2 施工计划施工计划是石材干挂工艺施工组织设计的重要部分。
施工计划应包括以下内容:•施工顺序:确定石材安装的先后顺序,确保工序的合理衔接;•施工进度:制定详细的施工进度计划,包括每个工序的时间安排和完成要求;•施工资源:确定所需的施工人员和材料资源,保障施工的顺利进行;•施工方法:确定每个工序的具体施工方法,包括材料的搬运、石材的安装等。
3.3 施工质量控制石材干挂工艺施工质量的控制是施工组织设计的核心内容。
为了确保施工质量,需要制定以下措施:•石材检验:在施工前进行石材的质量检验,确保石材的规格、表面质量等符合设计要求;•安装要求:制定详细的石材安装要求,包括石材的垂直度、对齐度、间隙等要求;•加固措施:确定石材的固定系统和加固措施,保证安装的牢固和稳定性。
3.4 施工安全管理施工安全是石材干挂工艺施工组织设计的重要方面。
施工安全管理包括以下内容:•安全教育:进行施工人员的安全教育和培训,提高施工人员的安全意识;•安全设施:设置施工现场的安全警示标志、安全围挡等安全设施;•安全措施:制定详细的施工安全措施,包括高空作业的安全措施、材料搬运的安全措施等。
目录第一章工程概况及施工条件第二章工程项目管理目标第三章设计方案第四章施工前的准备工作第五章施工工艺一、石材干挂工程施工工艺二、墙面花岗石、大理石施工工艺第六章质量标准一、石材干挂工程施工质量标准二、墙面花岗石、大理石施工质量标准第七章制品的运输和保管第八章石材干挂工程施工措施第九章项目质量与安全体系第十章工程质量保证措施第十一章安全文明环保措施第十二章工程进度保证措施第十三章施工后的成品保护第十四章保养与维修第十五章技术档案资料管理第一章;工程概况及施工条件一、编制说明:本《施工组织设计》为“信阳正通桂花苑2#,3#楼”外墙石材干挂工程的施工组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件,为使该项工程的施工全过程能按科学规律组织规范施工,有计划地开展各分部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质保量完成施工任务,特制订本施工组织设计。
1.1 适用范围本《施工组织设计》适用于“信阳正通桂花苑2#,3#楼”外墙石材干挂工程。
1.2 编制依据1、招(议)标文件;2、招(议)标施工图纸(电子版);3、《建设工程项目管理规范》GB/T 50326-2001;4、《金属与石材石材干挂工程技术规范》GB JGJ133-2001、JK113-20015、《石材石材干挂工程施工工艺标准》;GY1003-2003/8/166、《建筑物防雷设计规范》GB50057-947、《建筑设计防火规范》GBJ16-87;8、《高层民用建筑设计防火规范》GB 50045-95;9、《建筑干挂工程》JG3035;10、《石材干挂工程手册》中国建筑工业出版社出版,赵西安编著;11、《建筑硅酮结构密封胶》GB 16776;12、《天然石材产品放射性防护分类控制标准》JC518;13、《钢结构工程施工质量验收规范》GB50205-2001;14、《天然花岗岩建筑板材》JC 205;15、《冷弯薄壁型钢结构技术规范》16、《胶粘剂拉伸剪切强度测定方法》1.3编制原则(1) 认真贯彻国家对工程建设的各项方针、政策、相关规范和标准,严格执行工程建设程序。

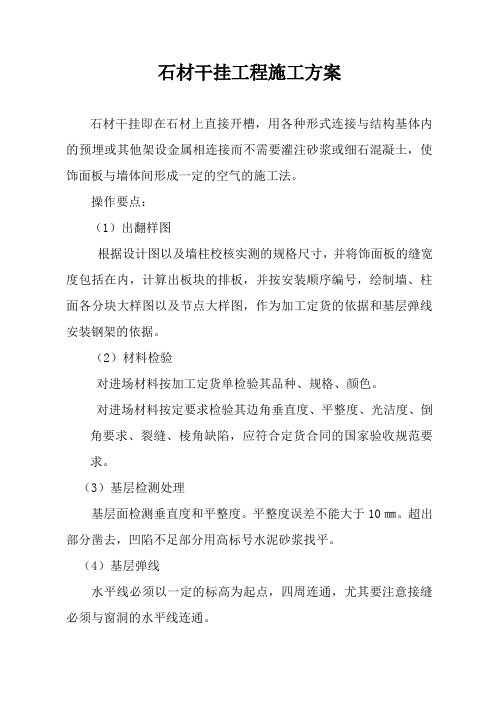

石材干挂工程施工方案石材干挂即在石材上直接开槽,用各种形式连接与结构基体内的预埋或其他架设金属相连接而不需要灌注砂浆或细石混凝土,使饰面板与墙体间形成一定的空气的施工法。
操作要点:(1)出翻样图根据设计图以及墙柱校核实测的规格尺寸,并将饰面板的缝宽度包括在内,计算出板块的排板,并按安装顺序编号,绘制墙、柱面各分块大样图以及节点大样图,作为加工定货的依据和基层弹线安装钢架的依据。
(2)材料检验对进场材料按加工定货单检验其品种、规格、颜色。
对进场材料按定要求检验其边角垂直度、平整度、光洁度、倒角要求、裂缝、棱角缺陷,应符合定货合同的国家验收规范要求。
(3)基层检测处理基层面检测垂直度和平整度。
平整度误差不能大于10㎜。
超出部分凿去,凹陷不足部分用高标号水泥砂浆找平。
(4)基层弹线水平线必须以一定的标高为起点,四周连通,尤其要注意接缝必须与窗洞的水平线连通。
垂直线尽可能按板块尺寸,由阳角端向阴角端方向弹。
(5)安装基层钢架按图寻准位置,用150mm加长镀锌膨胀螺栓将钢架与基层相连接,钢材规格、厚度必须按设计要求进行。
(6)予排编号石材安装前必须按翻样图进行予排,石材安装时应保持上下左右颜色、花纹一致,纹理通顺,接缝严密吻合,遇有不合格的石材,必须剔除,安置于阴角,底部不明显的部位。
但应保持上的石材与相邻石材色泽、纹路一致。
(7)板材开槽板材面积大于1㎡时,上下边各开4个槽;0.6-1㎡时,上下边各开3个槽;小于0.6㎡时,上下边各开2个槽,特殊小尺寸不得少于2个槽。
槽位在板厚的中心线上,两端部的槽距板两端1/4边长处。
(8)安装连接件连接件位置必须准确,连接件安装必须牢固。
螺帽必须拧紧,在拧紧的螺栓上再涂强力胶加固。
(9)挂板为了保证离缝的准确性,安装时每条缝中安放二片厚度与缝宽要求一致的塑料片(待打胶时取出)。
板材孔眼中必须填注粘结胶与销钉相胶合。
粘胶必须饱满。
每安装完一块板必须检查它的水平和垂直度。
干挂石材施工组织方案1. 引言干挂石材施工是一种常用的建筑外墙装饰方式,广泛应用于商业建筑、办公楼、住宅等场所。
为保证施工质量、安全和效率,本组织方案旨在规范干挂石材施工的各项工作,并确保施工过程中的无缝衔接和合理配合。
2. 目标和原则2.1 目标•保证施工质量,确保干挂石材安装牢固、平整、美观。
•提高施工效率,节约施工时间和人力成本。
•保障施工安全,预防事故和伤害发生。
2.2 原则•依法合规:施工过程需遵守相关法律法规,确保施工合法合规。
•安全第一:施工必须以安全为前提,严禁不符合安全要求的操作。
•质量至上:施工必须符合质量标准和规范要求,确保施工质量。
•有效管理:施工过程中需要进行有效的组织和协调,确保施工进度和效率。
3. 组织管理3.1 项目经理项目经理负责整个施工过程的组织和管理工作,包括但不限于以下职责:•制定施工计划,安排施工进度。
•指导和监督施工操作,确保施工质量。
•组织施工人员培训和安全教育。
3.2 施工队伍施工队伍由经验丰富的施工工人组成,具有相关证书和技术能力。
施工队伍的职责包括但不限于以下内容:•进行干挂石材的安装和固定。
•对施工现场进行临时设施的搭建和拆除。
•配合其他施工人员进行各项工作。
3.3 协作单位协作单位包括材料供应商、设计师、工程监理等,他们在施工过程中的配合和沟通至关重要。
协作单位的职责主要包括:•提供符合规范要求的干挂石材及相关材料。
•提供施工技术支持。
•参与施工过程中的监督和验收。
4. 施工前准备4.1 设计方案审核在施工开始前,需要对设计方案进行审核,确保其符合施工技术要求和相关规范。
4.2 材料准备通过与材料供应商的沟通,购买符合要求的干挂石材和相关辅助材料,包括但不限于石材板、固定件、密封胶等。
4.3 人员培训进行施工前的人员培训,确保施工人员掌握正确的操作方法和安全注意事项。
4.4 施工设备准备准备所需的施工设备,包括但不限于起重机械、悬挂装置等。
引言:干挂石材施工是一种常见且广泛应用的外墙装饰技术。
在干挂石材施工过程中,施工组织设计的合理与否将直接影响到施工的质量和进度。
本文将对干挂石材施工组织设计进行详细的阐述,包括施工前的准备工作、施工过程中的注意事项和施工后的维护要点,从而为项目的顺利进行提供指导。
正文:一、施工前的准备工作1.项目文件的梳理:组织人员要对项目的施工图纸、技术规范和相关合同进行详细审查和梳理,确保全面了解项目要求和施工标准。
2.材料和设备的准备:根据项目的要求,详细制定材料和设备的采购计划,并与供应商进行充分的沟通,确保材料和设备的及时到位。
3.施工方案的编制:结合项目实际情况,制定详细的施工方案,包括施工工艺、施工工具和作业流程等,以确保施工的顺利进行。
4.人员的配备和培训:根据施工的实际需要,合理安排人员的配备,并进行相关培训,确保每个施工人员都具备必要的技能和知识。
二、施工过程中的注意事项1.安全施工:在施工过程中,要严格按照相关安全规范进行操作,如佩戴好安全帽、安全靴等防护用品,合理设置警示标志,以避免发生意外事故。
2.质量控制:在石材安装过程中,要加强对石材质量的检查,确保石材无裂缝、无变形,且与墙体紧密贴合,以提高施工的质量。
3.施工工艺控制:根据施工方案,结合石材的特点,合理选择施工工艺,如采用特殊的安装方式或使用特殊的安装工具,以确保施工的顺利进行。
4.施工进度控制:制定合理的施工进度计划,明确工期和各施工环节的时间安排,同时加强对施工进度的监控,以确保项目按时完成。
5.与其他施工工艺的协调:在干挂石材施工过程中,与其他施工工艺的协调非常重要,如与隔热层、防水层等的衔接和协调,确保整个项目的施工顺利进行。
三、施工后的维护要点1.清理工作:施工完成后,要对施工现场进行彻底的清理,将杂物和垃圾清理干净,保持施工现场的整洁。
2.缺陷修补:及时修补施工过程中出现的缺陷,如石材表面破损、背部空鼓等,以确保石材的完美展示。
石材干挂施工组织设计(完整版).pdf 1:项目实施计划书1. 项目概述1.1 项目背景1.2 项目目标1.3 项目范围2. 项目组织结构2.1 项目组织图2.2 项目团队成员及职责3. 项目进度计划3.1 项目工作分解结构(WBS)3.2 项目关键路径及关键里程碑3.3 项目进度计划表4. 项目资源计划4.1 项目资源需求分析4.2 人力资源安排4.3 财务资源安排4.4 物资资源安排5. 项目风险管理5.1 风险识别与评估5.2 风险应对策略5.3 风险控制措施6. 项目质量管理6.1 质量目标与标准6.2 质量控制措施6.3 质量监督与检查7. 项目沟通管理7.1 沟通计划7.2 沟通渠道与工具8. 项目变更管理8.1 变更请求与评估8.2 变更控制与实施9. 项目验收与交付9.1 验收标准9.2 验收过程9.3 项目交付10. 项目收尾10.1 项目总结与经验总结10.2 项目文档归档10.3 项目资源回收附件:项目计划表、工作分解结构、风险登记表、变更请求表等。
法律名词及注释:1. 合同:指双方或多方之间达成的具有法律效力的协议,规定了参与方之间的权利和义务。
2. 侵权:指在法律规定的范围内,违反他人权益或违反法律规定,给他人造成损失或侵犯其合法权益的行为。
3. 保密协议:指各方在合同签订之前或在项目实施过程中就项目的商业机密、技术秘密或其他重要信息进行保护的协议。
4. 知识产权:指知识与技术的创造、应用、传播和转让的法律制度所保护的权利,包括专利权、商标权、著作权等。
2:市场调研报告1. 调研目的及背景1.1 调研目的1.2 调研背景1.3 调研范围2. 调研方法2.1 数据收集方法2.2 数据分析方法2.3 调研样本选择3. 市场概况3.1 市场规模及增长趋势3.2 市场竞争格局3.3 市场发展机遇与挑战4. 目标客户群体4.1 客户需求分析4.2 客户行为分析4.3 客户分群与定位5. 竞争对手分析5.1 竞争对手概况5.2 竞争对手产品分析5.3 竞争对手市场份额6. 市场机会与发展趋势6.1 市场机会分析6.2 市场发展趋势预测7. 营销策略7.1 渠道选择与布局7.2 定价策略7.3 产品推广策略7.4 品牌建设策略8. 风险分析8.1 内部风险因素8.2 外部风险因素8.3 风险应对措施附件:调研问卷、数据分析表、竞争对手产品资料等。
干挂石材工程施工组织方案工程概况:编制依据:施工安排:材料安排:作业条件:在进行干挂石材施工前,需要完成结构验收并准备好现场加工饰面板的水、电源灯。
同时,墙面需要弹好50cm水平线。
质量标准:1.所使用的干挂石材墙面材料的品种、规格、性能、等级应符合设计要求及国家产品标准和工程技术规范的规定。
石材的弯曲轻度不应小于8.0MPa,吸水率应小于0.8%。
干挂石材墙面的不锈钢挂件厚度不应小于3.0mm。
2.干挂石材墙面的造型、立面分格、颜色、光泽应符合设计要求。
3.石材槽的数量、位置、深度、尺寸应符合设计要求。
4.干挂石材墙面主体结构上的后置埋件的位置、数量及拉拔力必须符合设计要求。
5.干挂石材墙面的金属框架立柱与主体结构埋件的连接、立柱与横梁的连接、连接件与金属框架的连接、连接件与石材面板的连接必须符合设计要求,安装必须牢固。
6.金属框架和连接件的防腐处理应符合设计要求。
7.干挂石材墙面的防雷装置必须与主体结构防雷装置可靠连接。
8.干挂石材墙面的防火、保温、防潮材料的设置应符合设计要求,填充应密实、均匀、厚度一致。
9.各种连接节点应符合设计要求和技术标准的规定。
10.石材表面和板缝处理应符合设计要求。
11.干挂石材墙面与涂料、面砖墙面交界面缝隙注胶处理应饱满、密实、连续、均匀、无气泡。
12.干挂石材墙面的表面应平整、洁净,无污染、缺损和裂痕。
颜色和花纹协调一致,无明显色差,无明显修痕。
13.石材板缝应横平竖直。
宽窄均匀,阴阳角石板压向正确,板边合缝应顺直,凹凸线出墙厚度应一致,上下口应平直,石材面板上的洞口、槽边应套割吻合,边缘应整齐。
14.每平方米石材的表面质量和验收方法应符合下表的规定。
目录第一章、工程概况及施工条件 3第二章、工程项目管理目标 4第三章、设计方案5第四章、施工前的准备工作 5第五章、施工工艺13第六章、质量标准24第七章、制品的运输与保管35 第八章、石材幕墙的施工措施36第九章、项目质量与安全体系45第十章、工程质量保证措施 46第十一章、安全文明环保措施50第十二章、工程进度保证措施53第十三章、施工后的成品保护56第十四章、保养与维修57 第十五章、技术档案资料管理57附件一、主要施工机械设备表59附件二、劳动力计划表60 附件三、消防安全用品需用计划表60施工组织设计第一章工程概况及施工条件一、编制说明本《施工组织设计》为北京新奥广厦房地产开发有限公司知本时代石材工程的施工组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件,为使该项工程的施工全过程能按科学规律组织规范施工,有计划地开展各分部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质保量完成施工任务,特制订本施工组织设计。
1.1 适用范围本《施工组织设计》适用于北京新奥广厦房地产开发有限公司知本时代石材工程。
1.2 编制依据1、招标文件;2、招标施工图纸(电子版);3、《建设工程项目管理规范》GB/T 50326-2001;4、《金属与石材幕墙工程技术规范》GB JGJ133-2001、JK113-20015、《石材幕墙工程施工工艺标准》;GY1003-2003/8/166、《建筑物防雷设计规范》GB50057-947、《建筑设计防火规范》GBJ16-87;8、《高层民用建筑设计防火规范》GB 50045-95;9、《建筑幕墙》JG3035;10、《幕墙工程手册》中国建筑工业出版社出版,赵西安编著;11、《建筑硅酮结构密封胶》GB 16776;12、《天然石材产品放射性防护分类控制标准》JC518;13、《钢结构工程施工质量验收规范》GB50205-2001;14、《天然花岗岩建筑板材》JC 205;15、《冷弯薄壁型钢结构技术规范》16、《胶粘剂拉伸剪切强度测定方法》1.3编制原则(1) 认真贯彻国家对工程建设的各项方针、政策、相关规范和标准,严格执行工程建设程序。
干挂石材施工组织设计干挂石材施工组织设计第一章:项目概述1.1 项目背景在这一部分,我们将介绍干挂石材施工项目的背景和目的。
这包括项目的位置、规模、用途和设计要求等信息。
1.2 项目范围详细描述干挂石材施工项目的范围,包括工程结构、材料和施工方法等。
1.3 项目目标阐述干挂石材施工项目的目标,包括质量要求、安全要求和工期要求等。
第二章:组织管理2.1 项目组织结构介绍干挂石材施工项目的组织结构,包括项目经理、主管和其他相关人员的职责和权限。
2.2 项目资源列出干挂石材施工项目所需的人力、物力和财力资源,并对其进行详细的分析和计划。
2.3 项目协调与沟通描述项目团队之间的沟通和协调机制,包括例会安排、问题解决和进度报告等。
第三章:施工方案3.1 施工准备工作详细阐述施工前的准备工作,包括工地清理、设备检查和材料准备等。
3.2 施工工艺流程逐步介绍干挂石材施工的各个环节和流程,包括基础处理、固定安装和细部处理等。
3.3 施工安全管理重点说明施工过程中的安全事项和管理措施,保证施工人员的人身安全和工程质量。
第四章:质量控制4.1 质量管理计划制定质量管理计划,明确质量目标、检验标准和验收程序等。
4.2 质量控制措施详细介绍质量控制的具体措施,包括现场检测、质量纪律和质量记录等。
4.3 质量验收标准明确质量验收的标准和程序,包括初步验收和最终验收等。
第五章:工期管理5.1 施工计划安排制定详细的施工计划,包括施工序列、进度里程碑和关键路径等。
5.2 工期控制措施介绍工期控制的具体措施,包括进度跟踪、资源调配和问题解决等。
5.3 工期风险预警分析工期风险,并制定应对措施,确保项目按时完成。
附件:1. 干挂石材施工施工图纸2. 干挂石材施工质量检验记录3. 干挂石材施工安全管理文件4. 干挂石材施工施工计划表法律名词及注释:1. 施工工艺流程:指干挂石材施工的工艺过程,包括基础处理、固定安装和细部处理等。
2. 工期风险预警:指对工期风险进行预测和警示的措施,以便及时采取应对措施来降低风险。
干挂石材施工组织设计编制单位:xxxx编制日期:xxx编制人: xxx审核人:xxxx目录第一章、编制说明第二章、工程概况及施工计划第一节工程概况一、工程简介二、工程主要内容三、工作量工期安排第三章施工组织部署第一节施工管理组织机构及管理人员配置第二节劳动力使用计划第四章施工组织设计一、技术准备二、安装施工准备三、放线测量外墙面水平线以设计轴线为基准。
四、后置预埋件安装五、金属骨架安装六、幕墙防雷系统的安装七、挂件安装八、石材饰面干挂安装九、嵌缝、打胶十、施工注意事项第四节幕墙安装技术规范二 幕墙安装允许偏差 mm三 、单元幕墙安装允许偏差 mm第五章、施工质量保证措施和目标第一节施工质量目标及工期保证第一节安全生产及文明施工保证措施一、现场保卫保证措施二、现场安全生产保证措施三、现场文明施工保证措施第一章、编制说明本施工组织设计按照石材幕墙施工规范并结合工程具体情况予以编制,编制过程中主要依据府安琼天广场石材幕墙施工图和以下规范。
1、《建筑装饰工程施工及验收规范》(JGJ-91)2、《建筑幕墙装修设计防火规范》(GB50222-96)3、《建筑安装工程质量检验评定标准》(GBJ300)4、《建筑安装工程质量检验评定统一标准》(GBJ300-88)5、《钢结构工程施工质量验收规范》(GB50205-2001)6、《金属与石材幕墙工程技术规范》(JGJ133-2001)7、《建筑幕墙》8.〈建筑装饰工程施工及验收标准〉9.《施工现场临时用电安全技术规范》第二章、工程概况及施工计划第一节工程概况一、工程简介xxx工程为全框架结构施工高度有29米、长97米,总面积约8000㎡,使用的石材主要是平板。
幕墙立秆采用10#镀锌槽钢,角钢为50×50×5角钢,外挂厚30mm的石材,根据设计图纸及具体要求结合石材干挂的情况制定以下施工组织设计以确保工程保质、保量、按期完成争创优质工程。
二、工程主要内容淄博文昌湖旅游度假区B10地块滨湖风情小镇一楼及其他楼层外墙石材幕墙干挂的制作、安装。
三、工作量工期安排根据该工程的工作量、确定工程施工工期为100天组织施工施工中采用新工艺、新技术确保按期保质、保量完成施工任务满足业主的要求。
第三章施工组织部署第一节施工管理组织机构及管理人员配置第二节劳动力使用计划我们根据该工程需要所派人员均为经验丰富者,各工种工人既配备齐全且人数配置合理,整个工程共投入32-42人以避免施工中出现人员不够或窝工现象。
一、劳动力配置工种人数第四章施工组织设计一、技术准备1、施工图纸审核交底施工人员要充分熟悉施工图对图纸疑点逐项记录结合设计交底配合设计共同完善设计图纸。
2、实测结构的偏差偏差的实测是理石加工及排板的先决条件应配足人力在短时间内完成并保证数据准确。
3、图纸排板与向厂方交底排板过程中要密切与设计结合向石材加工厂方交底前应请设计对图纸予以确认 向厂方交底要细并办理签认手续。
4、排板放线排板放线的依据是施工图任何更改必须与二次设计人进行协商。
二、安装施工准备1、搬运、吊装构件时不得碰撞、损坏和污染构件。
2、构件储存时应依照安装顺序排列放置放置架床有足够的承载力和刚度在室外储存时应采取保护措施。
3、构件安装前应检查构件是否合格不合格的构件不得安装。
4、配电箱需安放在靠近施工的现场方便施工。
5、使用电动吊篮脚手架必须符合幕墙施工要求。
三、放线测量外墙面水平线以设计轴线为基准。
要求各面大墙的结构外墙面在剔除胀模墙体或修补凹进墙面后使外墙面距设计轴线误差不大于1cm放线的具体原则是 以设计各内墙轴线定窗口立线以各层设计标高+50cm线定窗口上下水平线弹出窗口井字线并根据二次设计图纸弹出型钢龙骨位置线。
每个大角下吊垂线给出大角直控制线。
放线完成后进行自检复线复线无误再进行正式检查合格后方可进行下步工序。
1、考虑到土建施工允许误差较大幕墙工程施工要求精度很高所以必须由基准轴线和水准点重新测量并校正复核如果主体结构的水平、轴线误差大于规定的允许偏差时包括垂直偏差应在得到业主、监理和设计人员的同意后适当调整幕墙的标高、轴线使其符合幕墙的构造需要2、按照设计在底层确定幕墙定位线和分格线。
3、用经纬仪或激光垂直仪将幕墙的阳角和阴角引上并用固定的角落钢支架上的钢丝线作标志控制线。
4、使用水平仪和标准钢卷尺等引出各层标高线沿每层楼板外沿弹出水平墨线并用钢丝标定从而决定整片幕墙水平位置5、确定好每个立面的中轴线。
6、测量时应控制分配测量误差不能使误差积累。
7、测量放线应采取避风措施。
8、放线定位后要对控制线定时校核以确保幕墙垂直度和金属竖框位置的正确。
四、后置预埋件安装通过对所有外立面装饰工程统一放基准线根据幕墙施工图纸进行后置预埋件安装主要是采用4×φ12×160的膨胀螺栓对于砖墙体则采用φ12×280的穿墙螺栓并使用50×50×5的钢板锚固。
根据该工程基准轴线和中线以及基准水平点对安装完的预埋件进行检查和校核一般允许位置偏差为±20mm。
如有预埋件位置超差而无法使用或漏放时应及时给予调整并必须报监理和设计单位审核批准全部安装完后应在现场做拉拔试验做好记录。
以保证以后幕墙的抗风压能力。
五、金属骨架安装1、根据施工放样图检查放线位置。
2、安装固定竖框的铁板,连接件采用角钢与结构预埋铁三面围焊为保证连接部位的耐久性角钢下缘增加一道焊缝即实际为四面围焊。
焊接完成应进行焊缝隐检合格后刷防锈漆三遍。
连接件的固定位置按连接件弹线位置确定采取水平跟线、中心对线、先点焊、确定无误后再满焊的方法。
3、先安装同立面两端的竖框然后拉通线顺序安装中间竖框。
4、将各施工水平控制线引至竖框上并用水平尺校核。
5、按照设计尺寸安装金属L50×5角钢横梁。
角钢横梁一定要与竖框垂直。
(角钢横梁在施工前须刷三遍防锈漆)6、立柱和横梁之间采用焊接焊接时要采用对称焊以减少因焊接产生的变形。
检查焊缝质量合格后所有的焊点、焊缝均需作去焊渣及防锈处理如刷三遍防锈漆等。
7、上下立柱的连接用焊接。
8、待金属骨架完工后监理公司和建设单位对隐蔽工程检查验收合格后方可进行下道工序的施工。
9、所有的立秆、竖梁和角码的连接均采用三面围焊。
六、幕墙防雷系统的安装幕墙钢架安装完后进行幕墙防雷的安装与土建主体的防雷网连接。
七、挂件安装待连接件或次龙骨焊接完成后用镀锌螺栓对镀锌挂件进行连接。
销钉位置挂件位置通过挂件螺栓孔的自由度调整板面垂直无误后再拧紧螺栓螺栓拧紧度以不锈钢弹簧垫完全压平为准隐检合格后方可进行下道工序。
八、石材饰面干挂安装石材上墙前先清除槽内浮尘、石渣 试挂 板位、板垂直等要求见下表 后槽内注胶、安装石板靠尺校核。
外饰面允许偏差执行“JGJ73-91”规范。
根据图纸做法干挂板材用挂件连接自下而上分层托挂。
板面原则上大面压小面建筑物大角阳角及柱阳角为V形角。
板材开槽宽60mm孔深16mm孔中距板材外表面为12.5mm。
板材安装必须跟线按规格按层找平、找方、找垂直。
1、将运至工地的石材按编号分类检查石材尺寸是否准确和有无破损、缺楞、掉角按施工要求分层次将石材饰面板运至施工面附近并注意摆放可靠。
2、先按幕墙面基准线仔细安装好底层第一批石材规格平板。
所有挂件主要采用镀锌5×50×80-10钢挂件。
3、注意安放每皮金属挂件的标高金属挂件应紧托上皮饰面板而与下皮饰面板之间留有一定的间隙。
4、安装时要在饰面板的销钉孔或切槽口内注入石材胶 或者环氧树脂胶 以保证饰面板与挂件的可靠连接。
5、安装时宜先完成窗洞口四周的石材板镶边以免安装发生困难6、安装到每一楼层标高时要注意调整垂直误差不要积累。
7、如果石材与平面线不平齐则调整微调螺栓调整平齐紧固螺栓8、在搬运石板材时要有安全防护措施摆放时下面要垫木方。
九、嵌缝、打胶石材板间的胶缝是板幕墙的第一道防水措施同时也使石板幕墙形成一个整体,所以需用特制板刷清石材板缝将缝内滞存物、污染物、粉末清除干净以增加密封胶的附着能力。
1、要按设计要求选用合格且未过期的耐候嵌缝胶。
最好选用含硅油少的石材专用嵌缝胶以免硅油渗透污染石材幕墙表面。
2、用带有凸头的刮板泡沫塑料圆条保证胶缝的最小深度和均匀性选用的泡沫塑料圆条直径应稍大于缝宽。
3、在胶缝两侧粘贴纸面胶带纸保护以避免嵌缝胶迹污染石材板表面质量,影响美观。
4、用专用清洁剂或稀草酸擦洗缝隙处石材表面石材的表面,特别是缝隙处,必须清洗干净,以保证嵌缝胶与石材的粘贴。
5、派受过训练的工人注胶注胶应均匀无流淌边打胶边用专用工具勾缝使嵌缝胶成型后呈微弧形凹面。
6、施工中要注意不能在漏胶污染墙面如墙面上沾有胶液应立即擦去并用清洁剂及时擦净余胶。
7、为保证施工质量在大风和下雨时不能注胶胶枪嵌缝分段一次完成速度应保证嵌缝无气泡、不断胶。
嵌缝胶镏压应在初凝成型时完成保证外形一致。
十、施工注意事项1、严格控制石材板质量材质和加工尺寸都必须合格。
2、要仔细检查每块石材板有没有裂纹防止石材板在运输和施工时发生断裂3、测量放线要十分精确各专业施工要组织统一放线、统一测量避免各专业施工因测量和放线误差发生施工矛盾。
4、预埋件的设计和放置要合理位置要准确。
5、根据现场放线数据绘制施工放样图落实实际施工和加工尺寸。
6、安装和调整石材板位置可用垫片适当调整缝宽所用垫片必须与挂件是同质材料。
7、固定金属挂片的螺栓要加弹簧垫圈或调平调直拧紧螺栓后在螺帽上抹少许石材胶固定。
第四节幕墙安装技术规范一 、幕墙竖向和横向板材的组装允许偏差 mm 项目尺寸范围允许偏差检查方法相邻两竖向板材间距尺寸 规定端头 /±2.0钢卷尺两块相邻的石板/±1.5靠尺相邻两横向板材的间距尺寸间距≤2000时间距 2000时±1.5±2.0钢卷尺分格对角线差对角线≤2000时对角线 2000时≤3.0≤3.5钢卷尺或伸缩尺相邻两横向板材的水平标高差/≤2钢板尺或水平仪横向板材水平度构件长≤2000时构件长 2000时≤2≤3不平仪可水平尺竖向板材直线度/2.52.0m靠尺、钢卷尺石板下连接托板水平夹角允许向上倾斜不准向下倾斜石板上连接托板水平夹角允许向下倾斜二 幕墙安装允许偏差 mm项目允许偏差检查方法竖缝及墙面垂直度幕墙高度H m ≤10激光经纬仪或经纬仪H≤3060H≤30 ≤1590≤H 60≤20H 90≤2.5幕墙平面度≤2.52.0m靠尺、钢板尺竖缝直线度≤2.52.0m靠尺、钢板尺横缝直线度≤2.52.0m靠尺、钢板尺缝宽度 与设计值比较 ±2卡尺两相邻面板之间接缝高底差≤1.0浓度尺三 、单元幕墙安装允许偏差 mm项目允许偏差检查方法同层单元组件标高宽度≤35m≤3.0激光经纬仪或经纬仪相邻两组面板表面高低差≤1.0浓度尺两组件对插件接缝搭接长度 与设计值比 ±1.0卡尺两组件对插件距槽底距离 与设计值比 ±1.0卡尺第五章、施工质量保证措施和目标严格按规范要求施工,确保幕墙达到合格工程。
