安全专项施工方案的论证
- 格式:pptx
- 大小:4.23 MB
- 文档页数:25

表5.1.3-4 超过一定规模危险性较大的分部分项工程

页脚内容1 专项施工方案专家论证制度
根据国务院令393号《建设工程安全生产管理条例》中第二十六条的规定,结合本公司的实际情况,特制订本制度:
一、专项施工方案编审的范围
1、施工规程(安装、高空作业、);
2、施工临时用电方案;
3、施工临时动火方案;
3、其他危险性较大的工程。
二、专项施工方案的编制要求
专项施工方案的编制必须具有较强的针对性,针对各种不同的工程结构、施工工艺和方法、作业条件等所产生的各种不相同的危险因素,采取相应的对策、措施,主要应体现以下要求:
a、针对施工项目的特点找出危险点、源和重要控制环节;
b、明确作业方法的流程及操作要领;
c、附具的安全验算结果
d、人员、机具、装备的选用配备、保证安全的措施;
e、卫生、环境条件、文明施工标准;
f、可能出现的危险及针对性预防措施; 表5.1.3-4 超过一定规模危险性较大的分部分项工程
页脚内容2 三、专项施工方案的编制和论证
1、小型工程(单体建筑面积10000M2以内、建筑层数12层以内、单跨结构24M以内等等)的专项施工方案由工程项目部完成编制,公司施工技术管理科进行协助,完成后的专项施工方案由施工技术管理科组织进行论证,参加论证的的人员主要为公司内部的工程师以及项目经理和施工员,论证后的专项施工方案报企业技术负责人(总工程师)审批后实施。
2、中型工程(单体建筑面积10000M2以上、建筑层数12层以上、单跨结构24M以上等等)的专项施工方案由公司施工技术管理科进行编制,完成后的专项施工方案由企业技术负责人组织进行论证,参加论证的人员除公司内部的工程师以及项目经理和施工员外,还要请设计部门、质量监督部门和工程监理部门参加,论证后的专项施工方案由公司总经理审批后实施。
3、涉及大型工程、特种工程和危险性特别大的工程项目的专项施工方案,由公司技术负责人(总工程师)亲自编制,由公司总经理主持,聘请设计、质量监督、工程监理、安监部门和其他有关方面专家进行论证,公司内部的工程师和有关的项目经理参与讨论和记录,经过论证后的专项施工方案在报请建设行政主管部门备案后再进行实施。
安全施工方案专家论证意见表
工程名称
工程地点 会议日期
建设单位
承建单位
监理单位
会议主持单位 主持人
论证方案名称、基本参数
参
加
论
证
专
家 序号 姓 名 工 作 单 位 职 称
1
2
3
4
5
6
7
相关单位人员签名 施工单位
(质安管理机构负责人、项目负责人、项目技术负责人、编制人、专职安全员)
建设单位(项目负责人或技术负责人)
监理单位(总监及相关监理人员)
工程安全监督单位
专
家
论
证
意
见
结 论 □ 通过 □ 修改后通过 □ 不通过
专 家 签 名
施工单位意见
企业技术负责人签字: 盖公章
日期: 年 月 日
建设单位意见
项目负责人签字: 盖公章
日期: 年 月 日
监理单位意见
总监理工程师签章: 盖公章:
日期: 年 月 日
备注 论证结论为“修改后通过”的,按“粤建质(2011)13号文”的要求,建设单位必须加意见
注:本表一式四份,建设单位、监理单位、施工单位、安监站各一份。
危险性较大工程安全专项施工方案
编制及专家论证审查办法
建设部2004年12月1日建质[2004]213号文
第一条 为加强建设工程项目的安全技术管理,防止建筑施工安全事故,保障人身和财产安全,依据《建设工程安全生产管理条例》,制定本办法。
第二条 本办法适用于土木工程、建筑工程、线路管道和设备安装工程及装修工程的新建、改建、扩建和拆除等活动。
第三条 危险性较大工程是指依据《建设工程安全生产管理条例》第二十六条所指的七项分部分项工程,并应当在施工前单独编制安全专项施工方案。
(一)基坑支护与降水工程
基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程。
(二)土方开挖工程
土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。
(三)模板工程
各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程。
(四)起重吊装工程
(五)脚手架工程
1、高度超过24m的落地式钢管脚手架;
2、附着式升降脚手架,包括整体提升与分片式提升;
3、悬挑式脚手架;
4、门型脚手架;
5、挂脚手架;
6、吊篮脚手架;
7、卸料平台。
(六)拆除、爆破工程
采用人工、机械拆除或爆破拆除的工程。
(七)其他危险性较大的工程
1、建筑幕墙的安装施工;
2、预应力结构张拉施工;
3、隧道工程施工;
4、桥梁工程施工(含架桥);
5、特种设备施工;
6、网架和索膜结构施工; 7、高度6m以上的边坡施工;
8、大江、大河的导流、截流施工;
9、港口工程、航道工程;
10、采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工。
大连建发工程建设管理咨询有限公司 2013年1月16日

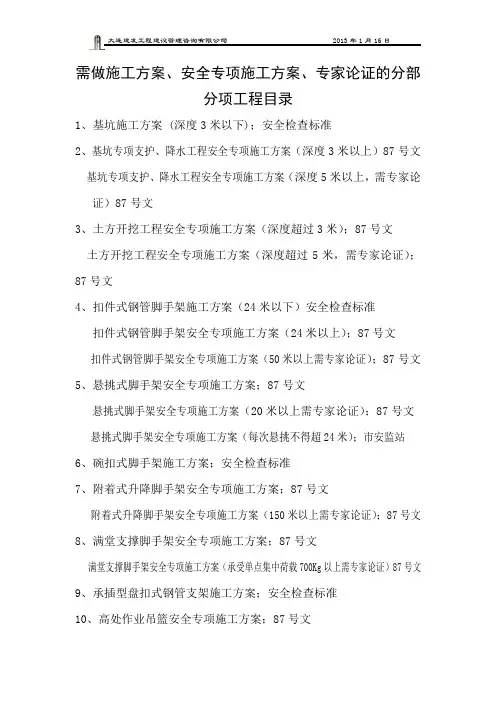

需做施工方案、安全专项施工方案、专家论证的分部分项工程目录
1、基坑施工方案 (深度3米以下);安全检查标准
2、基坑专项支护、降水工程安全专项施工方案(深度3米以上)87号文
基坑专项支护、降水工程安全专项施工方案(深度5米以上,需专家论证)87号文
3、土方开挖工程安全专项施工方案(深度超过3米);87号文
土方开挖工程安全专项施工方案(深度超过5米,需专家论证);87号文
4、扣件式钢管脚手架施工方案(24米以下)安全检查标准
扣件式钢管脚手架安全专项施工方案(24米以上);87号文
扣件式钢管脚手架安全专项施工方案(50米以上需专家论证);87号文
5、悬挑式脚手架安全专项施工方案;87号文
悬挑式脚手架安全专项施工方案(20米以上需专家论证);87号文
悬挑式脚手架安全专项施工方案(每次悬挑不得超24米);市安监站
6、碗扣式脚手架施工方案;安全检查标准
7、附着式升降脚手架安全专项施工方案;87号文
附着式升降脚手架安全专项施工方案(150米以上需专家论证);87号文
8、满堂支撑脚手架安全专项施工方案;87号文
满堂支撑脚手架安全专项施工方案(承受单点集中荷载700Kg以上需专家论证)87号文
9、承插型盘扣式钢管支架施工方案;安全检查标准
10、高处作业吊篮安全专项施工方案;87号文 大连建发工程建设管理咨询有限公司 2013年1月16日
高处作业吊篮安全专项施工方案(需安全评价);市安监站
11、模板施工方案 (支撑高度5米以下);安全检查标准
