国省干线“联十四”牛崎头至山城翠眉段拓宽改造工程第一合同段牛崎头大桥旧桥拆除专项施工方案编写:复核:审批:中国建筑第六工程局有限公司国省干线“联十四”(南靖东大路)段拓宽改造工程第一合同段项目经理部2015年11月目录一、编制依据 (1)二、工程概况 (1)三、施工环境条件 (2)四、旧桥拆除施工计划 (2)(一)拆桥顺序 (2)(二)拆桥工期 (2)四、旧桥拆除前施工准备 (3)(一)旧桥勘察 (3)(二)道路交通管制及导行 (5)(三)河道封闭 (6)(四)拟投入的机械设备 (6)(五)拟投入人员及专业拆桥队伍职责 (6)(六)拆桥前准备工作 (7)五、大桥拆除施工方案 (8)(一)旧桥拆除施工流程 (8)(二)施工便道修筑及拱下填土 (8)(三)新桥保护及监测措施 (10)(四)桥面附属工程拆除 (11)(五)桥面板拆除 (11)(六)拱圈拆除 (12)(七)桥墩破碎 (14)六、安全文明保证措施 (15)(一)安全生产 (15)(二)文明施工 (15)(三)环境保护 (16)七、施工安全应急预案 (16)(一)组织机构 (16)(二)应急准备 (17)(三)应急处理和响应工作程序 (17)(四)应急救援措施 (18)(五)应急处理支持与反馈 (18)八、附件 (19)附件1:《牛崎头大桥裂缝统计表》 (19)附件2:《牛崎头大桥旧桥拆除交通管制及导行示意图》 (19)附件3:《牛崎头石拱桥拱下填土及拆桥示意图》 (19)附件4:《牛崎头大桥新旧桥平面位置图》 (19)牛崎头大桥旧桥拆除施工方案一、编制依据1、拆除施工合同2、投标文件3、《中华人民共和国安全生产法》4、《建设工程安全生产管理条例》5、《建筑拆除工程安全技术规范》JGJ147-20046、牛崎头大桥施工图纸二、工程概况根据设计规划,考虑西溪河床现状及变迁发展趋势,桥梁终点往鸿坪侧方向延伸30m 左右。
为保证过往车辆通行顺畅,桥梁分幅施工,先在老桥上游新建一幅桥后再进行旧桥拆除,后在旧桥位置再建另一幅桥。
2023年石拱桥加固及拱上建筑安全拆除方法____年石拱桥加固及拱上建筑安全拆除方法引言:石拱桥是我国古代建筑的瑰宝,具有悠久的历史和重要的文化价值。
然而,随着时间的推移,石拱桥的结构可能出现损坏和老化的情况,需要进行加固和维修。
本文将介绍____年石拱桥加固及拱上建筑安全拆除的方法。
一、石拱桥加固方法1. 结构评估和监测在进行石拱桥加固之前,首先需要进行结构评估和监测工作。
利用现代技术手段,对石拱桥的结构状况进行全面检测和评估,了解其承载能力和安全隐患。
可以利用激光扫描、无损检测、振动监测等技术手段,获取详细的结构信息。
2. 清理和修补石材石拱桥加固的重点是清理和修补石材。
在清理过程中,可以使用高压水枪等工具将石材表面的污垢和破损的部分清理干净,恢复其原始的美观和光泽。
修补石材可以使用专用的石材修复材料,填补石材的裂缝和缺失部分,增加其强度和稳定性。
3. 加固拱脚和拱肋石拱桥的拱脚和拱肋是其承载结构的关键部分。
在加固过程中,可以在拱脚和拱肋的周围加设钢筋混凝土或钢制拉索,增加其承载能力和稳定性。
可以利用预应力技术对拱脚进行加固,提升其抗弯能力。
同时,可以采用碳纤维增强材料对拱脚和拱肋进行增强,提高其抗拉强度。
4. 加固桥墩和桥面石拱桥的桥墩和桥面是其稳定性和安全性的关键部分。
在加固过程中,可以采用钢筋混凝土加固桥墩,提高其承载能力和稳定性。
可以对桥墩进行加厚或设置增重块,增加其抗震能力和自重,避免倒塌和坍塌的危险。
同时,可以对桥面进行补强和防水处理,防止水渗漏和腐蚀。
5. 加固拱顶和栏杆石拱桥的拱顶和栏杆是其美观和安全的重要组成部分。
在加固过程中,可以采用钢结构或木结构对拱顶进行加固和维修,保持其原有的形态和风貌。
可以对栏杆进行加固和补强,增加其抗压和抗冲击能力,提高行人和车辆的安全。
二、拱上建筑安全拆除方法1. 安全评估和规划在进行拱上建筑安全拆除之前,首先需要进行安全评估和规划工作。
评估拱上建筑的结构状况和安全隐患,确定拆除的方法和步骤。
石拱桥加固及拱上建筑安全拆除方法石拱桥是传统建筑中常见的一种桥梁类型,其古老的结构和特殊的设计在很大程度上限制了对其进行加固和拆除的方法。
本文将介绍石拱桥加固和拱上建筑安全拆除的一些方法。
一、石拱桥加固方法1. 加固桥基:石拱桥的基础是其稳定性和承重能力的关键。
加固桥基的方法包括加固桥墩的基础,增加桥墩的高度以提高桥梁的位移能力等。
常用的加固方法有钢筋混凝土加固、注浆加固等。
2. 补强拱腹:石拱桥的拱腹是承受桥梁荷载的主要构件,如果其受损或存在缺陷,将对桥梁的稳定性产生严重影响。
补强拱腹的方法有增加箍筋、加固拱顶、加设横向钢筋等。
3. 加固拱脚:石拱桥的拱脚是承接桥墩和拱腹的部分,也是承受桥梁荷载的重要构件。
加固拱脚的方法包括增加箍筋、增加台阶梁的强度等。
4. 修补石料:石拱桥的石料可能存在龟裂、脱落等情况,这将对桥梁的稳定性和美观性产生影响。
修补石料的方法包括清理石料表面、填补石体裂缝、修补块石的破损部分等。
二、拱上建筑安全拆除方法1. 剪切拱上建筑:对于位于石拱桥拱顶上的建筑物,可以使用剪切法进行拆除。
具体操作包括在建筑物与桥拱接触的地方进行剪切,以分离建筑物和桥拱。
2. 拆除拱上建筑:对于位于石拱桥拱顶上的建筑物,可以使用拆除法进行拆除。
具体操作包括集中人力和机械力量,逐步拆除建筑物的各个部分,直到将其完全清除。
3. 保护桥拱结构:在拆除拱上建筑时,需要特别注意保护桥拱的结构完整性。
可以采用临时支撑等措施,以确保拆除过程不对桥拱产生影响。
4. 处理拆除废料:拆除完成后,需要对拆除废料进行处理。
可以选择回收利用或者妥善处理废弃物,以减少对环境的影响。
总结:石拱桥加固和拱上建筑拆除是一项复杂而又重要的工作。
在进行加固和拆除时,需要权衡技术要求和安全风险,选择合适的方法和措施。
同时,还需要注意保护桥梁的文化遗产价值,尽量保持其原貌和历史性。
加固和拆除过程中应严格按照相关规范和要求进行操作,确保工作的质量和安全。
文件编号:GD/FS-3728(解决方案范本系列)桥梁与支架、拱架的拆除安全措施详细版A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编辑:_________________单位:_________________日期:_________________桥梁与支架、拱架的拆除安全措施详细版提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
施工前安全措施1 模板、支架、拱架应按照施工设计规定的方法、程序拆除;严禁使用机械牵引、推倒的方法拆除。
2 拆除前,应先清理施工现场,划定作业区。
拆除时应设专人值守,非作业人员禁止入内。
3 拆除模板、支架、拱架时,必须确保未拆除部分的稳定,必要时应对未拆部分采取临时加固、支撑措施,确认安全后,方可拆除。
施工中安全措施1 拆除作业必须由作业组长指挥,作业人员必须服从指挥,步调一致,并随时保持作业场地整洁、道路畅通。
2 预应力混凝土结构的侧模应在预应力张拉前拆除,底模应在结构建立预应力后拆除。
3 在水深超过1.2m 的水域中拆除模板、支架、拱架,应选派熟悉水性的人员,并采取防溺水措施。
4 模板、支架、拱架拆除后,应及时拆卸零配件,并码放在指定地点或清运出场;带钉木模板应及时拔钉。
5 拆除作业应自上而下进行,不得上下多层交叉作业;落架后,应先拆底模,后拆拱架或支架;作业时应先拆侧模,后卸落拱架或支架;落架作业不得影响拱架、支架的稳定。

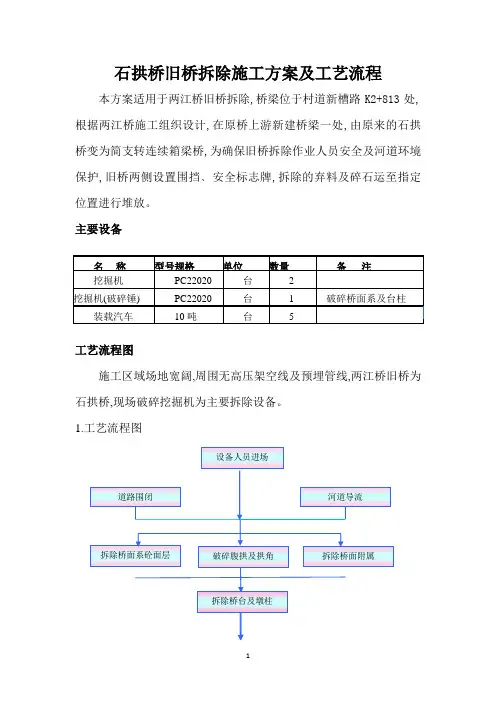

石拱桥旧桥拆除施工方案及工艺流程本方案适用于两江桥旧桥拆除,桥梁位于村道新槽路K2+813处,根据两江桥施工组织设计,在原桥上游新建桥梁一处,由原来的石拱桥变为简支转连续箱梁桥,为确保旧桥拆除作业人员安全及河道环境保护,旧桥两侧设置围挡﹑安全标志牌,拆除的弃料及碎石运至指定位置进行堆放.主要设备工艺流程图施工区域场地宽阔,周围无高压架空线及预埋管线,两江桥旧桥为石拱桥,现场破碎挖掘机为主要拆除设备.1.工艺流程图设备人员进场2. 拆除施工工艺1)桥面及护栏凿出用机械破碎桥面铺装﹑护栏底座混凝土,破碎顺序由2号台至0号台或0号台至2号台依次将每一跨的 桥面铺装破碎并清理干净.桥面及护栏底座的 破碎必须同拱板的 凿断下落交替进行,以保证桥梁上部结构的 整体性和拆除施工安全.2)拱板凿断下落﹑破碎机械坐落在桥台一侧,利用破碎锤振动腹拱及拱角将拱板凿断,使拱板下落至桥下河道中,机械最前端应距离桥台拱板端缝至少1米,且机械应顺桥向站位而不得横桥向站位作业,然后根据机械作业臂的 长短在拱角及腹拱处将拱板逐段凿断下落至桥下.待一侧凿除完毕后,及时用挖掘机将已破碎的 混凝土和碎石装车,运至弃料场,避免河道堵塞.另一侧拱板拆除同上.3)桥墩及桥台拆除将拱板拆除后,在桥下河道内用机械破碎锤对1号桥墩进行破碎,桥墩破碎的 深度 应低于河床面0.5米,然后用挖掘机将已破碎的基础破碎拆除清理河道清理验收交工验收混凝土装车,运至弃料场.最后用破碎机械对桥台结构进行破碎拆除,将破碎的混凝土碎块清运干净.4)河道清理采用加挖机清理施工过程中的遗留在河中的垃圾,恢复河床原貌.旧桥拆除安全施工保证措施1.建立安全组织管理体系项目部实行项目经理负责制,对承建项目工程的安全负全面责任.建立安全生产管理机构,配备足够的安全管理人员.实行管理层层负责制,确保安全保证措施落实.安全组织管理体系框图2.项目安全管理责任分工(1)项目安全管理按照分级管理、逐级负责的原则,对项目部的劳动安全工作进行实施,安全工作由项目部安全领导小组负责,现场作业队安全员配合管理.(2)项目经理为项目安全生产第一管理者,负有全面管理责任.(3)主管安全生产的总工程师协助项目经理认真贯彻执行安全生产方针、政策、法规,建立健全安全生产的管理体系,落实各项安全生产管理制度 .(4)技术负责人对本项目工程生产经营中的安全生产负技术责任.(5)技术人员、施工生产及相关部门、作业班组以及现场作业人员,均按各自分工负有相关岗位安全责任.(6)项目部安全专职人员要保持相对稳定,不得随意撤换,以保证安全生产政令畅通,安全监督连续有效.安全管理制度及安全管理措施3.安全管理制度①工程开工前,建立健全各项安全制度及防护措施;②深化安全教育,强化安全意识;③严格安全监督,建立和完善定期安全检查制度 ;④严格事故报告制度 ;⑤加强安全防护,设置安全防护标志;⑥抓好现场管理,文明施工,安全生产;⑦认真做好防洪、防火、防雷工作,重点设备,重点防护,对易燃、易爆、有毒物品按有关规定妥善保管,登记造册发放,责任落实到人,彻底消除不安全因素.附件:工程施工现场应急预案及安全保证措施一、编制原则1、以人为本,安全第一原则。
拱桥拆除方案经典六篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作总结、演讲致辞、规章制度、应急预案、心得体会、合同协议、条据书信、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as work summaries, speeches, rules and regulations, emergency plans, insights, contract agreements, documentary evidence, teaching materials, essay summaries, and other sample essays. If you would like to learn about different sample formats and writing methods, please pay attention!拱桥拆除方案经典六篇拱桥拆除方案篇1随着城市化进程的不断加快,城市建设也在不断地进行着调整和改变。
第1篇本工程位于我国某地区,是一座历史悠久的石拱桥。
由于年代久远,加之长期受到自然和人为因素的侵蚀,桥梁存在不同程度的病害,为确保桥梁安全使用,特制定本加固施工方案。
二、工程目的1. 消除桥梁病害,提高桥梁承载能力;2. 延长桥梁使用寿命,保障行车安全;3. 保护和弘扬我国石拱桥建筑文化。
三、工程范围本工程主要包括以下内容:1. 桥梁主体加固:包括拱圈、拱脚、桥墩、桥台等;2. 桥面铺装加固:包括桥面铺装层、伸缩缝等;3. 桥梁附属设施加固:包括栏杆、排水设施等。
四、施工准备1. 施工人员:组织专业施工队伍,包括技术人员、施工人员、质检人员等;2. 施工材料:根据设计要求,准备足够的钢筋、水泥、砂石等原材料;3. 施工机械:配置钻机、切割机、凿岩机、搅拌机等施工机械;4. 施工图纸:熟悉设计图纸,明确施工工艺和施工要求;5. 施工方案:编制详细的施工方案,明确施工步骤、质量标准、安全措施等。
五、施工工艺1. 桥梁主体加固(1)拱圈加固:采用化学注浆法对拱圈进行加固,注浆材料为环氧树脂浆液。
具体步骤如下:1)凿除拱圈表面病害,清理干净;2)钻孔,孔径不小于20mm,孔深不小于拱圈厚度;3)插入注浆管,注浆压力控制在0.3~0.5MPa;4)注浆完成后,将注浆管拔出,进行养护。
(2)拱脚加固:采用锚杆加固法对拱脚进行加固,锚杆材料为HRB400钢筋。
具体步骤如下:1)凿除拱脚表面病害,清理干净;2)钻孔,孔径不小于20mm,孔深不小于锚杆长度;3)插入锚杆,采用水泥砂浆锚固;4)养护。
(3)桥墩加固:采用围套加固法对桥墩进行加固,围套材料为钢筋混凝土。
具体步骤如下:1)凿除桥墩表面病害,清理干净;2)制作围套模板,进行加固;3)绑扎钢筋,浇筑混凝土;4)养护。
(4)桥台加固:采用围套加固法对桥台进行加固,加固方法同桥墩。
2. 桥面铺装加固(1)桥面铺装层加固:采用沥青混凝土铺设,厚度不小于100mm。
石拱桥拆除安全方案详解石拱桥拆除安全方案详解导言:石拱桥作为传统的建筑形式之一,在我国的历史长河中留下了丰富的文化遗产。
然而,鉴于一些石拱桥的结构老化和安全隐患,必要时进行拆除是保障公共安全的必要措施。
本文将对石拱桥拆除的相关安全方案进行详细探讨,以确保拆除工作的顺利进行。
一、评估石拱桥的结构稳定性1.1 结构评估在拆除石拱桥之前,首先要对其结构进行评估。
通过使用先进的无损检测技术,如声波探伤和红外热成像等,可以检测到桥梁结构中的潜在问题。
评估结果将帮助我们确定桥梁结构的稳定性并提供拆除计划的基础。
1.2 荷载分析在进行拆除工作之前,我们还需要对石拱桥的荷载情况进行分析。
这包括考虑桥上的车辆、行人和其他可能存在的荷载。
通过对现场情况的详尽观察,我们可以确定在拆除过程中可能出现的荷载变化,并采取相应的安全措施。
二、安全防护措施的制定2.1 建立安全围栏在进行石拱桥拆除工作之前,我们需要设置安全围栏以防止行人和车辆进入危险区域。
这样可以降低事故发生的可能性,并确保拆除工作的进行不会对周围环境造成潜在的伤害。
2.2 使用合适的拆除工具根据桥梁的具体情况,我们需要选择合适的工具和设备进行拆除工作。
这些工具和设备需具备足够的力量和精确度,在不破坏周围环境和结构的前提下,能够安全、高效地拆除石拱桥。
2.3 制定拆除计划在进行石拱桥拆除工作之前,我们需要制定详细的拆除计划。
这一计划应包括拆除的顺序、步骤以及拆除过程中可能出现的问题的解决方案。
通过提前制定合理的计划,我们可以预见并纠正潜在的风险,确保工作的顺利进行。
三、拆除过程中的监测与控制3.1 结构监测在进行石拱桥拆除工作时,我们需要进行实时的结构监测,以便及时发现可能出现的异常情况。
通过使用传感器等高科技设备,我们可以监测桥梁结构在拆除过程中的变化,并采取相应的控制措施,避免意外事故的发生。
3.2 灰尘控制石拱桥的拆除可能会产生大量的灰尘和颗粒物。
为了保护工作人员和周围环境的安全,我们需要采取合适的灰尘控制措施。
石拱桥加固及拱上建筑安全拆除方法示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月石拱桥加固及拱上建筑安全拆除方法示范文本使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
摘要:本文以白马溪大桥为例,对石拱桥出现的问题进行了分析,并介绍了加固和拆除方法,给同类的桥梁进行加固提供了参考。
关键词:石拱桥加固安全拆除1、概述白马溪大桥于1991年建成通车,该桥为1跨净50m空腹式石拱桥,全长92.5m,桥面宽为净-7+2×0.75(人行道)+2×0.25(栏杆)=9.0m。
主拱圈厚1.2m,宽8.5m,净矢跨比为1/5;拱上建筑为6孔净4m圆弧拱,腹拱圈厚0.4m,宽8.5m,净矢跨比亦为1/5,拱上横墙厚1m;两桥台内各设1孔10m圆弧引拱,拱圈厚0.7m;桥面铺装为素混凝土,人行道及栏杆采用石料砌筑。
2、主要病害及其原因分析2.1主要病害(1)主拱圈:主拱圈采用粗料石砌筑而成,总体质量较好,局部有砌缝砂浆脱落、松动现象。
(2)腹拱圈:腹拱圈采用片石砌筑而成,变形严重,已近乎呈三角形,拱顶附近拱腹面出现大面积砌石掉落的空洞;砌缝砂浆不饱满,空洞较大、较多。
(3)横墙:临近两拱脚横墙均出现横向裂缝。
(4)桥台:桥台引拱拱圈局部存在砌缝砂浆不饱满、脱落现象。
(5)桥面铺装:桥面铺装断裂、损坏严重,腹拱顶出现严重沉陷。
2.2原因分析(1)由于陆渔一级公路(即省道鸦来路)扩建封闭施工,该陆渔路(X224)现成为五峰、来凤、鹤峰等地进出宜昌的主要通道,导致该路段交通量猛增;加之年初以来,五峰境内运输铁矿石等重载、超载车辆迅速增加,致使该桥不堪重负,病害急剧出现。
(2)根据收集资料及现场调查发现,砌筑腹拱圈的片石质量较差,大小不一,砌缝砂浆不饱满,强度较低,经重载、超载车辆反复作用后,出现大面积砌石掉落现象。
(3)素混凝土桥面铺装强度较低,经重载车轮反复作用后,断裂、破损、沉陷严重,致使腹拱圈应力集中,变形严重,同时腹拱圈的变形加剧了桥面铺装的损坏,形成恶性相互损坏。
(4)由于桥面铺装损坏的同时也造成拱上防水层损坏,致使腹拱圈积水、渗水严重,恒载增大,砌缝砂浆粘结力降低,出现脱落。
(5)桥台处端腹拱未设铰,在长期的温度应力反复作用下导致腹拱圈拱脚开裂。
3、加固方案3.1、总体加固方案鉴于该桥桥面铺装及腹拱圈损坏严重,难以修补加固,故本次加固设计拟定为拆除桥面系、拱上填料及腹拱圈后,采用C30钢筋混凝土重新恢复腹拱圈,采用C15素混凝土作拱上填料,并设置防水层,采用C40双层钢筋网混凝土重新恢复桥面铺装。
3.2、加固顺序(1)拆除人行道、栏杆及桥台拱上侧墙帽石,凿除桥面铺装及腹拱圈上填料,拆除腹拱圈,凿除腹拱圈拱座;对拱上及桥台处填料不密实或较差的部分进行清理。
(2)在拱上横墙及桥台墙墙植入锚固钢筋连接,浇筑C30钢筋混凝土腹拱圈拱座。
(3)现浇C30钢筋混凝土恢复腹拱圈。
(4)采用C15片石混凝土修建护拱及腹拱圈上侧墙。
(5)采用拱上填料C15素混凝土对挖除填料的部分进行回填处理。
(6)再在上面设置防水涂料进行防水处理。
(7)新建24cm厚C40防水混凝土铺装。
(8)新建人行道系。
(9)对拱上横墙、桥台及桥台10m跨拱圈上松动的勾缝砂浆进行清除,对缝隙采用M10水泥砂浆进行灌注,最后采用M10水泥砂浆对缝隙进行勾缝处理。
(10)对主拱圈空腹段拱背进行清理,采用C25喷射混凝土对其封闭处理,防止风化、侵蚀。
4、拱上建筑拆除方案4.1、施工工序修复桥台拱圈→主拱圈上布置观测点→对称、均衡拆除拱上建筑→对称均衡新建拱座及腹拱圈→对称、均衡修建护拱、换填填料→铺设防水层→浇筑调平层→新建桥面铺装→恢复人行道系→封闭主拱圈空腹段拱背(可在腹拱圈支架拆除后施工)4.2、腹拱圈拆除方案根据拱桥建造时的加载过程及拱桥受力特点,拆除施工顺序即为建造过程的逆顺序;该桥采用搭设支架拆除方案,即在腹拱圈下搭设支架,对称拆除拱上结构,在拆除过程中,由于支架的弹性和非弹性变形是不可避免的,因此,在拆除拱上结构的过程中,应确保拱圈的稳定,并加强对主拱圈的监控;拆除该桥拱上建筑按照以下工序来进行:(1)在腹拱圈下架设支架及拱盔,并加强拱上横墙横向支撑。
(2)主拱圈上布置观测点(拱顶、1/4点、3/4点、拱脚),在拆桥过程中采用水准仪和全站仪观测支架的沉降及横向位移和主拱圈的挠度及横向位移情况。
变形过大则暂停施工,查找裂缝,分析研究,查找原因,采取压载或调整卸载顺序等措施,待稳定后方可继续拆除。
(3)由两头向中间,纵向、横向对称均衡拆除栏杆。
(4)由两头向中间,纵向、横向对称均衡拆除人行道。
(5)纵向由两头向中间,横向分条(每1m为1条),由左右侧向路中线方向,纵向、横向对称均衡清除桥面混凝土铺装。
(6)分层(每10cm为一层)分条(每1m为1条),纵向由两头向中间,横向由左右侧向路中线方向,纵向、横向对称均衡拆除腹拱圈上护拱及填料。
(7)横向分条(每50cm为1条),先拆除端腹拱,后拆除中腹拱,由左右侧向路中线方向,纵向、横向对称均衡拆除腹拱圈。
4.3、主要施工方法(1)用人工对称拆除人行道、栏杆,并运至指定地点进行破碎清理。
(2)现场根据实际情况,采用人工凿除桥面铺装砼,人工运出桥台后外运至指定地点。
(3)纵、横对称、均衡拆除填料及空腹段侧墙,人工运出桥台后再用1吨机动翻斗车外运至指定地点。
4.4、变形观测及应急措施方案(1)观测点布置:①拱顶观测点:在拱顶桥面上布置2个观测点,观测拱顶的沉降和裂缝发生、发展情况。
②主拱圈1/4、3/4处观测点:在拱圈的1/4、3/4点各布置2个观测点,观测1/4、3/4两处的沉降是否同步,检测两侧卸载的平衡情况,同时观测该处表面是否有裂缝。
③拱脚裂缝观测点:在拱脚上各布置2个观测点,主要观测表面裂缝发生发展情况及拱脚水平位移情况;④横向位移观测点:在空腹段位置布置4个观测点,挂4个垂球根据地面投影测量主拱圈的横向位移。
(2) 变形观测人员、设备配置及观测方法①仪器设备:精密水准仪一台,垂球4个;配专职测量员1 名、尺工1名。
②沉降观测:用精密水准仪观测主拱1/4、3/4点及拱顶的沉降,观测频率一个班一次,在工人下班后观测,另在拆除一段前后各增加一次。
③裂缝观测:1/4、3/4及拱顶、拱脚的裂缝随时监控,每次工人下班后要仔细检查一边。
④横向位移观测其在地面上的投影是否有位移。
(3)施工过程与观测协调。
在观测时,要停止上部一切拆除工作,保证观测人员的人身安全和数据准确。
根据弯矩影响线拆除吊装过程中重点观察:①拆除1/4、3/4点位置时,在该位置产生负弯矩,拱顶产生正弯矩,注意观测1/4、3/4点位处拱肋上部是否有裂缝,拱顶是否有隆起现象及拱顶高程是否有上升现象。
②拆除拱顶位置时,在拱顶产生负弯矩,1/4、3/4位置空腹段产生正弯矩,观察拱顶主拱圈是否有裂缝及沉降情况,1/4、3/4位置的沉降情况。
(4)观测结果分析及应急措施:1/4、3/4位置沉降差达1cm时立即停止相关可能继续产生沉降不均的拆除工作,观测相应可能产生裂缝的位置,确保无裂缝后才能施工。
如有裂缝且超过0.3mm,请专家到现场分析解决。
横向位移超过1cm时立即停止施工,查找裂缝,请专家到现场分析解决。
拱圈出现裂缝且发展较快,应立即根据弯矩影响线在对应位置加载和卸载。
以减缓裂缝发展。
具体如拱顶发生裂缝且观测点显著升高,应立即在拱顶压载,1/4、3/4点加快卸载速度。
如拱顶下沉,1/4、3/4点位置发生裂缝,应加快拱顶实腹段卸载,空腹段加载或停止施工。
同时上报,请专家到现场分析解决。
如拱脚出现裂缝,应立即停工,撤离施工人员。
4.5、新建腹拱圈(1)检测支架及横向支撑,并适当加强,调整拱盔至设计位置。
(2)新建腹拱圈前对主拱圈顶进行压顶处理。
(3)新建腹拱圈时,应对称、均衡施工。
(4)拱上横墙不能承受拱圈的恒载单向推力,因此相邻三孔需同时浇筑,两侧也应对称施工。
(5)腹拱圈强度达到设计的情况下方可卸落拱架。
(6)施工腹拱圈时,在其拱脚处每孔预埋6根φ5cmPVC泄水管。
5、结束语桥梁加固应充分考虑桥梁现状情况,正确分析原因,从而确定合理的加固方案。
该桥加固完成后进行了荷载试验,各工况下,所测得的结构各控制截面的主要测点位移、控制应变的结构校验系数均小于1.05。
强度和竖向刚度均满足设计和使用要求。
该桥自加固完成后投入一年多的时间,经过多次实地观察该桥运营良好,达到了加固的目的。
参考文献[1] 中华人民共和国行业标准《公路桥涵设计通用规范》(JTG D60-2004)[2] 中华人民共和国行业标准《公路圬工桥涵设计规范》(JTG D61-2005)[3]中华人民共和国行业推荐性标准《公路桥梁加固设计规范》(JTG/T J22-2008)[4]中华人民共和国行业推荐性标准《公路桥梁加固施工技术规范》(JTG/T J23-2008)[5]中华人民共和国行业标准《公路桥涵养护规范》(JTG H11-2004)请在此位置输入品牌名/标语/sloganPlease Enter The Brand Name / Slogan / Slogan In This Position, Such As Foonsion。
