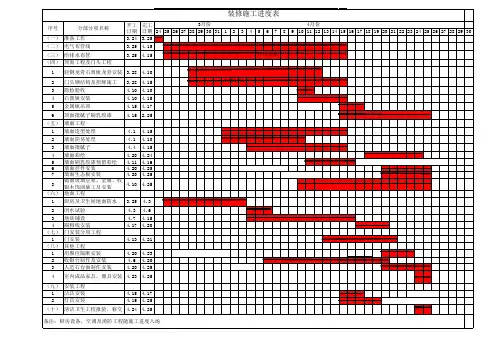

办公楼室内外装修改造工程施工进度计划横道图

  • 格式:xls
  • 大小:27.00 KB
  • 文档页数:4

编制时期:2017年5月
10月
27 30
1 施工准备
4
2 外架搭设
12
3 拆除及清理工程
24
4 墙体砌筑及内墙抹灰工程
31
5 外墙抹灰工程
24
6 铝合金门窗、幕墙、栏杆安装 31
7 水电安装工程
30
8 消防安装工程
30
9 卫生间及屋面防水工程
40
10 吊顶工程
20
11 外墙涂料工程
28
12 墙地面铺装工程
31
13 外架拆除及清理
13
14 专业工程设备、系统安装
凭祥东盟电子商务孵化基地装修项目施工进度计划横道图
序号
分部分项工程名称
工期 (天)
2017年
6月
7月
8月
9月
10月
3 6 9 12 15 18 21 24 27 30 3 6 9 12 15 18 21 24 27 31 3 6 9 12 15 18 21 24 27 31 3 6 9 12 15 18 21 24 27 30 3 6 9 12 15 18 21 24
30
15 零星工程
30
16 水、电、消、通安装、调试
15
17 场地清理及预验收
81Biblioteka 竣工验收5说明: 1、本计划为凭祥东盟电子商务孵化基地装修项目施工进度计划,总工期约150日历天。 2、本工程计划于2017年6月1日开工,具体开工时间以开工令为准。 3、计划于2017年10月28日全面完工。
编制单位:
