2013造价员土建案例-土方工程
- 格式:pdf
- 大小:2.74 MB
- 文档页数:95
土方工程施工案例土方工程施工案例是指在建筑工程中,对土壤进行开挖、填方、挖掘等工作的过程。
这些工作是建筑工程中不可或缺的一部分,因为它们为建筑物提供了坚实的基础。
下面是一些土方工程施工案例: 1. 某大型商业中心的土方工程施工:该商业中心的建筑面积达到了10万平方米,因此需要进行大量的土方工程施工。
施工过程中,工人们使用了大型挖掘机和推土机,对地面进行了大规模的开挖和填方,以确保建筑物的稳定性和安全性。
2. 某高速公路的土方工程施工:该高速公路的建设需要进行大量的土方工程施工,以确保公路的平整和稳定。
施工过程中,工人们使用了大型挖掘机和推土机,对地面进行了大规模的开挖和填方,以确保公路的平整和稳定。
3. 某大型水利工程的土方工程施工:该水利工程需要进行大量的土方工程施工,以确保水利工程的稳定性和安全性。
施工过程中,工人们使用了大型挖掘机和推土机,对地面进行了大规模的开挖和填方,以确保水利工程的稳定性和安全性。
4. 某大型工业园区的土方工程施工:该工业园区的建设需要进行大量的土方工程施工,以确保工业园区的平整和稳定。
施工过程中,工人们使用了大型挖掘机和推土机,对地面进行了大规模的开挖和填方,以确保工业园区的平整和稳定。
5. 某大型码头的土方工程施工:该码头的建设需要进行大量的土方工程施工,以确保码头的平整和稳定。
施工过程中,工人们使用了大型挖掘机和推土机,对地面进行了大规模的开挖和填方,以确保码头的平整和稳定。
6. 某大型机场的土方工程施工:该机场的建设需要进行大量的土方工程施工,以确保机场的平整和稳定。
施工过程中,工人们使用了大型挖掘机和推土机,对地面进行了大规模的开挖和填方,以确保机场的平整和稳定。
7. 某大型水电站的土方工程施工:该水电站的建设需要进行大量的土方工程施工,以确保水电站的稳定性和安全性。
施工过程中,工人们使用了大型挖掘机和推土机,对地面进行了大规模的开挖和填方,以确保水电站的稳定性和安全性。
二○一三年江苏省建设工程造价员资格考试土建造价案例分析试卷(改)本卷为案例分析题,初级做一~四题,共四题,总分100分;中级做三~六题,共四题,总分120分;多做和漏做的题均不得分。
除注明外,管理费率、利润费率、人工工资单价、材料单价和施工机械台班单价全部以14年计价定额中价格为准;文字与图形不同时,以文字说明为准;要求分析合理,结论正确,并简要写出计算过程。
一、(本题25分,初级做)某工业厂房,三类工程,其基础平面图、剖面图如图所示。
基础为C20 钢筋混凝土独立基础,C10 素混凝土垫层,设计室外地坪为-0.300m。
基础底标高为-2.000m,柱截面尺寸为 400 mm×400 mm。
根据地质勘探报告,土壤类别为三类土,无地下水。
该工程采用人工挖土,人工回填土夯填至设计室外地坪。
人工挖土从垫层下表面起放坡,放坡系数为 K=0.33,工作面以垫层边至基坑边为 300mm,本工程混凝土均采用泵送商品混凝土。
请按以上施工方案以及江苏省14计价定额计算土方开挖、土方回填、垫层混凝土以及基础混凝土(其余不予考虑)的计价定额工程量并填写相应的计价定额子目编号、名称及综合单价。
基础平面布置图独立基础剖面图 J1(J2)平面示意图(一)计价定额工程量计算表(二)套用计价定额子目综合单价计算表二、(本题25分,初级做)某一层接待室为三类工程,砖混结构,平、剖面图如图所示。
设计室外地坪标高为-0.300m,设计室内地面标高为±0.000m。
平屋面板面标高为 3.500m。
墙体中 C20 混凝土构造柱工程量为 2.39 m3(含马牙槎),墙体中C20 混凝土圈梁工程量为 2.31 m3 ,平屋面屋面板混凝土标号 C20,厚 100mm,门窗洞口上方设置混凝土过梁,工程量为 0.81 m3,-0.060m 处设水泥砂浆防潮层,防潮层以上墙体为 KP1 多孔砖 240×115×90mm,M5 混合砂浆砌筑,防潮层以下为混凝土标准砖,门窗洞口尺寸见门窗表。

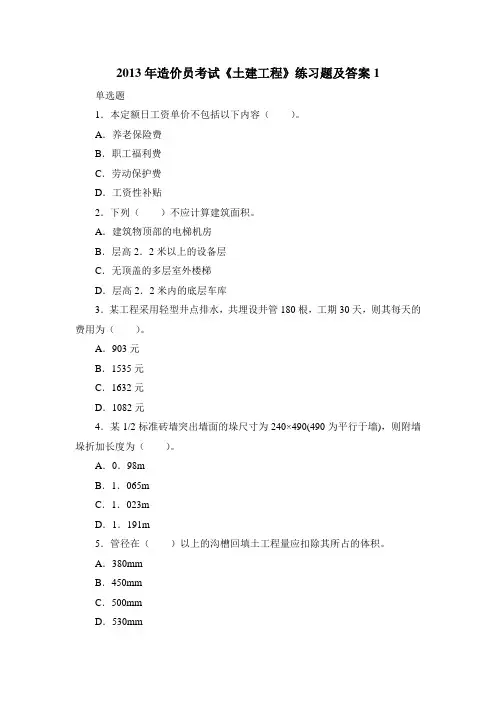

2013年造价员考试《土建工程》练习题及答案1 单选题1.本定额日工资单价不包括以下内容()。
A.养老保险费B.职工福利费C.劳动保护费D.工资性补贴2.下列()不应计算建筑面积。
A.建筑物顶部的电梯机房B.层高2.2米以上的设备层C.无顶盖的多层室外楼梯D.层高2.2米内的底层车库3.某工程采用轻型井点排水,共埋设井管180根,工期30天,则其每天的费用为()。
A.903元B.1535元C.1632元D.1082元4.某1/2标准砖墙突出墙面的垛尺寸为240×490(490为平行于墙),则附墙垛折加长度为()。
A.0.98mB.1.065mC.1.023mD.1.191m5.管径在()以上的沟槽回填土工程量应扣除其所占的体积。
A.380mmB.450mmC.500mmD.530mm6.预制钢筋砼桩的运输工程为施工图净用量的()。
A.101.5%B.100.4%C.101%D.100%7.两坡瓦屋面工程量按()计算。
A.实铺面积B.水平投影面积×坡度折加系数C.水平投影面积×延尺系数D.水平投影面积×偶延尺系数8.无框玻璃门工程量按()面积计算。
A.洞口B.框外围C.扇外围D.实际9.定额中砖用量按标准和常用规格计算的,如实际砖的尺寸不符标准时,则()。
A.定额不作调整B.砖的用量进行调整,其余不变C.定额均作调整D.砖和砂浆的用量进行调整,其余不变10.某房间层高3.6米,吊顶高3.0米,楼板厚0.15米,则其内墙抹灰高度按()计算。
A.3.15米B.3.0米C.3.6米D.3.45米参考答案:1、A 2、B 3、C 4、B 5、C 6、D 7、C 8、C 9、D 10、A 2013年造价员考试《土建工程》练习题及答案2单选题1.在施工现场对建筑材料、构件进行一般性鉴定检查所发生的费用应列入()。
A.措施费B.间接费C.研究试验费D.材料费2.材料市场信息价是指()。

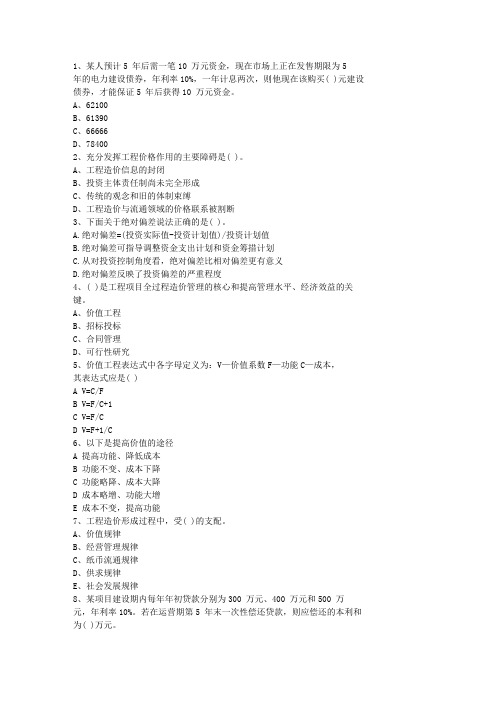

1、某人预计5 年后需一笔10 万元资金,现在市场上正在发售期限为5年的电力建设债券,年利率10%,一年计息两次,则他现在该购买( )元建设债券,才能保证5 年后获得10 万元资金。
A、62100B、61390C、66666D、784002、充分发挥工程价格作用的主要障碍是( )。
A、工程造价信息的封闭B、投资主体责任制尚未完全形成C、传统的观念和旧的体制束缚D、工程造价与流通领域的价格联系被割断3、下面关于绝对偏差说法正确的是( )。
A.绝对偏差=(投资实际值-投资计划值)/投资计划值B.绝对偏差可指导调整资金支出计划和资金筹措计划C.从对投资控制角度看,绝对偏差比相对偏差更有意义D.绝对偏差反映了投资偏差的严重程度4、( )是工程项目全过程造价管理的核心和提高管理水平、经济效益的关键。
A、价值工程B、招标投标C、合同管理D、可行性研究5、价值工程表达式中各字母定义为:V—价值系数F—功能C—成本,其表达式应是( )A V=C/FB V=F/C+1C V=F/CD V=F+1/C6、以下是提高价值的途径A 提高功能、降低成本B 功能不变、成本下降C 功能略降、成本大降D 成本略增、功能大增E 成本不变,提高功能7、工程造价形成过程中,受( )的支配。
A、价值规律B、经营管理规律C、纸币流通规律D、供求规律E、社会发展规律8、某项目建设期内每年年初贷款分别为300 万元、400 万元和500 万元,年利率10%。
若在运营期第5 年末一次性偿还贷款,则应偿还的本利和为( )万元。
A、1576.63B、1734.29C、2098.49D、2308.349、控制工程造价最有效的手段是( )。
A、精打细算B、强化设计C、技术与经济相结合D、推行招投标10、工程造价的计价特征有( )。
A、单件性B、多样性C、多次性D、复杂性E、批量性11、有效控制造价应体现以下原则A 以施工阶段为重点的建设全过程造价控制B 以设计阶段为重点的建设全过程造价控制C 技术与经济相结合是控制工程造价有效的手段D 主动控制,以取得令人满意的结果E 办理竣工结算,顺利收到工程尾款12、某项目中建筑安装工程费用为560 万元,设备工器具购置费工为330万元,工程建设其他费用为133 万元,基本预备费为102 万元,涨价预备费55 万元,建设期贷款利息为59 万元(没有固定资产投资方向调节税),则静态投资为( )万元。

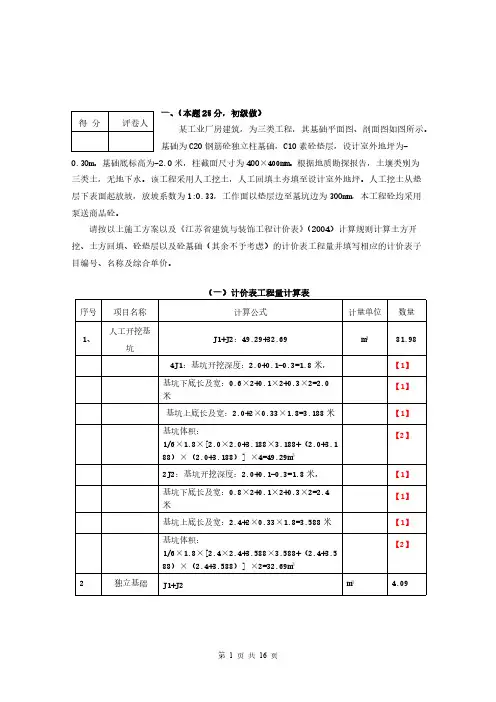

一-:更,.-2014年江苏省造价员考试专用辅导图书2013年江苏省造价员资格考试土建试卷土建答案及解析一、(本题25分,初级做〉某工业厂房建筑,为三类工程,其基础平面图、剖面图如图所示。
基础为C20钢筋吐独立柱基础,C10素吐垫层,设计室外地坪为-0.30mo基础底标高为-2.0米,柱截面尺寸为400X400mm。
根据地质勘探报告,土壤类别为三类土,无地下水。
该工程采用人工挖土,人工回填土秀填至设计室外地坪。
人工挖土从垫层下表面起放坡,放坡系数为1:0.33,工作面以垫层边至基坑边为300mm,本工程吐均采用泵送商品吐。
请按以上施工方案以及《江苏省建筑与装饰工程计价表))(2004)计算规则计算土方开挖、土方回填、吐垫层以及吐基础〈其余不予考虑〉的计价表工程量并填写相应的计价表子目编号、名称及综合单价。
卡一一-@基础平画布置回〈一〉计价表工程量计算表序项目名称计算公式计量数量人工开J1+J2:49.29+32.69m81.98 411:基坑开挖深度:2.0+0.1-【基坑下底长及【l】基坑上底长及[1]基坑体【2】2J2:基坑开挖深度:2.0+0.1-0.3=1.8【l】江苏省南通市2013年中考英语试卷页脚内容3→S F俨2014年江苏省造价员考试专用辅导图书4]1:{1.2X1.2X0.3+1/6X0.15X[1.2X 【1.5】2J2:{1.6X1.6X0.3+116X0.15X[1.6X1.【1.5】3垫层]1+J2 立1.434]1:2J2:4基坑回81.98-独立基础4.09-垫层1.43-室口75.26独立基础剖面固J1(J2)平面示置图〈二〉套用计价表子目综合单价计算表定子目名称 单数单合1~宜81.19.151-人工回填基坑〈穷m 75.10812-商品吐泵送素硅垫I 1.43 28405-商品吐泵迭独立口4.0930112评分标准=人工挖基坑Jl 、J2中开挖深度、基坑下口宽度、基坑上口宽度计算正确各1分,计算公式使用正确及结果正确各2分,计10分。

1、某独立土方工程,招标文件中估计工程量为100 万m3,合同约定:工程款按月支付并同时在该款项中扣留5%的工程预付款;土方工程为全费用单价,每立方米10 元,当实际工程量超过估计工程量10%时,超过部分调整单价,每立方米为9 元。
当某月施工单位完成土方工程量25 万m3,截止该月累计完成的工程量为120 万m3,该月应结工程款为( )万元。
A. 240B. 237.5C. 228D. 2132、国内设备、工器具价款结算的原则是恪守信用,( )。
A.及时付款、谁的钱进谁的账,由银行支配,银行先垫款B.分期付款,谁的钱进谁的账,由谁支配,银行不垫款C.一次付款,谁的钱进谁的账,由银行控制,银行先垫款D.及时付款,谁的钱进谁的账,由谁支配,银行不垫款3、建设项目的实际造价( )。
A、中标价B、承包合同价C、竣工决算价D、竣工结算价4、建筑安装工程费用构成为( )A 直接费、间接费、利税、规费B 工料机、措施费、规费、利润C 直接费、间接费、利润、税金D 工料机、技术措施费、规费、利润5、某工程公司工期为3 个月,2002 年5 月1 日开工,5~7 月份计划完成工程量分别为500 吨、2 000 吨、1 500 吨,计划单价为5 000 元/吨; 实际完成工程量分别为400 吨、1 600 吨、2 000 吨,5~7 月份实际价格均为4 000 元/吨。
则6 月末的投资偏差为( )万元。
A.450B.-450C.-200D.2006、某人预计5 年后需一笔10 万元资金,现在市场上正在发售期限为5年的电力建设债券,年利率10%,一年计息两次,则他现在该购买( )元建设债券,才能保证5年后获得10 万元资金。
A、62100B、61390C、66666D、784007、建筑安装工程费用构成中的税金由( )A 营业税、城乡维护建设税、教育费附加、水利建设专项基金B 营业税、城乡维护建设税、教学费附加、水利水电专项基金C 发票税、城建税、教学税、所得税、个人所得税D 营业税、企业所得税、个人所得税、土地房产税8、控制工程造价最有效的手段是( )。

土建造价案例土建工程是指在建筑工程中,土木工程和建筑工程所涉及的土方工程、基础工程、砌体工程、混凝土工程、钢筋工程、砌筑工程、砂浆工程、防水工程、隔热保温工程、装饰装修工程等工程的总称。
土建工程的造价核算是土建工程管理的一项重要内容,也是土建工程管理的基础。
下面,我们通过一个土建造价案例来详细介绍土建工程的造价核算过程。
案例,某小区的地下车库项目。
1. 项目概况。
某小区地下车库项目总建筑面积为5000平方米,地下一层,采用桩基础,结构为框架结构,墙体为砖混结构,地下室顶板为钢筋混凝土结构,地下室地面为水泥砂浆抹平。
2. 造价核算过程。
(1)工程量清单编制。
首先,根据项目的施工图纸和设计要求,编制地下车库项目的工程量清单,包括土方工程、基础工程、结构工程、装饰装修工程等各项工程量清单。
(2)定额计价。
根据工程量清单,结合当地的市场行情和建筑工程定额,进行定额计价,确定各项工程的工程量和工程造价。
(3)人工费用和材料费用核算。
根据定额计价的结果,计算人工费用和材料费用,包括施工人员工资、材料采购费用、机械设备使用费用等。
(4)间接费用和利润核算。
在工程造价核算过程中,还需要考虑到间接费用和利润,包括施工管理费、税金、风险费用等,以及承包商的合理利润。
(5)综合造价核算。
最后,将各项费用进行综合核算,得出地下车库项目的综合造价,包括工程造价、间接费用和利润在内的总造价。
3. 结果分析。
经过以上的造价核算过程,得出某小区地下车库项目的综合造价为XXX万元。
这个数字将成为项目投资和预算的依据,也是项目管理和控制的重要参考。
4. 总结。
土建工程的造价核算是一个复杂而又重要的工作,需要综合考虑工程量、定额计价、人工费用、材料费用、间接费用和利润等多个方面的因素。
只有通过科学、严谨的造价核算,才能为土建工程的合理投资和有效管理提供可靠的数据支持。
通过以上案例的介绍,相信读者对土建工程的造价核算过程有了更深入的了解。

土方工程施工案例
土方工程施工是土木工程的重要组成部分,其主要任务是对土壤进行开挖、填筑、夯实等处理,为后续建筑工程的施工创造适宜的基础环境。
本文将介绍一个土方工程施工案例,以便读者更好地了解土方工程施工的流程和注意事项。
该土方工程施工案例位于某个工业园区内,施工范围为一个占地面积约2000平方米的场地,主要任务是对场地进行开挖和平整,为后续建筑工程的施工做好基础准备。
首先,施工队伍进行了详细的现场勘察和规划设计,确定了开挖深度、施工区域和土方回填方案等关键要素。
然后,施工人员按照设计要求使用挖掘机和铲车等机械设备对场地进行了开挖和挖土作业,将场地表层的土壤、石块和杂物等物料清理干净,并将挖出的土方运输到指定的回填区域。
在挖掘过程中,施工人员需要注意对周围环境的保护,避免对场地周边建筑、道路等设施造成损害。
接着,施工人员对场地进行了平整处理,使用夯实机对挖掘后的土地进行了夯实,确保场地的承重能力和稳定性。
同时,还进行了下水道的铺设和管道的埋设等工作,为后续建筑工程提供了必要的基础设施和保障。
最后,施工队伍进行了土方回填和收尾工作,将挖掘出来的土方按照设计方案进行回填,使场地地面恢复到原先的高度和形态。
同时,还进行了场地清理和环境治理,清除施工过程中产生的垃圾、泥土等杂物,恢复场地的整洁和美观。
总体来说,该土方工程施工案例顺利完成,为后续建筑工程的施工创造了良好的土地基础环境。
在实际施工过程中,施工人员需要遵守相关安全规范和操作规程,对现场环境进行严密监控和协调,确保施工过程的安全性和高效性。

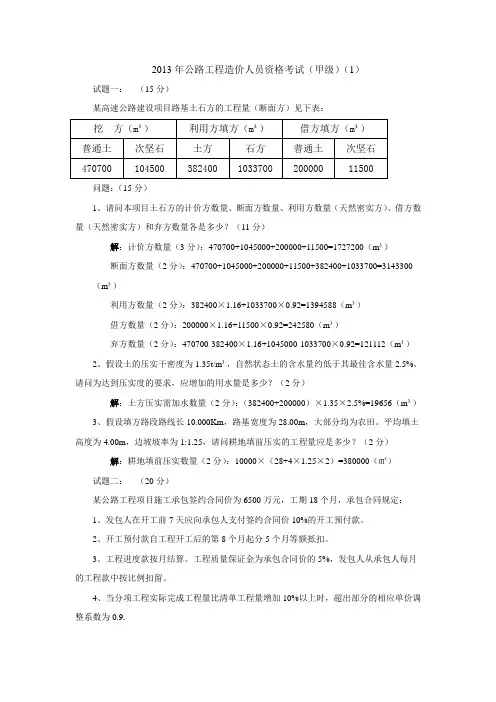

2013年公路工程造价人员资格考试(甲级)(1)试题一:(15分)某高速公路建设项目路基土石方的工程量(断面方)见下表:问题:(15分)1、请问本项目土石方的计价方数量、断面方数量、利用方数量(天然密实方)、借方数量(天然密实方)和弃方数量各是多少?(11分)解:计价方数量(3分):470700+1045000+200000+11500=1727200(m³)断面方数量(2分):470700+1045000+200000+11500+382400+1033700=3143300 (m³)利用方数量(2分):382400×1.16+1033700×0.92=1394588(m³)借方数量(2分):200000×1.16+11500×0.92=242580(m³)弃方数量(2分):470700-382400×1.16+1045000-1033700×0.92=121112(m³)2、假设土的压实干密度为1.35t/m³,自然状态土的含水量约低于其最佳含水量2.5%,请问为达到压实度的要求,应增加的用水量是多少?(2分)解:土方压实需加水数量(2分):(382400+200000)×1.35×2.5%=19656(m³)3、假设填方路段路线长10.000Km,路基宽度为28.00m,大部分均为农田。
平均填土高度为4.00m,边坡坡率为1:1.25,请问耕地填前压实的工程量应是多少?(2分)解:耕地填前压实数量(2分):10000×(28+4×1.25×2)=380000(㎡)试题二:(20分)某公路工程项目施工承包签约合同价为6500万元,工期18个月,承包合同规定:1、发包人在开工前7天应向承包人支付签约合同价10%的开工预付款。
一、土石方工程清单编制例题例1:某工程外墙外边线尺寸为36.24m ×12.24m ,底层设有围护栏板的室外平台共4只,围护外围尺寸为3.84m ×1.68m ;设计室外地坪土方标高为-0.15m ,现场自然地坪平均标高为-0.05m ,现场土方多余,需运至场外5km 处松散弃置,按规范编制该工程平整场地清单项目。
解:该工程按自然标高计算,多余土方平均厚度0.10m ,按题意需考虑外运。
工程量计算:平整场地:S =36.24×12.24+3.84×1.68×4=469.38m 2例2:如图,某房屋工程基础平面及断面如图,已知:基底土质均衡,为二类土,地下常水位标高为-1.1m ,土方含水率30%;室外地坪设计标高-0.15m ,交付施工的地坪标高-0.3m ,基坑回填后余土弃运5km 。
试计算该基础土方开挖工程量,编制工程量清单。
解:本工程基础槽坑开挖按基础类型有1-1、2-2和J -1三种,应分别列项。
工程量计算:挖土深度=1.6-0.3=1.30 m1、断面1-1:L =(10+9)×2-1.1×6+0.38=31.78m (0.38为垛折加长度) V =31.78×1.4×1.3=57.84m 3其中:湿土 V =31.78×1.4×0.5=22.25m 32、断面2-2:L =9-0.7×2+0.38=7.98mV =7.98×1.6×1.3=16.60m 3图4-1其中:湿土V=7.98×1.6×0.5=6.38m33、J-1:V=2.2×2.2×1.3×3=18.88m3其中:湿土V=2.2×2.2×0.5×3=7.26m3根据工程量清单格式,编制该基础土方开挖工程量清单如下表:表1-2例3:某工程室外排水管道WSI,工程量80m(含窨井),采用外径450mm水泥涵管直铺。
