2003年-2010年公路监理工程师考试公路综合考试试卷真题汇总
- 格式:doc
- 大小:172.00 KB
- 文档页数:67

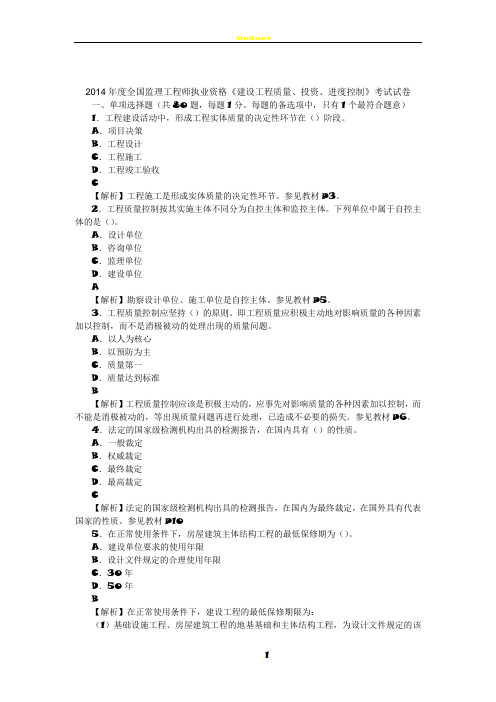

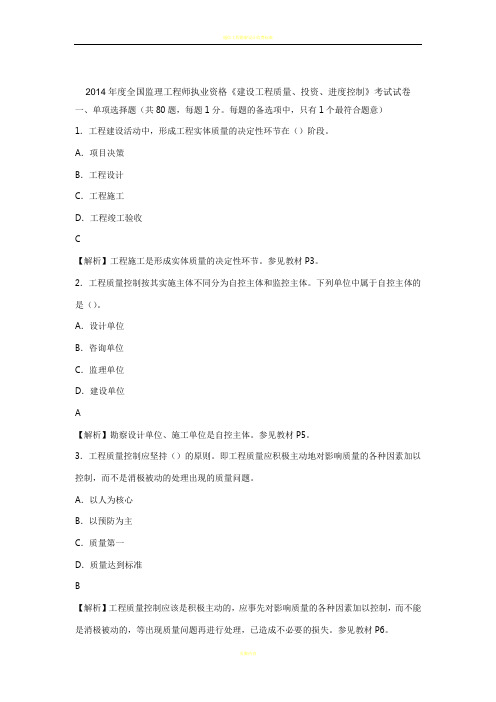

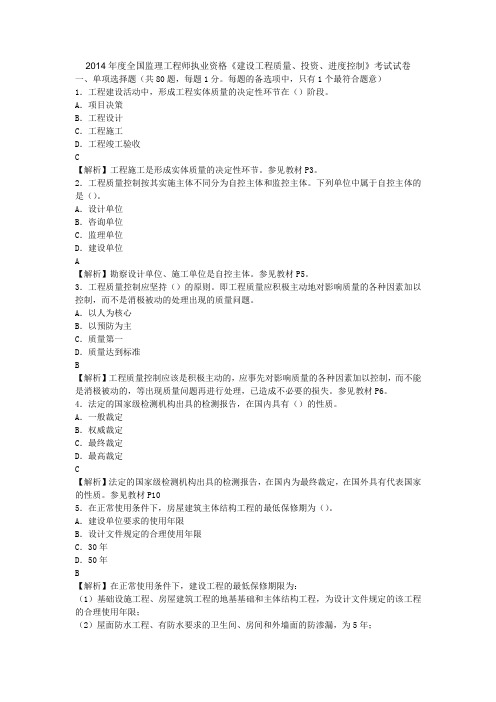

2014年度全国监理工程师执业资格《建设工程质量、投资、进度控制》考试试卷一、单项选择题(共80题,每题1分。
每题的备选项中,只有1个最符合题意)1.工程建设活动中,形成工程实体质量的决定性环节在()阶段。
A.项目决策B.工程设计C.工程施工D.工程竣工验收C【解析】工程施工是形成实体质量的决定性环节。
参见教材P3。
2.工程质量控制按其实施主体不同分为自控主体和监控主体。
下列单位中属于自控主体的是()。
A.设计单位B.咨询单位C.监理单位D.建设单位A【解析】勘察设计单位、施工单位是自控主体。
参见教材P5。
3.工程质量控制应坚持()的原则。
即工程质量应积极主动地对影响质量的各种因素加以控制,而不是消极被动的处理出现的质量问题。
A.以人为核心B.以预防为主C.质量第一D.质量达到标准B【解析】工程质量控制应该是积极主动的,应事先对影响质量的各种因素加以控制,而不能是消极被动的,等出现质量问题再进行处理,已造成不必要的损失。
参见教材P6。
4.法定的国家级检测机构出具的检测报告,在国内具有()的性质。
A.一般裁定B.权威裁定C.最终裁定D.最高裁定C【解析】法定的国家级检测机构出具的检测报告,在国内为最终裁定,在国外具有代表国家的性质。
参见教材P105.在正常使用条件下,房屋建筑主体结构工程的最低保修期为()。
A.建设单位要求的使用年限B.设计文件规定的合理使用年限C.30年D.50年B【解析】在正常使用条件下,建设工程的最低保修期限为:(1)基础设施工程、房屋建筑工程的地基基础和主体结构工程,为设计文件规定的该工程的合理使用年限;(2)屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏,为5年;(3)供热与供冷系统,为2个采暖期、供冷期;(4)电气管线、给排水管道、设备安装和装修工程,为2年。
参见教材P12。
6.“持续改进”是ISO质量管理体系八项质量管理原则之一,其核心是提高质量管理体系的()。
2010年二级建造师考试《公路工程管理与实务》真题及答案解析【完整版】一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.桥梁容许建筑高度是指公路(或铁路)定线中所确定的()。
A.桥面标高与设计洪水位之差B.桥面标高与通航净空顶部标高之差C.桥跨结构最下缘与设计洪水位之差D.桥跨结构最下缘与通航净空顶部标高之差【答案】B【解析】桥梁建筑高度是桥上行车路面(或轨顶)标高至桥跨结构最下缘之间的距离,它不仅与桥梁结构的体系和跨径的大小有关,而且还随行车部分在桥上布置的高度位置而异。
公路(或铁路)定线中所确定的桥面(或轨顶)标高,与通航净空顶部标高之差,又称为容许建筑高度。
桥梁的建筑高度不得大于其容许建筑高度,否则就不能保证桥下的通航要求。
2.临近桥台边缘处的桥台台背回填宜采用()压实。
A.18t振动压路机B.大型冲击压实机C.小型蛙式打夯机D.强夯机【答案】C【解析】桥台台背采用水平分层填筑的方法,人工摊铺为主,分层松铺厚度宜小于20cm。
当采用小型低等级夯具时,一级以上公路松铺厚度宜小于15cm。
压实尽量使用大型机械,在临近桥台边缘或狭窄地段,则采用小型夯压机械,分薄层认真夯压密实。
为保证填土与桥台衔接处的压实质量,施工中可采用夯压机械横向碾压的方法。
3.某二级公路改造工程中的K1+000~K1+200段路堤右侧坡脚处受河水浸泡,在洪水作用下,旧路坡脚垮塌,急需抢修,对此最宜选用的路基防护是()。
A.喷射混凝土封面B.干砌片石护坡C.抛石防护D.护面墙【答案】C【解析】抛石防护用于经常浸水且水深较大的路基边坡或坡脚以及挡土墙、护坡的基础防护,抛石一般多用于抢修工程。
A项,喷浆和喷射混凝土防护适用于边坡易风化、裂隙和节理发育、坡面不平整的岩石挖方边坡;B项,干砌片石护坡适用于易受水流侵蚀的土质边坡、严重剥落的软质岩石边坡、周期性浸水及受水流冲刷较轻(流速小于2~4m/s)的河岸或水库岸坡的坡面防护;C项,抛石防护用于经常浸水且水深较大的路基边坡或坡脚以及挡土墙、护坡的基础防护。
2014年度全国监理工程师执业资格《建设工程质量、投资、进度控制》考试试卷一、单项选择题(共80题,每题1分。
每题的备选项中,只有1个最符合题意)1.工程建设活动中,形成工程实体质量的决定性环节在()阶段。
A.项目决策B.工程设计C.工程施工D.工程竣工验收C【解析】工程施工是形成实体质量的决定性环节。
参见教材P3。
2.工程质量控制按其实施主体不同分为自控主体和监控主体。
下列单位中属于自控主体的是()。
A.设计单位B.咨询单位C.监理单位D.建设单位A【解析】勘察设计单位、施工单位是自控主体。
参见教材P5。
3.工程质量控制应坚持()的原则。
即工程质量应积极主动地对影响质量的各种因素加以控制,而不是消极被动的处理出现的质量问题。
A.以人为核心B.以预防为主C.质量第一D.质量达到标准B【解析】工程质量控制应该是积极主动的,应事先对影响质量的各种因素加以控制,而不能是消极被动的,等出现质量问题再进行处理,已造成不必要的损失。
参见教材P6。
4.法定的国家级检测机构出具的检测报告,在国内具有()的性质。
A.一般裁定B.权威裁定C.最终裁定D.最高裁定C【解析】法定的国家级检测机构出具的检测报告,在国内为最终裁定,在国外具有代表国家的性质。
参见教材P105.在正常使用条件下,房屋建筑主体结构工程的最低保修期为()。
A.建设单位要求的使用年限B.设计文件规定的合理使用年限C.30年D.50年B【解析】在正常使用条件下,建设工程的最低保修期限为:(1)基础设施工程、房屋建筑工程的地基基础和主体结构工程,为设计文件规定的该工程的合理使用年限;(2)屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏,为5年;(3)供热与供冷系统,为2个采暖期、供冷期;(4)电气管线、给排水管道、设备安装和装修工程,为2年。
参见教材P12。
6.“持续改进”是ISO质量管理体系八项质量管理原则之一,其核心是提高质量管理体系的()。
2014年度全国监理工程师执业资格《建设工程质量、投资、进度控制》考试试卷一、单项选择题(共80题,每题1分。
每题的备选项中,只有1个最符合题意)1.工程建设活动中,形成工程实体质量的决定性环节在()阶段。
A.项目决策B.工程设计C.工程施工D.工程竣工验收C【解析】工程施工是形成实体质量的决定性环节。
参见教材P3。
2.工程质量控制按其实施主体不同分为自控主体和监控主体。
下列单位中属于自控主体的是()。
A.设计单位B.咨询单位C.监理单位D.建设单位A【解析】勘察设计单位、施工单位是自控主体。
参见教材P5。
3.工程质量控制应坚持()的原则。
即工程质量应积极主动地对影响质量的各种因素加以控制,而不是消极被动的处理出现的质量问题。
A.以人为核心B.以预防为主C.质量第一D.质量达到标准B【解析】工程质量控制应该是积极主动的,应事先对影响质量的各种因素加以控制,而不能是消极被动的,等出现质量问题再进行处理,已造成不必要的损失。
参见教材P6。
4.法定的国家级检测机构出具的检测报告,在国内具有()的性质。
A.一般裁定B.权威裁定C.最终裁定D.最高裁定C【解析】法定的国家级检测机构出具的检测报告,在国内为最终裁定,在国外具有代表国家的性质。
参见教材P105.在正常使用条件下,房屋建筑主体结构工程的最低保修期为()。
A.建设单位要求的使用年限B.设计文件规定的合理使用年限C.30年D.50年B【解析】在正常使用条件下,建设工程的最低保修期限为:(1)基础设施工程、房屋建筑工程的地基基础和主体结构工程,为设计文件规定的该工程的合理使用年限;(2)屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏,为5年;(3)供热与供冷系统,为2个采暖期、供冷期;(4)电气管线、给排水管道、设备安装和装修工程,为2年。
参见教材P12。
6.“持续改进”是ISO质量管理体系八项质量管理原则之一,其核心是提高质量管理体系的()。
2004年公路水运工程监理工程师执业资格考试公路综合考试试卷一、简析题(按所给问题的背景材料,正确分析并回答问题。
共25分)1、某高速公路B合同段为桥梁工程,业主与H监理公司签订了监理合同,业主与D公司签订了施工合同,监理工程师在进行监理工作过程中发现以下问题:(1)、D公司考虑工期紧,将30根砼灌注桩(约占总桩数1/5)分包给F公司,而F公司未经审查批准,其设备已进入现场准备施工。
(2)、在钢筋骨架焊接的旁站过程中,监理工程师发现焊工将设计图纸应为E5001焊条焊接的主筋改用E4303焊条焊接。
问:监理工程师对上述问题应如何处理?(10分)2、某施工单位承包6km路基工程,其中1km进行了外包(未经批准)。
路基填筑时进行了掺灰,完工后经验收符合要求。
路面施工时左半幅局部出现弹簧现象。
监理工程师组织人员进行此标段全线检查,发现外包队所施工的1km路段有质量问题,各层填土过厚,掺灰不匀,出现松软夹层,夹层土含水量过大,最终造成质量事故。
(1)、对此质量事故施工单位和监理各存在哪些主要问题?出现此问题的原因是什么?(8分)(2)、监理工程师对此质量事故应如何处理?(7分)二、综合题(根据所给案例的背景材料,正确分析并回答问题。
共75分)1、某大桥有一座高达百米的桥墩,是控制全桥工期的关键工程。
因基础施工延误,墩身施工时已滞后三个月,因此施工单位提出修改施工方案,将批准的实施性施工组织设计中4.5米高的翻模改为6.0米,以减少周转次数,尽量赶回工期。
方案同时报监理和业主。
监理初审后认为6.0米翻模太高,偏位不易控制,尽管模板设计、计算结论认为精度能满足要求,但尚无成功经验(原方案有成功经验),拟不同意此方案。
但业主和施工单位都强调此墩为控制工期工程,必须保证全桥总工期。
在监理向业主提交初审意见后,业主召集了重大方案专家评审会,业主、设计、监理、施工等有关各方均参加,会议通过了此方案并形成书面纪要,监理据此批准了该方案。
道路与桥梁真题2003 年( 无答案,供参考)一、单项选择题( 下列各题中,只有一个备选项最符合题意)1、滑模摊铺水泥混凝土路面的施工基准线设置,宜采用( ) A .基准线B .滑靴C .多轮移动支架2、石灰稳定土施工期的日最低气温在( )°C以上,并应在第一次冰冻到来之前一个月到一个半月完成。
A .0B .5C .-5D .103、常用的砂浆强度等级分别为( ) 六个等级。
A .M17.5 ,M15,M12.5 ,M10,M7.5 ,M5B .M20,M15,M10,M7.5 ,M5,M2.5C .M15,M12.5 ,M10,M7.5 ,M5,M2.5D .M20,M15,M12.5 ,M10,M7.5 ,M54、公路桥涵等混凝土施工中,配制混凝土的粗集料,小于2.5mm的颗粒含量(按质量计)要求小于或等于( ) 。
A .5%B .6%C .7%5、预应力混凝土的水泥用量,任何情况下不得超过( ) 。
A.500kg/m 3B.600kg/m 3C.550kg/m 36、在软基处理粉喷桩施工中,桩身上部1/3 桩长不小于( )m 的范围内必须进行二次搅拌,确保桩身质量。
A .3B .4C .5D .67、混凝土的坍落度主要反映混凝土的( ) 。
A .和易性B .抗渗性C .干缩性8、桥梁全长( 总长度) 的计算规定是,有桥台的桥梁为( ) 。
A .各孔桥跨标准跨径之和B .两岸桥台的侧墙或八字墙尾端之间的距离C .两岸桥台前墙之间的距离D .桥面系行车道的长度9、公路工程抗震设计的基本烈度为( ) 。
A .5、6 、7B .6 、7 、8C .7 、8 、9 10、在桥梁钻孔灌注桩的施工中,深水处的护筒内径应比桩径大( )A . 15 〜20cmB . 20 〜40cmC . 40cm二、多项选择题( 在下列各题的备选答案中,有两个及以上的选项符合题意)11 、在沥青混合料组成设计中,矿料配合比的确定方法有( ) 。
监理工程师历年考试真题及答案汇总下载2014年监理工程师考试真题、模拟题尽收其中,诸多业界权威名师精心解析,精细化试题分析、完美解析一网打尽!监理工程师考试历年考试真题:/ejORs7更多精品备考资料及资讯2015年监理高效备考交流群:415918615(入群即送一套白金课程,备考资料,历年真题)一、单项选择题(共50题,每题1分。
每题的备选项中,只有1个最符合题意)1.工程建设单位与某设计单位签订合同,购买该设计单位已完成设计的图纸,该合同法律关系的客体是( )。
A.物B.财C.行为D.智力成果2.担保方式中的保证,实际运用过程中应理解为( )。
A.债务人和债权人约定,债务人向债权人保证履行合同义务B.债务人和债权人约定,当债务人不履行债务时,由保证人代为履行债务C.保证人和债权人约定,当债务人不履行债务时,保证人按约定履行债务D.保证人和债务人约定,当债务人不履行债务时,保证人按约定履行债务3.依据《担保法》,只能由合同当事人本人提供担保的担保方式是( )。
A.保证B.抵押C.质押D.定金4.某建筑工程,业主投保了建筑工程一切险。
工程竣工移交后,在合同约定保险期限内发生地震,造成部分建筑物损坏,业主向保险公司提出索赔。
则应由( )。
A.保险公司承担全部损失B.保险公司承担除外责任以外的全部损失C.业主自行承担全部损失D.业主和保险公司协商分担损失5.合同公证与鉴证的相同点是( )。
A.目的、法律效力、原则B.范围、性质、目的C.目的、原则、内容D.法律效力、目的、性质6.依据《合同法》的规定,合同形式中不属于书面合同形式的是( )。
A.传真B.电子邮件C.登记D.信件7.接受要约的承诺人要使发出的承诺不产生法律效力,则撤回承诺的通知应当在( )到达要约人。
A.要约到达受要约人之前B.承诺通知到达要约人之前C.承诺通知发出之前D.承诺通知到达要约人之后8.执行政府定价的合同,当事人一方逾期提取货物,遇到政府上调价格时,应当按 ( )执行。
公路工程中的首件工程应以施工合同段内所属的()为实施对象。
A. 所有的分部工程
B. 关键的分部工程
C. 所有的分项工程
D. 关键的分项工程
公路工程中,路基上路床填料应用部位通常是()。
A. 0~0.3m
B. 0~0.5m
C. 0~0.8m
D. 0~1.0m
高速公路项目中,水泥料仓应配备()来计量水泥添加量。
A. 电机转速计
B. 流量计
C. 计重装置
D. 容积计
监理工程师对承包商的施工质量进行监督,主要依据是()。
A. 业主的口头指令
B. 监理合同
C. 施工合同
D. 监理规划
FIDIC施工协议条件规定,承包商应作为投保方,为()投保。
A. 业主财产
B. 监理方财产
C. 第三方责任
D. 工程、生产设备、材料和承包商文献
简答题
简述公路工程分项工程检查应包括哪些主要检查项目?
阐述监理工程师在质量控制方面的主要职责和任务。
说明拌合站在公路工程中应安置在什么位置,并解释原因。
列举三种常见的路基病害及其防治措施。
简述公路工程施工过程中,如何落实各主体的工程质量责任?
公路工程中的路基填筑,每层最大压实厚度通常不大于_____mm。
公路工程一般项目的合格率应不低于_____%,否则该检查项目为不合格。
公路工程分项工程竣工后,隐蔽工程在隐蔽前应_____合格。
公路工程中的沥青面层可能包括的结构层有_____(至少填写两种)。
公路工程中的水泥混凝土路面设置基层的主要目的之一是_____(如防唧泥、承重等)。
2010年监理工程师考试《建设工程监理案例分析》真题及详解试题一(20分)某工程,建设单位通过招标方式选择监理单位。
工程实施过程中发生下列事件:事件1:在监理招标文件中,列出的监理目标控制工作如下:投资控制:(1)组织协调设计方案优化;(2)处理费用索赔;(3)审查工程概算;(4)处理工程价款变更;(5)进行工程计量。
进度控制:(1)审查施工进度计划;(2)主持召开进度协调会;(3)跟踪检查施工进度;(4)检查工程投入物的质量;(5)审批工程延期。
质量控制:(1)审查分包单位资质;(2)原材料见证取样;(3)确定设计质量标准;(4)审查施工组织设计;(5)审核工程结算书。
事件2:监理合同签订后,总监理工程师委托总监理工程师代表负责如下工作:(1)主持编制项目监理规划;(2)审批项目监理实施细则;(3)审查和处理工程变更;(4)调解合同争议;(5)调换不称职监理人员。
事件3:该项目监理规划内容包括:(1)工程项目概况;(2)监理工作范围;(3)监理单位的经营目标;(4)监理工作依据;(5)项目监理机构人员岗位职责;(6)监理单位的权利和义务;(7)监理工作方法及措施;(8)监理工作制度;(9)监理工作程序;(10)工程项目实施的组织;(11)监理设施;(12)施工单位需配合监理工作的事宜。
事件4:在第一次工地会议上,项目监理机构将项目监理规划报送建设单位,会后,结合工程开工条件和建设单位的准备情况,又将项目监理规划修改后直接报送建设单位。
事件5:专业监理工程师在巡视时发现,施工人员正在处理地下障碍物。
经认定,该障碍物确属地下文物,项目监理机构及时采取措施并按有关程序进行了处理。
问题:1.指出事件1中所列监理目标控制工作中的不妥之处,说明理由。
2.指出事件2中的不妥之处,说明理由。
3.指出事件3中项目监理规划内容中的不妥之处。
根据《建设工程监理规范》,写出该项目监理规划还应包括哪些内容。
4.指出事件4中的不妥之处,说明理由。

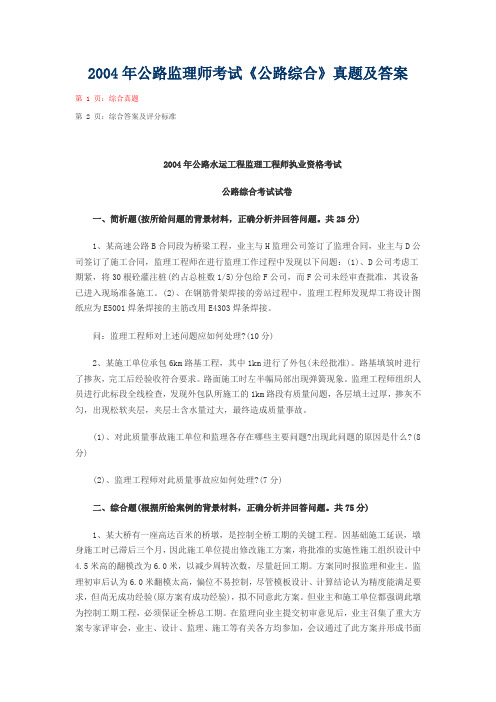

2003年公路水运工程监理工程师执业资格考试(试点)
公路综合考试试卷
1、[背景]某段路基,按设计文件提供的取土场的填料为山皮土,
承包商进入现场后发现,在路基附近的河中有大量的符合路基填筑的
砂砾,且具开采容易、运距较指定土场近,价格也较山皮土便宜,故
在征得监理工程师同意后,即用此砂砾进行本段路基的填筑,但在路
基填筑完成后,承包商以使用砂砾填筑的路基其强度较山皮土填筑的
路基强度高为由,提出了变更申请,要求以合同的工程量清单中的砂
砾垫层的单价(高于山皮土)来支付。
[试问]:(1)监理工程师可否批准此变更,理由如何?
(2)应以哪个单价支付?
[参考答案]:(1)监理工程师不能批准此变更。
理由:1、设计文件中提供的取土场可以使用。承包人在投标报
价时是以设计文件中提供的土场考虑的。
2、使用山皮土能满足设计的路基强度的要求,业主没有提出在
此基础上再提高强度的要求。
3、砂砾垫层与用砂砾填筑路基两者有较大的区别,其使用功能
不同,技术要求、施工工艺、质量验收标准均不同,单价相差较大,
故不能套用砂砾垫层单价。
(2)应以原山皮土单价支付,或以实际的材料、价格、运距重
新计算后的单价支付。
2、[背景]某公路建设项目,路面为沥青混凝土路面。业主委托
一监理单位进行施工阶段的监理,并分别与监理单位和施工单位签定
了合同。在施工过程中,承包单位没有做沥青混凝土路面的技术,按
照合同约定,提出需将路面工程进行分包。为了保证施工质量,并赶
在冬季前作完路面工程,业主代表选择了一家专业沥青混凝土施工公
司,将路面工程分包给该专业施工公司(合同未签),并向承包施工
单位和监理单位发出通知,要求施工单位配合路面分包单位施工。
[问题]:
(1)你认为业主代表的做法是否正确?为什么?
(2)若承包人提出异议,监理工程师应按什麽程序协调有关方
的关系?
(3)分包单位施工完毕后,向监理工程师报送了工程款支付申
请和工程结算书,你认为监理工程师应如何处理?
[第一套参考答案]:(1)业主代表的做法不正确
理由:1、业主代表不应直接分包,工程分包是承包人的权利,
业主这样做属于违约。2、业主代表没有通过监理工程师直接向施工
单位发通知不对,业主这样做也属于违约。3、业主代表自行选择分
包人不正确
(2)监理工程师的协调: 1、由总监理工程师签发监理通
知,要求业主终止违约做法。 2、在承包人自愿的条件下,由承包人
向监理工程师提出分包申请,并将分包人的资质材料报送监理工程
师,由监理工程师审核和确认,并报送业主批准。 3、由承包人与被
批准的分包人签定分包协议,报监理工程师核备。
(3)监理工程师对分包单位申请的处理: 1、退回分包人的
支付申请,并告知分包人,分包工程的所有合同事宜均需通过承包人
办理。 2、通知承包人对分包的工程质量进行验收并向监理工程师报
验。
[第二套参考答案](1)业主代表的做法是正确的。
理由:业主有权通过公开招标或邀请招标的方式选择特殊分包
人。《公路工程国内招标文件范本》(上册)(2003版) 59.1条
(2)监理工程师的协调:1、审核分包人的资质材料并确认分包
人。2、要求承包人与被批准的特殊分包人签定分包合同,报监理工
程师核备。
(3)监理工程师对分包单位申请的处理:1、退回分包人的支付
申请,并告知分包人,分包工程的所有合同事宜均需通过承包人办理。
2、通知承包人对分包的工程质量进行验收并向监理工程师报验。
3、[背景]某工程项目,网络计划如图所示,由于业主或不可抗
力因素及承包人自身工作造成了一定影响,其结果如下表,
[问题]:实际工期为多少?、关键线路是什麽?监理工程师应签
证延长合同工期几天合理?
工作 计划工期 业主原因造成工期增加 承包商原因造
成的工期增加
小计
A 5 +3 +1 9
B 3 +2 +3 8
C 11 0 0 11
D 2 0 0 2
E 2 +1 +1 4
F 3 +2 0 5
G 5 +1 +1 7
H 3 +2 +1 6
I 4 +2 +3 9
合
计
38 13 10 61
C
B G
D F H
A I
E
1 6
5 4 2
3
[参考答案]:(1)实际总工期为29天
(2)关键线路为 A→D→F→H→G A→D→C→G
(3)应当延长工期为4天
确定关键线路的方法有以下几种:
第一种方法:线路枚举法
此种方法是列举网络图中所有的线路,其中线路长度最大的为关
键线路,本题有8条线路,可以全部列出,然后找出关键线路。
第一条 A→D→C→G
第二条 A→D→F→H→G
第三条 A→D→F→I
第四条 A→E→I
第五条 A→E→H→G
第六条 B→F→I
第七条 B→C→G
第八条 B→F→H→G
第二种方法:关键工作法
关键线路上的工作为关键工作,关键工作没有任何机动时间即工
作的总时差为零。
第三种方法:关键节点法
箭尾节点时间+工作持续时间=箭头节点时间
如果上述公式成立,则这项工作为关键工作。
4、[背景]某公路工程经招标后签定了施工承包合同,承包人在
施工过程中发生了以下一些事件,承包人均提出了费用索赔。
(1)在基坑开挖过程中,发现地下水位过高,挖土排水困难,
加大了支护费用;
(2)招标时,业主提供了砂石料的运距,进场后,原料场的材
料经检验后为不合格材料,监理工程师要求承包人重新选择料场。新
料场选定后,运距有较大增加,运费还相应加大;
(3)某隐蔽工程在覆盖前,承包人已通知监理工程师检查,监
理工程师检查后签字同意该隐蔽工程覆盖。一个月后,有人举报该隐
蔽工程在施工中有质量问题,监理工程师下令承包人再揭露并重新检
验,检验后质量符合要求,并重新覆盖。
[试问]:(1)监理工程师应批准承包人费用索赔的事件是那些?
(2)请逐个说明对以上事件批准索赔或不批准索赔的理由。
5
7
18
7
2
3
1
8
1
4
1
0
10
13
1
0
7
550304353221135IGHFDBCEA6542317
T2=
23
11132456AECBDFHGI851123565605088
1
0
1
5
20
15
1
5
2
1
2
1
2
7
10
21
10
8
T3=
27
