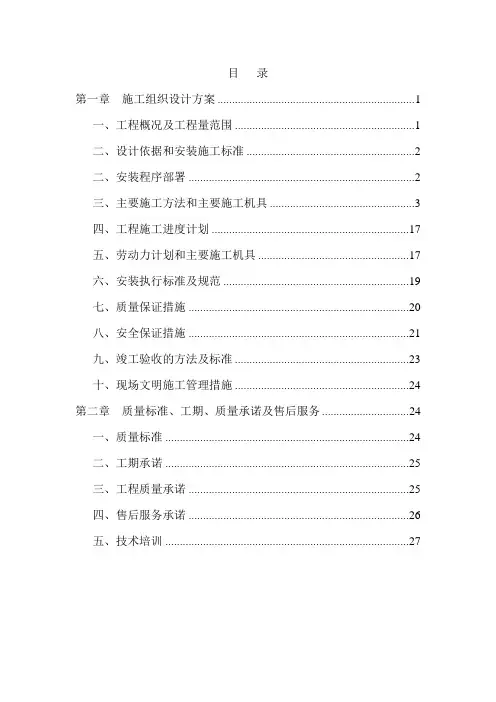

- 投标文件

技术标部分

对工程整体有深刻认识,表述清晰完整,施工段划分、临时设施、临时道路、施工总平面图布置设计合理

(一)、指导思想与实施目标

1、指导思想

优秀的工程质量是建筑产品品味的综合体现,并对树立双方良好形象都具有十分重要的意义,我公司十分珍惜此次参与投标参建的机会,立志将本工程建设成为一流质量的形象产品,并将该工程列入我公司重点工程,质量目标为国家验收规范一次性验收合格。我们认为该工程创优有以下条件与理由:

1.1工程社会影响大,业主对建设该工程十分重视。

1.2我公司有较丰富的创优质工程的施工经验。

1.3我公司为巩固和发展建筑市场及本工程的特殊影响,对树立企业形象有具大促进作用,因此更坚定了我们公司信心和决心。

1.4严格实行质量责任制和完备的“QEO”国际管理体系,切实加强各项质量管理工作。

1.5我公司具备类似工程独立承包施工的能力,具有较强的质量管理控制与协调能力。

2、管理目标

2.1质量目标

质量创优目标:合格。

质量保修期

根据《建设工程质量管理条例》及有关规定,工程的质量保修期如下:

地基基础工程和主体结构工程为设计文件规定的工程合理使用年限;屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗为5年;装修工程为2年;电气管线、给排水管道、设备安装工程为2年;供热与供冷系统为2个采暖期、供冷期;室外排水设施、道路等配套工程为2年;其他项目保修期2年。

质量保修期自工程竣工验收合格之日起计算。

2.2计划工期:2015年12月28日至2016年7月31日。

2.3安全生产目标

确保安全生产无重大事故。施工现场安全防护达标率100%,综合优良率≥90%。

2.4环保目标

使用环保材料,环境治理措施得力,各项指标达到相关规定要求,不影响市容市貌。

3、对本项目的理解和分析

3.1项目概况与招标范围

(1)工程名称:山东交通学院科技研发中心游泳馆。

(2)工程建设项目地点:游泳馆位于山东交通学院威海新校区东区东南区域,北临体育馆,西邻孵化器,南邻和兴路,东侧为科创路。 (3)建设规模:山东交通学院科技研发中心游泳馆由主场馆(跳水池、游泳池)及配套附属用房组成。建筑面积:8141.51平方米。结构类型为框架结构+钢结构(屋面采用管桁架)。

(4)环境地貌:项目用地为养殖滩涂大面积回填。

(5)三通一平状况:水电路全通、场地已平整。

(6)周围环境:场地西侧有正在施工工地,南侧为主要交通道路。

3.2项目基本概况

(1)该项目由威海市高区经发局批准建设,资金来自国有(非财政)投资,本工程为体育建筑,是一座小型体育馆。主要承担学生教学及师生休闲娱乐健身。一层附属用房包括:服务办公室、办公室、接待室、医务室、救生员休息室、器材室、更衣室、淋浴室、设备室、消防控制室、公共卫生间等。二层附属用房为乒乓球室、健身房、活动室、器材室、设备室、公共卫生间等。建筑基底面积:5207.99平方米,地上一层、局部两层、地下一层。建筑高度为21.10米,附属用房层高均为5.1米,地下室层高为5.3米。

(2)本工程场区拟建场地地势平坦,土层分布均匀,性质较好。场地地貌类型单一,无明显断裂迹象,除存在较弱、液化砂土层无其他影响工程建设的不良地质作用,采用桩基可避免不良地质作用的影响,场地稳定性良好。本工程基础采用桩基础及筏板基础。结构类型为框架结构+钢结构(屋面采用管桁架)。工程设计基准期为50年,设计使用年限为50年。建筑结构安全等级为二级,结构重要性系数为1.0。建筑耐火等级为二级。抗震设防烈度为7度。民用建筑工程设计等级为二类。本工程土0.000相当于绝对标高为6.20。

4.对本工程施工的整体分析

4.1该工程的设计为山东建大建筑规划设计研究院,要求我公司必须具备很强的图纸理解能力及工作组织和协调能力,在一些专业上还必须有足够多的工作经验。

4.2该工程设计考究,外观美观大方现代感十足。我们必须要以一流工程策划,一流的施工组织、管理和协调,一流的控制和实施以及一流的服务,用“过程精品”实现一流的建筑风格和使用功能。

4.3承担该工程的建设施工,任务光荣而艰巨,责任重如泰山。我公司将以最充实的准备,配备最优秀的项目班子,科学合理制定施工方案,选用精良的施工队伍,精心组织、精心施工,完美地体现建筑物设计理念和功能定位,实现建筑物的风格档次和使用功能,为业主、为社会塑造出一流的艺术精品。

5.施工管理上的重点、难点

5.1施工总承包策划、组织、管理、协调、服务与控制

施工总承包管理能力是本工程成功的关键之所在。本工程除了施工总承包商自行施工完成的工程内容之外,还要对分包方进行总承包管理。针对本工程科技含量高、技术难度大,质量、安全、工期目标要求高,季节性施工,对施工总承包商的提出了很高的要求,因此,施工总承包商如何做好本工程的全盘策划、综合组织协调、有效管理、控制与服务,尤其是对分包工程的总承包组织、管理、协调和服务,是本工程施工总承包管理至关重要的内容。

5.2高标准的质量要求

本工程独特的使用功能,其特殊重要性决定了该工程严格的质量标准。如何通过对整个工程实施严格的过程控制、程序控制和环节控制,实施“过程精品”管理,把该工程建造成为一流的建筑精品,不折不扣地实现既定的质量目标,是本工程最核心的任务。

6.技术管理上的重点、难点

6.1本工程局部结构层高为14.5米,超高满堂脚手架工程的搭设为工程技术控制重点。

6.2外围幕墙工程的安装质量为工程控制的重点、难点。

6.3地下室超长混凝土工程的防裂控制为工程的重点、难点。

6.4地下室及室内有防水要求的房间的防水质量为本工程需要控制的重点。

6.5压型钢板复合保温屋面的安装质量控制为本工程的重点。

6.6游泳馆泳池砖的铺贴要求非常严格,为本工程施工控制的重点、难点。

6.7本工程游泳馆安装工程构造复杂,功能设备要求极高,控制好安装工程的分项质量的本工程的重点。

(二)、施工现场总平面布置

施工总平面布置中施工机械、交通道路、临时设施、材料堆放及施工用水用电的布置情况,以及施工现场平面布置的管理。

1、交通道路及施工临时道路 1.1交通道路

在施工期间,场内临时运输道路采用混凝土浇筑,房子周边采用混凝土作硬化,根据本工程的实际情况及地理环境,建筑材料的运输、人员的进出,只能通过场内的主要通道进行运输,主要交通出入口安排在场地西面位置,作为主要交通运输的通道及人员的进出,为保护道路路面及地下管线。

1.2施工临时道路

根据现场情况,本工程现场全部硬地化,在地下室施工阶段,使施工临时道路能四周贯通(仅供施工人员及非机动车辆通行)。待地下室结构完成,土方回填后,场地推进,临时道路可增宽,并四周贯通,便于材料的运输和堆放,以利材料一次到位,并及时吊运,保持施工道路畅通。

施工方案和技术措施合理,对关键工序和关键部位施工具有针对性,措施得力、经济、安全、可行

土方工程

1.1土方开挖工程

(1)根据现场勘察,地面平整,地下无水电管线等障碍物,土方施工条件已具备。

(2)根据土方的开挖断面、范围和大小,并结合土方机械特点及施工现场条件,确定使用反铲挖掘机。土方除留足回填土外采用自卸卡车外运。

(3)土方开挖施工方法:挖掘机和运土卡车在坑边开进,由西向东开挖,挖至深度进场后经过具体确定,满足工程落桩要求,严格按开挖图及方案施工,经过地基处理后并验收合格进行截桩清槽。清槽时,槽底测设标高方格网和轴线位置,严格以轴线位置清槽,夜间施工增设足够的照明,防止错挖和超挖。

(4)土方开挖前放白灰线及标高的有效控制方法,对各有关人员进行交底。

1.2基础验槽及垫层

(1)基础开挖过程中,应对土质情况、标高等的变化经常检查,作好原始记录、绘好断面图,若发现基底土质与设计不符合时,应经有关人员作处理后,方可进行下一步工作,并作好隐蔽工程验收记录。工程完成后,并经建设单位、监理单位、设计单位、勘测单位共同验收后,方可进行下一步施工。

(2)土方开挖完成后,如果基底使用机械钎探,并经建设单位、监理单位、设计单位、勘测单位共同验收后且合格,方可进行下一步垫层施工。

(3)垫层施工完毕,经验收合格,在其上面放混凝土垫层边线、支模、浇筑混凝土垫层。

1.3基础回填

基础回填待基础结构完成后,进行土方回填。回填应分层进行,每层厚度不超过200mm;振捣密实后方可回填上一层,回填过程中应取样送实验室进行试验。如发现密度达不到要求,应重新进行振实。

2.钢筋工程

2.1基础施工

本工程独立基础,钢筋采用闪光对焊焊接或绑扎搭接;结构中柱竖筋采用电渣压力焊。

(1)原材料要求

钢筋进场应有出厂质量证明书和试验报告单,钢筋表面或每捆钢筋应有标志,质量证明书应同钢筋标牌相对应,进场时按炉罐(批)号分批检验,检验内容包括查对标志,外观检查,并应对按国家有关标准的规定,抽样作力学性能试验,合格后方可用于工程中,钢筋加工过程中若发现脆断、焊接性能不良或力学性能显著不正常等现象,根据现行国家标准对该批钢筋进行化学成份分析或其它专项检验。

1)外观检查

从每批钢筋中抽取5%进行外观检查。钢筋表面不得有裂纹结疤和折叠。钢筋表面允许有凸点,但不得超过横肋的高度。钢筋表面上的缺陷深度和高度应小于所在部位尺寸的允许偏差。钢筋每1m弯曲度不得大于4mm。

2)力学性能试验

从每批钢筋中任选2根钢筋取两个试样分别进行拉伸试验(包括屈服点、抗拉强度和伸长率)和冷弯试验,如有一项试验结果不符合,则从同一批中另取双倍数量的试样做各项试验,若仍有一个试样不合格,则该批钢筋不合格,不合格钢筋杜绝使用到工程中,予以退货。

(2)钢筋的储存

进厂后的钢筋和加工好的钢筋应根据的型号分配堆放在由粘土砖砌成的基座上,基座高30cm,宽34cm,间距2m,外用1:2.5水泥浆抹面压光,严禁油污或污垢污染钢筋,严禁随意堆放,并挂好标志牌。

(3)钢筋的加工

钢筋采用机械加工(包括箍筋制作)。钢筋加工的形状尺寸必须符合设计要求或设计变更要求,钢筋的表面洁净,无损伤,油渍、油污和铁锈,在使用前清除干净,带有颗粒状中片状老锈的钢筋不得使用。

钢筋平直,无局部弯曲,对圆盘钢筋调直,调直时钢筋的冷拉率不大于4%(I级)。钢筋的弯钩必须严格按照设计要求和规范规定进行加工,I级钢筋末端需要做180度弯钩,其圆弧弯曲直径D的2.5倍,平直部分不小于钢筋直径3倍,细胞质钢筋末端需要做90度弯钩时弯曲直径D不小于钢筋直径D的4倍,平直部分长度符合设计要求弯起钢筋中间部分变折处的弯曲直径D不小于钢筋直径D的5倍,箍筋的末端应做变钩,其形式符合要求,一般为135度角,弯曲直径应大于受力钢筋直径且不小于箍筋直径的2.5倍,弯钩平直部分长度不少于箍筋直径的10倍。钢筋锚固长度为45D。下料用砂轮锯切割,必须遵循规范规定的接头位置,在下料时量好尺寸。

(4)钢筋的连接

钢筋的连接是钢筋工程的关键,钢筋连接技术的先进与落后,直接影响着整个工程的内在质量以及整个工程的施工速度。因此采取先进、成熟的钢筋连接技术是工程施工的一个重要方面。

1)电渣压力焊

为确保工程质量柱主筋接长采用电渣压力焊接头,电渣压力焊属于熔化压力焊范畴,其基本原理是利用焊接电流通过被焊接钢筋的端部接触点产生电弧、熔化周围焊剂形成渣池,之后转入电渣过程。大量的电阻热使钢筋截面均匀加热,然后顶压,挤出液态金属和熔渣,冷却后凝固,结晶形成接头。
