水泥砂浆地面作业指导书
- 格式:pdf
- 大小:234.05 KB
- 文档页数:8
5.1 水泥砂浆找平层工程:5.1.1适用范围:本作业指导书适用于建筑工程屋面水泥砂浆找平层施工。
5.1.2 施工准备:5.1.2.1 技术准备在开工前根据图纸设计和工期要求,编制实施性水泥砂浆找平层施工方案,完善作业指导书内容,报请有关部门审批后下达作业队实施。
5.1.2.2材料准备1.PO32.5或PO42.5普通硅酸盐水泥2.中砂:含泥量小于3%,不含有机杂质。
3.工具:抹铲、靠尺、刮杠等。
5.1.3 作业条件:1.屋面楼板浇筑完毕,达到终凝后,表面清理干净。
2.或屋面保温层、找坡层施工完毕。
5.1.4 操作方法:5.1.4.1工艺流程清理表面→抹垫层找平层→养护5.1.4.2 施工工艺1.洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,以利于基层与找平层的结合。
2.屋面做分格块,每块边长不大于6.0m, 宽度一般为20mm,并且将缝与保温层连通,分格缝用长木条制作,用重物压住。
3.贴点标高、冲筋:根据坡度要求,拉线找坡,一般按1~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距1~2m冲筋,并设置找平层分格缝,4.铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。
待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。
找平层水泥砂浆一般配合比为1﹕3,拌合稠度控制在7cm。
5.养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
6.抹完水泥砂浆初凝后,取出长木条,缝隙中在塞入细水泥砂浆抹平。
7.水泥砂浆终凝后,覆盖塑料薄膜,浇水养生至少14天。
5.1.5 质量标准:5.1.5.1 保证项目:1.原材料及配合比,必须符合设计要求和施工及验收规范的规定。
2.屋面、天沟、檐沟找平层的坡度,必须符合设计要求,平屋面坡度不小于3%;天沟、檐沟纵向坡度不宜小于5‰;3.水泥应有出厂合格证,或试验资料。
5.1.5.2 基本项目:1.水泥砂浆找平层无坑凹、脱皮、起砂、较大裂缝等缺陷。

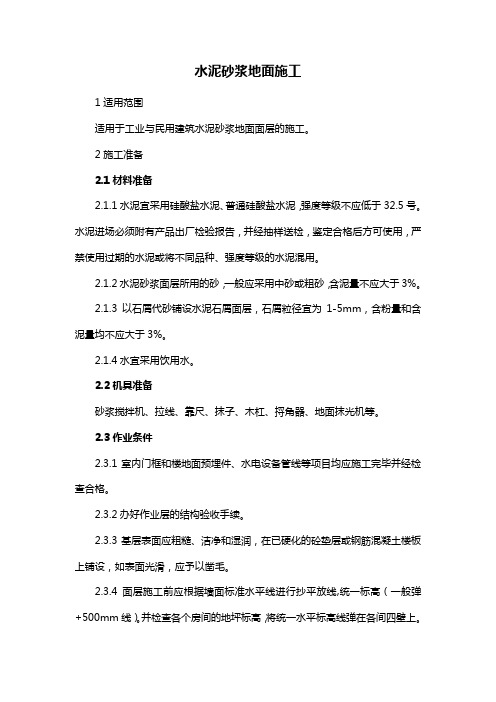

水泥砂浆地面施工1适用范围适用于工业与民用建筑水泥砂浆地面面层的施工。
2施工准备2.1材料准备2.1.1水泥宜采用硅酸盐水泥、普通硅酸盐水泥,强度等级不应低于32.5号。
水泥进场必须附有产品出厂检验报告,并经抽样送检,鉴定合格后方可使用,严禁使用过期的水泥或将不同品种、强度等级的水泥混用。
2.1.2水泥砂浆面层所用的砂,一般应采用中砂或粗砂,含泥量不应大于3%。
2.1.3以石屑代砂铺设水泥石屑面层,石屑粒径宜为1-5mm,含粉量和含泥量均不应大于3%。
2.1.4水宜采用饮用水。
2.2机具准备砂浆搅拌机、拉线、靠尺、抹子、木杠、捋角器、地面抹光机等。
2.3作业条件2.3.1室内门框和楼地面预埋件、水电设备管线等项目均应施工完毕并经检查合格。
2.3.2办好作业层的结构验收手续。
2.3.3基层表面应粗糙、洁净和湿润,在已硬化的砼垫层或钢筋混凝土楼板上铺设,如表面光滑,应予以凿毛。
2.3.4面层施工前应根据墙面标准水平线进行抄平放线,统一标高(一般弹+500mm线)。
并检查各个房间的地坪标高,将统一水平标高线弹在各间四壁上。
凡有排水要求的地面和楼面(如卫生间、阳台、厨房等)应低于无排水要求的地面和楼面(如卧室、办公室等)10-15mm,且应先按不小于1%-2%找好泛水坡度及坡向排水处。
地漏应低于排水表面5-10mm。
3施工工艺3.1工艺流程基层清理→测量放线→测志头、贴灰饼→浇水湿润→刷素水泥浆→铺水泥砂浆→打抹压光→养护→切割分格缝→成品保护→验收3.2操作工艺3.2.1基层清理:地面基层、地墙相交处的墙面、踢脚板处的粘杂物清理干净,影响面层厚度的凸出部位应剔除。
3.2.2洒水润湿:在施工前一天洒水润湿基层,施工操作前不得有积水。
3.2.3冲筋贴灰饼:根据墙面准线,在墙面四周弹出面层水平标高线,并核对门框锯口标高。
在地面四周做灰饼,大房间应相距1.5-2m增加冲筋,如有地漏和有坡度要求的地面,应按设计要求做出泛水和坡度。
砂浆作业指导书一、引言砂浆作为建造施工中常用的材料,具有粘结力强、耐久性好等特点,在墙体砌筑、地面铺设、瓷砖贴合等方面起着重要作用。
为了确保砂浆施工质量,提高工作效率,特编写本砂浆作业指导书,旨在指导施工人员正确进行砂浆作业。
二、材料准备1. 水泥:选择符合国家标准的水泥,质量稳定。
2. 砂子:选择细度适中、无杂质的砂子,确保砂浆的均匀性。
3. 水:使用清洁的自来水或者纯净水,确保水泥的充分反应。
三、砂浆配制1. 比例:根据具体施工要求,按照水泥与砂子的比例进行配制。
常用的砂浆配比有1:3、1:4、1:5等,可根据具体情况进行调整。
2. 搅拌:将水、水泥和砂子按照配比倒入搅拌机或者搅拌桶中,用搅拌器进行搅拌,搅拌时间不少于5分钟,直至砂浆均匀、无颗粒状物质。
3. 质量检测:取少量砂浆样品,进行质量检测,包括坍落度、抗压强度等指标,确保砂浆质量符合要求。
四、砂浆施工1. 基层处理:在施工前,需对基层进行处理,确保基层平整、无尘、无油污等。
如有裂缝或者凹凸不平的地方,应进行修补和磨平。
2. 涂抹砂浆:将配制好的砂浆均匀涂抹在基层上,厚度普通为3-5mm,可根据具体要求进行调整。
使用抹刀进行涂抹,确保砂浆均匀、平整。
3. 砂浆砌筑:在涂抹好的砂浆上进行砖块或者瓷砖的砌筑。
砂浆厚度普通为10-15mm,砌筑时要注意砖缝的均匀性和垂直度,使用水平仪进行检测。
4. 砂浆抹灰:在砌筑完成后,对墙体进行抹灰。
将配制好的砂浆均匀抹在墙体表面,厚度普通为10-15mm,使用抹刀进行抹平,确保墙体表面平整、光滑。
5. 养护:施工完成后,对砂浆进行养护。
养护时间普通为7-14天,养护期间需保持砂浆湿润,可使用喷雾器进行湿润处理。
五、安全注意事项1. 施工人员应穿戴好安全防护用品,包括手套、口罩、安全帽等。
2. 搅拌机、搅拌桶等设备应保持良好状态,操作人员应熟悉设备的使用方法和安全操作规程。
3. 施工现场应保持整洁,材料堆放要有序,避免杂物堆积和妨碍施工。
水泥作业指导书1. 作业目的:本次作业旨在让学生了解水泥的基本性质、制备方法和应用领域,培养学生的实际操作能力和团队合作精神。
2. 实验器材和材料:- 水泥- 沙子- 石子- 水- 搅拌器- 模具- 平板- 尺子- 塑料薄膜- 砂纸- 手套和口罩(保护措施)3. 实验步骤:a. 准备工作:- 将实验器材和材料按照所需数量准备好。
- 确保实验室环境安全,提供必要的保护措施。
b. 制备水泥砂浆:- 按照一定比例混合水泥、沙子和石子,并加入适量的水。
- 使用搅拌器将混合物搅拌均匀,直到形成均匀的砂浆状物质。
c. 浇注水泥砂浆:- 将制备好的水泥砂浆倒入模具中,确保填满整个模具。
- 使用平板将砂浆压实,使其均匀分布并排除气泡。
- 在砂浆表面覆盖一层塑料薄膜,以防止水分的蒸发。
d. 养护水泥砂浆:- 将模具中的水泥砂浆放置在阴凉通风处,等待其充分凝固和硬化。
- 在养护期间,保持砂浆表面湿润,以促进其硬化过程。
e. 检验水泥砂浆:- 在水泥砂浆彻底干燥后,将其取出模具并进行外观检查。
- 使用尺子测量水泥砂浆的尺寸和分量。
- 使用砂纸打磨水泥砂浆的表面,使其光滑。
4. 安全注意事项:- 在制备水泥砂浆时,注意佩戴手套和口罩,以防止对皮肤和呼吸系统的伤害。
- 搅拌器使用时要小心操作,避免发生意外伤害。
- 在浇注水泥砂浆和养护期间,注意防止砂浆溅到眼睛或者其他敏感部位。
5. 实验报告要求:- 实验目的和原理的简要介绍。
- 实验步骤和操作过程的详细描述。
- 实验结果的记录和分析。
- 实验中遇到的问题和解决方法的描述。
- 实验结论和对实验的总结。
以上是水泥作业的指导书,希翼能对你的学习有所匡助。
祝你顺利完成实验!。
第十四章地面施工1.适用范围本指导书适用于新建地面施工。
2.施工准备:1、材料准备:水泥采用PO42.5普通硅酸盐水泥。
砂平均粒径3.5~5mm,用5mm孔径筛子过筛,砂含泥量不超过5%。
2、主要机具:搅拌机、5mm孔径筛子、刮杠、2m靠尺板、铁抹子、木抹子、灰槽、喷壶、錾子等。
3.作业条件1、墙面抹灰施工完毕,经有关部门验收合格,弹好1m水平线。
2、冬期地面施工采取保温措施,做好防寒、防冻设施。
室内温度不低于5℃。
4.地面施工1、工艺流程基层处理→找标高、弹线→贴灰饼→抹灰→养护。
(1)将基体表面凸出部位剔凿平整。
地面坑凹不平处用胶灰整修密实、平顺。
用托线板检查地面基层的平整度,将抹灰基层处理完好。
(2)找标高弹线:根据墙上的+1.0m水平线,往下量测出面层标高,并弹在墙上。
(3)在房间四个角做100mm见方灰饼,拉通线进行找平。
(4)抹1:2.5水泥砂浆,抹平、压实、赶光。
(5)养护:抹灰完成后,7天保持室内温度不低于5℃,适量洒水进行养护。
5.成品保护1、注意在其它部位施工时,不得把水泥砂浆、混凝土浆溅到地面。
2、地面不得乱剔乱凿。
3、不得在地面上乱写乱画。
4、抹灰地面在达到强度之前每天不少于三遍洒水养护。
6.质量标准1、水泥、砂的材质必须符合设计要求和施工及验收规范的规定。
2、地面面层与基层的结合必须牢固无空鼓。
3、表面洁净,无裂纹、脱皮、麻面和起砂等现象。
4、卫生间,厨房坡度应符合设计要求,不倒泛水,无积水,不渗漏,与地漏结合处严密平顺。
5、墙体阴角及施工接茬部位做到阴角方正、顺直、平整。
7.应注意的质量问题1、面层起砂、起皮:水泥过期标号不够,水泥砂浆搅拌不均匀,水灰比掌握不准,压光不适时造成。
施工用水泥应符合材质要求,严格控制配合比,压光应在砂浆终凝前完成交活。
2、地面起砂:水泥过期标号不够,水泥砂浆搅拌不均匀,水灰比掌握不准,压光不适时造成。
施工用水泥应符合材质要求,严格控制配合比,压光应在砂浆终凝前完成交活。
砂浆作业指导书标题:砂浆作业指导书引言概述:砂浆作业是建筑施工中常见的工序之一,正确的砂浆施工可以保证建筑物的质量和耐久性。
本文将针对砂浆作业的关键步骤和注意事项进行详细介绍,帮助施工人员更好地掌握砂浆施工技巧。
一、准备工作1.1 砂浆配比:根据具体施工要求和砂浆种类确定配比比例,保证砂浆的强度和粘结性。
1.2 材料准备:准备好水泥、砂子、水等原材料,并确保原材料的质量符合要求。
1.3 设备准备:准备好搅拌机、搅拌桶、搅拌棒等施工工具,确保设备完好无损。
二、砂浆搅拌2.1 搅拌时间:根据砂浆种类和配比比例确定搅拌时间,保证砂浆充分混合均匀。
2.2 搅拌方法:采用机械搅拌或手工搅拌的方式,确保搅拌效果良好。
2.3 搅拌速度:控制搅拌速度,避免过快或过慢导致砂浆质量不达标。
三、砂浆施工3.1 基层处理:清理基层表面,确保基层平整、干燥和清洁。
3.2 砂浆涂抹:采用均匀的涂抹方式,保证砂浆厚度一致。
3.3 砂浆抹平:使用抹刀或抹子将砂浆抹平,确保表面光滑整齐。
四、砂浆养护4.1 养护时间:根据砂浆种类确定养护时间,保证砂浆充分凝固和硬化。
4.2 养护环境:保持养护环境湿润,避免砂浆干裂或开裂。
4.3 养护方法:采用覆盖湿布、喷水等方式进行养护,确保砂浆质量。
五、安全注意事项5.1 戴好防护装备:施工人员应佩戴好安全帽、手套、口罩等防护装备。
5.2 遵守操作规程:严格按照砂浆作业指导书操作,避免操作失误导致事故发生。
5.3 注意施工环境:施工现场应保持整洁、通风良好,确保施工安全。
结语:砂浆作业是建筑施工中不可或缺的环节,正确的施工方法和注意事项能够保证砂浆的质量和施工效果。
希望本文所介绍的砂浆作业指导书能够帮助施工人员更好地掌握砂浆施工技巧,确保建筑物的质量和安全。
砂浆作业指导书一、引言砂浆作为建筑施工中常用的材料之一,具有填充、粘结和保护等功能。
本指导书旨在提供砂浆作业的标准化操作流程,确保施工质量和安全。
二、材料准备1. 水泥:采用普通硅酸盐水泥,按照设计要求进行配比。
2. 砂子:选用符合国家标准的细砂,不得含有杂质。
3. 外加剂:根据工程需要,选择合适的外加剂。
三、砂浆配制1. 水泥与砂子的配比:根据设计要求和施工环境,确定水泥与砂子的配比比例。
2. 配制砂浆:将水泥、砂子和适量清水按照配比比例放入搅拌机中进行充分搅拌,直至砂浆均匀一致。
四、砂浆施工1. 基层处理:确保基层平整、干燥、无松动物质和油污,必要时进行清洁和处理。
2. 砂浆涂抹:根据设计要求,采用刮板、抹子等工具将砂浆均匀涂抹在基层上,注意控制厚度和均匀性。
3. 砂浆填充:根据需要,将砂浆填充到缝隙或空洞中,确保填充密实。
4. 砂浆抹平:使用抹子或抹刀将砂浆表面进行抹平,使其平整、光滑。
5. 砂浆抗裂处理:根据设计要求,在砂浆表面进行抗裂处理,如设置砂浆网格布等。
五、砂浆养护1. 养护时间:根据气候条件和砂浆类型,确定养护时间,一般不少于7天。
2. 养护方法:在施工后立即进行养护,采取覆盖湿布、喷水养护等方式,保持砂浆表面湿润。
3. 养护环境:避免阳光直射和风吹,防止砂浆表面龟裂和脱落。
六、安全注意事项1. 操作人员应穿戴好安全防护用品,如安全帽、工作服、手套等。
2. 操作人员应熟悉砂浆作业操作流程,并遵守相关安全规定。
3. 搅拌机等设备应定期维护和保养,确保操作安全。
4. 注意防止砂浆进入眼睛、口鼻等部位,如不慎接触到砂浆,请及时用清水冲洗。
七、质量控制1. 砂浆配制过程中,应按照设计要求进行配比,确保砂浆强度和均匀性。
2. 施工过程中,注意控制砂浆厚度、均匀性和表面平整度。
3. 养护过程中,保持砂浆表面湿润,防止龟裂和脱落。
八、验收标准1. 砂浆强度:按照设计要求,砂浆强度应满足相应标准。
砂浆作业指导书一、引言砂浆作业是建筑施工中常见的一项工作,用于粘结砖块、石材等建筑材料,以及填充墙体缝隙等。
本指导书旨在提供详细的砂浆作业指导,以确保施工质量和安全。
二、材料准备1. 水泥:选择符合国家标准的水泥,质量稳定且无结块现象。
2. 砂子:选择细度适中、无杂质的砂子,保证砂浆的强度和质量。
3. 水:使用清洁的自来水或符合要求的水源,确保砂浆的流动性。
4. 外加剂(可选):根据需要选择适当的外加剂,如增稠剂、延缓剂等。
三、砂浆配比1. 按照设计要求和材料性能,确定砂浆配比。
一般情况下,水泥与砂子的比例为1:3或1:4,具体配比应根据施工要求进行调整。
2. 在配制砂浆时,可根据需要添加适量的外加剂,注意按照使用说明进行配比。
四、砂浆配制1. 将预先筛选好的砂子倒入搅拌容器中。
2. 逐渐加入水泥,边加边搅拌,确保均匀混合。
3. 若使用外加剂,按照说明适量添加,再次搅拌均匀。
4. 持续搅拌至砂浆达到均匀、流动性良好的状态。
五、砂浆施工1. 在施工前,确保施工表面清洁、无油污、无杂物。
2. 使用刮板或抹刀将砂浆均匀涂抹在施工表面上,厚度应符合设计要求。
3. 在砖块或石材表面涂抹砂浆后,用锤子轻轻拍打,使其与墙体紧密贴合。
4. 在施工过程中,及时清理多余的砂浆,保持施工界面的整洁。
5. 若需要进行砂浆填缝,使用填缝刀将砂浆填充至缝隙中,再用抹刀将其抹平,并确保填缝牢固。
六、养护1. 在施工完成后,及时进行养护。
避免阳光直射、风吹雨淋等恶劣环境对砂浆的影响。
2. 养护期间,保持施工表面湿润,可使用喷水器进行喷水养护。
3. 养护时间一般为3-7天,具体时间根据砂浆的配方和环境条件而定。
七、安全注意事项1. 在砂浆施工过程中,应戴好安全帽、手套等个人防护装备,避免发生意外伤害。
2. 注意砂浆施工区域的通风情况,避免长时间吸入砂浆粉尘。
3. 注意砂浆施工现场的整洁,避免滑倒或其他安全隐患的发生。
4. 遵守施工现场的相关规定和安全操作规程,确保施工过程安全可靠。
版本编号:Q/TSBD-QZW-7.5-(土建)17工艺编号:2012-010*******长青35kV变电站工程建筑内水泥砂浆楼地面施工作业指导书批准:年月日审核:年月日编制:年月日作业负责人:作业日期:年月日至年月日天津东方奥特建设集团有限公司长青35kV变电站施工项目部目录一、工程概述二、编制依据三、适用范围四、标准化作业流程图五、准备阶段六、作业阶段七、验收阶段一、工程概述工程概况:1、工程规模:长青35kV 变电站工程站区内设综合楼1座。
占地面积569.16㎡,建筑面积1530.00㎡。
综合楼为半地下1层,地上两层的框架结构建筑,基础形式为筏板基础。
2、工程地点:天津市河西区解放南路以东,珠江道以东,规划浯水道与沂山路交口。
3、技术参数:钢筋混凝土楼板,素水泥浆结合层一遍,20mm 厚1:2水泥砂浆抹面压光,总厚度20mm 。
二、编制依据三、适用范围1.使用说明:施工过程中应按作业指导书要求进行施工,同时应符合现行国家、行业颁布的技术标准和技术规程。
2.适用范围:适用于变电工程水泥砂浆地面的施工作业。
四、标准化作业流程图序号 内 容1 建筑工程施工质量验收统—标准GB 50300-20132 《建筑工程施工质量验收统一标准》GB50300-20133 《110kV ~1000kV 变电(换流)站土建工程施工质量验收及评定标准》 Q/GDW183-20124 《国家电网公司输变电工程标准工艺》(工艺标准库(2012年版)5 《国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法》(国网(基建/3)176-2015)6 天津市电力公司和送变电工程公司颁发的相关规程、规定、相关文件7 本工程强制性条文实施计划8 本工程施工组织设计及施工安全管理及风险控制方案 9本工程的设计图纸、文件及设计变更水泥砂浆地面:五、准备阶段5.1技术准备 核实人签字:序号内 容标 准负责人工作标准确认及时间1 作业指导书上报审核 开工前报监理公司、建设单位并审核通过 张树秋2组织作业人员学习作业指导书并实行安全技术交底制度,使全体作业人员熟悉作业内容、作业标准、安全风险。
