地铁暗挖区间隧道施工方案
- 格式:doc
- 大小:849.50 KB
- 文档页数:33
01浅埋暗挖简介及质量控制要点浅埋地下工程基本概念(1) 浅埋隧道定义铁路隧道定义:对于单线或双线隧道洞顶埋深小于:VI级围岩35-40m、V级围岩18-25m、IV级围岩10-14m、III级围岩5-7m,为浅埋隧道。
城市地铁:覆跨比H/D在0.6-1.5时为浅埋,H/D小于0.6时为超浅埋。
(2) 浅埋隧道特点最大的特点是埋深浅,施工过程中由于地层损失而引起地面移动明显,对周边环境的影响较大。
因此对开挖、支护、衬砌、排水、注浆等方法提出更高要求,施工难度增加。
暗挖法:不挖开地面,采用从施工通道在地下开挖、支护、衬砌的方式修筑车站等地下的施工方法,包括台阶法,双侧壁导坑法、中洞法、侧洞法、CD法、CRD法、PBA法、一次扣拱暗挖逆作法等。
浅埋暗挖法是指:在城市软弱围岩地层中,在浅埋条件下修建地下工程。
浅埋暗挖法以无水作业、改造地质条件为前提,以控制地表沉降为重点,以格栅或其他钢结构和锚喷作为初期支护手段,按照“十八字原则(即管超前、严注浆、短开挖、强支护、快封闭、勤量测)进行隧道的设计和施工,谓之城市地下工程浅埋暗挖技术。
无水作业是浅埋暗挖的前提条件,十次坍塌九次与地下水有关。
因此,一般情况必须事前进行降水。
同时探明地质构造内有无地下水囊,从而采取相应措施,防止水囊内积水流入洞内,危及施工安全。
降水施工一要控制降水施工的风险,二是通过保证降水质量来降低地铁结构施工风险。
1)核实管线资料重点对井位和排水管线处进行精确核查,对不明管线找相关产权单位进行核实,做到没遗漏,没偏差。
必要时物理探测井位处有无地下管线。
2)根据地层颗粒粗细程度,合理选用过滤网,并保证含水层段井管周围包裹严密;3)成井后要用空压机进行洗井,直至水清砂净;4)正式抽水前,必须取水样送试验室化验含沙量,达到粗砂含量<1/5万;中砂含量<1/2万;细砂含量<1/1万标准后方可正式抽水。
5)在周边重大建筑物上布置沉降监测点,降水期间对其进行沉降观测。
地铁暗挖隧道注浆施工技术规程第一章总则1.1 引言本规程是为了确保地铁暗挖隧道注浆施工质量,保障人员安全,规范施工行为,规范注浆施工操作,减少施工事故而编写的操作指南。
本规程适用于城市轨道交通项目,是地铁暗挖隧道注浆施工的工程技术管理规范。
1.2 适用范围本规程适用于地铁暗挖隧道注浆施工过程中的工程技术管理和现场操作,包括但不限于隧洞围岩注浆处理、注浆机械的选型和使用、注浆材料的质量要求、注浆作业程序及安全防护等内容。
1.3 术语和定义1.3.1 地铁暗挖隧道:指在市区区域地下进行的,不需要拆除地上建筑物而直接施工的隧道。
1.3.2 注浆:指将注浆材料注入岩体缝隙和空隙中以强化岩体和填塞空隙、增加岩石的稳定性的作业。
1.3.3 注浆材料:指用于注浆的材料,包括水泥、砂浆、聚氨酯树脂、环氧树脂等。
1.3.4 注浆机械:指用于注浆的机械设备,一般包括搅拌机、泵等。
1.3.5 环氧树脂注浆:采用环氧树脂为主的注浆材料进行注浆处理的技术。
1.3.6 水泥砂浆注浆:采用水泥、砂浆等材料进行注浆处理的技术。
1.3.7 技术负责人:指地铁暗挖隧道注浆施工中的技术负责人员,具体实施人员由建设单位和监理单位指派。
1.3.8 工程师:指地铁暗挖隧道注浆施工中的负责人员,负责现场安全管理和技术指导。
具体实施人员由建设单位和监理单位指派。
第二章工程准备2.1 注浆施工前的准备工作2.1.1 岩体稳定性评估在施工前应进行岩体稳定性评估,必要时还应进行钻孔探测,以确定注浆的位置和注浆材料的种类。
2.1.2 注浆材料验收注浆材料应按照国家标准进行验收,如水泥应符合GB175-2007《普通硅酸盐水泥》的要求。
环氧树脂应符合GB11272-2000《环氧树脂注浆料》的要求。
2.1.3 注浆机械选型注浆机械的选用应有相关的专业技术人员参与,确定注浆机械符合设计要求和施工要求。
2.1.4 注浆工具和材料的准备注浆施工前应对注浆工具和材料进行准备,包括注浆管、浆头、注浆钻头、搅拌器、水泥等。

飞跃广场站北6号、7号线区间联络线岱山公园站暗挖前进方向H 断面盖挖顶板暗挖前进方向B 断面暗挖前进方向C 断面暗挖前进方向标准断面图1 岱飞区间2号竖井暗挖总平面图号竖井暗挖区间、埋分别采取地地面下针对大断面洞身开保障暗针对车辆动载厚钢降低车辆运输通行造成的影暗挖施工中并根据其反馈信息对支护参数进行调格栅+喷射混凝土组成。
拱部150 °范围内采用超前小导管注浆加固+大管棚超前支护,小导管+大管棚,每隔1 榀打设小导管,长度2.5 m,小导管+大管棚环向间距均为400 mm,大管棚采用φ108 mm,壁厚6 mm钢管注浆加固,环向间距为400 mm;初支厚度为350 mm 格栅钢架间距 0.5 m。
岱飞区间暗挖双侧壁大断面初支如图3所示。
(2)深孔注浆范围。
初支外轮廓线外1.5 m、内0.5 m,共2 m,深孔注浆浆液采用水泥浆,根据实际注浆效果,可适当掺入水玻璃,注浆扩散半径需在施工试验后确定,注浆孔布置由工作面向开挖方向呈辐射状现场可适当调整,以保证注浆充分,以不留死角为原则。
岱飞区间暗挖双侧壁大断面深孔注浆示意图如图所示。
图2 岱飞区间2号竖井暗挖区间断面位置纵剖图a 岱山公园方向b 飞跃广场站方向H 断面B 断面标准断面C 断面联络线断面以保留一定长度的掌子面止岱飞区间暗挖双侧壁大断面初期支护图图4 岱飞区间暗挖双侧壁大断面深孔注浆示意图(单位:mm )b 纵剖面一个深孔注浆循环 10 m本次加固范围2 000 2 000未开挖部分300 厚止浆墙止浆墙高度为初支结构高度上一循环加固初支结构已开挖部分止水加固拟合边线范围止水加固范围示意掌子面止浆加固岩盘预开挖轮廓线a 横剖面初支外轮廓线宽度 1 200(1 400)600(700)600(700)600(700)初支外轮廓线高度 600(700)小导管(或大管棚)初支轮廓线超前深孔注浆10 m 为一个循环150°支撑+1道换撑,其中第2道、第3道支撑为φ800 m 厚16 mm 钢管撑,以增强支撑稳定性。
城市地铁隧道区间浅埋暗挖施工地表沉降控制施工技术◎李广洲随着城市建设及轨道交通的发展,地铁隧道采用浅埋暗挖法施工的工程越来越多,并且展现出明显的优越性,目前已经成为城市地铁施工采用的主要方法之一。
浅埋暗挖法主要通过采取超前加固、优化开挖顺序、改变开挖台阶长度等手段来提高地铁隧道的开挖质量和整体施工安全指标。
通过采用浅埋暗挖法,地铁隧道的多种技术难题得到了很好的解决,因此,浅埋暗挖法对于地铁隧道施工具有重要的作用。
一、浅埋暗挖法隧道施工技术(一)试验段施工在浅埋暗挖法施工中,由于隧道周围地层的复杂性、不稳定性特点,需要在隧道施工中进行试验段施工。
首先,在进行隧道结构设计、施工方案、试验段等计划后,需制定隧道开挖试验段,主要探测施工中围岩的变形规律、地面沉降、隧道支护等问题。
其次,从隧道试验段施工中获取的施工参数,可准确地分析出隧道围岩的地质类型、岩石性能,从而制定出合理有效的开挖方案、支护方式、地层加固等形式。
(二)隧道开挖在隧道工程采用浅埋暗挖工艺进行施工时,应结合工况特点、隧道围岩结构特征、周围建筑物下环境要求,以及施工承包单位等基础条件,确认具体的掘进开挖方法,如果施工组织要求较高,应考虑在试验段予以实践施工,从而论证作业成效。
一般情况下,山岭隧道多采取正台阶法进行施工,城市隧道则多采取短台阶法或上台阶分部开挖法进行施工。
施工中所有工序在进行作业时,应尽量不对围岩结构造成扰动影响,如果是应用爆发开挖,应坚持“弱爆破”与“短进尺”施工控制原则,且爆发尺寸一般控制在1米范围之内。
(三)隧道支护第一,利用初期支护来承担所有的荷载,而二期支护则是作为安全的储备工作;第二,将隧道工程初期支护作为临时支护,同时,将二次支护作为隧道工程支护主要结构;第三,初期和二期支护共同作为支护的承载结构,但支护方式的选取应根据工程的实际情况来进行判断,并在施工中根据数据和信息不断进行调整和完善。
通常情况下,隧道工程开挖施工是在浅层地表进行的,因此对于地质结构稳定性的要求比较高,一般情况下,隧道工程在浅埋暗挖地段施工中,双层超前小导管。

浅埋暗挖法地铁隧道土方开挖施工技术姚伟振【摘要】In the public underground works, because of underground obstacles and restrictions of surrounding environment, shallow tunneling method is usually used. Its prominent advantage is suitable for urban soft formations, does not affect the city traffic, no pollution, no noise, and is suitable for a variety of sizes and section forms of the tunnel cavern. Combined with the construction practice of Zhengzhou Metro Line-1 02-contract section Zhengzhou University-Eastern Zhongyuan road station underground-cut section tunnel, this paper studied the construction technique of shallow tunneling method for tunnel earth excavation, introduced the construction technique and method of up and down stairs ring reservation core soil method and CRD method.%在公用地下工程中,因地下障碍物和周围环境限制通常采用浅埋暗挖法施工。
它的突出优势在于适用于城市松软地层,不影响城市交通,无污染、无噪声,且适合于各种尺寸与断面形式的隧道洞室。
地铁暗挖隧道横通道进入正线施工工法地铁暗挖隧道横通道进入正线施工工法一、前言地铁建设已成为现代城市交通建设的重要组成部分,而暗挖隧道是地铁建设中常用的施工工法之一。
本文将介绍地铁暗挖隧道横通道进入正线施工工法,包括其特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点地铁暗挖隧道横通道进入正线施工工法具有以下特点:1. 通过正线地铁运营通道之外的横通道进行施工,不影响列车运营。
2. 施工过程不需要影响正线施工,减少对城市交通的影响。
3. 工法成熟稳定,施工效率高,能够满足快速建设的需求。
4. 相对于传统的竖井施工工法,横通道施工工法能够减少对地表的占用。
5. 施工过程中的噪声、振动和尘埃等对环境和周边居民的影响较小。
三、适应范围地铁暗挖隧道横通道进入正线施工工法适用于以下情况:1. 地铁线路或车站建设需要与已有正线交汇或连接。
2. 正线地铁运营通道两侧的地形条件适合施工横通道。
3. 地下环境条件适合采用此工法,如土质条件、地下水位等。
四、工艺原理地铁暗挖隧道横通道进入正线施工工法的工艺原理是通过横向从侧面进入正线施工,分为以下步骤:1.先在地表上确定横通道的位置,进行隧道设计和施工方案制定。
2. 在横通道的入口处进行预制箱涵或暗挖道的开挖。
3. 使用切割机械进行横通道与地铁正线的连接。
4. 在横通道内进行地铁线路的铺设与施工。
5. 完成地铁线路的施工后,进行横通道封闭与修复。
五、施工工艺地铁暗挖隧道横通道进入正线施工工法的施工工艺包括以下阶段:1. 设计和方案制定:确定横通道位置、尺寸、施工方法等。
2. 入口施工:进行预制箱涵或暗挖道的开挖,并与正线地铁连接。
3. 施工工序:在横通道内依次进行地铁线路的铺设、固定、安装及接口处理等。
4. 出口施工:完成地铁线路施工后,进行横通道的封闭和修复。
六、劳动组织地铁暗挖隧道横通道进入正线施工工法的劳动组织包括施工队伍的划分、施工人员配备、工作班次安排等。

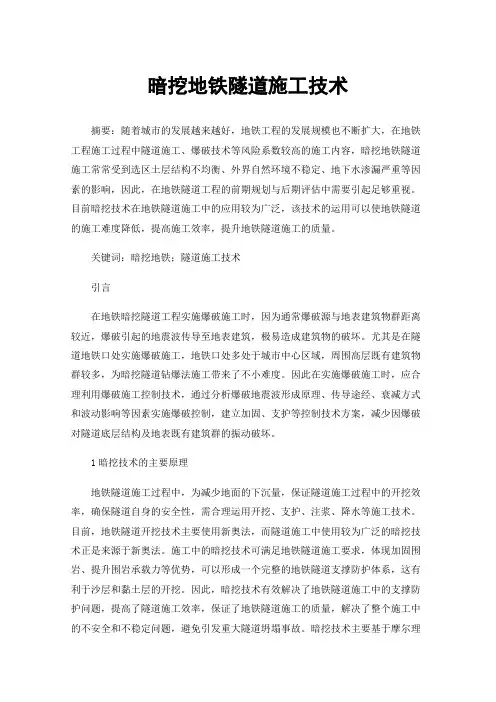

暗挖地铁隧道施工技术摘要:随着城市的发展越来越好,地铁工程的发展规模也不断扩大,在地铁工程施工过程中隧道施工、爆破技术等风险系数较高的施工内容,暗挖地铁隧道施工常常受到选区土层结构不均衡、外界自然环境不稳定、地下水渗漏严重等因素的影响,因此,在地铁隧道工程的前期规划与后期评估中需要引起足够重视。
目前暗挖技术在地铁隧道施工中的应用较为广泛,该技术的运用可以使地铁隧道的施工难度降低,提高施工效率,提升地铁隧道施工的质量。
关键词:暗挖地铁;隧道施工技术引言在地铁暗挖隧道工程实施爆破施工时,因为通常爆破源与地表建筑物群距离较近,爆破引起的地震波传导至地表建筑,极易造成建筑物的破坏。
尤其是在隧道地铁口处实施爆破施工,地铁口处多处于城市中心区域,周围高层既有建筑物群较多,为暗挖隧道钻爆法施工带来了不小难度。
因此在实施爆破施工时,应合理利用爆破施工控制技术,通过分析爆破地震波形成原理、传导途经、衰减方式和波动影响等因素实施爆破控制,建立加固、支护等控制技术方案,减少因爆破对隧道底层结构及地表既有建筑群的振动破坏。
1暗挖技术的主要原理地铁隧道施工过程中,为减少地面的下沉量,保证隧道施工过程中的开挖效率,确保隧道自身的安全性,需合理运用开挖、支护、注浆、降水等施工技术。
目前,地铁隧道开挖技术主要使用新奥法,而隧道施工中使用较为广泛的暗挖技术正是来源于新奥法。
施工中的暗挖技术可满足地铁隧道施工要求,体现加固围岩、提升围岩承载力等优势,可以形成一个完整的地铁隧道支撑防护体系,这有利于沙层和黏土层的开挖。
因此,暗挖技术有效解决了地铁隧道施工中的支撑防护问题,提高了隧道施工效率,保证了地铁隧道施工的质量,解决了整个施工中的不安全和不稳定问题,避免引发重大隧道坍塌事故。
暗挖技术主要基于摩尔理论、岩石三项刚性压缩实验、岩石二项锁应力应变特性等基本原理,实施时重点考虑了隧道空间和施工时间等因素,从而为地铁隧道的施工提供支撑防护。
第1篇一、项目概述本项目为XX市地铁XX号线,全长XX公里,共设XX座车站,其中换乘站XX座。
本方案旨在确保地铁项目的顺利实施,提高施工效率,确保工程质量与安全。
二、施工组织与管理1. 组织架构:成立地铁项目施工指挥部,下设工程部、技术部、安全部、物资部、财务部等职能部门,负责项目的整体规划、组织、协调、指挥和监督。
2. 施工计划:制定详细的施工进度计划,明确各阶段工期,确保项目按期完工。
3. 质量管理:严格执行国家及行业标准,加强施工过程中的质量监控,确保工程质量。
4. 安全管理:建立健全安全管理制度,加强安全教育培训,确保施工安全。
三、施工技术方案1. 土建工程(1)车站:采用明挖法、暗挖法、盖挖法等多种施工方法,确保车站结构安全、稳定。
(2)区间隧道:采用盾构法、钻爆法、掘进机法等施工方法,确保隧道结构安全、稳定。
2. 机电安装工程(1)供电系统:采用110kV高压供电,设置降压变电站,确保地铁运行安全、稳定。
(2)信号系统:采用CBTC(移动闭塞)信号系统,实现列车自动驾驶。
(3)通信系统:采用光纤通信,实现语音、数据、视频等多媒体传输。
(4)防灾报警系统:设置火灾报警、防雷接地、防洪排水等设施,确保乘客安全。
3. 轨道工程(1)轨道结构:采用整体道床,确保轨道平稳、可靠。
(2)轨道道岔:采用高速道岔,确保列车运行平稳、可靠。
四、施工措施1. 施工现场管理(1)加强施工现场安全防护,确保施工安全。
(2)规范施工现场秩序,确保施工顺利进行。
2. 施工进度管理(1)合理安排施工计划,确保施工进度。
(2)加强施工过程中的协调与沟通,确保项目按期完工。
3. 施工质量管理(1)严格执行国家及行业标准,确保工程质量。
(2)加强施工过程中的质量监控,及时发现并解决质量问题。
4. 施工安全管理(1)建立健全安全管理制度,加强安全教育培训。
(2)加强施工现场安全巡查,确保施工安全。
五、施工保障措施1. 人员保障:选拔具有丰富经验的施工队伍,确保施工质量。
摘要:结合深圳地铁工程实例,介绍暗挖大跨度区间隧道采用CRD“四步法”、“六步法”的具体施工步骤,以“分步开挖,化整为零,各自封闭成环”的原则,是合理可行的。
施工后地表沉降最大仅为24mm,能最大限度地降低隧道施工对周边环境的影响。
关键词:地铁大跨度隧道四步法六步法施工深圳地铁大剧院—科学馆站区间隧道全长2290.41m(单线),为左右两条单线隧道,暗挖法施工。
洞内设置一处缩短单渡线和一处地铁2号线联络预留接口(见图1)。
隧道结构类型有单孔单线、双孔双线、三孔三线,喇叭口单孔双线四种结构类型。
设计开挖断面由33.75m2逐渐增大到112m2,结构形式复杂,断面变化多达11种,断面变化点有22处,断面开挖最大高度10m,最大宽度19.901m。
施工方法为:单孔单线到单孔双线根据开挖断面逐渐增大,采取上、下台阶法、CRD“四步法”、CRD“六步法”开挖;双孔双线采用中洞法施工;三孔三线采用双中洞法施工。
工法和施工工序转换频繁,施工难度大,技术要求高。
本文介绍大跨度区间暗挖隧道施工的CRD“四步法”、CRD“六步法”。
1超前预加固施工中,开挖前对围岩采取了预支护等辅助施工措施,一般地段在隧道拱部150°范围内采用小导管注浆加固;对流塑状黏性土地段拱部采用水平旋喷桩加固;在边墙和底部采用小导管注浆加固;掌子面采用封闭小导管注浆加固。
从而确保了区间隧道掘进的施工安全。
1)小导管注浆超前预加固参数:小导管为热轧无缝钢管,外径42mm,壁厚4mm,长度3.5m,制成钢花管。
环向间距为30cm,纵向间距为2.0m。
施工时超前小导管紧靠开挖面的格栅钢架为支点打入,然后注浆,形成超前支护环后进行开挖,每开挖50cm后立即架立格栅钢架,喷锚支护。
小导管搭接长度不小于1m,外插角采用18°。
注浆浆液:一般地段采用425号普通硅酸盐水泥浆液,水灰比为0.6~1,浆液里添加2%的氯化钙;流塑状黏性土地段,采用水泥水玻璃双液浆,水泥浆与水玻璃的体积比为1:1,水灰比采用0.6~1,水玻璃浓度为35波美度,添加5%的氢氧化钙速凝剂、3%的磷酸氢二钠缓凝剂,注浆压力0.5~1.0MPa。
城市地铁浅埋暗挖隧道施工摘要:随着社会的发展与进步,重视城市地铁浅埋暗挖隧道施工技术对于现实生活中具有重要的意义。
本文主要介绍城市地铁浅埋暗挖隧道施工的有关内容。
关键词城市地铁;浅埋暗挖;隧道;原理;施工技术;中图分类号:tu74 文献标识码:a 文章编号:引言浅埋暗挖法是针对埋置深度较浅、松散不稳定的上层和软弱破碎岩层施工而提出来的。
北京市科委与铁道部科技司共同组织鉴定会,对浅埋暗挖技术进行评价,会上确定取名为“浅埋暗挖法”,适用于各种软弱地层的地下工程设计与施工。
近年来,随着我国城市轨道交通建设的快速发展,采用浅埋暗挖法修建城市地下铁道工程也越来越多,该施工技术的优越性也越来越明显。
浅埋暗挖法作为建设部命名的国家级工法,目前,已经成为我国城市地下铁道施工采用的主要方法之一。
一、浅埋暗挖法施工原理浅埋暗挖法沿用了新奥法 (natm)的基本原理,是新奥法原理在城市地下工程松散地层中的应用。
浅埋暗挖法是以多种辅助工法超前加固、处理软弱地层,保护围岩并改善围岩性能,充分利用围岩的自承能力;采用多种开挖方法,及时封闭成环(初期支护),使其与围岩共同组成联合支护体系;初支承担全部基本荷载,二衬作为安全储备与初支构成复合衬砌。
浅埋暗挖法是以施工监测为手段,指导设计与施工,保证施工安全,控制地表沉降。
二、浅埋暗挖法特点2.1由于地铁隧道所处地段的地质条件及周围环境的复杂性,往往需要选取地质条件和结构情况有代表性的~段工程作为试验段先期开工,通过对试验段的研究与分析来指导地铁隧道的设计和施工。
2.2浅埋暗挖法适用于各种地质条件和地下水条件,适合各种地铁隧道断面形式(区间及车站,单层及多层,单拱、双拱及多拱等),具有高度的灵活性。
2.3浅埋隧道施工中开挖的影响将波及地表,但通过采用不同的分部开挖方法和各种辅助工法改良地层,采用刚性支护措施,能够有效地控制地表沉降和坍塌,可以极大地减少对城市地面交通的干扰和对商业活动的影响,可下穿管道、道路和建筑物等,避免大量拆迁。
地铁工程隧道及斜井施工及技术措施1施工原则及施工方案本工程隧道包括蛇口西站出入线及试车线区间隧道、蛇口西站—蛇口客运港站区间隧道、斜井等, 蛇口西站出入线区间隧道从出入线出口进洞,单口掘进,蛇口西站—蛇口客运港站区间隧道采用斜井从中间向两头掘进, 斜井长约133m,坡度11.49%,路面采用C20防滑路面,方便车辆出入。
洞口坡面采用喷混植生护坡,施工顺序为:人工清坡坡面锚杆施工挂钢筋网网片固定锚杆施工喷射种植混合基材铺无纺布养护。
由于本区间隧道断面变化复杂,结构跨度大,根据各工法的优缺点并结合隧道本身的实际情况和地质状况,本区间隧道施工方法采用矿山法,矿山法暗挖隧道按喷锚构筑法原理进行施工,应合理地利用围岩的自承能力,尽量减少开挖隧道对围岩的扰动为原则,采用人工或机械开挖技术,以锚杆、钢筋网、喷射砼及钢架作为主要施工支护手段,模筑钢筋砼为二次衬砌,并通过现场监控量测指导设计和施工。
根据衬砌断面型式、地质条件及地面建筑物情况分别采用不同的施工方法。
根据地质超前预报及施工监测情况,开挖方法可做适当调整。
当隧道位于坚硬地层,需采用爆破开挖时,应进行爆破震动速度监测,严格按照监控控制值进行施工,爆破震动速度控制在不大于2cm/s,必要时应采用其他开挖方式。
开挖后,应视地下水情况和掌子面稳定情况,必要时采用喷射砼封闭掌子面和增设临时仰拱。
为控制隧道拱脚沉降,对于软弱围岩隧道,在钢架拱脚设纵向槽钢和锁脚锚管加强支护。
总体施工原则是:“管超前、严注浆、短进尺、弱爆破、早支护、快封闭、勤量测、速反馈”。
在施工过程中严格按该原则组织施工,根据不同的断面形式、不同地层采取相应的施工方案、支护措施,确保施工安全。
2区间隧道开挖方法及技术措施2.1开挖方法(一)施工顺序及施工工艺流程C型、单线D型隧道施工工序图A型、单线B型隧道施工顺序图E形隧道施工顺序图2.2喷射砼(一)工艺流程喷砼采用湿喷工艺,以减少回弹及粉尘,创造良好隧道作业环境。
第1篇一、项目概述随着城市化进程的加快,地铁作为一种高效、快捷的城市公共交通工具,在我国各大城市得到了广泛的应用。
为确保地铁工程顺利进行,提高施工质量和效率,本项目特制定地铁施工方案。
本方案旨在对地铁工程的整体施工过程进行详细规划,包括施工准备、施工工艺、施工组织、质量控制、安全管理等方面。
二、工程概况1. 工程名称:XX市地铁XX号线2. 线路长度:XX公里3. 车站数量:XX座4. 施工范围:地铁隧道、车站、出入口、设备用房等5. 施工工期:XX个月三、施工准备1. 组织准备- 成立地铁施工项目部,明确项目经理、施工负责人、技术负责人等岗位职责。
- 建立健全施工组织机构,确保施工过程中各项工作的有序进行。
2. 技术准备- 收集和分析相关地质资料,确定隧道开挖方法、支护形式等。
- 编制施工组织设计,明确施工工艺、施工顺序、施工设备等。
- 对施工人员进行技术培训,确保其掌握施工工艺和安全操作规程。
3. 物资准备- 采购施工所需材料、设备,确保材料质量符合国家标准。
- 建立材料仓库,对材料进行分类、编号、标识,确保材料管理有序。
4. 场地准备- 清理施工现场,确保施工环境符合要求。
- 建立施工围挡,防止施工对周边环境造成影响。
四、施工工艺1. 隧道施工- 采用盾构法、明挖法等隧道施工方法,根据地质条件和工期要求选择合适的施工方法。
- 隧道开挖过程中,严格控制开挖断面尺寸,确保隧道结构安全。
2. 车站施工- 采用明挖法、暗挖法等车站施工方法,根据地质条件和工期要求选择合适的施工方法。
- 车站主体结构施工过程中,严格控制施工质量,确保车站结构安全。
3. 出入口施工- 出入口施工采用明挖法,确保出入口与隧道结构连接牢固。
- 出入口装修采用一体化设计,提高施工效率。
4. 设备用房施工- 设备用房施工采用现浇混凝土结构,确保设备用房结构安全。
- 设备用房装修采用模块化设计,提高施工效率。
五、施工组织1. 施工顺序- 隧道施工→车站施工→出入口施工→设备用房施工- 各施工环节应按顺序进行,确保施工进度和质量。
武汉地铁二号线 名都~光谷区间隧道施工方案
编 制: 复 核: 审 核:
中国中铁武汉2号线25标工程项目经理部 2008年10月30日 目 录 一、编制依据·············································1 二、工程概况·············································1 三、工程地质及水文地质 ··································2 3.1 地质、地貌··········································2 3.2 地层岩性············································2 3.3 地质构造及地震烈度··································3 3.4 水文地质条件········································3 四、施工条件·············································4 4.1 既有道路············································4 4.2 水电设施············································4 4.3 通讯条件············································4 4.4 通风条件············································5 4.5 供风系统············································5 五、施工准备·············································5 5.1 技术准备············································5 5.2 施工机械设备配备····································5 六、横通道转正洞交叉口施工技术措施·······················6 七、区间隧道施工方案·····································7 7.1 台阶法开挖施工方法··································7 7.2 CRD法开挖施工方法··································10 7.3 CD法开挖施工方法···································11 7.4 双侧壁导坑法开挖施工方法···························11 7.5 开挖施工方法的转换·································13 八、区间隧道超前支护····································14 8.1 超前小导管施工工艺·································14 8.2 超前药卷锚杆·······································15 8.3 初支施工要点技术措施·······························16 九、区间正线防水施工····································16 9.1 一般区间工程防水措施·······························16 9.2 钢筋混凝土结构自防水·······························17 9.3 暗挖隧道的复合防水施工·····························17 十、区间正线二衬施工···········`·······················20 10.1 二衬施工方案······································20 10.2 区间隧道变形缝····································21 10.3 暗挖区间施工缝····································22 十一、隧道二衬背后的防水措施····························24 11.1 变形缝防水施工····································24 11.2 施工缝防水施工····································24 11.3 后浇带的防水施工··································24 十二、区间隧道施工运输组织······························25 十三、区间隧道内施工动力设置····························25 13.1 供电和照明········································25 13.2 供风和供水········································26 十四、区间隧道通风布置··································27 十五、区间隧道排水······································27 十六、区间隧道监测施工··································28 十七、地表沉降控制标准及措施····························28 十八、安全及文明施工保证措施····························29 十九、环境保护措施······································30 二十、职业健康··········································30 一、编制依据 ⑴广州市地下铁道设计研究院和长江水利委员会长江勘测规划设计研究院联合设计的武汉市轨道交通二号线一期工程名都站~光谷广场站区间施工图; ⑵长江水利委员会长江勘测规划设计研究院编制的“武汉市轨道交通二号线一期工程V标段街道口站~光谷广场站区间岩土工程详细勘察报告”; ⑶ 现场调查所获得的信息和资料; ⑷《建筑抗震设计规范》(YB9258—97) ⑸《地铁设计规范》(GB50157—2003) ⑹《建筑工程技术规范》(YB9258—97) ⑺《地下铁道工程施工及验收规范》,(GB50299—1999); ⑻《混凝土结构设计及验收规范》 ⑼《钢结构设计规范》(GB50017—2003) ⑽《锚杆喷射混凝土支护技术规范》(GB50086—2001) ⑾ 混凝土质量控制标准 (GB50164-92) ⑿ 工程测量规范 (GB50026-93) ⒀ 城市测量规范 (CJJ8-99) ⒁ 地下工程防水技术规范 (GB50108-2001) ⒂ 地基处理技术规范 (DGJ08-61-97) ⒃ 建筑基坑支护技术规程 (JGJ120-99) 二、工程概况 名都站~光谷广场站区间线路西起名都站,沿着虎泉街向东至光谷广场站。地面起伏较大,标高为26.94~37.44m,沿线均为密集的建筑物,且管线较多,均分布于虎泉街道路两侧。该区间全线均为地下线,左右线路均以直线、圆曲线和缓和曲线连接而成,左右线间距为13米,隧道最大埋深16m,最小埋深5.5m。线路纵断面上设置R=5000m的竖曲线。区间线路平面设1个曲线段,曲线半径1000m;区间线路纵断面设人字型坡,最大坡度为5‰,最大坡长为460m。线路沿卓豹路(或虎泉街),到达终点光谷广场站。虎泉街两侧建筑主要是武汉工程大学等高校、医院、中船709研究所和民房,建筑物的楼层普遍较低,隧道在路中间下行通过。 本项目设计范围为名都站东端至光谷广场站西端,里程为右(左)DK26+408.307~右(左)DK27+448.000,其中右线全长1039.693m,左线全长1037.102m(含短链2.591m),线路总长为2076.795m,其中 右(左)DK26+408.307~右(左)DK27+406.208为地下线路,采用矿山法和明挖法施工,DK27+406.208~DK27+448.000为明挖段。其中于里程左DK26+782.000(右DK26+779.409)设置1#施工竖井及横通道;于里程左DK26+862.591(右DK26+860.000)设置区间联络通道;于里程左DK27+184.020(右DK27+184.012)设置2#施工竖井及横通道。 三、工程地质及水文地质 3.1 地形、地貌 区段地处剥蚀垄岗、残丘地貌单元,途经虎泉街,地面标高为26.94~37.44m,平均标高为32.19m,地面起伏较大。 3.2 地层岩性 根据岩土工程详细勘察报告,本区段分布有志留系——三叠系及第四系地层,各时代地层岩性如下: 杂填土(Q4ml):灰、黄、黄褐、棕红等杂色,主要由粘性土、砖渣、碎石、植物根茎、砼碎块、生活垃圾等物质组成,砖渣碎石粒径一般2~10cm,含量30%左右,结构松散,厚0.3~5.6m。 <10-1> 粉质粘土(Q2al):黄褐色,灰褐色,结构紧密,硬塑状,含少许铁、锰质结核;厚度变化较大,厚1.4~9.5m,埋深0.3~5.5m。 粘土夹砾石(Q2al):棕红色、砖红色,夹灰绿色条带或团块,结构紧密,硬塑状,裂隙较发育,裂面光滑。含少许砾石、铁、锰质结核。砾石含量约占5~15%,呈次圆——次棱角状,局部富集,一般粒径在0.5~3.0cm不等,最大超过7cm以上,成分多为石英岩、灰岩。 粘土(Q2al):黄褐、棕红色,夹灰绿色条带或团块,局部地段底部偶夹薄层红粘土。结构紧密,硬塑状,裂隙发育,裂面光滑,具蜡状光泽,含少许铁锰质结核,该层厚度变化较大,一般厚2.5~16.6m,埋深5.8~19.0mm。 粉质粘土夹砾石(Q2el+dl):棕红色,粉质粘土含水量中等偏高,硬塑状,结构较紧密。碎石块径3~10cm不等,呈棱角状,成分为泥岩、石英砂岩、灰岩等,含量一般20~40%不等;一般厚0~6.6m,局部厚达14m。 钙质泥岩(T1d):棕红色,钙质胶结,局部夹极薄层灰岩条带,主要矿物成分为水云母、方解石等,该层总厚约35m,呈夹层状分布于灰岩(16b)中。 灰岩(T1d):灰色,中—厚层状,坚硬,微晶结构,块状构造,主要矿物成分为方解石,少量水云母、白云石等矿物。
