最新混凝土冬季施工措施教学讲义ppt课件汇报人:2023-12-02contents •引言•混凝土冬季施工基本知识•混凝土冬季施工的准备措施•混凝土冬季施工的施工措施•混凝土冬季施工的质量控制•混凝土冬季施工的安全管理•案例分析与应用实践目录01引言随着冬季的到来,混凝土施工面临着一系列挑战,如低温、降雪和冻害等。
为了确保冬季混凝土施工的质量和安全性,需要采取一系列措施。
本课程旨在介绍冬季混凝土施工的基本概念、原则和方法,通过学习,学员能够掌握冬季混凝土施工的技能和知识。
课程背景介绍目的背景课程目的与意义1. 冬季混凝土施工的基本原理和特点;目的:通过本课程的学习,学员将能够了解和掌握冬季混凝土施工的基本知识和技能,包括2. 冬季混凝土施工的材料要求和配合比设计;3. 冬季混凝土施工的工艺和方法;4. 冬季混凝土施工的质量检测和质量控制。
意义:通过学习本课程,学员将能够更好地适应市场需求,提高自己在行业中的竞争力,同时为推动冬季混凝土施工技术的发展做出贡献。
课程安排与简介安排:本课程共分为四个部分,分别是 1. 冬季混凝土施工的基本原理和特点;2. 冬季混凝土施工的材料要求和配合比设计;3. 冬季混凝土施工的工艺和方法;4. 冬季混凝土施工的质量检测和质量控制。
简介:每个部分都包括若干个主题,每个主题都围绕着一个特定的方面展开。
在每个主题中,我们将通过文字、图片、图表等形式向学员介绍相关的知识和技能。
02混凝土冬季施工基本知识混凝土主要由水泥、砂、石、水等组成,其中水泥是胶凝材料,砂和石是骨料,水是拌合用水。
混凝土的组成混凝土在加水搅拌后,经过一定时间的凝结和硬化,最终形成坚硬的固体。
混凝土的硬化过程包括密度、抗压强度、抗拉强度、抗折强度等。
混凝土的物理性质主要指混凝土在化学作用下的反应,如碳化反应、硫酸盐侵蚀等。

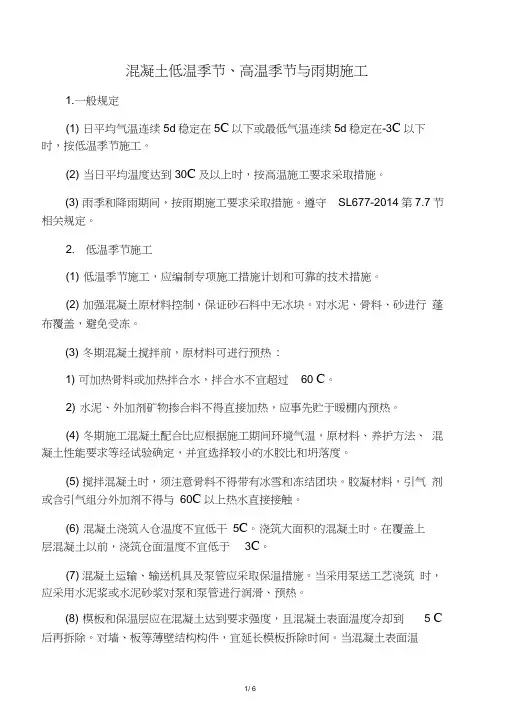

混凝土的化学性质混凝土的物理化学性质冬季施工的定义与范畴冬季施工是指在连续5天的日平均气温低于5℃或最低气温低于-3℃时,混凝土施工所需的温度和湿度条件受到限制,需要采取特殊措施保证施工质量。
混凝土低温季节、高温季节与雨期施工1. 一般规定(1) 日平均气温连续5d稳定在5C以下或最低气温连续5d稳定在-3C以下时,按低温季节施工。
(2) 当日平均温度达到30C及以上时,按高温施工要求采取措施。
(3) 雨季和降雨期间,按雨期施工要求采取措施。
遵守SL677-2014第7.7节相关规定。
2. 低温季节施工(1) 低温季节施工,应编制专项施工措施计划和可靠的技术措施。
(2) 加强混凝土原材料控制,保证砂石料中无冰块。
对水泥、骨料、砂进行蓬布覆盖,避免受冻。
(3) 冬期混凝土搅拌前,原材料可进行预热:1) 可加热骨料或加热拌合水,拌合水不宜超过60 C。
2) 水泥、外加剂矿物掺合料不得直接加热,应事先贮于暖棚内预热。
(4) 冬期施工混凝土配合比应根据施工期间环境气温,原材料、养护方法、混凝土性能要求等经试验确定,并宜选择较小的水胶比和坍落度。
(5) 搅拌混凝土时,须注意骨料不得带有冰雪和冻结团块。
胶凝材料,引气剂或含引气组分外加剂不得与60C以上热水直接接触。
(6) 混凝土浇筑入仓温度不宜低干5C。
浇筑大面积的混凝土时。
在覆盖上层混凝土以前,浇筑仓面温度不宜低于3C。
(7) 混凝土运输、输送机具及泵管应采取保温措施。
当采用泵送工艺浇筑时,应采用水泥浆或水泥砂浆对泵和泵管进行润滑、预热。
(8) 模板和保温层应在混凝土达到要求强度,且混凝土表面温度冷却到 5 C 后再拆除。
对墙、板等薄壁结构构件,宜延长模板拆除时间。
当混凝土表面温度与环境温度之差大于15C时,应推迟拆模或拆模后的混凝土表面应立即进行保温覆盖。
(9) 混凝土强度未达到受冻临界强度和设计要求时,应继续进行养护。
(10) 冷天施工时,必须按规范要求作好各项温度的观测和记录。
(11) 高度重视冬季施工的组织管理。
应根据各单项工程特点制定具体实施方案,进行施工工艺设计。
切实落实各项冬季施工方案和措施,保证施工安全和工程质量。
(12)未尽事宜应道守SL677-2014第9章相关规定,参照GB50666- 2011 第10.2 节执行。
冬季、雨季、夏季施工安排及措施一、特殊季节施工安排1 冬季施工安排1)路基工程施工安排(1)土壤防冻方法a)覆盖法:每日收工前表层用松土覆盖,不要压实,松土越细越好;或用草袋装麦草厚30cm覆盖。
b)组织昼夜不间断施工,压缩新挖土及取土面暴露时间,以保持施工过程土壤不冻或少冻。
(2)低温路堤施工基底在冻结前处理;填料宜选用级配良好的渗水土;分层填筑厚度应按一般规定减薄20-25%,并不得铺成斜层。
2)桥涵工程施工安排(1)桥涵砼施工可添加早强防冻剂,确保桥涵工程能按总体计划安排顺利进行。
(2)要缩短工序间隙。
3)其他安排(1)根据工程所在地气候特征受气候影响较大的特点,施工高峰期尽量安排在气温较高季节施工,并从人力、设备和材料供应上予以保证。
(2)气候适宜季节,条件允许的工序组织全日历天满负荷作业,做到人员轮休,施工不间断。
2 雨季施工安排1)施工项目的安排(1)严禁在中雨或连绵雨天填筑非渗水土路堤。
(2)不宜安排在雨季施工项目:洼地路基的高填深挖;土质路基的高填深挖;非渗水土路堑开挖;堆积体开挖。
(3)可以安排在雨季施工的施工项目路基石方的填挖;砂夹石、土夹石或砂土类路基的填挖;填挖高差较小,运输距离较短的填挖。
其他不受雨季影响的洞外桥涵墩台身和隧道工程。
2)施工安排路堤雨季施工时,应根据使用机具的性能和数量,合理组织几个工点或几个工作面轮流作业,紧凑衔接、快速施工,不宜全面铺开。
因气候关系不能展开施工时,机修组应抓紧时间检修保养机械,确保抢进度时机械的出勤率达到100%。
作好防排水措施,确保气候好转时能顺利继续施工。
二、特殊季节施工措施1冬季施工措施当室外日平均气温连续5d稳定低于5°C(昼夜平均气温低于+5°C或最低气温低于-3°C时),按冬季施工的要求施工。
冬季施工安排已将主要的砼施工避开冬季,对由于工期要求的原因,孔桩及部分墩身施工必须在冬季进行的,施工过程中必须作好措施满足冬季施工要求。
