污水处理厂监理规划邓家河污水处理厂项目工程监理规戈编制:审核:审批:监理规划审批表审批意公司技术负责人:一、工程项目概况二、监理工作范围三、监理工作内容四、监理工作目标五、监理工作依据六、项目监理机构的组织形式七、项目监理机构的人员配备计划八、项目监理机构人员岗位职责九、监理工作程序十、监理工作方法和措施1^一、监理工作制度十二、监理设施十三、特殊过程控制邓家河污水处理厂项目工程监理规划、工程项目概况1、工程概况:2、参建单位:建设单位:孝感市城市投资建设有限公司设计单位:中机十院国际工程有限公司勘察单位:承包单位:上海盛世华天环境科技有限公司监理单位:湖北孝城控股集团安正工程项目管理有限公司二、监理工作范围邓家河污水处理厂项目工程施工阶段及保修阶段的监理。
三、监理工作内容1、工程质量、进度、造价控制、安全监理。
2、合同、信息及现场组织协调。
四、监理工作目标根据公司制定的监理服务质量目标,结合工程项目实际特点,邓家河污水处理厂项目工程监理组特定本工程监理工作目标为:合格1、项目监理的质量目标1.1工程项目质量目标:合格1.2观感质量评价:好2、项目监理造价控制目标:不突破业主项目预算价。
3、项目监理进度控制目标:日历天。
4、项目监理安全控制目标:无重大安全事故。
五、监理工作依据1、国家标准《建设工程监理规范》GB/T50319-2013。
2、国家、省、市有关工程建设的方针、政策、法规、尤其是严格执行《中华人民共和国建筑法》、《建设工程质量管理条例》及《工程建设标准强制性条文》的各项条款。
3、经审查批准的设计图纸,包括设计修改图、变更通知单图纸会审纪要等技术文件。
4、施工承包合同。
5、监理委托合同。
六、项目监理机构组织形式:根据本项目的规模、技术复杂程度、工程特定环境等综合因素,现场组采用“直线式”监理组织形式直线式组织方框图如下:项目监理组项目总监:全面负责总监代表:现场负责说明:在监理服务中根据现场工作实际需要和业主要求,公司将对现场监理人员进质量控制造价控制 合同管理 进度控制 安全控制信息管理 组织协调行相应调整。
第一章工程工程概况1.1、工程名称及建立有关1〕工程名称:广州XXXX污水处理厂一工程2〕监理范围:土建、给排水、消防、园林绿化、设备安装、政道路等3〕业主:广州番禺区污水处理理4〕建立:广州XXXX镇屏山二村1.2、工程概况1〕工程工程1.1:本工程位于广州XXXX镇厂区内设有三层综合楼一幢,一系列的污水工艺处理池以及配套的单层压缩车间一座。
1.2:本工程桩基采用PHC-A型预应力桩根底装总量587条其中G栋桩数量265条F栋322条单桩长约为33M,九层框架构造。
构造混凝土标砼强度等级为垫层均为C10承台、根底梁C30;柱:G、F栋:1~3层C 40 4~5层C 356~天面C 30;G、F栋梁、板根底~天面均为C30,但后浇带为C35;天面防水砼C30S6。
砌体〔填充墙〕为加气砼空心砌块容重≦14KN/m2强度外墙及分户墙为Mu7.5地面以下为M7.5 水泥砂浆;地面以上为M5.0混合砂浆。
1.3:外墙装饰:灰色压型铝板、棕外墙涂料、外墙漆以及墙面砖。
1.4:内装饰:地面:防滑地砖〔卫生间、楼梯间〕、水泥砂浆地面〔消费车间、设备房、变配电房〕、抛光玻化砖〔门、电梯〕、600×600耐磨砖〔餐〕。
楼面:防滑地砖〔卫生间、楼梯间〕、抛光玻化砖〔门、电梯〕、水泥砂浆地面〔消费车间〕。
内墙面:乳胶漆〔门、电梯、楼梯间〕、抛光玻化砖〔洗手间〕、大白浆〔消费车间、设备房、变配电房〕。
顶棚:乳胶漆〔门、电梯、楼梯间〕、铝合金扣板〔洗手间〕、大白浆〔消费车间〕、吸音顶棚〔变配电房〕本场地土、岩层从上到下主要有:〔1〕人工填土层;〔2-1〕淤泥质土层;(2-2)粉质粘土;〔3-1〕可塑砂质粘土层;〔3-2〕硬塑砂质粘土层;〔4〕花岗岩全风华岩;〔5〕强风化花岗岩;〔6〕中风化花岗岩;〔7〕微风化花岗岩。
.1人工填土层:本工程地质揭露层后为0~6.5m褐红、灰黄、褐以花岗岩残积土为主欠固结均匀性差松散状态遇水易软化强度较低。

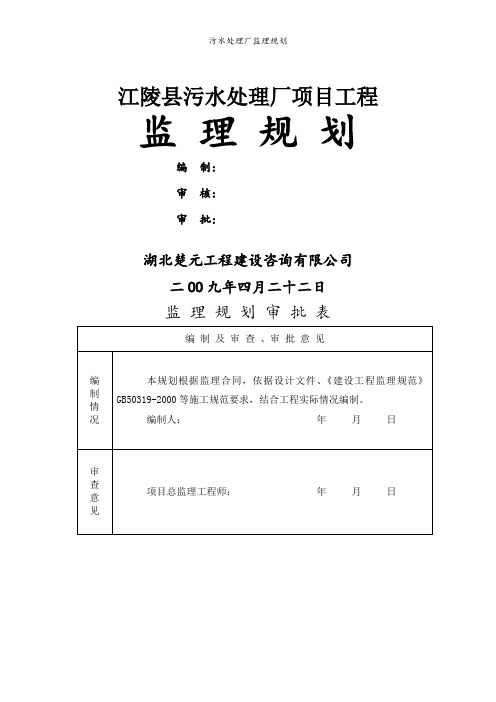

江陵县污水处理厂项目工程监理规划编制:审核:审批:湖北楚元工程建设咨询有限公司二OO九年四月二十二日监理规划审批表目录一、工程项目概况二、监理工作范围三、监理工作内容四、监理工作目标五、监理工作依据六、项目监理机构的组织形式七、项目监理机构的人员配备计划八、项目监理机构人员岗位职责九、监理工作程序十、监理工作方法和措施十一、监理工作制度十二、监理设施十三、特殊过程控制十四、附录江陵县污水处理厂项目工程监理规划一、工程项目概况1、工程概况:荆州市江陵污水处理厂项目工程位于湖北省荆州市江陵县城关郝穴镇,系江陵县重点工程,江陵县人民政府招商引资项目。
工程由江陵威德水质净化有限公司投资兴建,工程采用BOT模式运作,即建设—营运—移交。
工程日处理污水1.9万吨,总投资约4000万元。
工程采用先进的巴式计量槽工艺,处理过程采用氧化沟循环、沉淀池沉淀过滤方式,处理后的水质达到国家标准Ⅱ类水质标准。
工程由氧化沟、沉淀池、接触消毒池、回流污泥池、旋流沉砂池,进水泵房和一座二层办公楼组成,各水池均采用现浇砼剪力墙。
各水池单体采用地下管线连接,设备安装主要包括沉淀池虹吸式桥架,氧化沟转碟曝气机,回流污泥池泥浆泵,进水泵房粗、细格栅等,各水池单体地下管线接通过程中均采用闸门节制。
工程合同工期180日历天。
2、参建单位:建设单位:江陵威德水质净化有限公司设计单位:武汉华中科技大学建筑设计研究院勘察单位:长江大学设计研究院承包单位:江苏宜兴和桥市政有限公司监理单位:湖北楚元工程建设咨询有限公司二、监理工作范围江陵县污水处理厂项目工程施工阶段的监理。
三、监理工作内容1、工程质量、进度、造价控制、安全监理。
2、合同、信息及现场组织协调。
四、监理工作目标公司质量方针为“质量为本、信誉至上,高智能咨询、高水平服务,保顾客满意。
”监理服务质量目标为:“委托监理合同履约率百分之百。
监理服务顾客满意率百分之八十以上。
监理工程项目质量合格率百分之百。
一、项目分析、监理目标及质量、进度、造价控制措施(一)本项目监理要点工程为污水处理厂施工阶段全过程监理,由于占地面积大,厂区内建筑物以水池类及配套设施为主,配以综合办公楼、设备用房等附属建筑.因些作好测量定位、地基与基础工程、构筑物防水混凝土结构、防水层施工等监理工作是驻现场项目监理机构工作的重中之重。
我公司结合近年来的类似工程监理经验,特对本项目监理要点归纳如下:1、测量定位工作。
(1)安排有经验的土建监理工程师负责测量定位专业监理工作,配备测量仪器,并保证仪器处于有效的检定期内;(2)在监理规划、监理实施细则和监量交底等文件中,明确测量定位监理工作程序、人员岗位职责;(3)要求承包商安排专业负责测量工作,审查人员的资质;(4)检查承包商的测量仪器,审查仪器合格证及检定证书,并定期监督承包商进行测量仪器的检定工作;(5)会同各个参建音准建设提供的由规划部门给出的测量定位点,并监督检查承包商作好交桩记录;(6)定期复核工程的控制网及加密商量,督促承包商对水准点及控制点进行有效的保护,变更时须及时在图上标明;(7)严格按规范要求监督承包商放样,审查、签认承包商报内外业测量成果及重要构造物的几何尺寸与标高.(8)随时抽查承包商的测量放样工作。
监督、检验、验收承包商绘制的横断面、纵断面及竣工工程测量成果。
2、地基与基础工程施工的监理要点污水处理厂工程各个构筑物,尤其是各种水池的地基与基础工程施工工程量较大,基坑面积、深度较大,对基坑支护的要求高。
地基与基础工程施工监理工作要点如下。
(1)对深基坑,提请建设单位按照有关规定聘请有资质的设计单位进行深基坑劫掠设计,并按有关规定履行对施工图审查的手续。
(2)依据工程地质勘察报告、基础施工图、深基坑支护施工图与有关规范,审查基坑开挖的施工方案,对要求进行专家论证的施工方案,总监理工程师与有关专业监理工程师应参加专家论证会,必要时须提请监量公司有关技术负责人参加,并注意审查建设否按照专业论证会的意见完善施工方案。
××污水处理厂新建项目工程 监 理 规 划
总 工 程 师: 总监理工程师: 编 制 人:
××工程监理有限公司 年 月 日 ××污水处理厂新建项目工程 1 目 录
1. 工程项目概况………………………………………………………2 2. 监理工作范围………………………………………………………2 3. 监理工作内容………………………………………………………2 4. 监理工作目标………………………………………………………8 5. 监理工作依据………………………………………………………9 6. 项目监理机构的组织形式…………………………………………12 7. 项目监理机构的人员配备计划……………………………………12 8. 项目监理机构的人员岗位职责……………………………………12 9. 监理工作程序………………………………………………………20 10. 监理工作方法及措施………………………………………………22 11.监理工作制度………………………………………………………45 12. 监理设施……………………………………………….……………50 ××污水处理厂新建项目工程
2 一 工程项目概况: ××污水处理厂新建项目工程位于广州市萝岗区××污水处理厂内,工程建设规模为预处理系统设计规模7.5万m3/d,扩建生化系统设计规模4.5万m3/d,污泥处理系统、废气出臭系统设计规模7。5万m3/d。项目占地面积7.86公顷。工程投资规模18000万元。监理范围为工程设计、施工阶段的监理。 ××污水处理厂新建项目工程包括新建预处理系统、生物反应池、污泥泵房、回用水系统、鼓风机房、脱水机房、废水除臭间、综合楼、配变电系统、自动控制室等,道路绿化及附属设施。 工程概算约人民币18000万元。 计划工期为:监理服务期360日历天,施工工期为业主下达开工令或开工报告审批之日起按施工进度要求控制,施工总工期约300日历天。
江陵县污水处理厂项目工程监理规划编制:审核:审批:十二、监理设施十三、特殊过程控制十四、附录江陵县污水处理厂项目工程监理规划一、工程项目概况1、工程概况:荆州市江陵污水处理厂项目工程位于湖北省荆州市江陵县城关郝穴镇,系江陵县重点工程,江陵县人民政府招商引资项目。
工程由江陵威德水质净化有限公司投资兴建,工程采用BOT模式运作,即建设—营运—移交。
工程日处理污水1.9万吨,总投资约4000万元。
工程采用先进的巴式计量槽工艺,处理过程采用氧化沟循环、沉淀池沉淀过滤方式,处理后的水质达到国家标准Ⅱ类水质标准。
工程由氧化沟、沉淀池、接触消毒池、回流污泥池、旋流沉砂池,进水泵房和一座二层办公楼组成,各水池均采用12监理服务质量目标为:“委托监理合同履约率百分之百。
监理服务顾客满意率百分之八十以上。
监理工程项目质量合格率百分之百。
精心创建本公司咨询服务卓越特色。
”根据公司制定的监理服务质量目标,结合工程项目实际特点,江陵县污水处理厂项目工程监理组特定本工程监理工作目标为:合格1、项目监理的质量目标1.1工程项目质量目标:合格1.2观感质量评价:好1.3合同履约率:百分之百1.4顾客满意率:百分这八十五以上2、项目监理造价控制目标:不突破业主项目预算价。
3、项目监理进度控制目标:180日历天。
4、项目监理安全控制目标:无重大安全事故。
五、监理工作依据八、项目监理组岗位职责1、总监理工程师(1)贯彻公司的质量方针,负责公司质量管理体系在本项目监理组有效实施;(2)负责本项目监理组的质量职责分配工作,确保质量目标的实现;(3)负责组织回访顾客和本部门顾客要求评审工作;(4)参加管理评审工作;(5)负责组织完成工程项目的监理服务运作工作、应履行以下职责;a、确定项目监理机构人员的分工和岗位职责;b、主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理机构的日常工作;dkl(1)负责管理项目监理组日常工作;(2)检查和监督监理人员工作,做好各专业工程师工作间的协调工作;(3)审查承包单位提交的开工报告、施工组织设计、技术方案、进度计划、提出书面意见;(4)定期检查施工组织设计、方案执行情况,对其执行情况进行通报和处理;(5)组织设计图纸预审,提出书面意见和建议;(6)组织监理规划及监理实施细则的实施;(7)主持承包单位总包与分包的中间交接验收;(8)主持工地例会,签发和处理监理来往函件,重要函件需报总监签发和审阅;(9)按时编制监理月报,做好考勤记录;(10)主持分部工程验收及单位工程竣工验收前的自检,并提出各阶段工程质量评估报告;(11)参与工程项目的竣工验收,提出监理工作总结;(12)负责业务手册的填写和上报公司;(13)负责总监理工程师指定或交办的监理工作。
xxx城市污水处理厂(二期)工程监理规划编制人:审核人:审定人:四川xxx建设项目管理有限公司xxx城市污水处理厂(二期)工程监理部2011年2月目录一、监理规划编制说明二、工程概况三、监理工作范围四、监理工作内容五、监理工作目标六、监理工作依据七、监理机构的人员配备计划八、监理机构的人员岗位职责九、监理工作程序十、监理工作方法及措施监理规划编制说明1.为规范我省监理工作,依据《建设工程监理规范》特制定本试行示范文本,以保证监理规划真正能够起到指导项目监理机构进行该项目监理工作的作用。
2.本《监理规划》试行示范文本是按照《建设工程监理规范》对编写监理规划的要求而制定的,是普遍性和特殊性的结合,监理企业编制监理规划时,要针对建设工程项目监理的实际情况,以附件的形式,明确具体的、符合要求的监理组织机构形式、监理工作程序和流程、监理工作方法及措施、监理工作制度等,并具有可操作性。
3.监理规划应在签订委托监理合同及收到设计文件后开始编制,完成后必须经监理企业技术负责人审核批准,并应在召开第一次工地会议前报送建设单位。
监理规划是否要经过建设单位的认可,由委托监理合同或双方协商来确定。
4.监理规划应有总监理工程师主持,专业监理工程师共同参加编制,共同分析项目特点,提出项目各专业监理工作方法及措施,确定项目监理工作程序、流程和制度等。
5.在监理工作实施过程,工程项目的实施可能会发生较大的变化,如设计方案重大修改、承包方式发生变化、建设单位出资方式发生变化、工期和质量要求发生重大变化,或者当原监理规划所确定的方法、措施、程序和制度不能有效地发挥控制作用时,总监理工程师应及时召集专业监理工程师进行修订,按原程序报建设单位。
一.工程概况1、工程名称:xxx城市污水处理厂(二期)工程2、工程地点:xxx东坡区xx村三组3、设计单位:中铁xx工程集团有限责任公司4、建设单位:xxx城市排水有限公司5、施工单位:重庆xxx建设(集团)有限公司6、建筑面积:20734.47㎡7、工程投资:元8、结构类型:框架、钢筋混凝土9、工程工期:730天二、监理工作范围工程设计文件和业主与承包人签订的合同文件规定的全部施工内容,包括业主因工程需要同意增加的工程变更内容的监理。
一、项目分析、监理目标及质量、进度、造价控制措施(一)本项目监理要点工程为污水处理厂施工阶段全过程监理,由于占地面积大,厂区内建筑物以水池类及配套设施为主,配以综合办公楼、设备用房等附属建筑。
因些作好测量定位、地基与基础工程、构筑物防水混凝土结构、防水层施工等监理工作是驻现场项目监理机构工作的重中之重。

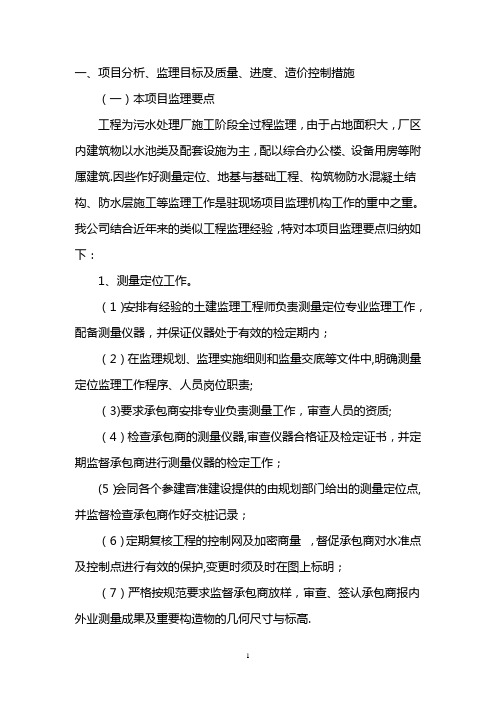

我公司结合近年来的类似工程监理经验,特对本项目监理要点归纳如下:1、测量定位工作。
(1)安排有经验的土建监理工程师负责测量定位专业监理工作,配备测量仪器,并保证仪器处于有效的检定期内;(2)在监理规划、监理实施细则和监量交底等文件中,明确测量定位监理工作程序、人员岗位职责;(3)要求承包商安排专业负责测量工作,审查人员的资质;(4)检查承包商的测量仪器,审查仪器合格证及检定证书,并定期监督承包商进行测量仪器的检定工作;(5)会同各个参建音准建设提供的由规划部门给出的测量定位点,并监督检查承包商作好交桩记录;(6)定期复核工程的控制网及加密商量,督促承包商对水准点及控制点进行有效的保护,变更时须及时在图上标明;(7)严格按规范要求监督承包商放样,审查、签认承包商报内外业测量成果及重要构造物的几何尺寸与标高.(8)随时抽查承包商的测量放样工作。
监督、检验、验收承包商绘制的横断面、纵断面及竣工工程测量成果。
2、地基与基础工程施工的监理要点污水处理厂工程各个构筑物,尤其是各种水池的地基与基础工程施工工程量较大,基坑面积、深度较大,对基坑支护的要求高。
地基与基础工程施工监理工作要点如下。
(1)对深基坑,提请建设单位按照有关规定聘请有资质的设计单位进行深基坑劫掠设计,并按有关规定履行对施工图审查的手续.(2)依据工程地质勘察报告、基础施工图、深基坑支护施工图与有关规范,审查基坑开挖的施工方案,对要求进行专家论证的施工方案,总监理工程师与有关专业监理工程师应参加专家论证会,必要时须提请监量公司有关技术负责人参加,并注意审查建设否按照专业论证会的意见完善施工方案。
第一章工程概况1.总体简介2. 建筑概况本项目位于北京市经,结构类型为钢筋砼框架结构;总建筑面积466平方米,其中地上396平方米,地下70平方米;工程结构形式:建筑主体为钢筋混凝土框架结构;设计使用年限为50年;抗震设防烈度8度;建筑耐火等级地上为二级,地下为一级;防水等级:屋面防水为I级,火灾危险性类别为戊类。
计划建设污水处理站土建规模为日处理污水1500吨,根据现有运行情况,计划一期满足日处理污水500吨的要求。
主要建(构)筑物一览表第二章监理工作范围、内容、目标1.监理工作范围:监理范围包括:地上建筑物、地下构筑物、附属设备安装等设计图纸范围内全部监理工作。
2.监理工作内容:①与本工程有关的施工合同所包含的工程安全、质量、文明施工、进度控制等。
②对工程招标图纸范围内所有施工图纸内容的施工全过程及保修阶段进行监理。
3.监理工作目标:进度控制目标:在确保工程质量和安全并符合控制工程造价的原则下,控制进度。
投资控制目标:本工程施工阶段投资控制的目标为工程施工合同价,严格控制合同外造价。
工程质量目标:合格。
工程安全目标:按业主及合同要求无伤害、无事故。
第三章监理工作依据1.国家、北京市有关工程建设的法律、法规;2.国家、北京市有关工程建设监理方面的规定;3.经有关部门批准的本工程项目文件、工程设计文件及招投标文件;4.建设单位与监理单位签订的《建设工程委托监理合同》;5.建设单位与承包单位签订的《建设工程施工合同》;6.本工程的工程地质、水文地质勘察报告;7.《建设工程监理规范》GB 50319-2013;8.《建设工程监理规程》DB11/T382-2017;9.《建筑工程施工质量验收统一标准》GB 50300-2013;10.《工程建设标准强制性条文(房屋建筑部分)》;11.《建设工程项目管理规范》GB/T50326-2006;12.《建筑工程资料管理规程》DB11/T695-2017;13.《建筑地基与基础工程施工质量验收规范》GB50202-2012;14.《地下防水工程施工质量验收规范》50208-2011;15.《混凝土结构工程施工质量验收规范》GB50204-2017;16.《砌体结构工程施工质量验收规范》GB50203-2011;17.《屋面工程施工质量验收规范》GB50207-2012;18.《建筑地面工程施工质量验收规范》GB50209-2010;19.《建筑装饰装修工程施工质量验收规范》GB50210-2001;20.《建筑给水、排水及采暖工程施工质量验收规范》GB50242-2002;21.《通风与空调工程施工质量验收规范》GB50243-2016;22.《施工现场临时用电安全技术规范》JGJ46-2005;23.《硅酸盐水泥普通硅酸盐水泥》GB175-1999;24.《钢筋砼用热轧带肋钢筋》GB1499-1998;25.《钢筋焊接及验收规程》JGJ18-2012;26.《钢筋机械连接通用技术规程》JGJ107-2016;27.《普通混凝土用砂、石质量及检验方法标准》JGJ52-2006;28.《建筑电气工程施工质量验收规范》GB50303-2015;29.《通风与空调工程施工规范》GB50738-2011;第四章项目监理机构的组织形式、人员配备计划及进退场计划、监理人员岗位职责(一)为保证本次工程监理服务满足业主要求,驻地项目监理部组织结构为直线制结构,实行总监理工程师负责制,组织结构框图如下:(二)、拟派人员表:(三)、进退场计划。
通道县污水处理厂扩建提标改造项目 监理规划 湖南明泰项目管理有限公司 第 1 页 通道县污水处理厂扩建提标改造项目
监 理 规 划
编制人: 审批人: 日 期:
通道县污水处理厂扩建提标改造项目 监理规划
湖南明泰项目管理有限公司 第 1 页 监理规划审批表
工程名称:通道县污水处理厂扩建提标改造项目 建筑规模:总投资5636.28万元,20000m3/天 设计使用年限: 项目监理部根据本工程的委托监理合同、设计图纸、相关的工程建设法律规范和地方性法规等,由总监理工程师组织编写了通道县污水处理厂扩建提标改造项目 监理规划,现申报公司总工室及建设方领导审查审批,请予审阅! 附:监理规划
总监理工程师: 项目监理部(章) 编制日期:2018年 6月12 日 总工室审查意见:
审批人: 日 期:
建设单位意见:
审批人: 日 期: 通道县污水处理厂扩建提标改造项目 监理规划
湖南明泰项目管理有限公司 第 1 页 监 理 规 划 一、 工程项目概况 (一)工程项目概况 1、工程名称:通道县污水处理厂扩建提标改造项目 2、工程地址:通道县城北环城路大桥桥东 3、建设单位:湖南合源水务环境科技股份有限公司 4、设计单位:中机国际工程设计研究院有限责任公司 5、监理单位:湖南明泰项目管理有限公司 6、施工单位:湖南建峰工程有限公司 7、工期:160日历天
(二)工程概况 总投资5636.28万元。污水处理厂改扩建后规模为20000m3/天。改建一期工程工艺流程,主要新建建构筑物有:细格栅及旋流沉砂池、厌氧缺氧池、二沉池、污泥泵站、高效沉淀池、V型滤池与反冲洗泵房、鼓风机房与加药间、污泥浓缩池、除臭设施;主要改造的建构筑物主要有:好氧池、一期粗格栅及提升泵房、机修仓库、紫外消毒渠;拆除一期现有筛滤机及污泥脱水间。 二、监理工作范围 施工过程中质量、进度、投资的目标控制、安全、合同、信息管理及现场协调。 三、监理工作内容: 1、检查开工前的各项施工准备工作。 2、审查承包单位的质量管理体系、技术管理体系和质量保证体系的健全与实施情况。包括: (1)质量管理、技术管理和质量保证的组织机构; (2)质量管理、技术管理制度; (3)专职管理人员和特种作业人员的资格证、上岗证。 3、审查承包单位提交的施工组织设计和施工方案。 4、审查施工单位的企业资质和安全生产许可证是否合格。 5、审查承包单位的安全保证体系,包括:施工单位安全管理组织机构、安全生产责任制、安全管理规章制度、安全操作规程等。 通道县污水处理厂扩建提标改造项目 监理规划 湖南明泰项目管理有限公司 第 1 页 6、审查项目经理和专职人员安全资格证书及特种作业人员的岗位证书。 7、审查施工组织设计中的安全技术措施和专项施工技术方案是否符合安全生产强制性标准要求。 8、对施工单位现场的施工安全实施情况巡视检查,发现安全事故隐患立即要求施工单位整改。根据安全隐患的严重程度下达工程暂停令,并报告建设单位。施工单位若拒不整改或不暂停施工的应及时向建筑工程安全监督机构报告。 9、审查承包单位所编制的总施工进度计划,并要求承包单位制定分解进度计划。监理部及时提出调整建议,进行进度纠偏,控制工程进度。 10、组织设计交底和图纸会审,审查设计变更。 11、审查承包单位提供的材料合格证、复试报告,配合比通知单,防止不合格工程材料、构配件用在工程上。 12、负责工程施工质量监督,要求并检查施工单位严格按国家规定现行的规范、规程、标准、设计图纸进行施工。 13、对隐蔽工程进行复核签认;参与工程质量缺陷(事故)的分析和处理。 14、督促检查施工现场安全生产和文明施工,要求施工单位严格按建筑施工安全生产验收标准及安全操作规程组织施工。 15、根据承包单位提出的竣工验收报告,负责组织竣工初验收,并对工程施工质量提出评估意见。 16、签署有承包单位提出的全部工程竣工验收报告,参加建设单位组织的工程最终验收。 17、督促检查承包单位按省、市档案管理部门规定,整理竣工归档资料。 18、完成本工程项目监理档案编制。 四、监理工作目标 1、工期:160日历天 2、质量:合格(施工合同约定) 3、投资目标不超概算 4、施工生产无重大安全事故 五、监理工作依据 1、国家有关工程建设的法律、法规; 2、经建设主管部门批准的工程项目建设文件; 通道县污水处理厂扩建提标改造项目 监理规划 湖南明泰项目管理有限公司 第 1 页 3、建设工程委托监理合同和其它建设工程合同; 4、施工设计文件及施工标准与验收规范; 5、建设工程安全生产管理条例及建筑施工安全检查标准; 6、工程建设强制性条文。 六、项目监理机构的组织形式如下图
七、项目监理机构的人员配备计划(见下表) 姓 名 职称及专业 职 务 职责分工 胡剑华 国家注册监理工程师 总监理工程师 全面负责 监理工程师岗位证;土建 土建专业监理工程师 监理员岗位证;给排水 给排水专业监理 监理员岗位证;电气 电气专业监理 监理工程师岗位证;设备 设备专业监理工程师
八、项目监理机构的人员岗位责任制 (一)总监理工程应履行的职责 1、确定项目监理机构人员的分工和岗位职责(含各级监理人员安全岗位责任); 2、主持编写项目监理规划(含安全内容),组织编制、审批项目安全监理方案,审批项目
总监理工程师 给排水工程师 电气工程师
土建工程师
工艺设备工程师 通道县污水处理厂扩建提标改造项目 监理规划
湖南明泰项目管理有限公司 第 1 页 监理实施细则和安全监理实施细则,并负责管理项目监理机构的日常工作; 3、审查分包单位的资质,提出审查意见,审查施工单位的安全生产许可证是否合格; 4、审查施工单位施工组织设计、质量、安全保证体系,包括质量、安全管理组织机构的建立;质量安全管理制度;质量安全责任制; 5、审查项目经理和专职质量、安全管理人员资格证书; 6、审查施工组织设计中的安全技术措施和专项施工技术方案是否符合安全生产强制性标准要求; 7、审查施工单位安全生产事故应急救援预案; 8、对施工现场安全工作巡视检查; 9、下达因工程质量、安全所致的必要暂停施工令,并报告建设单位;施工单位若拒不整改的及时向建设行政主管部门报告; 10、主持监理工作会议,检查监理人员工作,对不称职的人员应予以调换其工作; 11、审查施工单位提交的开工报告,施工组织设计、专项施工技术方案、进度计划; 12、审查签署施工单位的申请书,现场经济签证; 13、审查和处理工程变更; 14、参与工程质量、安全事故的调查; 15、调解施工合同争议,处理索赔、审批工程延期; 16、组织编写并签发监理月报,专题报告和项目监理工作总结; 17、审核签认检验批、分项、分部及单位工程的质量检验评定资料; 18、审查承包单位的竣工申请,组织工程交工预验收,提出工程质量评估报告,参与工程项目竣工验收; 19、主持整理工程项目的监理资料及时归档。 (二)专业监理工程师应履行的职责 1、负责编制本专业的监理实施细则(包括质量和安全); 2、负责本专业监理工作的具体实施;负责审查施工单位特殊作业人员的上岗证,发现不符合要求的人员,有权要求施工单位更换; 3、组织、指导、检查和监督本专业的计划、方案、申请、变更,并向总监理工程师提出报告; 4、负责本专业检验批和分项工程及隐蔽工程验收; 通道县污水处理厂扩建提标改造项目 监理规划 湖南明泰项目管理有限公司 第 1 页 5、定期向总监理工程师提交本专业监理工作实施情况报告,对重大问题及时向总监理工程师汇报和请示; 6、根据本专业监理工作实施情况做好监理日记和旁站监理记录(包括安全生产情况); 7、负责本专业监理资料收集、汇总及整理,参与编写监理月报; 8、核查进场材料、设备、构配件的原始凭证,检测报告等质量证明文件及其质量情况,根据实际情况认为有必要对进场材料、设备、构配件进行复验,合格时予以签认; 9、负责本专业的工程计量工作,审核工程计量的数据和原始凭证; 10、对施工现场生产安全做不定期的巡视检查,发现安全隐患下达监理通知,要求施工单位整改,施工单位若拒不整改向总监理工程师报告。 九、监理工作程序 1、确定项目总监理工程师,成立项目监理机构,总监理工程师对内向监理单位负责,对外向业主负责; 2、进一步熟悉工程情况,收集有关资料作为开展建设监理的依据; 3、编制工程项目的监理规划; 4、制定各专业监理实施细则; 5、根据制定的监理实施细则,规范化地开展监理工作; 6、参与工程项目竣工预验收,签署工程验收的监理意见; 7、向业主提交工程建设监理档案资料; 8、监理工作总结。 十、监理工作方法及措施 (一)施工准备阶段的监理工作 1、项目监理部计划于2018年6月25日正式开展监理工作,项目总监理工程师及项目监理机构的现场监理人员及时到位开展工作,在第一次工地会议监理单位对参建的各施工单位进行监理工作交底。 2、项目总监理工程师已组织项目监理部熟悉设计图纸及合同文件,项目总监理工程师组织编制的本工程项目《监理规划》,经征询建设单位意见,并已通过监理单位技术负责人审定。 3、根据本项目特点及监理工作需要,总监理工程师组织项目监理部针对专业、专项编制操作性监理文件,根据目前情况拟定编制计划如下:
