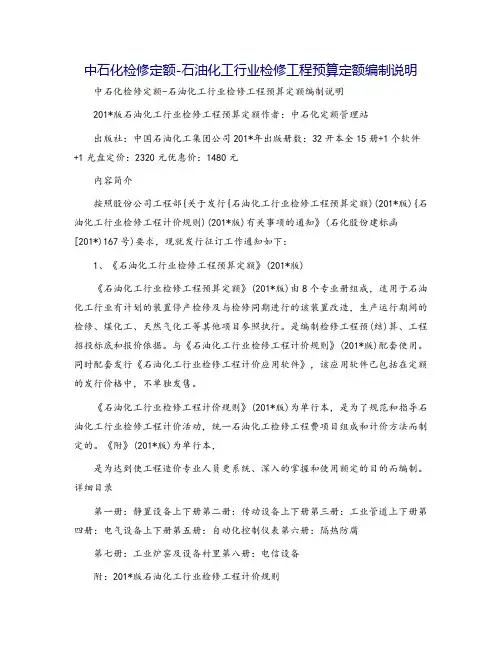

石油化工行业检修工程预算定额——说明

  • 格式:doc
  • 大小:77.00 KB
  • 文档页数:10
● 反应—再生系统的清焦处理定额中是按人工清焦综合取定,以“㎡”为计量单位计算,若实际采用其它方式清焦(如机械、化学、爆破等)时,则另行计算;
● 清焦处理项目是按设备内壁考虑的,当在DN100以内的提升管线、油气管线及其他管线内部清焦时,按基价人、材、机分别乘以系数计算。







1.临时加固支撑的安装与拆除,按批准的施工组织设计或施工方案计算;
(五)本章定额中未列主要材料用量,编制预算时,型钢、钢板根据各地区不同的供应条件,按设计施工图或现场施工配板图上所列净重量,根据附表中所列主材损耗率系数另行计算主材用量。
第七章 金属油罐
第 七 章 火 炬
使








(一)火炬头的更换项目中,吊装工序在定额内是按卷扬机吊装取定的,若采用吊车吊装时根据批准的施工方案另行计算;
人工乘以系数;材料乘以系数;机械乘以系数。
(七)CO余热锅炉的检修:炉管系统整体水压试验是综合考虑的,如仅对某一局部范围进行试验,定额不进行调整。
(八)炉管及管件的焊接若需要预热、后热和热处理时,执行《石油化工行业安装工程预算定额》有关项目和说明。
(九)炉管及管件的焊接,若实际使用的焊接材料与定额中取定的不同时,可按实际换算焊接材料的单价。
3.内浮顶油罐浮盘拆除、预制安装——浮盘、支柱配件、密封装置等。
4.油罐水压试验:
序号
主材名称和供应条件
损耗率%
1
平板(设计选用的规格钢板)
4
2
平板(非设计选用的规格钢板)
6
3
卷筒(钢板适用于壁板、底板、顶板)δ≤5
11
4
卷筒(钢板适用于壁板、底板、顶板)δ>5
11
5
型钢
6
6
钢管
7
⑴ 拱顶油罐的充水整体试压,正负压试验;
⑴ 地面上:换热器中心标高2米以下,取定为使用卷扬机为主,配合吊车抽芯;
⑵ 平台上:换热器中心标高2米以上,取定为使用抽芯机为主,配合吊车抽芯;
当换热器中心标高在2米以上仍采用卷扬机配合吊车抽芯时,执行定额只将抽芯机用量换算为卷扬机用量,其它不做调整。
4. 换热器的整体水压试验,只取定壳程一次试压。如果需要壳程和管程两次试压,则按相应定额中人工、材料、机械分别乘以系数计算。
3. 塔内其它部件更换时,按相应部件的安装定额基价中人工、材料、机械分别乘以系数计算。
第三章 冷换类设备
第三章 冷 换 类 设 备






1. 换热器拆装定额已考虑了部分螺栓因锈蚀严重而需用氧气-乙炔气切割,按螺栓总量的3%取定,切割工序已进入定额;
2. 上假帽子试压子目已含3%胀口补焊费用;
3. 换热器芯子抽装分两种方法列项:
5. 冷换设备水压试验是组合各种换热器结构形式按中低压综合取定的。如试验压力大于10MPa,则应另套相应定额。
6. 浮头式换热器拆装试压检修定额,取定三次试压:①上假帽子试压;②小浮头试压;③壳程试压。
7. 高压换热器检修定额只取定直径在米以内,如超过米,则由甲乙双方另行协商定价。
8. 高压换热器检修定额,如果只拆管箱及部分检修而不抽芯检查时,则按该定额基价中人工、材料、机械分别乘以系数计取。
人工费
8
25
2
第二章:塔及反应器类设备
人工费
6
25
3
第三章:冷换设备
人工费
6
25
4
第四章:催化反应—再生系统
人工费
20
25
5
第五章:炉类设备
人工费
15
25
6
第六章:油罐类设备
人工费
30
25
7
第七、八章:火炬及辅助项目
人工费
8
25
注:当在设备内部搭设满堂脚手架时,执行相应的单项子目(按实际搭设的脚手架投影面积,以“100㎡”为计量单位计算。)
第一章 容 器 类 设 备


包括Leabharlann 内容1.施工前的准备工作,如接受任务、熟悉图纸、工机具准备、人员调配等;
2.材料、配件、半成品、外购件的领退、检查、搬运;
3.由放样、下料制作到竣工验收、工完料尽场地清为止的施工全过程;
4.设备自安装(或拆除)施工现场指定的堆放地点到安装(或拆除)地点范围内的水平运输,超出本范围的运输另行计算;




1.塔盘检修中,浮阀脱落个数、园型泡罩更换数量超过该塔此次检修总数的5%时,超过部分数量按相应的浮阀安装和园型泡罩安装定额计算;
2.塔盘检修中,塔盘及附件的垂直运输是按卷扬机考虑的,执行时不得调整;
3.对只需拆出塔盘检修通道时,当塔的直径小于或等于1000mm,其拆卸和安装按相应塔盘板的拆卸安装定额基价中人工、材料、机械分别乘以系数计算;当塔的直径大于1000mm,其拆卸和安装按相应塔盘板的拆除安装定额基价中人工、材料、机械分别乘以系数计算;
⑵ 浮顶油罐的浮船升降试验。
5.金属油罐罐壁板局部拆除、预制安装。
6.金属油罐焊缝的返修。
7.油罐水压试验时基础的沉降观测。
8.油罐罐底焊缝的真空试漏。
9.油罐罐壁、罐顶焊缝的煤油试漏。
10.内浮顶油罐罐顶及罐底拆除、预制安装参照拱顶油罐相应子目。
(二)本章不包括下列工作内容:
1.卷筒钢板的开卷平直,实际发生时另按合同或协议计取;
5.本定额已综合考虑超高作业因素。







1.各种预制和组装用胎具的制作安装拆除、辅助机具的安装拆除,按批准的施工组织设计及施工方案计算;
2.特殊材质的焊接热处理,执行《石油化工行业安装工程预算定额》相应子目;
3.设备的注水试压,发生时按现场签证计算;
4.过滤器滤芯抽装中连接法兰拆装。
使



2.油罐的梯子、平台、栏杆拆除及安装,按本定额相应项目及说明计算。
(三)拱顶罐的水压试验是按同容量的两座以上(含两座)油罐连续交替试验考虑的,如只有一座油罐单独试验时,试压用水按相应定额用量乘以系数计算;
(四)内浮顶油罐试压时,按相应规格的拱顶罐水压试验定额调整执行,其中人工乘以系数,机械乘以系数;
4.湿式空冷器接水槽及零星钢结构的制作,执行《石油化工行业安装工程预算定额》相应子目。
第四章 催化反应—再生系统设备
第 四 章 催 化 反 应 — 再 生 系 统 设 备






1. 料腿、拉筋更换:料腿组对是按二道焊口取定,若为三道焊口,按相应定额基价中人工、材料、机械分别乘以系数;
2. 旋风分离器组对更换:旋风分离器按分段到货,现场吊装进设备内部组对考虑的,若整体到货或在地面组对,按相应组对定额基价中人工、材料、机械分别乘以系数计算;
2.炉管的焊口焊接,按《石油化工行业安装工程预算定额》相应定额中人工乘以系数,材料乘以系数,机械乘以系数计算。
(二)斜顶、方型炉合金胀接管更换
炉管材质按合金管考虑。如实际为碳钢管,则按相应定额为基数,人工乘以系数,材料乘以系数,机械乘以系数。
(三)加热炉炉管系统水压试验:水压试验按整个加热炉炉管系统的水压试验,如实际为局部试压,也不得进行调整。
2.施工时有碍管线、钢结构、保温防腐的拆除与恢复,按本定额相应专业册子目计取;
旋风分离器更换所使用的吊装机械按现场签证另行计算。
第五章 炉类设备
第 五 章 炉 类 设 备
使








(一)圆筒炉辐射管、对流管的更换
1.炉管及管件的材质是按合金钢取定的,如实际为碳钢时,则按相应定额中人工乘以系数,材料乘以系数,机械乘以系数计算。
1. 设备的刷油、防腐及绝热,执行本定额第六册相应子目;
2. 设备上有关管道、电气、仪表,执行本定额第四册、第五册相应子目;
3. 设备的管口上盲板、管口的拆装,执行本定额第三册相应子目
2001版定额 脚手架搭拆费按表中所列系数计算
序号
定额章节及项目名称
计算基数
系数(%)
其中人工费(%)
1
第一章:容器类设备
浮阀
安装
浮阀安装是按塔内检修考虑的,若放回到地面安装,按相应定额基价中人工、材料、机械分别乘以系数
反应器
1. 反应器内部加衬不锈钢板:当每处衬板面积不足㎡时,按㎡计算;当每处衬板面积大于㎡时,则按实际面积计算。
2. 反应器类设备的水压试验、严密性试验按容器类设备相应项目执行。
3. 反应器内的催化剂撇头,定额内是按一般条件考虑的,若工艺要求必须在无氧(充氮保护)状态下作业时,按相应定额基价中人工、机械分别乘以系数计算。
其它
本章已综合考虑超高作业和设备内部作业时人工、机械的施工降效因素
塔类
设备
1. 塔类设备的水压试验项目定额中只列项到以内,若塔的设计压力为<P≤时,按相应定额基价中人工、材料、机械分别乘以系数计算;若塔的设计压力为<P≤10MPa时,按相应定额基价中人工、材料、机械分别乘以系数计算。
2. 塔内壁不锈钢衬板更换:当每处衬板更换面积不足㎡时,按㎡计算;当每处更换面积大于㎡时,则按实际面积计算。







1.检修过程中发生的设备连接螺栓、垫片更换及换热器管子更换时所用的管子,均按设备附件考虑,按实际发生数量领用。
2.理化检验、管束及壳体的清理,执行本册相应定额或《石油化工行业安装工程预算定额》相应子目;
3.高压换热器的各种胎具、夹具、螺栓保护器及垫片保护器的租赁使用或制作,按合同或协议另计;
