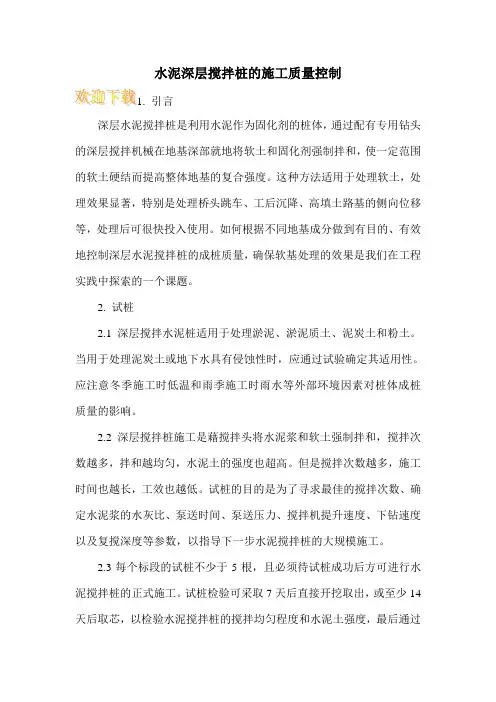

水泥深层搅拌桩的施工质量控制
引言
深层水泥搅拌桩是利用水泥作为固化剂的桩体,通过配有专用钻头的深层搅拌机械在地基深部就地将软土和固化剂强制拌和,使一定范围的软土硬结而提高整体地基的复合强度。
这种方法适用于处理软土,处理效果显著,特别是处理桥头跳车、工后沉降、高填土路基的侧向位移等,处理后可很快投入使用。
如何根据不同地基成分做到有目的、有效地控制深层水泥搅拌桩的成桩质量,确保软基处理的效果是我们在工程实践中探索的一个课题。
2. 试桩
2.1深层搅拌水泥桩适用于处理淤泥、淤泥质土、泥炭土和粉土。
当用于处理泥炭土或地下水具有侵蚀性时,应通过试验确定其适用性。
应注意冬季施工时低温和雨季施工时雨水等外部环境因素对桩体成桩质量的影响。
2.2深层搅拌桩施工是藉搅拌头将水泥浆和软土强制拌和,搅拌次数越多,拌和越均匀,水泥土的强度也超高。
但是搅拌次数越多,施工时间也越长,工效也越低。
试桩的目的是为了寻求最佳的搅拌次数、确定水泥浆的水灰比、泵送时间、泵送压力、搅拌机提升速度、下钻速度以及复搅深度等参数,以指导下一步水泥搅拌桩的大规模施工。
2.3每个标段的试桩不少于5根,且必须待试桩成功后方可进行水泥搅拌桩的正式施工。
试桩检验可采取7天后直接开挖取出,或至少14天后取芯,以检验水泥搅拌桩的搅拌均匀程度和水泥土强度,最后通过。

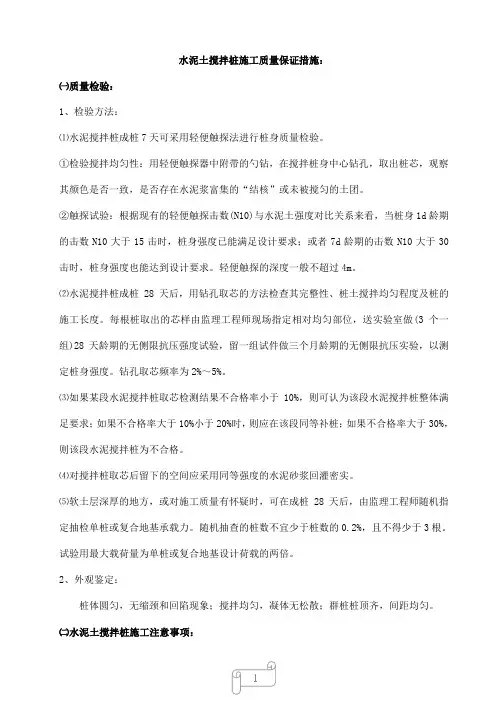

水泥土搅拌桩施工质量保证措施:㈠质量检验:1、检验方法:⑴水泥搅拌桩成桩7天可采用轻便触探法进行桩身质量检验。
①检验搅拌均匀性:用轻便触探器中附带的勺钻,在搅拌桩身中心钻孔,取出桩芯,观察其颜色是否一致,是否存在水泥浆富集的“结核”或未被搅匀的土团。
②触探试验:根据现有的轻便触探击数(N10)与水泥土强度对比关系来看,当桩身1d龄期的击数N10大于15击时,桩身强度已能满足设计要求;或者7d龄期的击数N10大于30击时,桩身强度也能达到设计要求。
轻便触探的深度一般不超过4m。
⑵水泥搅拌桩成桩28天后,用钻孔取芯的方法检查其完整性、桩土搅拌均匀程度及桩的施工长度。
每根桩取出的芯样由监理工程师现场指定相对均匀部位,送实验室做(3个一组)28天龄期的无侧限抗压强度试验,留一组试件做三个月龄期的无侧限抗压实验,以测定桩身强度。
钻孔取芯频率为2%~5%。
⑶如果某段水泥搅拌桩取芯检测结果不合格率小于10%,则可认为该段水泥搅拌桩整体满足要求;如果不合格率大于10%小于20%时,则应在该段同等补桩;如果不合格率大于30%,则该段水泥搅拌桩为不合格。
⑷对搅拌桩取芯后留下的空间应采用同等强度的水泥砂浆回灌密实。
⑸软土层深厚的地方,或对施工质量有怀疑时,可在成桩28天后,由监理工程师随机指定抽检单桩或复合地基承载力。
随机抽查的桩数不宜少于桩数的0.2%,且不得少于3根。
试验用最大载荷量为单桩或复合地基设计荷载的两倍。
2、外观鉴定:桩体圆匀,无缩颈和回陷现象;搅拌均匀,凝体无松散;群桩桩顶齐,间距均匀。
㈡水泥土搅拌桩施工注意事项:1、为了保证桩的深度,在桩机钻塔醒目处应做好识别标志。
2、为了保证桩的直径,桩机搅拌头直径应该不小于设计桩径的95%。
3、为了保证桩身的连续性、均匀性及桩身的强度,应该注意下面的问题:⑴严格按设计要求配制浆液,水灰比控制在0.45~0.55之间,严格控制水泥用量;⑵施工中严格控制搅拌机的下沉与提升速度,以使浆液与土体拌和均匀、充分;⑶施工中为防止灰浆离析,放浆前必须先搅动浆液30秒,再将浆液倒放集料斗中;⑷压浆阶段不允许发生断浆现象,输浆管道不能堵塞。

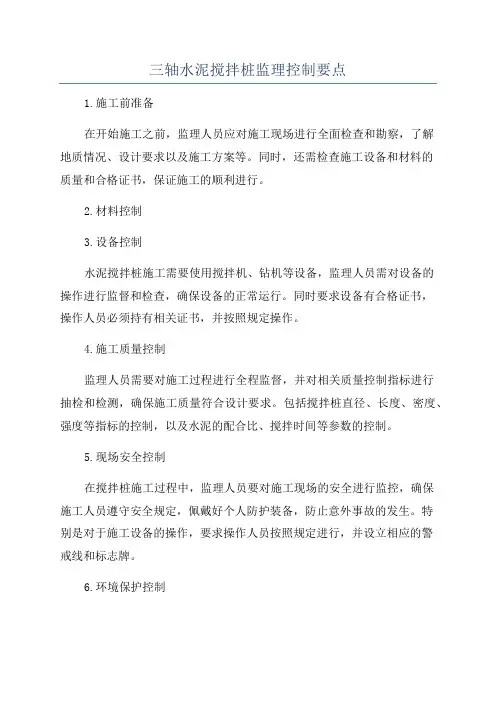

三轴水泥搅拌桩监理控制要点1.施工前准备在开始施工之前,监理人员应对施工现场进行全面检查和勘察,了解地质情况、设计要求以及施工方案等。
同时,还需检查施工设备和材料的质量和合格证书,保证施工的顺利进行。
2.材料控制3.设备控制水泥搅拌桩施工需要使用搅拌机、钻机等设备,监理人员需对设备的操作进行监督和检查,确保设备的正常运行。
同时要求设备有合格证书,操作人员必须持有相关证书,并按照规定操作。
4.施工质量控制监理人员需要对施工过程进行全程监督,并对相关质量控制指标进行抽检和检测,确保施工质量符合设计要求。
包括搅拌桩直径、长度、密度、强度等指标的控制,以及水泥的配合比、搅拌时间等参数的控制。
5.现场安全控制在搅拌桩施工过程中,监理人员要对施工现场的安全进行监控,确保施工人员遵守安全规定,佩戴好个人防护装备,防止意外事故的发生。
特别是对于施工设备的操作,要求操作人员按照规定进行,并设立相应的警戒线和标志牌。
6.环境保护控制施工过程中会产生大量的排水和废弃物,监理人员需对排水和废弃物的处理进行监督,确保符合环境保护要求。
要求施工单位按照规定将废弃物进行分类、储存和处置,以减少对环境的污染。
7.施工记录和报告监理人员需进行详细的施工记录,包括施工进度、质量检测结果、环境保护措施以及发生的问题和处理措施等。
同时,还需要编写监理报告,对施工过程中的情况进行总结和评价,并提出改进措施。
综上所述,三轴水泥搅拌桩施工监理需要对施工前准备、材料控制、设备控制、施工质量控制、现场安全控制、环境保护控制以及施工记录和报告等方面进行全面的监督和控制,以确保施工的顺利进行和达到设计要求。
双向水泥搅拌桩施工过程中质量控制模版双向水泥搅拌桩是一种节能环保的基础施工技术,用于土壤加固和建筑物基础加固工程。
为了确保施工过程中的质量控制,下面是一个双向水泥搅拌桩施工过程中的质量控制模版:1. 前期准备阶段:1.1 确保施工现场周围无水源,以防止水的混入;1.2 清除施工现场上的杂物和障碍物,确保施工区域清洁;1.3 准备双向水泥搅拌桩施工所需的机械设备,并确保设备完好;1.4 检查所需的原材料,如水泥、砂、石等,确保原材料的质量和数量满足施工要求。
2. 施工过程控制:2.1 按照设计要求确定双向水泥搅拌桩的尺寸、间距和深度,并在施工现场设置相关的标志和标线;2.2 按照设计要求的间距,使用标准铁筋或其他支持材料,设置施工模板,并确保施工模板水平和垂直;2.3 按照设计要求,安装水泥搅拌桩施工设备,并确保设备的运转正常;2.4 在开始施工前,测试并记录土壤的密度、含水量和颗粒分布,并根据测试结果调整施工参数;2.5 在施工过程中,必须严格控制水泥的用量和比例,确保水泥的质量;2.6 在水泥搅拌桩之前,要先试打试验桩,确保施工参数的准确性和施工质量;2.7 在施工过程中,使用仪器检测砂浆的饱和度和坍落度,并及时调整搅拌参数以保证砂浆的质量;2.8 在打桩过程中,要记录每根桩的打桩时间和振动频率,并根据记录结果对施工参数进行调整和优化;2.9 在施工结束后,对打桩桩身进行质量检查,确保桩身无明显缺陷和质量问题;2.10 在施工结束后,对施工现场进行清理和整理,保持施工现场清洁和整齐。
3. 质量检查和记录:3.1 按照施工规范和要求进行质量检查,并将检查结果记录;3.2 检查和记录每根桩的长度、直径和打桩时间;3.3 检查和记录每根桩的饱和度、坍落度和强度,并根据检测结果对施工参数进行调整;3.4 检查和记录每根桩的外观质量,包括表面平整度、裂缝和其他缺陷;3.5 检查和记录施工现场的清洁情况,包括杂物和障碍物的清除情况;3.6 将所有的质量检查和记录整理成文件,作为施工质量的依据和证明。
水泥搅拌桩施工和质量控制水泥搅拌桩施工及质量控制?水泥搅拌桩多用于软土层的地基加固处理工程中,其基本原理是基于水泥加固土的物理化学反应过程,可通过专用机械设备将水泥喷入处理的软土地基内,并在喷注过程中上下搅拌均匀,使水泥与土发生水解和水化反应,生成水泥水化物并形成凝胶体,将土颗粒或小土团凝结在一起形成一种稳定的构造整体,这就是水泥骨架作用,同时,水泥在水化过程中生成的钙离子与土颗粒表面的钠离子开展离子交换作用,生成稳定的钙离子,从而进一步提高土体的强度,到达提高地基承载力的目的。
用水泥搅拌桩处理软弱地基效果显著,处理后可很快投入使用。
它的施工方法根据喷注的是浆液还是粉体可分为湿法和干法两种。
为解决高速公路桥头下沉问题,我们已在石黄高速公路____支线和青银高速公路开展了湿法水泥搅拌桩的施工,且取得了良好效果。
笔者结合施工实践经验,现将施工中一些质量控制汇总如下,望与同行探讨切磋。
一、水泥搅拌桩的施工准备首先是试验准备,备好满足设计要求的水泥,并按规定频率开展抽检试验,在____市瓯海大道城市快速公路用的p.o32.5#水泥。
根据被加固土的性质及单桩承载力要求,确定水泥掺入比。
按设计文件要求水泥掺入比一般在12~15%之间,并根据实际土质的干容重计算出每延米桩体的水泥用量。
每延米水泥用量约为50~55千克/米左右。
水泥浆液的配制要严格控制水灰比,一般为0.45~0.50,比重一般为1.65~1.7,要求调制出的水泥浆有较好的流动性、和易性。
施工中可用泥浆比重计控制水泥浆稠度来确保最正确的水灰比。
其次是施工现场准备,施工现场场地应事先平整好,去除桩位处地上、地下一切障碍。
场地低洼时应填好粘土,不得回填杂土。
正式大面积开工前,应开展不少于5颗的工艺试验桩,试桩的目的是为了寻求最正确的搅拌次数、泵送时间、泵送压力、搅拌机提升速度、下钻速度以及喷浆时间等参数,以指导下一步水泥搅拌桩的大规模施工。
同时,现场一定要做好水泥的防雨、防潮措施。

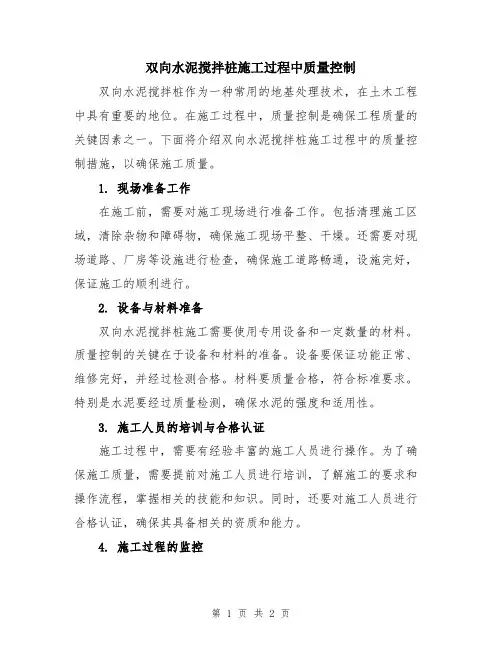

双向水泥搅拌桩施工过程中质量控制双向水泥搅拌桩作为一种常用的地基处理技术,在土木工程中具有重要的地位。
在施工过程中,质量控制是确保工程质量的关键因素之一。
下面将介绍双向水泥搅拌桩施工过程中的质量控制措施,以确保施工质量。
1. 现场准备工作在施工前,需要对施工现场进行准备工作。
包括清理施工区域,清除杂物和障碍物,确保施工现场平整、干燥。
还需要对现场道路、厂房等设施进行检查,确保施工道路畅通,设施完好,保证施工的顺利进行。
2. 设备与材料准备双向水泥搅拌桩施工需要使用专用设备和一定数量的材料。
质量控制的关键在于设备和材料的准备。
设备要保证功能正常、维修完好,并经过检测合格。
材料要质量合格,符合标准要求。
特别是水泥要经过质量检测,确保水泥的强度和适用性。
3. 施工人员的培训与合格认证施工过程中,需要有经验丰富的施工人员进行操作。
为了确保施工质量,需要提前对施工人员进行培训,了解施工的要求和操作流程,掌握相关的技能和知识。
同时,还要对施工人员进行合格认证,确保其具备相关的资质和能力。
4. 施工过程的监控在双向水泥搅拌桩施工过程中,施工过程的监控是关键的质量控制环节之一。
监控可以包括施工现场的实时监测和数据记录,对关键参数进行监测和调整。
例如,可以通过实时监测搅拌桩的旋转速度、搅拌深度、桩身压力等参数,以确保搅拌桩的施工质量和效果。
同时,还需要及时记录相关数据,以便后期的数据分析和评审。
5. 施工质量的检查和验收在施工结束后,需要对施工质量进行检查和验收。
检查可以包括对搅拌桩的物理性能进行测试,例如桩的强度、密实度等。
还可以对桩身的外观进行检查,确保桩身没有明显的缺陷和质量问题。
验收时,可以邀请相关的专家和监理人员参与,对施工质量进行评审和确认。
总结来说,双向水泥搅拌桩施工过程中的质量控制主要包括现场准备工作、设备与材料准备、施工人员的培训与认证、施工过程的监控、施工质量的检查和验收等环节。
通过这些措施的实施,可以有效控制施工质量,确保双向水泥搅拌桩的施工效果和工程质量。

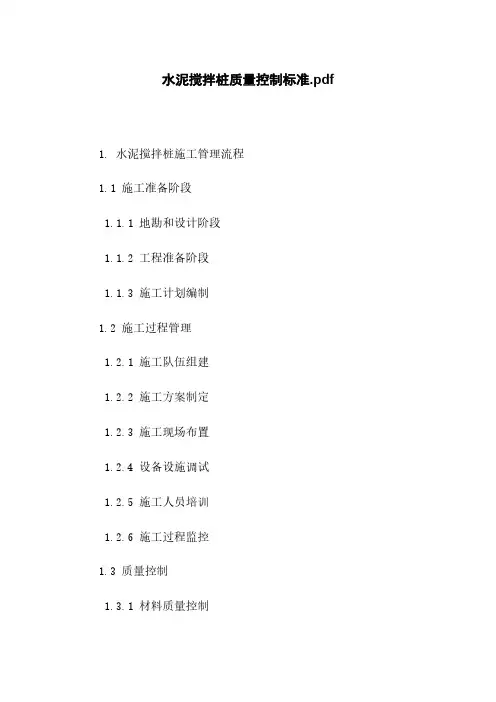

水泥搅拌桩质量控制标准.pdf1. 水泥搅拌桩施工管理流程1.1 施工准备阶段1.1.1 地勘和设计阶段1.1.2 工程准备阶段1.1.3 施工计划编制1.2 施工过程管理1.2.1 施工队伍组建1.2.2 施工方案制定1.2.3 施工现场布置1.2.4 设备设施调试1.2.5 施工人员培训1.2.6 施工过程监控1.3 质量控制1.3.1 材料质量控制1.3.2 施工工艺控制1.3.3 现场检验和试验1.3.4 施工质量评定1.3.5 施工错误和缺陷处理2. 水泥搅拌桩质量控制标准2.1 基本要求2.1.1 施工资质2.1.2 施工人员素质2.1.3 设备设施要求2.2 施工工艺标准2.2.1 搅拌桩施工工序2.2.2 超振方法和振动频率 2.2.3 注浆工艺和注浆比例2.3 材料质量标准2.3.1 水泥质量要求2.3.2 石灰石质量要求2.3.3 试验方法和评定标准3. 施工质量检验与评定3.1 施工现场检验3.1.1 施工工艺检验3.1.2 施工过程检验3.1.3 施工材料检验3.2 施工质量评定3.2.1 评定依据3.2.2 评定结果记录3.2.3 不合格处理附件:相关文件和资料法律名词及注释:1. 施工资质:指承包商在进行水泥搅拌桩施工前需要获得的相关资质证书。
2. 注浆比例:指搅拌桩施工过程中水泥与水混合比例的控制值。
3. 评定依据:指对水泥搅拌桩施工质量进行评定时所参考的相关标准和规范。
1. 水泥搅拌桩施工管理手册1.1 施工组织与管理1.1.1 施工组织设计1.1.2 安全与环保管理1.1.3 工程进度管理1.2 施工工艺与工序管理1.2.1 工艺流程1.2.2 施工工序划分1.2.3 施工质量控制措施1.3 施工材料与设备管理1.3.1 材料选择与采购1.3.2 设备租赁与维护1.3.3 材料与设备出厂检验2. 施工质量控制标准2.1 施工质量技术要求2.1.1 施工质量管理制度2.1.2 施工人员素质与资质要求2.1.3 施工现场卫生与环境保护要求2.2 施工质量检验与评定2.2.1 施工现场检验2.2.2 施工质量评定指标2.2.3 不合格品处理与整改2.3 施工质量查证与验收2.3.1 施工质量查证2.3.2 施工质量验收3. 相关附件与法律名词解释附件:1. 施工组织设计图纸2. 施工现场安全与环境管理方案3. 施工质量技术文件法律名词及注释:1. 施工组织设计:指水泥搅拌桩施工前制定的施工组织流程与工艺方案。
水泥土搅拌桩质量控制(1)水泥土搅拌桩施工质量监理控制要点1)专项施工方案的审查;2)轴线桩位布置尺寸、桩数以及桩顶、桩底标高的控制;3)水泥品种、强度等级、外加剂的品种;4)水泥浆的水灰比、水泥用量、水泥浆拌制数量、水泥浆搁置时长、外加剂掺量;5)搅拌提升时间、提升速度、搅拌下沉时间、下沉速度、搅拌深度控制;6)成桩直径、搭接长度控制;7)桩位中心位移控制、桩体垂直度控制、桩体强度控制;8)施工对周边土体挤压影响控制;9)芯浆液强度试块制作监督;10)非原位试验、土体测斜管测点数量及深度的控制;11)搅拌桩施工过程监理必须进行检查监控内容见下表1-1:(2)浆液配制1)水泥浆液配制是水泥土搅拌桩施工质量控制的重点,水泥强度等级、规格要符合设计要求,进场质保资料必须齐全有效,并严格按照要求见证取样复试(使用散装水泥按500T/次频率抽检,不足的按一批抽检)。
2)水泥浆液的配制严格按照设计要求控制水灰比;水泥在加入前须先行过筛,加入的水应有定量容器量测且水质要满足建筑施工用水标准要求,使用浆液搅拌机制浆,每次搅拌不宜少于3min。
3)制备好的水泥浆不得停置时间过长,浆液发生初凝时应作废浆处理严禁使用。
浆液在灰浆搅拌机中要不断搅拌,直至送浆,浆液不得发生离析,泵送必须连续。
4)单桩水泥掺量根据试桩确定,对水泥及外加剂的掺量要求施工单位安排专人记录,监理组随时抽查相关记录数据,确保单桩水泥掺量达到设计要求,保证成桩质量。
(3)搅拌桩施工过程质量控制要点1)水泥土搅拌桩施工时应保持桩机底盘的水平和立柱导向架垂直,孔位放样误差小于5cm,钻孔深度误差小于+10cm,-5cm,桩身垂直度误差不大于1/200。
2)采用“二喷二搅”施工工艺,第一次喷浆量控制在60%,第二次喷浆量控制在40%;严格控制每桶搅拌桶的水泥用量及液面高度,用水量采取总量控制,严禁桩顶漏喷现象发生,确保桩顶水泥土的强度。
3)土体应充分搅拌,严格控制钻孔下沉、提升速度,使原状土充分破碎有利于水泥浆与土均匀拌和。

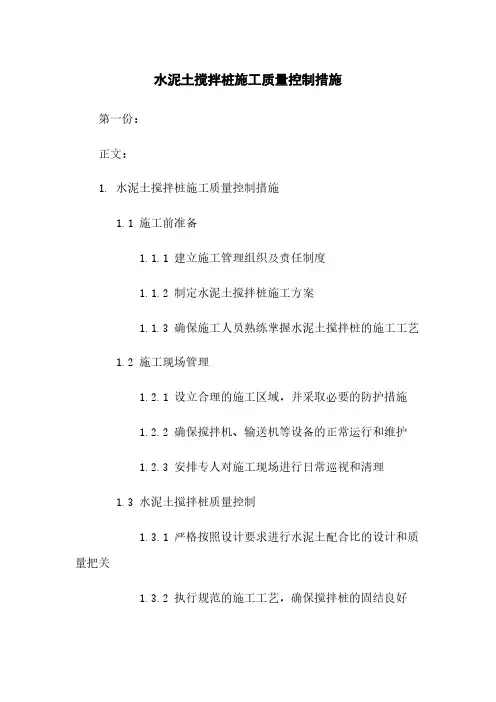

水泥土搅拌桩施工质量控制措施第一份:正文:1. 水泥土搅拌桩施工质量控制措施1.1 施工前准备1.1.1 建立施工管理组织及责任制度1.1.2 制定水泥土搅拌桩施工方案1.1.3 确保施工人员熟练掌握水泥土搅拌桩的施工工艺1.2 施工现场管理1.2.1 设立合理的施工区域,并采取必要的防护措施1.2.2 确保搅拌机、输送机等设备的正常运行和维护1.2.3 安排专人对施工现场进行日常巡视和清理1.3 水泥土搅拌桩质量控制1.3.1 严格按照设计要求进行水泥土配合比的设计和质量把关1.3.2 执行规范的施工工艺,确保搅拌桩的固结良好1.3.3 对每根搅拌桩进行质量检测,包括密度、抗压强度等指标1.4 安全措施1.4.1 做好施工现场安全警示标志的设置1.4.2 进行施工现场安全培训和技术交底1.4.3 配备必要的防护用品,如安全帽、防护眼镜等2. 附件本文档涉及到的附件包括:- 水泥土搅拌桩施工方案- 设计要求和施工规范- 搅拌桩质量检测报告- 施工现场安全巡视记录表3. 法律名词及注释- 水泥土搅拌桩:一种钢筋混凝土桩,通过搅拌机将水泥、黄土以及适量的水进行充分混合,然后注入钢模中制成,具有一定的抗压强度和稳定性。
- 施工方案:指水泥土搅拌桩施工过程中的具体工艺步骤、施工顺序、质量控制措施等的详细制定。
- 设计要求和施工规范:指水泥土搅拌桩设计和施工过程中需要遵循的相关标准和规定,包括水泥土配合比、抗压强度要求等。
- 搅拌桩质量检测报告:对水泥土搅拌桩进行质量检测的报告,包括密度、抗压强度等指标的测试结果和评价。
- 施工现场安全巡视记录表:对水泥土搅拌桩施工现场进行安全巡视的记录表,用于记录施工现场的安全状况和存在的安全隐患。
第二份:正文:1. 水泥土搅拌桩施工质量控制措施1.1 施工前准备1.1.1 组建项目施工管理小组,明确各成员的责任和1.1.2 编制水泥土搅拌桩施工方案,详细说明施工工艺和要求1.1.3 培训施工人员,确保其熟悉水泥土搅拌桩的施工工艺和操作要点1.2 施工现场管理1.2.1 设立施工区域,并按照构筑物设计要求进行界定1.2.2 安排专人负责现场管理,确保施工现场的清洁、整齐和安全1.2.3 监督设备的运行和维护,保证设备的正常运转1.3 水泥土搅拌桩质量控制1.3.1 按照设计要求进行水泥土的配比,确保混凝土的质量1.3.2 严格按照施工方案执行施工工艺,确保搅拌桩的均匀和固结性能1.3.3 对搅拌桩进行质量检验,包括检测桩身密度、抗压强度等指标1.4 安全措施1.4.1 设置明显的安全警示标志,并定期检查和更新1.4.2 定期组织安全培训,提高施工人员的安全意识和操作技能1.4.3 配备必要的个人防护用品,如安全帽、安全鞋等2. 附件本文档涉及的附件如下:- 水泥土搅拌桩施工方案- 搅拌桩质量检验报告- 设备运行和维护记录- 施工现场安全检查记录3. 法律名词及注释- 水泥土搅拌桩:指通过搅拌水泥、土壤和适量的水进行充分混合,并在钢模中浇铸成型的钢筋混凝土桩。

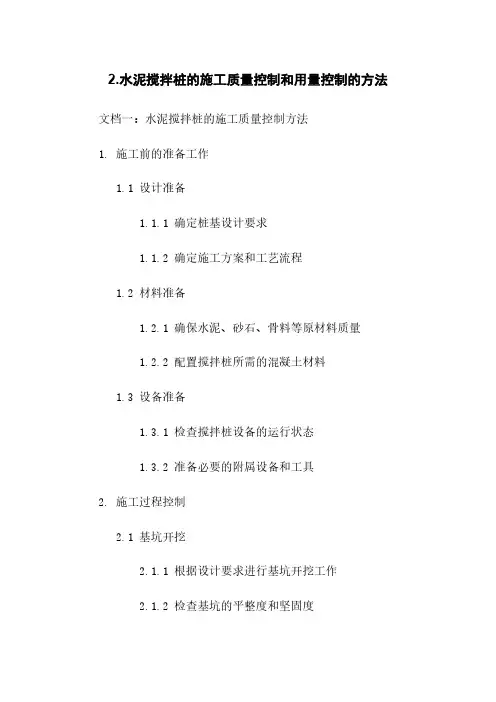

2.水泥搅拌桩的施工质量控制和用量控制的方法文档一:水泥搅拌桩的施工质量控制方法1. 施工前的准备工作1.1 设计准备1.1.1 确定桩基设计要求1.1.2 确定施工方案和工艺流程1.2 材料准备1.2.1 确保水泥、砂石、骨料等原材料质量1.2.2 配置搅拌桩所需的混凝土材料1.3 设备准备1.3.1 检查搅拌桩设备的运行状态1.3.2 准备必要的附属设备和工具2. 施工过程控制2.1 基坑开挖2.1.1 根据设计要求进行基坑开挖工作2.1.2 检查基坑的平整度和坚固度2.2 配置混凝土材料2.2.1 确保混凝土材料的配比准确2.2.2 混合搅拌混凝土材料2.3 搅拌桩施工2.3.1 桩机的操作和控制2.3.2 观察搅拌桩的沉降和变形情况 2.4 质量检验2.4.1 进行搅拌桩的抗压强度检验2.4.2 测量搅拌桩的直径和高度3. 施工质量控制3.1 施工质量检查3.1.1 定期进行现场施工质量检查3.1.2 发现质量问题及时整改3.2 施工记录和报告3.2.1 记录施工过程的关键节点和数据3.2.2 撰写施工质量报告4. 施工用量控制4.1 原材料用量控制4.1.1 按照设计要求核算原材料的用量4.1.2 监测原材料的实际用量4.2 设备用量控制4.2.1 监控施工设备的使用情况4.2.2 报告设备的使用时间和用量附件:施工记录表、混凝土配比表、抗压强度检验报告法律名词及注释:1. 搅拌桩施工:指利用搅拌桩机将混凝土材料和土壤混合并固结的施工方法。
2. 施工质量控制:指在施工过程中对施工质量进行管理和检查,确保工程质量符合设计要求。
3. 施工用量控制:指在施工过程中对原材料和设备的使用量进行控制,避免浪费和不必要的资源消耗。
文档二:水泥搅拌桩的用量控制方法1. 用量控制的重要性1.1 节约资源1.1.1 控制混凝土原材料的使用量1.1.2 合理使用施工设备1.2 提高施工效率1.2.1 减少原材料运输和处理时间1.2.2 提高设备利用率2. 原材料用量控制2.1 确定混凝土配比2.1.1 根据设计要求确定混凝土材料的配比2.1.2 确保配比准确无误2.2 控制原材料的供应量2.2.1 建立供应商合作关系,确保原材料质量稳定2.2.2 严格控制原材料的进货量和使用量3. 施工设备用量控制3.1 设备选择与配置3.1.1 根据工程规模选择适当的设备类型和数量 3.1.2 调整设备配置,保证施工效率和质量3.2 设备使用计划3.2.1 制定设备使用计划,避免冗余和过度使用3.2.2 合理安排设备维护和保养时间4. 用量控制的数据管理4.1 数据收集和整理4.1.1 记录原材料用量和设备使用时间4.1.2 统计和分析用量数据4.2 评估和改进措施4.2.1 根据数据分析结果评估用量控制效果4.2.2 提出改进措施,优化用量控制方案附件:混凝土配比表、设备使用记录表、用量统计报表法律名词及注释:1. 用量控制:指对原材料和设备使用量进行控制,避免浪费和不必要的资源消耗。
水泥搅拌桩施工与监理控制要点一、施工前准备在水泥搅拌桩施工开始之前,必须做好充分的准备工作。
这包括熟悉施工图纸和现场实际情况,确定施工方案,并编制详细的施工组织设计。
同时,要进行技术交底,确保所有施工人员明确各自的任务和职责。
此外,还需对现场进行清理,确保施工环境整洁有序。
二、材料选择与检验水泥搅拌桩施工所需的材料主要包括水泥、砂、石和水等。
在选择这些材料时,必须确保其质量符合相关标准和规范。
水泥应选择正规厂家的合格产品,并检查其出厂合格证和检验报告。
砂、石等材料应满足规定的级配和粒径要求。
此外,还应对进场的材料进行抽样检验,确保其质量稳定可靠。
三、施工设备检查在水泥搅拌桩施工前,应对所有施工设备进行全面检查,确保其性能良好、安全可靠。
这包括搅拌桩机、发电机、输送泵等设备。
同时,还应对设备的维护保养情况进行检查,确保其在施工过程中能够正常运转。
对于发现的问题和隐患,应及时进行整改和维修,避免影响施工进度和质量。
四、施工工艺流程水泥搅拌桩施工的工艺流程包括定位放线、桩机就位、制备浆液、搅拌下沉、搅拌提升、复搅下沉和复搅提升等步骤。
在施工过程中,应严格按照工艺流程进行操作,确保每一步骤都符合规范要求。
同时,还要注意控制搅拌速度和提升速度,以确保搅拌桩的质量和强度。
五、搅拌桩质量控制质量控制是水泥搅拌桩施工中的关键环节。
在施工过程中,应对各项参数进行严格控制,如水泥掺量、水灰比、搅拌时间等。
同时,还应对搅拌桩的垂直度、直径和桩长等进行检查和控制。
对于不符合要求的搅拌桩,应及时进行整改和处理,确保整体工程质量。
六、施工现场安全在水泥搅拌桩施工过程中,应始终坚持安全第一的原则。
施工现场应设置明显的安全警示标志,并采取必要的安全防护措施。
所有施工人员都应佩戴安全防护用品,并严格遵守安全操作规程。
同时,还应定期对施工现场进行安全检查,及时发现和消除安全隐患。
七、监理职责与要求监理在水泥搅拌桩施工中发挥着重要的作用。
水泥搅拌桩质量控制方案XXXXXXXXXX工程水泥(砂浆)搅拌桩质量控制方案编制人:_________________审核人:_________________审批人:_________________XXXXXXXXXXX 项目部目录一、工程概况 ..................................................二、编制依据................................ 错误!未定义书签三、质量保证组织措施 (1)・・四、质量保证管理措施........................................... 2.五、质量保证技术措施 (11)六、水泥(砂浆)搅拌桩施工质量及事故注意事项.............. .12七、水泥(砂浆)搅拌桩质量检验标准 (13)、工程概况二、编制依据《铁路桥涵工程施工质量验收标准》工程设计图纸现行的法律、法规。
国家、交通部、河北省现行的设计规范、施工规范、验收规范、强制性标准、规则等。
公司颁发的质量手册、程序文件及相关职能文件投标施工组织设计及详细现场调查、采集、咨询所获取的资料。
我单位同类工程施工经验。
三、质量保证组织措施选择有丰富铁路施工管理经验的管理人员组建项目经理部。
配备具有施工经验、技术力量强、专业施工设备配套的作业队伍。
项目部设安质部,配备专职质检工程师,专职质检员,工班设兼职质检员。
严格实行“三检制”,形成项目部T作业队T工班T 操作人员四级质量自保体系。
本工程质量保证组织机构如下图:质量保证组织机构图四、质量保证管理措施“质量赢得市场,诚信铸就品牌”。
为了确保本工程质量,我部将严格按照设计要求进行施工,加大现场质量控制力度,严格执行本工程《质量保证体系》中的相关规章制度。
为了细化质量管理目标,项目部成立了以项目经理为质量第一责任人的质量管理机构,实行质量一票否决制,明确了质量管理岗位职责和各种质量管理制度,保证质量管理工作的正常进行。
双向水泥搅拌桩施工过程中质量控制模版双向水泥搅拌桩施工过程中的质量控制模板应包含以下内容:一、材料准备1. 水泥:使用符合国家标准的水泥,检查水泥标志、生产日期和包装是否合格,保证水泥质量可靠;2. 沙子:选择合适的级配沙子,确保沙子无杂质、均匀,并进行湿度检查,保持湿度适宜;3. 石子:选择适当粒径的石子,检查石子质量是否合格,确保石子无掺杂物、均匀;4. 水:使用清洁无污染的自来水或河水,量取准确,确保水质符合要求。
二、设备准备1. 双向搅拌桩机:检查双向搅拌桩机的主要部件是否完好,如传动系统、搅拌钻杆、搅拌刀具、安全防护装置等;2. 环保设备:配置环境保护设备,如喷淋装置、除尘器等,保证环境污染控制合格;3. 动力设备:确保供电设备正常运行,如发电机组、电缆、电缆盘等;4. 其他辅助设备:如泥浆处理设备、搅拌站等,确保设备运行正常。
三、工程准备1. 场地准备:清理场地,确保场地平整,无障碍物;2. 施工场布:根据实际情况布设施工场地,设置标志、交通指示牌等,确保施工区域安全有序;3. 施工调度:合理安排施工人员、设备和材料的运输,确保施工进度顺利;4. 安全措施:制定安全施工方案,配备必要的安全防护用具,确保施工过程中人员安全。
四、施工操作控制1. 开挖检查:在开挖过程中,检查开挖深度和宽度是否符合设计要求,同时检查开挖底部的土层是否清理干净;2. 固结液配置:根据设计要求和现场土壤状况,合理配置固结液,确保固结液浓度和性质符合要求;3. 搅拌桩操作:根据设计要求和施工规范,控制搅拌桩机的搅拌深度、搅拌时间和搅拌速度,确保搅拌桩的质量;4. 植入操作:控制搅拌桩机植入的速度和方向,确保搅拌桩的直线度和垂直度;5. 检测监控:采用适当的方法对搅拌桩的质量进行监测,如超声波检测、静载试验等,确保搅拌桩的强度和密实度符合要求;6. 养护措施:在搅拌桩完成后,采取适当的养护措施,保持搅拌桩的湿度和温度稳定,加速固化硬化过程。

三轴水泥搅拌桩质量控制要点
1、施工前对搅拌桩机进行维护保养,尽量减少施工过程中由于设备故障而造成的质量问题。
设备由专人负责操作,上岗前必须检查设备的性能,确保设备运转正常。
2、搅拌桩的施工偏差应符合下列要求:
a)桩位的允许偏差应为50mm;
b)桩底标高允许偏差应为±50mm;
c)桩径允许偏差±10mm;
d)垂直度偏差不超过0.5%。
3、桩架垂直度指示针调整桩架垂直度,并用线锤进行校核。
4、严格控制浆液配比,做到挂牌施工,并配有专职人员负责管理浆液配置,严格按照配合比标识牌施工。
5、严禁使用过期水泥、受潮水泥,对每批水泥进行复试合格后方可使用。
6、严格控制钻进提升及下沉速度,搅拌下沉速度控制在0.5~1m/min,提升速度控制在1~2m/min,并保持匀速下沉或提升。
7、在施工前应在钻杆上做好标记,控制桩长不得小于设计桩长。
8、搅拌桩28d无侧限抗压强度不少于0.8Mpa,搅拌桩搭接施工的间隔时间不宜大于24小时。
三轴水泥搅拌桩施工工艺流程图。
1.三轴搅拌桩加固优、缺点1.1采用专用三轴搅拌机施工,两轴同向旋转喷浆与土拌合,中轴逆向高压喷气在孔内与水泥土充分翻搅拌和,而且由于中轴高压喷出的气体在土中逆向翻转,使原来已拌合的土体更加均匀,成桩直径更加有效,加固效果更优。
1.2三轴搅拌机械施工效率高, 相对单轴或双轴搅拌机械施工工期大大缩短,对于施工工期要求紧的工程,此法施工特别有效。
1.3适用范围广。
水泥深层搅拌桩适用于处理正常固结的淤泥与淤泥质土、粉土、饱和黄土、素填土、粘性土、泥炭土、有机质土等地基。
同时,水泥深层搅拌桩所形成的水泥土固体可作为竖向承载的复合地基,基坑工程围护挡墙、被动区加固、防渗帷幕等。
1.4地基加固施工时,将要置换出一部分泥浆。
由于施工前开挖沟槽,避免了泥浆的溢出,但由于加固深度的增加置换出的泥浆将会逐渐增多,置换出的泥浆在短时间内无法固结至使无法及时运到指定的弃土场,对施工现场的文明施工造成一定的影响。
1.5施工机械设备比较大,现场组装需要提供很大的施工场地。
机械设备从现场组装到调试需要一个星期的时间,所以三轴搅拌桩加固需要较大的施工场地。
2.工程概述木渎站位于苏州市城市主干道-竹园路与金山路交叉口正下方,沿竹园路路中设站,跨金山路口东西向布置。
车站为地下两层10m站台岛式车站。
车站外包长度256.2m,宽18.7~24.9m,净宽17.3~23.3m,车站主体埋深16.05~17.9m。
车站设置6个出入口(一个为预留)、3组风亭、一个应急出入口。
车站为双跨整体式现浇钢筋混凝土框架结构,采用明挖顺作法施工,基槽四周有厚度800㎜的地下连续墙作围护,基坑底均位于第5工程地质粉质粘土层。
地基加固采用Φ850@600三轴水泥土搅拌桩。
基坑内部被动区土体加固深度为基坑底以下3m,基坑外侧主阴角处加固深度为地表下2m至基坑底以下3m。
三轴水泥土搅拌桩采用P.C32.5级复合型水泥,基底以下部分(实桩)水泥掺量为16%,基底以上部分(空桩)水泥掺量为7%,水灰比控制在0.8~1.5,实桩桩体28天无侧限抗压强度≥1.2Mpa,需保证桩体具有良好的均匀性。
